1、问答题
某施工单位制定了严格的成本管理制度,建立了规范长效的成本管理流程。
并构建了科学实用的成本数据库。
该施工单位拟参加某一公开招标项目的投标,根据本单位成本数据库中类似工程项目的成本经验数据,测算出该工程项目不含规费和税金的报价为8100万元。其中,企业管理费率为8%(以人材机费用之和为计算基数),利润率为3%(以人材机费用与管理费之和为计算基数)。
造价工程师对拟投标工程项目的具体情况进一步分析后,发现该工程项目的材料费尚有降低成本的可能性,并提出了若干降低成本的措施。
该工程项目由A、B、C、D四个分部工程组成,经造价工程师定量分析,其功能指数分别为0.1、0.4、0.3、0.2。
假定A、B、C、D四个分部工程的目前成本分别为864万元、3048万元、2512万元和1576万元,目标成本降低总额为320万元,试计算各分部工程的目标成本及其可能降低的额度,并确定各分部工程功能的改进顺序。(将计算结果填入答题纸表2.1中,成本指数和价值指数的计算结果保留三位小数)
点击查看答案
本题答案:
试题答案
2、单项选择题 常用电光源中,白炽灯和碘钨灯的显着特点是()。
A.瞬时启动
B.功率因数小于1
C.频闪效应明显
D.耐震性好
点击查看答案
本题答案:A
本题解析:暂无解析
3、问答题
工程背景资料如下:
(1)图6.Ⅲ所示为某综合楼底层会议室的照明平面图。

说明:
1.照明配电箱AZM电源由本层总配电箱引来。
2.管路为镀锌电线管Ф20或Ф25沿墙、楼板暗配.顶管敷设标高除雨篷为4m外,其余均为5m。管内穿绝缘导线BV-5002.5mm2。管内穿线管径选择:3根线选用Ф20镀锌电线管;4-5根线选用镀锌电线管。所有管路内均带一根专用接地线(PE线)。
3.配管水乎长度见图6-III括号内数字,单位为m。
(2)照明工程的相关定额见下表:

(3)该工程的人工单价为80元/工日,管理费和利润分别按人工费的50%和30%计算。

(4)相关分部分项工程量清单项目统一编码见下表:

【问题】
1.按照背景资料(4)和图6.Ⅲ所示内容,根据和《建设工程工程量清单计价规范》(GB50500—2013)和《通用安装工程工程量计算规范》(GB50856-2013)的相关规定,列式计算管、线的工程量,将计算结果填入答题纸,在答题纸上表6-Ⅲ-1中编制该工程的“分部分项工程和单价措施项目清单及计价表”。
2.设定该工程镀锌电管线Ф20暗配的清单工程量按照70m计,其余条件均不变。根据上述相关定额,计算Ф20暗配项目的综合单价,并填入答题纸上表6-Ⅲ-2“综合单价分析表”中。
点击查看答案
本题答案:1.(1)镀锌电线管Φ20暗配工程量计算式:<
本题解析:试题答案1.(1)镀锌电线管Φ20暗配工程量计算式:
三线:3×3×5+2+[3+(5-4)]+2+3+2+[1.5+(5-1.5-0.3)]+[4+(5-1.5-0.3)]=69.9(m)。
(2)镀锌电线管Ф25暗配工程量计算式:
四线:3×3+2+[1.5+(5—l.3)]+[2+(4-1.3)]=20.9(m)。
五线:2+2+[8+(5-1.3)]+[1.5+(5-1.3)]=20.9(m)。
合计:20.9+20.9=41.8(m)。
(3)管内穿线BV-5002.5mm2工程量计算式:3×69.9+4×20.9+5×20.9+(0.5+0.3)×3×2=402.6(m)。
(4)表6-III-1分部分项工程和单价措施项目清单与计价表
工程名称:会议室照明工程标段:底层会议室照明平面图

2.表6-II-2综合单价分析表
工程名称:会议室照明工程标段:底层会议室照明平面图

4、问答题
某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。
该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商承担逾期违约金1.5万元。开工前承包商提交并经审批的施工进度计划,如答题纸中图4.1所示。
该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)
事件2:4月25-26日,当地供电中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工作日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,因处理停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)
截止5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。
机械台班均按每天一个台班计。
分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。
点击查看答案
本题答案:事件1:B费用索赔合
本题解析:试题答案事件1:B费用索赔合理,理由:施工场地由业主提供,现场调解不充分责任业主承担,B工期索赔不合理理由:B工作属非关键工作,延误事件没有超过总时差。
事件2:C工作工期和费用索赔合理,理由:停电是业主承担的风险,C工作属于关键工作,而且造成了费用损失。
D工作工期索赔不合理,理由:D初始状态下属关键工作,但C工作补偿2天工期后,D工作不应再补偿工期;D工作费用索赔合理,停电是业主承担的风险,D工作人和机械窝工费可以索赔。
事件3:工期索赔不合理,理由:F工作为非关键工作,业主责任延误4天,没有超过其总时差,可以提出费用索赔,业主责任延误4天,应当赔偿由此造成的人和机械窝工。
5、单项选择题 自动喷水灭火系统中,同时具有湿式系统和干式系统特点的灭火系统为()。
A.自动喷水雨淋系统
B.自动喷水预作用系统
C.重复启闭预作用系统
D.水喷雾灭火系统
点击查看答案
本题答案:B
本题解析:暂无解析
6、问答题
某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。
该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商承担逾期违约金1.5万元。开工前承包商提交并经审批的施工进度计划,如答题纸中图4.1所示。
该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)
事件2:4月25-26日,当地供电中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工作日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,因处理停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)
截止5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。
机械台班均按每天一个台班计。
对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。如果该工程最终按原计划工期(150天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?
点击查看答案
本题答案:事件1不能索赔工期,事件2可索赔工期2天,事件3不能索
本题解析:试题答案事件1不能索赔工期,事件2可索赔工期2天,事件3不能索赔工期,
150+2-150=2,应当获得2天赶工奖励,总计2×1.2=2.4万元
7、单项选择题 依据《建设 工程工程量清单计价规范》的统一规定,某分部工程的项目编码前4位为0301,则该分部工程是()。
A.机械设备安装工程
B.电气设备安装工程
C.热力设备安装工程
D.工业管道工程
点击查看答案
本题答案:A
本题解析:暂无解析
8、问答题
(3)投标人报价高于最高投标限价和低于最低投标限价的,均按废标处理。
(4)投标保证金的有效期应当超出投标有效期30天。
在项目投标及评标过程中发生了以下事件:
事件1:投标人A在对设计图纸和工程量清单复核时发现分部分项工程量清单中某分项工程的特征描述与设计图纸不符。
事件2:投标人B采用不平衡报价的策略,对前期工程和工程量可能减少的工程适度提高了报价;对暂估价材料采用了与招标控制价中相同材料的单价计入了综合单价。
事件3:投标人C结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6;投高标中标后,经营效果可分为好、中、差三种可能,其概率分别为0.3、0.6、0.1,对应的损益值分别为500万元、400万元、250万元;投低标中标后,经营效果同样可分为好、中、差三种可能,其概率分别为0.2、0.6、0.2,对应的损益值分别为300万元、200万元、100万元。编制投标文件以及参加投标的相关费用为3万元。经过评估,投标人C最终选择了投低标。
事件4:评标中评标委员会成员普遍认为招标人规定的评标时间不够。
针对事件4,招标人应当如何处理?并说明理由。
点击查看答案
本题答案:招标人应当延长评标时间,根据相关法规超过1/3评标委员
本题解析:试题答案招标人应当延长评标时间,根据相关法规超过1/3评标委员会人员认为评标时间不够,招标人应当延长评标时间。
9、问答题
某施工单位制定了严格的成本管理制度,建立了规范长效的成本管理流程。
并构建了科学实用的成本数据库。
该施工单位拟参加某一公开招标项目的投标,根据本单位成本数据库中类似工程项目的成本经验数据,测算出该工程项目不含规费和税金的报价为8100万元。其中,企业管理费率为8%(以人材机费用之和为计算基数),利润率为3%(以人材机费用与管理费之和为计算基数)。
造价工程师对拟投标工程项目的具体情况进一步分析后,发现该工程项目的材料费尚有降低成本的可能性,并提出了若干降低成本的措施。
该工程项目由A、B、C、D四个分部工程组成,经造价工程师定量分析,其功能指数分别为0.1、0.4、0.3、0.2。
在报价不变的前提下,若要实现利润率为5%的盈利目标,该工程项目的材料费需降低多少万元?(计算结果保留两位小数)
点击查看答案
本题答案:设材料初始状态下报价的利润为x,则x/(8100-x)
本题解析:试题答案设材料初始状态下报价的利润为x,则x/(8100-x)=3%,x=235.922万元
设材料涨价费为y万元,
[235.922+(1+8%)y]/[8100-235.922-(1+8%)y]=5%,y=138.70万元
材料费需要降低138.70万元。
10、单项选择题 适用于绕线转子异步电动机的起动方法为()。
A.星-三角起动法(Y-△)
B.三角—星起动法(△-Y)
C.自耦减压起动法
D.串入电阻起动法
点击查看答案
本题答案:D
本题解析:暂无解析
11、问答题
(其中无形费用为200万元),基本预备费费率为
8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%,第2年完成静态
投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本,项目产品预计售价为1400元/价,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
点击查看答案
本题答案:正常年份利润总额=1400×(1-0.06
本题解析:试题答案正常年份利润总额=1400×(1-0.06)-950=366万元
正常年份所得税=(1400×(1-0.06)-950)×0.25=91.5万元
正常年份净利润=366-91.5=274.5万元
正常年份资本金净利润率=274.5/(2992.16+240)=8.49%
12、问答题
(3)投标人报价高于最高投标限价和低于最低投标限价的,均按废标处理。
(4)投标保证金的有效期应当超出投标有效期30天。
在项目投标及评标过程中发生了以下事件:
事件1:投标人A在对设计图纸和工程量清单复核时发现分部分项工程量清单中某分项工程的特征描述与设计图纸不符。
事件2:投标人B采用不平衡报价的策略,对前期工程和工程量可能减少的工程适度提高了报价;对暂估价材料采用了与招标控制价中相同材料的单价计入了综合单价。
事件3:投标人C结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6;投高标中标后,经营效果可分为好、中、差三种可能,其概率分别为0.3、0.6、0.1,对应的损益值分别为500万元、400万元、250万元;投低标中标后,经营效果同样可分为好、中、差三种可能,其概率分别为0.2、0.6、0.2,对应的损益值分别为300万元、200万元、100万元。编制投标文件以及参加投标的相关费用为3万元。经过评估,投标人C最终选择了投低标。
事件4:评标中评标委员会成员普遍认为招标人规定的评标时间不够。
事件3中,投标人C选择投低标是否合理?并通过计算说明理由。
点击查看答案
本题答案:不合理,因为
投高标收益期望值=0.3&ti
本题解析:试题答案不合理,因为
投高标收益期望值=0.3×(0.3×500+0.6×400+0.1×250)-0.7×3=122.4万元
投低标收益期望值=0.6×(0.2×300+0.6×200+0.2×100)-0.4×3=118.8万元
投高标收益期望值大,所以投应当投高标。
13、多项选择题 刮板式输送机常用于输送()物料。
A.粒状和块状
B.粉状
C.非磨琢性
D.中等腐蚀性
点击查看答案
本题答案:A, C, D
本题解析:暂无解析
14、问答题
某施工单位制定了严格的成本管理制度,建立了规范长效的成本管理流程。
并构建了科学实用的成本数据库。
该施来源:www.91exam.org工单位拟参加某一公开招标项目的投标,根据本单位成本数据库中类似工程项目的成本经验数据,测算出该工程项目不含规费和税金的报价为8100万元。其中,企业管理费率为8%(以人材机费用之和为计算基数),利润率为3%(以人材机费用与管理费之和为计算基数)。
造价工程师对拟投标工程项目的具体情况进一步分析后,发现该工程项目的材料费尚有降低成本的可能性,并提出了若干降低成本的措施。
该工程项目由A、B、C、D四个分部工程组成,经造价工程师定量分析,其功能指数分别为0.1、0.4、0.3、0.2。
施工成本管理流程由哪几个环节构成?其中,施工单位成本管理最基础的工作是什么?
点击查看答案
本题答案:施工成本管理的流程有成本预测、成本计划、成本控制、成本
本题解析:试题答案施工成本管理的流程有成本预测、成本计划、成本控制、成本核算、成本分析,成本考核环节构成,其中施工单位成本管理最基础的工作为成本核算。
15、问答题
某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。
该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商承担逾期违约金1.5万元。开工前承包商提交并经审批的施 工进度计划,如答题纸中图4.1所示。
该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)
事件2:4月25-26日,当地供电中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工作日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,因处理停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)
截止5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。
机械台班均按每天一个台班计。
该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,
91EXAM.org人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%,规费和税金的计算费率为人材机费用、管理费与利润之和的9%,计算应被批准的费用索赔为多少元。
点击查看答案
本题答案:事件1、B工作人工费:20×150&tim
本题解析:试题答案事件1、B工作人工费:20×150×50%=1500元;
B工作机械费5×800×60%=2400元
总计:(1500+2400)×(1+9%)=4251元
事件2、c工作费用索赔:(40×150×50%+2×1000×60%)×(1+9%)=4578元
d工作费用索赔:(2×18×150×50%+2×800×60%)×(1+9%)=3989.4元,
或d工作费用索赔:(18×150+2×500)×(1+10%)×(1+9%)+2×800×60%×(1+9%)=5482.7元
事件3索赔费用:(4×20×150×50%+5×1200×60%)×(1+9%)=10464元
总计:4251+4578+3989.4+10464=23282.4元.
被批准的为4578+3989.4+10464=19031.4
或者:4251+4578+5482.7+10464=24775.7元
被批准的为4578+5482.7+10464=20524.7
16、问答题
背景资料:
某拟建项目机修车间,厂房设计方案采用预制钢筋混凝土排架结构。其上部结构系统如图6-I所示。结构体系中现场预制标准构件和非标准构件的混凝土强度等级、设计控制参考钢筋含量等见表6-I所示:
表6-I现场预制构件一览表
另经查阅国家标准图集,所选用的薄腹屋面梁混凝士用量为3.l1m3/根(厂房中间与两端山墙处屋面梁的混凝土用量相同,仅预埋铁件下同),所选用T型吊车梁混凝土用量,车间两端部为1.13m3/根,其余为1.08m3/根。
【问题】
1.根据上述条件,接《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)的计算规则,在答题纸表6-I-1中,列式计算该机修车间上部结构预制混凝土柱、梁工程量及根据设计提供的控制参考钢筋含量计算相关钢筋工程量。
2.利用问题1的计算结果和以下相关数据,按《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)的要求,在答题纸6-1-2中,编制该机修车间上部结构分部分项工程和单价措施项目清单与计价表。已知相关数据为:
(1)预制混凝土矩形柱的清单编码为010509001,本车间预制混凝土柱单件体积<3.5m3,就近插入基础杯口,人材机合计513.71元/m3;
(2)预制混凝土基础梁的清单编码为010510001,本车间基础梁就近地面安装,单件体积<1.2m3,人材机合计402.98元/m3;
(3)预制混凝土柱顶连系梁的清单编码为010510001,本车间连系梁单件体积<0.6m3,安装高度<12m,人材机合计423.21元/m3;
(4)预制混凝土T型吊车梁的清单编码为010510002,本车间T型吊车梁单件体积<1.2m3,安装高度<9.5m,人材机合计530.38元/m3;
(5)预制混凝土薄腹屋面梁的清单编码为010511003,本车间薄腹屋面梁单件体积<3.2m3,安装高度13m,人材机合计561.35元/m3;
(6)预制混凝土构件钢筋的清单编码为010515002,本车间所用钢筋直径为6-25mm,人材机合计6018.70元/t。以上项目管理费均以人材机为基数按10%计算,利润均以人材机和管理费合计为基数按5%计算。
3利用以下相关数据,在答题纸上表6-I-3中,编制该机修车间土建单位工程招标控制价汇总表。已知相关数据为:
(1)一般土建分部分项工程费用785000.00元;
(2)措施项目费用62800.00元,其中安全文明施工费26500.00元;
(3)其他项目费用为屋顶防水专业分包暂估70000.00元;
(4)规费以分部分项工程、措施项目、其他项目之和为基数计取,综合费率为5.28%;
(5)税率为3.477%。
(注:计算结果保留两位小数即可)
点击查看答案
本题答案:1.表6-I-1工程量计算表
本题解析:试题答案1.表6-I-1工程量计算表

2.表6-I-2分部分项和单价措施项目清单与计价表

3.表6-I-3单位工程招标控制价汇总表

17、问答题
(3)投标人报价高于最高投标限价和低于最低投标限价的,均按废标处理。
(4)投标保证金的有效期应当超出投标有效期30天。
在项目投标及评标过程中发生了以下事件:
事件1:投标人A在对设计图纸和工程量清单复核时发现分部分项工程量清单中某分项工程的特征描述与设计图纸不符。
事件2:投标人B采用不平衡报价的策略,对前期工程和工程量可能减少的工程适度提高了报价;对暂估价材料采用了与招标控制价中相同材料的单价计入了综合单价。
事件3:投标人C结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6;投高标中标后,经营效果可分为好、中、差三种可能,其概率分别为0.3、0.6、0.1,对应的损益值分别为500万元、400万元、250万元;投低标中标后,经营效果同样可分为好、中、差三种可能,其概率分别为0.2、0.6、0.2,对应的损益值分别为300万元、200万元、100万元。编制投标文件以及参加投标的相关费用为3万元。经过评估,投标人C最终选择了投低标。
事件4:评标中评标委员会成员普遍认为招标人规定的评标时间不够。
事件2中,投标人B的做法是否妥当?并说明理由。
点击查看答案
本题答案:事件2中,投标人B对前期工程报高价妥当,对工程量可能减
本题解析:试题答案事件2中,投标人B对前期工程报高价妥当,对工程量可能减少的工程报高价不妥,应当报低价;对材料暂估价按照招标控制价中的相同单价计入综合单价不妥,应当按照招标文件中规定的单价计入综合单价。
18、问答题
(其中无形费用为200万元),基本预备费费率为
8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%,第2年完成静态
投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期 平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本,项目产品预计售价为1400元/价,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
分别列式计算项目正常年份的产量盈亏平衡点。
点击查看答案
本题答案:产量盈亏平衡点=400/[1400×(1-
本题解析:试题答案产量盈亏平衡点=400/[1400×(1-0.06)-550]=5222件/年
单价盈亏平衡点=950/(1-6%)=1010.64元
19、问答题
某生产建设项目有关基础数据如下:
(1)按当地现行价格计算,项目的设备购置费为2800万元,已建类似顶目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起的上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。
(2)项目建设期为1年,运营期为10年。
(3)项目建设投资来源为资本金和贷款。贷款总额为2000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。
(4)项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。
(5)项目流动资金500万元为自有资金,在运营期第1年内投入。
(6)项目运营期第1年的营业收入、经营成木、营业税金及附加分别为1650万元、880万元、99万元。
(7)项目的所得税税率为25%。
(8)项目计算时,不考虑预备费。
【问题】
1.列式计算项目的建设投资。
2.列式计算项目年固定资产折旧额。
3.列式计算项目运营期第1年应偿还银行的本息额。
4.列式计算项目运营期第1年的总成本费用、税前利润和所得税。
5.编制完成的“项目投资现金流量表”。
点击查看答案
本题答案:1.设备购置费=2800(万元);
建筑、安
本题解析:试题答案1.设备购置费=2800(万元);
建筑、安装工程费=2800×(45%+25%)×1.1=2156(万元);
工程建设其他费用=800(万元);
建设投资=2800+2156+800=5756(万元)。
2.建设期利息=2000/2×6%=60(万元);
固定资产投资=5756+60=5816(万元);
固定资产折旧额=5816×(1-5%)/10=552.52(万元)。
3.运营期第1年年初借款余额=2000+60=2060(万元);
每年等额还本=2060/5=412(万元);
运营期第1年利息=2060×6%=123.6(万元);
运营期第1年应还本付息=412+123.6=535.6(万元);
4.运营期第一年总成本费用=880+552.52+123.6=1556.12(万元);
运营期税前利润=1650-99-1556.12=-5.12(万元);
所得税为0元。

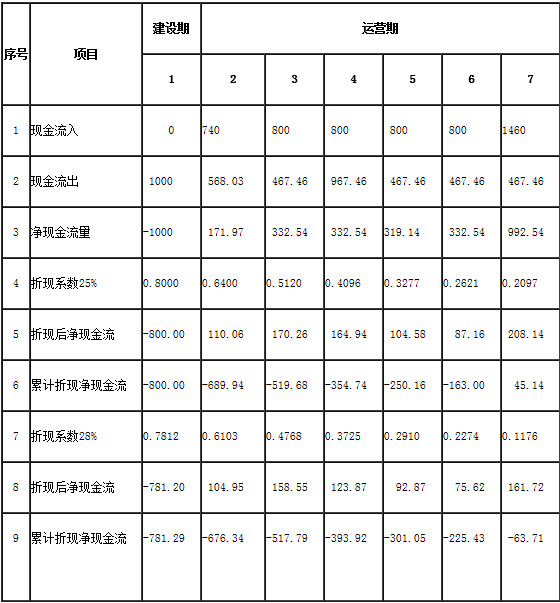

5.编制完成的“项目投资现金流量表”如下表所示

20、单项选择题 在气体灭火系统安装工程中,灭火剂输送管道多采用的管材为()。
A.直缝焊接钢管
B.单面螺旋缝焊管
C.双面螺旋缝焊管
D.无缝钢管
点击查看答案
本题答案:D
本题解析:暂无解析
21、问答题
某建设项目,业主将其中一个单项工程通过工程量清单计价方式招标确定了中标单位,双方签订了施工合同,工期为6个月。每月分部分项工程项目和单价措施项目费用,见表5.1。
表5.1分部分项工程项目和单价措施项目费用表

总价措施项目费用为12万元(其中安全文明施工费用6.6万元);其他项目费用包括:暂列金额为10万元,业主拟分包的专业工程暂估价为28万元,总包服务费用按5%计算;管理费和利润以人材机费用之和为基数计取,计算费率为8%;规费和税金以分部分项工程项目费用、措施项目费用、其他项目费用之和为基数计取,计算费率为10%。
施工合同中有关工程款结算与支付的约定如下:
1.开工前,业主向承包商支付预付款,包括扣除暂列金额和安全文明施工费用后的签约合同价的20%以及安全文明施工费用的60%。预付款在合同期的后3个月从应付工程款中平均扣回;
2.开工后,安全文明施工费用的40%随工程进度款在第1个月支付,其余总价措施费用在开工后的前4个月随工程进度款平均支付;
3.工程进度款按月结算,业主按承包商应得工程进度款的90%支付;
4.其他项目费用按实际发生额与当月发生的其他工程款同期结算支付;
5.当分部分项工程工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.5(或1.1)
6.施工期间材料价格上涨幅度在超过基期价格5%及以内的费用由承包商承担,超过5%以上的部分由业主承担;
7.工程竣工结算时扣留3%的工程质量保证金,其余工程款一次性结清。
施工期间,经监理人核实及业主确认的有关事项如下:
1.第3个月发生合同外零星工作,现在签证费用4万元(含管理费和利润);某分项工程因设计变更增加工程量20%(原清单工程量400m2,综合单价180元/m2)
,增加相应单价措施费用1万元,对工期无影响;
2.第4个月业主的专业分包工程完成,实际费用22万元;另有某分项工程的某种材料价格比基期价格上涨12%(原清单中,该材料数量300m2,材料价格200元/m2)。
假设该单项工程实际总造价比签约合同价增加了30万元,在竣工结算时业主应支付承包商的工程结算款应为多少万元?
(计算结果有小数的保留三位小数)
点击查看答案
本题答案:实际造价=285.34+30=315.34万元
本题解析:试题答案实际造价=285.34+30=315.34万元
业主应支付承包商的工程结算款=315.34×(10%-3%)-6.6×1.1×60%×10%=21.638万元
22、问答题
某工程施工合同中约定:合同工期为30周,合同价为827.28万元(含规费38万元),其中,管理费为直接费(分部分项工程和措施项目工程的人工费、材料费、机械费之和)的18%,利润为直接费、管理费之和的5%,营业税税率、城市维护建设税税率、教育费附加费和地方教育附加费率分别为3%、7%、3%和2%;因通货膨胀导致价格上涨时,业主只对人工费、主要材料费和机械费(三项费用占合同价的比例分别为22%、40%和9%)进行调整;因设计变更产生的新增工程,业主既补偿成本又补偿利润。
该工程的D工作和H工作安排使用同一台施工机械,机械每天工作一个台班,机械台班单价为1000元/台班,台班折旧费为600元/台班。施工单位编制的施工进度计划,如图4-1所示。
施工过程中发生如下事件:

事件1:考虑物价上涨因素,业主与施工单位协议对人工费、主要材料费和机械费分别上调5%、6%和3%。
事件2:因业主设计变更新增F工作,F工作为D工作的紧后工作,为H工作的紧前工作,持续时间为6周。经双方确认,F工作的直接费(分部分项工程和措施项目工程的人工费、材料费、机械费之和)为126万元,规费为8万元。
事件3:G工作开始前,业主对G工作的部分施工图纸进行修改,由于未能及时提供给施工单位,致使G工作延误6周。经双方协商,仅对因业主延迟提供图纸而造成的工期延误,业主按原合同工期和价格确定分摊的每周管理费标准补偿施工单位管理费。
上述事件发生后,施工单位在合同规定的时间内向业主提出索赔并提供了相关资料。
【问题】
1.事件1中,调整后的合同价款为多少万元?
2.事件2中,应计算F工作的工程价款为多少万元?
3.事件2发生后,以工作表示的关键线路是哪一条?列式计算应批准延长的工期和可索赔的费用(不含F工作工程价款)。
4.按合同工期分摊的每周管理费应为多少万元?发生事件2和事件3后,项目最终的工期是多少周?业主应批准补偿的管理费为多少万元?
点击查看答案
本题答案:1.调整后的合同价款=827.28×[(1
本题解析:试题答案1.调整后的合同价款=827.28×[(1-22%-40%-9%)+22%×(1+5%)+40%×(1+6%)+9%×(1+3%)]=858.47(万元)。
2.税率=1/[1-3%-(3%×7%)-3%×(3%+2%)]-1=3.48%;
F工作的工程价款=[126×(1+18%)×(1+5%)+8]×(1+3.48%)=169.83(万元)。
3.事件2发生后,关鍵线路为:B→D→F→H;
应批准延长的工期为(7+15+6+5)-30=3(周);
可索赔的机械窝工时间为28-24=4(周),可索赔的费用为4×7×600=16800(元)。
4.原合同价款中直接费设为x,则[x(1+18%)(1+5%)+38](1+0.0348)=827.28(万元);
得出直接费=614.58(万元);
管理费614.58×18%=110.62(万元);
每周分摊管理费=110.62/30=3.69(万元);发生事件2和事件3后,最终工期=7+15+8+6=36(周),对仅因业主延迟提供的图纸而造成的工期延误,应补偿工期=36-33=3(周),应补偿管理费=3.69×3=11.07(万元)。
23、问答题
某大型工程项目由政府投资建设,业主委托某招标代理公司代理实施招标.招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布.招标文件中规定:投标担保可采用投标保证金或投标保函方式担保.评标方法采用经评审的最低投标价法.投标有效期为60天.
业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上公布,且采用邀请招标方式招标.
项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标.业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查.
开票后发现:
1、A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标相等人;
2、B投标人在开标后又提交了一份补充说明,提出可以降价5%;
3、C投标人提交的银行投标保函有效期为70天;
4、D投标人投标文件的投标函盖有企业及企业法宝代表人的印章,但没有加盖项目负责人的印章;
5、E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书;
6、F投标人的投标报价最高,帮F投标人在开标后第二天撤回了其投标文件.
经过标书评审,A投标人被确定为中标候选人.发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用.经谈判后双方达成一致:不压缩工期,降价3%.
问题:
1、该项目施工合同应该如何签订?合同价格应是多少?
2、F投标人的投标文件是否有效?对其撤回投标文件的行为应如何处理?
3、分析A、B、C、D、E投标人的投标文件是否有效?说明理由.
4、业主对招标代理公司提出的要求是否正确?说明理由
点击查看答案
本题答案:1、①该项目应自中标通知书发出后30日内按招标文件和A
本题解析:试题答案1、①该项目应自中标通知书发出后30日内按招标文件和A投标人的投标文件签订书面合同,双方不得再签订背离合同实质性内容的其他协议.
②合同价格应为8000万元.
2、F投标人的投标文件有效.
招标人可以没收其投标保证金,给招标人造成损失超过投标保证金的,招标人可以要求其赔偿.
3、对投标文件的有效性判定如下:
①A投标人的投标文件有效.
②B投标人的投标文件(或原投标文件)有效,但补充说明无效.因开标后投标人不能变更(或更改)投标文件的实质性内容.
③C投标人的投标文件无效.因投标保函的有效期应超过投标有效期30天(或28天),或在投标有效期满后的30天(或28天)内继续有效.
④D投标人投标文件有效.
⑤E投标人的投标文件无效.因为组成联合体投标的,投标文件应附联合体各方共同投标协议.
4、对业主对招标代理公司提出的要求是否正确判断如下:
①“业主提出招标公告只在本市日报上发布”不正确.
理由:公开招标项目的招标公告,必须在指定媒介发布,任何单位和个人不得非法限制招标公告的发布地点和发布范围.
②“业主要求采用邀请招标”不正确.
理由:因该工程项目由政府投资建设,相关法规规定:“全部使用国有资金投资或者国有资金投资占控股或者主导地位的项目”,应当采用公开招标方式招标.如果采用邀请招标方式招标,应由有关部门批准.
③业主提出的仅对潜在投标人的资质条件、业绩进行资格审查不正确.
理由:资质审查的内容还应包括:信誉、技术、拟投入人员、拟投入机械、财务状况等.
24、问答题
(其中无形费用为200万元),基本预备费费率为
8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%,第2年完成静态
投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本,项目产品预计售价为1400元/价,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。
点击查看答案
本题答案:固定资产折旧=(2992.6-200)×(
本题解析:试题答案固定资产折旧=(2992.6-200)×(1-5%)/8=331.57万元
正常年份年可变成本=550元×10000=550万元
正常年份固定成本=950-550=400万元
正常年份经营成本=总成本-折旧-摊销=950-331.57-200/8=593.43万元
25、单项选择题 开关柜基础型钢安装完毕后,需可靠接地,配电室内接地线应与基础型钢焊接,且不少于2处,焊接面为扁钢宽度的()倍。
A.1.5
B.2
C.2.5
D.3
点击查看答案
本题答案:B
本题解析:暂无解析
26、多项选择题 隔膜计量泵按隔膜缸头的形式不同可分为()。
A.多缸柱塞计量泵
B.机械隔膜计量泵
C.柱塞隔膜计量泵
D.双隔膜计量泵
点击查看答案
本题答案:B, C, D
本题解析:暂无解析
27、多项选择题 锅炉安全附件主要指的是()。
A.水位计
B.安全阀
C.压力表
D.水温计
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
28、多项选择题 下列关于涡轮式压缩机性能说法不正确的是()。
A.气流速度高、损失大
B.压力范围广、从低压到超高压范围都适用
C.小流量,超高压范围不适用
D.外形尺寸及重量较大,结构复杂,易损件多,排气脉动性大,气体中混有润滑油
点击查看答案
本题答案:B, D
本题解析:暂无解析
29、多项选择题 下列关于在安装位置上的检测内容正确的是()。
A.机器和设备及零件的直线度、平面度和水平度
B.机器和设备及零件的垂直度
C.安装2个或2个以上设备表面间的同轴度及垂直度
D.某一个或几个安装表面与基准线的跳动
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
30、多项选择题 下列属于采用气体放电光源的是()。
A.白炽灯
B.卤钨灯
C.低压汞灯
D.氙灯
点击查看答案
本题答案:C, D
本题解析:暂无解析
31、问答题
某工程背景资料如下:
(1)图6.Ⅱ为某加压泵房工艺管道系统安装的截取图。
(2)假设管道的清单工程量如下:
低压管道Ф325×8管道21m;中压管道Ф219×32管道32m,Ф168×24管道23m,Ф114×16管道7m。
(3)相关分部分项工程量清单统一项目编码见下表:

(4)Ф219×32碳钢管道工程的相关定额见下表:

该工程的人工单价为80元/工日,企业管理费和利润分别是人工费的83%和35%。
【问题】
1.按照图6-Ⅱ所示内容,列式计算管道、管件安装项目的清单工程量。
2.按照背景资料(2)、(3)给出的管道工程量和相关分部分项工程量清单统一编码,图6-Ⅱ规定的管道安装技术要求和所示法兰数量,根据《通用安装工程工程量计算规范》(GB50856-2013)、《建设工程工程量清单计价规范》(GB50500-2013)规定,编制管道、法兰安装项目的分部分项工程量清单,填入答题纸表6-Ⅱ-1“分部分项工程量清单和单价措施项目与计价表”中。
3.按照背景条件4中的相关定额,根据《通用安装工程工程量计算规范》(GB50856-2013)、《建设工程工程量清单计价规范》(GB50500-2013)规定,编制Ф219×32管道(单重147.5kg/m)安装分部分项工程量清单“综合单价分析表”。填入答题纸6-Ⅱ-2中。
点击查看答案
本题答案:1.(1)Ф325×8碳钢管道工程量计算式
本题解析:试题答案1.(1)Ф325×8碳钢管道工程量计算式:
地下:(1.8×0.5)+2+1+2.5+1=8.8(m)。
地上:1+(2.5+0.75+0.825+0.755)+1+1+(0.755+0.825+0.75+0.65)=10.81(m)。
合计:8.8+10.81=19.61(m)。
(2)Ф219×32碳钢管道工程量计算式:
地下:1+(1.8+0.8×3)+1×4+[1+(0.75+2.5+0.5+0.8)+1+1+(1.8+0.5)]×2=28.9(m)+(1.0+0.825+0.755+1.0)×2+1.0+0.755+0.825+0.75+0.65=24.8(m)。
合计:28.9+24.8=53.7(m)。
(3)管件工程量计算式:
DN300弯头:2+2十2+1=7(个)。
DN200弯头:(2+2)×2+(l+2)×2+1×4+1+2+l=22(个)。
三通:1×2+1×3=5(个)。
2.表6-II-1分部分项工程和单价措施项目清单与计价表
工程名称:某泵房标段:工艺管道系统安装第1页共1页

3.表6-II-2综合单价分析表
工程名称:某泵房;标段:工艺管道系统安装;第一页共一页

32、单项选择题 在电机干燥工作中,磁铁感应干燥法和外壳铁损干燥法应属于()。
A.内部干燥法
B.外部干燥法
C.通电干燥法
D.直流干燥法
点击查看答案
本题答案:C
本题解析:暂无解析
33、多项选择题 下列关于各类泵的结构说法正确的是()。
A.离心式耐腐蚀泵均为单级单吸悬臂式结构
B.屏蔽泵按工作叶轮的形式分为离心式和旋涡式
C.屏蔽泵按工作叶轮数量分为单级和多级
D.冷凝水泵的结构形式只有单级和多级
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
34、问答题
背景:
某企业拟建一个市场急需产品的工业项目。建设期1年,运营期6年。项目建成当年投产。当地政府决定扶持该产品生产的启动经费100万元。其他基本数据如下:
⒈建设投资1000万元。预计全部形成固定资产,固定资产使用年限10年,期末残值100万元。投产当年又投入资本金200万元做为运营期的流动资金;
⒉正常年份年营业收入为800万元,经营成本300万元产品营业税及附加税率为6%,所得税率为33%,行业基准收益率10%;基准投资回收期6年;
⒊投产第一年仅达到设计生产能力的80%,预计这一年的营业收入、经营成本和总成本均按正常年份的80%计算。以后各年均达到设计生产能力。
⒋运营的第4年预计需更新新型自动控制仪表购置投资20万元才能维持以后的正常运营需要,该投资额计入当年总成本。
问题:
⒈编制拟建项目投资现金流量表;
⒉计算项目的静态投资回收期;
⒊计算项目的财务净现值;
⒋计算项目的财务内部收益率;
⒌从财务角度分析拟建项目的可行性。
点击查看答案
本题答案:问题1:
本题解析:试题答案问题1:
解:编制拟建项目投资现金流量表1
编制表1前需要计算以下数据:
⒈计算固定资产折旧费:
固定资产折旧费=(1000-100)÷10=90(万元)
⒉计算固定资产余值:固定资产使用年限10年,运营期末只用了6年还有4年未折旧。所以,运营期末固定资产余值为:
固定资产余值=年固定资产折旧费×4+残值=90×4+100=460万元
⒊计算调整所得税:
调整所得税=(营业收入-营业税及附加-息税前总成本)×33%
第2年息税前总成本=经营成本+折旧费=240+90=330万元
第3、4、6、7年的息税前总成本=300+90=390万元
第5年息税前总成本=300+90+20=410万元
第2年调整所得税=(640-38.40-330)×33%=89.63万元
第3、4、6、7年调整所得税=(800-48-390)×33%=119.46万元
第5年调整所得税=(800-48-410)×33%=112.86万元
表1项目投资现金流量表单位:万元

问题2:
解:计算项目的静态投资回收期
∴项目静态投资回收期为:4.51年
问题3:计算项目的财务净现值
解:项目财务净现值就是计算期末的累计折现后净现金流量605.22万元。见表1。
问题4:计算项目的财务内部收益率
解:编制项目投资现金流量延长表2。
表2项目投资现金流量延长表单位:万元
首先确定i1=25%,以i1作为设定的折现率,计算出各年的折现系数。利用现金流量延长表,计算出各年的折现净现金流量和累计折现净现金流量,从而得到财务净现值FNPV1=45.14(万元),见表1-10。
再设定i2=28%,以i2作为设定的折现率,计算出各年的折现系数。同样,利用现金流量延长表,计算各年的折现净现金流量和累计折现净现金流量,从而得到财务净现值FNPV2=-63.71(万元),见表1-10。
试算结果满足:FNPV1>0,FNPV2<0,且满足精度要求,可采用插值法计算出拟建项目的财务内部收益率FIRR。
由表1-10可知:
i1=25%时,FNPV1=45.1425%x(3%-x)28%
i2=18%时,FNPV2=-63.7163.71
用插值法计算拟建项目的内部收益率FIRR。即:
FIRR=i1+(i2-i1)×〔FNPV1÷(|FNPV1|+|FNPV2|)〕
=25%+(28%-25%)×〔45.14÷(45.14+|-63.71|)〕
=25%+1.24%=26.24%
或按图作:45.14:63.71=X:(3%-X)
X=3%×45.14÷(45.14+63.71)=1.24%,∴FIRR=25%+1.24%=26.24%
问题6:从财务角度分析拟建项目的可行性
本项目的静态投资回收期分别为:4.51年未超过基准投资回收期和计算期;财务净现值为605.22万元>0;财务内部收益率FIRR=26.24%>行业基准收益率10%,所以,从财务角度分析该项目投资可行。
35、多项选择题 根据室外消防给水系统提高的水量、水压及建筑物的高度、层数,室内消火栓给水系统的给水方法是()。
A.设消防水泵和水箱的室外消防给水系统
B.设消防泵和水箱的室内消防栓给水系统
C.区域集中的室内高压消火栓给水系统及室内临时高压消火栓给水系统
D.分区给水的室内消火栓给水系统
点击查看答案
本题答案:B, C, D
本题解析:暂无解析
36、问答题
背景材料
某水利枢纽工程位于海拔高程1800m地区,设计混凝土骨料量75万t。其中砂子24万t,采用天然砂石料筛洗加工,料场覆盖层清除量7万m33。由于骨料级配供求不平衡,缺砂12万t由筛洗获得的粒径20mm~40mm的砾石经棒磨制砂给予补充,最终级配弃料5万t。
(1)计算参数
1)砂石料密度:覆盖层天然密度1.50t/m3,天然砂砾料密度1.74t/m3,分级砾石密度1.65t/m3,天然砂密度1.55t/m3,人工砂密度1.50t/m3;
2)筛洗系统处理能力2×220t/h,制砂棒磨机一台,处理能力50t/h;
3)砂石备料工程综合取费费率为21.98%;
4)施工组织设计工艺流程及各流程工序概算直接费单价如下图:
问题
计算该工程混凝土骨料(砂及砾石)的单价。
点击查看答案
本题答案:(1)将各工序单价计量单位换算
覆盖层清除=
本题解析:试题答案(1)将各工序单价计量单位换算
覆盖层清除=4.80元/m3÷1.50t/m3=3.20元/t
原料开采运输=9.50元/m3÷1.74t/m3=5.46元/t
成品料砾石运输12.65元/m3÷1.65t/m3=7.67元/t
成品天然砂运输12.65元/m3÷1.55t/m3=8.16元/t
成品人工砂运输12.65元/m3÷1.50t/m3=8.43元/t
(2)摊销率计算
覆盖层清除摊销率=7万m3×1.50t/m3÷75万t=0.14
级配弃料摊销率=5万t÷75万t=0.0667
混凝土骨料单价计算表
(3)天然砾石(粗骨料)单价计算
表2砾石(粗骨料)单价计算表:
注:带*号数据参见概算定额子目[60075]。
2)天然砂(细骨料)单价计算
表2砾石(粗骨料)单价计算表:
注:带*号数据参见概算定额子目[60075]。3〉砾石制砂(细骨料)单价计算
表2砾石(粗骨料)单价计算表:
注:带#号数据参见概算定额子目[60132]。
则,砾石单价=43.33(元/m3)
砂综合单价=41.63×50%+90.31×50%=65.97(元/m3)
37、多项选择题 发生火灾时,可以使用()等作为灭火剂来灭火。
A.氧气
B.水
C.泡沫
D.干粉
点击查看答案
本题答案:B, C
本题解析:暂无解析
38、多项选择题 照明系统分类中,应急照明包括()。
A.疏散照明
B.警卫照明
C.安全照明
D.备用照明
点击查看答案
本题答案:A, C, D
本题解析:暂无解析
39、问答题
某建设项目,业主将其中一个单项工程通过工程量清单计价方式招标确定了中标单位,双方签订了施工合同,工期为6个月。每月分部分项工程项目和单价措施项目费用,见表5.1。
表5.1分部分项工程项目和单价措施项目费用表

总价措施项目费用为12万元(其中安全文明施工费用6.6万元);其他项目费用包括:暂列金额为10万元,业主拟分包的专业工程暂估价为28万元,总包服务费用按5%计算;管理费和利润以人材机费用之和为基数计取,计算费率为8%;规费和税金以分部分项工程项目费用、措施项目费用、其他项目费用之和为基数计取,计算费率为10%。
施工合同中有关工程款结算与支付的约定如下:
1.开工前,业主向承包商支付预付款,包括扣除暂列金额和安全文明施工费用后的签约合同价的20%以及安全文明施工费用的60%。预付款在合同期的后3个月从应付工程款中平均扣回;
2.开工后,安全文明施工费用的40%随工程进度款在第1个月支付,其余总价措施费用在开工后的前4个月随工程进度款平均支付;
3.工程进度款按月结算,业主按承包商应得工程进度款的90%支付;
4.其他项目费用按实际发生额与当月发生的其他工程款同期结算支付;
5.当分部分项工程工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.5(或1.1)
6.施工期间材料价格上涨幅度在超过基期价格5%及以内的费用由承包商承担,超过5%以上的部分由业主承担;
7.工程竣工结算时扣留3%的工程质量保证金,其余工程款一次性结清。
施工期间,经监理人核实及业主确认的有关事项如下:
1.第3个月发生合同外零星工作,现在签证费用4万元(含管理费和利润);某分项工程因设计变更增加工程量20%(原清单工程量400m2,综合单价180元/m2)
,增加相应单价措施费用1万元,对工期无影响;
2.第4个月业主的专业分包工程完成,实际费用22万元;另有某分项工程的某种材料价格比基期价格上涨12%(原清单中,该材料数量300m2,材料价格200元/m2)。
第3个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
点击查看答案
本题答案:第3个月分部分项工程费用=30+[(400×
本题解析:试题答案第3个月分部分项工程费用=30+[(400×1.2-400×1.15)×180×0.9+60×180]/10000]=31.404万元
第3个月的措施项目费用=2+1+(12-6.6)/4=4.35万元
现场签证=4万元
第3个月承包商应得工程款=(31.404+4.35+4)×1.1=43.729万元
业主应支付给承包商的工程款=43.729×90%=39.356万元
40、问答题
(3)投标人报价高于最高投标限价和低于最低投标限价的,均按废标处理。
(4)投标保证金的有效期应当超出投标有效期30天。
在项目投标及评标过程中发生了以下事件:
事件1:投标人A在对设计图纸和工程量清单复核时发现分部分项工程量清单中某分项工程的特征描述与设计图纸不符。
事件2:投标人B采用不平衡报价的策略,对前期工程和工程量可能减少的工程适度提高了报价;对暂估价材料采用了与招标控制价中相同材料的单价计入了综合单价。
事件3:投标人C结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6;投高标中标后,经营效果可分为好、中、差三种可能,其概率分别为0.3、0.6、0.1,对应的损益值分别为500万元、400万元、250万元;投低标中标后,经营效果同样可分为好、中、差三种可能,其概率分别为0.2、0.6、0.2,对应的损益值分别为300万元、200万元、100万元。编制投标文件以及参加投标的相关费用为3万元。经过评估,投标人C最终选择了投低标。
事件4:评标中评标委员会成员普遍认为招标人规定的评标时间不够。
事件1中,投标人A应当如何处理?
点击查看答案
本题答案:事件1中,投标人应按照招标工程量清单项目特征报价,结算
本题解析:试题答案事件1中,投标人应按照招标工程量清单项目特征 报价,结算时按实际调整;
41、多项选择题 锅炉的汽、水压力系统及其附属设备安装完毕后,必须进行水压试验,进行水压试验的组成部分有()。
A.锅筒
B.联箱
C.过热器
D.空气预热器
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
42、单项选择题 铝导线和铜导线连接时,为防止电气腐蚀,应采用的防护措施是()。
A.使用酸性熔焊剂
B.使用碱性熔焊剂
C.接头端线芯镀铜
D.接头端线芯镀锡
点击查看答案
本题答案:D
本题解析:暂无解析
43、问答题
某国有资金投资的大型建设项目,建设单位采用工程量清单公开招标方式进行施工招标。
建设单位委托具有相应资质的招标代理机构编制了招标文件,招标文件包括如下规定:
(1)招标人设有最高投标限价和最低投标限价,高于最高投标限价或低于最低投标限价的投标人报价均按废标处理。
(2)投标人应对工程量清单进行复核,招标人不对工程量清单的准确性和完整性负责。
(3)招标人将在投标截止日后的90日内完成评标和公布中标候选人工作。
投标和评标过程中发生如下事件:
事件1:投标人A对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。
事件2:投标人B在投标截止时间前10分钟以书面形式通知招标人撤回已递交的投标文件,并要求招标人5日内退还已递交的投标保证金。
事件3:在评标过程中,投保人D主动对自己的投标文件向评标委员会提出了书面澄清、说明。
事件4:在评标过程中,评标委员会发现投标人E和投标人F的投标文件中载明的项目管理成员中有一人为同一人。
【问题】
1.招标文件中,除了投标人须知、图纸、技术标准和要求、投标文件格式外,还应包括哪些内容?
2.分析招标代理机构编制的招标文件中(1)~(3)项规定是否妥当,并分别说明理由。
3.针对事件1和事件2,招标人应如何处理?
4.针对事件3和事件4,评标委员会应如何处理?
点击查看答案
本题答案:1.招标文件内容还应该包括:招标公告(或投标邀请书)、
本题解析:试题答案1.招标文件内容还应该包括:招标公告(或投标邀请书)、评标办法、合同条款及格式、工程量清单、规定的其他材料。
2.(1)设有最低投标限价并规定低于投标限价作为废标处理不妥,理由:招标人不得规定最低投标限价。
(2)招标人不对工程量清单的正确性和准确性负责不妥。理由:招标人应该对其编制的工程量清单的正确性和准确性负责。
(3)招标文件规定在投标截止日后的投标有效期90日内完成评标和公布中标候选人工作不妥。理由:大型项目的投标有效期是120天左右。
3.针对事件1,招标人应该对有异议的清单进行复核,如有错误,由招标人统一修改并把修改情况通知所有投标人。针对事件2,招标人应该在5日内退还投标文件和撤回投标人的投标保证金。
4.针对事件3,评标委员会不接受投标人主动提出的澄清、说明和补正,仍然按照原投标文件进行评标。
针对事件4,评标委员会可视为投标人E、F串通投标,投标文件视为无效文件。
44、问答题
某工程有A、B、C三个设计方案,有关专家决定从四个功能(分别以F1、F2、F3、F4表示)对不同方案进行评价,并得到以下结论:A、B、C三个方案中,F1的优劣顺序依次为B、A、C,F2的优劣顺序依次为A、C、B,F3的优劣顺序依次为C、B、A,F4的优劣顺序依次为A、B、C。经进一步研究,专家确定三个方案各功能的评价计分标准均为::最优者得3分,居中者得2分,最差者得1分。
据造价工程师估算,A、B、C三个方案的造价分别为8500万元、7600万元、6900万元。
【问题】
1.将A、B、C三个方案各功能的得分填入下表中。

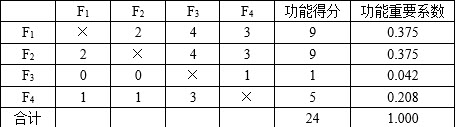

2.若四个功能之间的重要性关系排序为F2>F1>F4>F3,采用0-1评分法确定各功能的权重,并将计算结果填入下表中。

3.已知A、B两方案的价值指数分别为1.127、0.961,在0-1评分法的基础上列式计算C方案的价值指数,并根据价值指数的大小选择最佳设计方案。
4.若四个功能之间的重要性关系为:F1与F2同等重要,F1相对F4较重要,F2相对F3很重要。采用0-4评分法确定各功能的权重,并将计算结果填入下表中(计算结果保留3位小数)。

点击查看答案
本题答案:1.A、B、C三个方案各功能得分如下表所示:
本题解析:试题答案1.A、B、C三个方案各功能得分如下表所示:

2.采用0-1评分法确定各功能的权重,计算结果如下表所示:

3.A的功能权重得分=2×0.3+3×0.4+1×0.1+3×0.2=2.5;
B的功能权重得分=3×0.3+1×0.4+2×0.1+2×0.2=1.9;
C的功能权重得分=1×0.3+2×0.4+3×0.1+l×0.2=1.6;
C的功能指数=1.6/(2.5+1.9+1.6)=0.267;
C的成本指数=6900/(8500+7600+6900)=0.3;
C的价值指数=0.267/0.3=0.89。
可以得知A方案为最优方案。
4.利用0-4评分法计算功能权重如下表所示:

45、问答题
(其中无形费用为200万元),基本预备费费率为
8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%, 第2年完成静态
投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本,项目产品预计售价为1400元/价,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
分别列式计算项目建设第1年、第2年差预备费和项目建设投资。
点击查看答案
本题答案:基本预备=(2000+500)×8%=20
本题解析:试题答案基本预备=(2000+500)×8%=200万元
第一年静态投资额=(2000+500+200)×40%=1080万元
第二年静态投资额=(2000+500+200)×60%=1620万元
价差预备费:
第一年=1080×[(1+5%)1(1+5%)0.5-1]=82万元
第二年=1620×[(1+5%)1(1+5%)0.5(1+5%)1-1]=210.16万元
项目建设投资=2000+500+200+82+210.16=2992.16万元
46、问答题
(3)投标人报价高于最高投标限价和低于最低投标限价的,均按废标处理。
(4)投标保证金的有效期应当超出投标有效期30天。
在项目投标及评标过程中发生了以下事件:
事件1:投标人A在对设计图纸和工程量清单复核时发现分部分项工程量清单中某分项工程的特征描述与设计图纸不符。
事件2:投标人B采用不平衡报价的策略,对前期工程和工程量可能减少的工程适度提高了报价;对暂估价材料采用了与招标控制价中相同材料的单价计入了综合单价。
事件3:投标人C结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6;投高标中标后,经营效果可分为好、中、差三种可能,其概率分别为0.3、0.6、0.1,对应的损益值分别为500万元、400万元、250万元;投低标中标后,经营效果同样可分为好、中、差三种可能,其概率分别为0.2、0.6、0.2,对应的损益值分别为300万元、200万元、100万元。编制投标文件以及参加投标的相关费用为3万元。经过评估,投标人C最终选择了投低标。
事件4:评标中评标委员会成员普遍认为招标人规定的评标时间不够。
根据招标投标法及其实施条例,逐一分析项目招标公告和招标文件中(1)-(4)项规定是否妥当,并分别说明理由。
点击查看答案
本题答案:(1)妥当,我国相关法规对此没有限制;
(2
本题解析:试题答案(1)妥当,我国相关法规对此没有限制;
(2)不妥当,招标人不得以任何理由歧视潜在的投标人;
(3)投标人报价高于最高限价按照废标处理妥当,投标人报价低于最低限价按照废标处理不妥,相关法规规定招标人不得规定最低限价。
(4)不妥,相关法规规定投标保证金有效期应与投标有效期一致。
47、多项选择题 离心式锅炉给水泵是锅炉给水专业用泵,其特点有()。
A.对扬程要求不大
B.结构形式均为单级离心泵
C.输送带悬浮物的液体
D.流量随锅炉负荷变化而变化
点击查看答案
本题答案:A, D
本题解析:暂无解析
48、多项选择题 按驱动电动机类型分类,交流电动机电梯可分为()。
A.单速、双速及三速电梯
B.调压调速电梯
C.调频调速电梯
D.调频调压调速电梯
点击查看答案
本题答案:A, B, D
本题解析:暂无解析
49、多项选择题 屏蔽泵的种类很多,按工作叶轮的形式可分为()。
A.单级
B.多级
C.离心式
D.旋涡式
点击查看答案
本题答案:C, D
本题解析:暂无解析
50、问答题
某工业项目计算期为l0年,建设期2年,第3年投产,第4年开始达到设计生产能力。建设投资2800万元(不含建设期贷款利息),第l年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况建设期分两年各投入l000万元,余下的500万元在投产年初作为流动资金投入。建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。
该项目固定资产投资总额中,预计85%形成固定资产,15%形成无形资产。固定资产综合折旧年限为10年,采用直线法折旧,固定资产残值率为5%,无形资产按5年平均摊销。
该项目计算期第3年的经营成本为1500万元、第4年至第10年的经营成本为1800万元。设计生产能力为50万件,销售价格(不含税)54元/件。产品固定成本占年总成本的40%。
问题
1.列式计算固定资产年折旧额及无形资产摊销费,并按答题纸表l.1所列项目填写相应数字。
2.列式计算计算期末固定资产余值。
3.列式计算计算期第3年、第4年、第8年的总成本费用。
4.以计算期第4年的数据为依据,列式计算年产量盈亏平衡点,并据此进行盈亏平衡分析。
(除问题4计算结果保留两位小数外,其余各题计算结果均保留三位小数。)
点击查看答案
本题答案:问题1
固定资产年折旧额=[(2800+24
本题解析:试题答案问题1
固定资产年折旧额=[(2800+24)×85%×(1-5%)]÷10=228.038(万元)
无形资产摊销费=(2800+24)×15%÷5=84.720(万元)
表1.1项目建设投资还本付息及固定资产折旧、摊销费用表
问题2
计算期末的固定资产余值为:
(2800+24)×85%一228.038×(10-2)=576.096(万元)
或:228.038×(10一8)+2824×85%×5%=576.096(万元)
问题3
第3年总成本费用:1500+228.038+84.720+49.440=1862.198万元第4年总成本费用:1800+228.038+84.720+39.552=2152.310(万元)
第8年总成本费用:1800+228.038=2028.038(万元)
问题4
年产量盈亏平衡点:
BEP(Q)=2152.310×0.4÷(54-2152.310×0.6÷50)=30.56(万件)
结果表明,当项目产量小于30.56万件时,项目开始亏损;当项目产量大于30.56万件时,项目开始盈利。
51、问答题
某六层单元式住宅共54户,建筑面积为3949.62㎡。原设计方案为砖混结构,内、外墙均为240mm砖墙。现拟定的新方案为内浇外砌结构,外墙做法不变,内墙采用C20钢筋混凝土浇筑。新方案内横墙厚为140mm,内纵墙厚为160mm,其他部位的做法、选材及建筑标准与原方案相同。
两方案各项指标见表2-1。
表2-1设计方案指标对比表:

问题:
1.请计算两方案如下技术经济指标:
(1)两方案建筑面积、使用面积单方造价各为多少?每平方米差价多少?
(2)新方案每户增加使用面积多少平方米?多投入多少元?
2.若作为商品房,按使用面积单方售价5647.96元出售,两方案的总售价相差多少?
3.若作为商品房,按建筑面积单方售价4000元出售,两方案折合使用面积单方售价各为多少元?相差多少?
点击查看答案
本题答案:问题1:
本题解析:试题答案问题1:
解:1.两方案的建筑面积、使用面积单方造价及每平方米差价见表2-2。
表2-2建筑面积、使用面积单方造价及每平方米差价计算表
注:单方造价=概算总额/建筑面积;或:单方造价=概算总额/使用面积
由表2-2可知,按单方建筑面积计算,新方案比原方案每平方米高出34.57元;而按单方使用面积计算,新方案则比原方案高出3.59元。
2.每户平均增加的使用面积为:(2881.98-2797.20)/54=1.57(㎡)
每户多投入:(4300342-4163789)/54=2528.76(元)
折合每平方米使用面积单价为:2528.76/1.57=1610.68(元/㎡)
计算结果是每户增加使用面积1.57㎡,每户多投入2528.76元。
问题2:
解:若作为商品房按使用面积单方售价5647.96元出售,则
总销售差价=2881.98×5647.96-2797.20×5647.96
=478834(元)
总销售额差率=478834/(2797.20×5647.96)=3.03%
问题3:
解:若作为商品房按建筑面积单方售价4000元出售,则两方案的总售价均为:
3949.62×4000=15798480(元)
折合成使用面积单方售价:
砖混结构方案:单方售价=15798480/2797.20=5647.96(元/㎡)
内浇外砌结构方案:单方售价=15798480/2881.98=5481.81(元/㎡)
在保持销售总额不变的前提下,按使用面积计算,两方案
单方售价差额=5647.96–5481.81=166.15(元/㎡)
单方售价差率=166.15/5647.96=2.94%
52、问答题
某工程采用公开招标方式,招标人3月1日在指定媒体上发布了招标公告,3月6日至3月12日发售了招标文件,共有A、B、C、D四家投标人购买了招标文件。
在招标文件规定的投标截止日(4月5日)前,四家投标人都递交了投标文件。开标时投标人D因其投标文件的签署人没有法定代表人的授权委托书而被招标管理机构宣布为无效投标。
该工程评标委员会于4月15日经评标确定投标人A为中标人,并于4月26日向中标人和其他投标人分别发出中标通知书和中标结果通知,同时通知了招标人。
在施工过程中,该工程的关键线路上发生了以下几种原因引起的工期延误:
(1)由于发包人原因,设计变更后新增一项工程于7月28日至8月7日施工(新增工程款为160万元);另一分项工程的图纸延误导致承包人于8月27日至9月12日停工。
(2)由于承包人原因,原计划于8月5日晨到场的施工机械直到8月26日晨才到场。
(3)由于天气原因,连续多日高温造成供电紧张,该工程所在地区于8月3日至8月5日停电,另外,该地区于8月24日晨至8月28日晚下了特大暴雨。
在发生上述工期延误事件后,承包人A按合同规定的程序向发包人提出了索赔要求。经双方协商一致,除特大暴雨造成的工期延误之外,对其他应予补偿的工期延误事件,既补偿直接费又补偿间接费,间接费补偿按合同工期每天平均分摊的间接费计算。
问题:
1.指出该工程在招标过程中的不妥之处,并说明理由。
2.该工程的实际工期延误为多少天?应予批准的上期延长时间为多少天?分别说明每个工期延误事件应批准的延长时间及其原因。
3.图纸延误应予补偿的间接费为多少?
点击查看答案
本题答案:问题1
招标管理机构宣布无效不妥,应由招标人
本题解析:试题答案问题1
招标管理机构宣布无效不妥,应由招标人宣布,评表委员会确定中标人并发出中标通知书和中标结果通知不妥,应由招标发出。
问题2
该工程得实际工期延误为47天应批准得工期延长为32天。其中,新增工程属于业主应承担得责任,应批准延长工期11天(7月28日至8月7日);
图纸延误属于业主应承担得责任,应批准延长工期15天(8月29日至9月12日);
停电属于业主应承担得责任应批准延长工期3天
施工机械延误属于承包商的责任不予批准延长工期
特大暴雨造成的工期延误属于业主应承担的风险范围,但8月24~25日属于承包商机械未到场延误在先,不予赔偿应批准工期延长3天(8月26至8月28日)
问题3
所以,合同价中每天的间接费为:708.98/300=2.36(万元/天)
图纸延误应补偿的间接费为:15×2.36=35.40(万元)
问题4
解:计划的单方人工费为:50÷(8×1.5)=4.17(元/㎡)
实际的单方人工费为:(50+10)÷{7×(1-10%)×1.5}=6.35(元/㎡)
则,单方人工费的增加额为:6.35-4.17=2.18(元/㎡)
53、问答题
某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。
该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商承担逾期违约金1.5万元。开工前承包商提交并经审批的施工进度计划,如答题纸中图4.1所示。
该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)
事件2:4月25-26日,当地供电中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工作日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,因处理停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)
截止5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。
机械台班均按每天一个台班计。
按初始安排的施工进度计划(答题纸中图4.1),如果该工程进行到第6个月末时检查进度情况为:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;在答题纸上图4.1中绘制实际进度前锋线,分析这三项工作进度有无偏差,并说明对工期的影响。

点击查看答案
本题答案:F工作实际进度比计划进度延迟20天,影响工期延期10天
本题解析:试题答案F工作实际进度比计划进度延迟20天,影响工期延期10天,G工作实际进度比计划进度同步,不影响工期,H工作实际进度比计划进度延迟10天,不影响工期。
54、问答题
某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间,见表5.1。该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元,暂列金额8万元;管理费以分项工程中人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%:规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%:税金率为3.5%;合同工期为8个月。
表5.1分项工程工程量、费用和计划作业时间明细表

有关工程价款支付条件如下:
(1)开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4-6月分三次平均扣回;
(2)安全文明施I等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1--5个月分五次平均支付;
(3)业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费);
(4)暂列金额计入合同价,按实际发生额与工程进度款周期支付;
(5)工程质量保证金为工程款的3%,竣工结算月一次扣留。
工程施工期间,经监理人核实的有关事项如下:
(1)第3个月发生现场签证计日工费用3.0万元;
(2)因劳务作业队伍调整使分项工程C的开始作业时间推迟1个月,且作业时间延长1个月;
(3)因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变;
(4)因设计变更使分项工程E增加工程量120m2(其价格执行原综合单价),作业时间延长1个月;
(5)其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。
【问题】
1.计算本工程的合同价款、预付款和首次支付的措施费。
2.计算3、4月份已完工程价款和应支付工程进度款。
3.计算实际合同价款、合同价增加额及最终施工单位应得工程价款。
点击查看答案
本题答案:1.合同价款=(43.16+6+10+8)×
本题解析:试题答案1.合同价款=(43.16+6+10+8)×(1+6%)×(1+3.5%)=73.681(万元);
预付费=43.16×(1+6%)×(1+3.5%)×25%=11.838(万元);
首付的措施费=6×50%×(l+6%)×(l+3.5%)×90%=2.962(万元)。
2.3月份完成工程款=[3.6/3+10.08/4+6.2×(1+10%)×(l+7%)/4+10/5+3]×(1+6%)×(1+3.5%)=11.568(万元);
3月份应支付工程进度款=11.568×90%=10.411(万元);
4月份完成工程款=[8.8/4+10.08/4+6.2X(1+10%)×(l+7%)/4+8.28/4+120×0.023/4+10/5]×(1+6%)×(1+3.5%)=12.402(万元);
4月份应支付工程进度款=12.402×90%-11.838/3=7.216(万元)。
3.实际合同价=[43.16+120×0.023+6.2×(1+10%)×(1+7%)+6+10+3]×(1+6%)×(1+3.5%)=79.230(万元);
增加额=79.230-73.681=5.549(万元);
最后施工单位所得工程款=79.230×(1—3%)=76.853(万元)。
55、问答题
某建设项目,业主将其中一个单项工程通过工程量清单计价方式招标确定了中标单位,双方签订了施工合同,工期为6个月。每月分部分项工程项目和单价措施项目费用,见表5.1。
表5.1分部分项工程项目和单价措施项目费用表

总价措施项目费用为12万元(其中安全文明施工费用6.6万元);其他项目费用包括:暂列金额为10万元,业主拟分包的专业工程暂估价为28万元,总包服务费用按5%计算;管理费和利润以人材机费用之和为基数计取,计算费率为8%;规费和税金以分部分项工程项目费用、措施项目费用、其他项目费用之和为基数计取,计算费率为10%。
施工合同中有关工程款结算与支付的约定如下:
1.开工前,业主向承包商支付预付款,包括扣除暂列金额和安全文明施工费用后的签约合同价的20%以及安全文明施工费用的60%。预付款在合同期的后3个月从应付工程款中平均扣回;
2.开工后,安全文明施工费用的40%随工程进度款在第1个月支付,其余总价措施费用在开工后的前4个月随工程进度款平均支付;
3.工程进度款按月结算,业主按承包商应得工程进度款的90%支付;
4.其他项目费用按实际发生额与当月发生的其他工程款同期结算支付;
5.当分部分项工程工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.5(或1.1)
6.施工期间材料价格上涨幅度在超过基期价格5%及以内的费用由承包商承担,超过5%以上的部分由业主承担;
7.工程竣工结算时扣留3%的工程质量保证金,其余工程款一次性结清。
施工期间,经监理人核实及业主确认的有关事项如下:
1.第3个月发生合同外零星工作,现在签证费用4万元(含管理费和利润);某分项工程因设计变更增加工程量20%(原清单工程量400m2,综合单价180元/m2)
,增加相应单价措施费用1万元,对工期无影响;
2.第4个月业主的专业分包工程完成,实际费用22万元;另有某分项工程的某种材料价格比基期价格上涨12%(原清单中,该材料数量300m2,材料价格200元/m2)。
第4个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
点击查看答案
本题答案:第4个月分部分项工程费=50+0.02×3
本题解析:试题答案第4个月分部分项工程费=50+0.02×300×(12%-5%)×1.08=50.454万元
第4个月措施项目费=3+(12-6.6)/4=4.350万元
第4个月其他项目费=22×(1+5%)=23.1万元
第4个月应扣回预付款=[285.34-(10+6.6)×1.1]×20%/3=17.805万元
第4个月承包商应得工程款=(50.454+4.35+23.1)×1.1=85.694万元
业主应支付给承包商的工程款=85.694×0.9-17.805=59.320万元
56、多项选择题 氙灯有“小太阳”的美称,其主要特点有()。
A.能瞬时点燃
B.能耐低温和高温
C.平均寿命长
D.不用触发器启动
点击查看答案
本题答案:A, B
本题解析:暂无解析
57、单项选择题 可用于液下喷射方式扑救大型储油罐火灾的泡沫灭火系统为()。
A.高倍数泡沫灭火系统
B.中倍数泡沫灭火系统
C.氟蛋白泡沫灭火系统
D.水溶性泡沫灭火系统
点击查看答案
本题答案:C
本题解析:暂无解析
58、多项选择题 离心式锅炉给水泵的结构形式及特点为()。
A.分段式多级离心泵
B.单级双吸离心泵
C.泵对扬程要求不大
D.流量可随锅炉负荷调节
点击查看答案
本题答案:A, C, D
本题解析:暂无解析
59、多项选择题 配管配线工程中,焊接钢管适用的场所有()。
A.潮湿场所的明、暗配
B.有机械外力的场所的明、暗配
C.腐蚀性较大场所的明、暗配
D.有轻微腐蚀性气体场所的明、暗配
点击查看答案
本题答案:A, B, D
本题解析:暂无解析
题库试看结束后
微信扫下方二维码即可打包下载完整版《
★造价工程师(建设部)》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后
微信扫下方二维码即可打包下载完整版《
造价工程师(建设部):工程造价案例分析》题库,
分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器!
手机用户可
保存上方二维码到手机中,在
微信扫一扫中右上角选择“从
相册选取二维码”即可。
