1、单项选择题 通过国际工程招标资格预审的承包人,将作为()参加国际工程的投标。
A.承包人
B.有经验的承包人
C.有能力的承包人
D.投标人
点击查看答案
本题答案:D
本题解析:暂无解析
2、单项选择题 通过()可以全面了解单位工程的成本构成和降低成本的来源。
A.单位工程竣工成本分析
B.月(季)度成本分析
C.年度成本分析
D.分部分项工程成本分析
点击查看答案
本题答案:A
本题解析:单位工程竣工成本分析包括竣工成本分析、主要资源节超对比分析、主要技术节约措施及经济效果分析。通过以上分析,可以全面了解单位工程的成本构成和降低成本的来源,对今后同类工程的成本管理提供参考。
3、单项选择题 根据《质量管理体系标准》(GB/T19000--IS09000(2000)),确立质量方针及实施质量方针的全部职能及工作内容,并对其工作效果进行评价和改进的一系列工作称为()。
A、质量保证
B、质量控制
C、质量管理
D、质量计划
点击查看答案
本题答案:C
本题解析:按照《质量管理体系标准》(GB/T19000-ISO9000(2000))的定义:质量管理是指确立质量方针及实施质量方针的全部职能及工作内容,并对其工作效果进行评价和改进的一系列工作。
4、单项选择题 某工程第三层混凝土现浇楼面的平整偏差达到10mm,其后续作业为找平层和面层的施工,这时应该()
A.加固处理
B.修补处理
C.不作处理
D.限制使用
点击查看答案
本题答案:C
本题解析:参见教材P186。
5、多项选择题 工程项目分为那几个阶段。()
A.项目准备
B.项目实施
C.项目收尾
D.项目验收
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
6、单项选择题 合同实施偏差分析的内容不包括()。
A.产生偏差的原因分析
B.合同实施偏差的责任分析
C.合同实施趋势分析
D.纠正偏差措施分析
点击查看答案
本题答案:D
本题解析:暂无解析
7、单项选择题 关于服务类投诉描述不正确的是()。
A.客户对公司提供的服务存在不满意见
B.客户对公司投诉处理过程本身不满意
C.明确或隐含地期望得到响应或解决
D.产生服务类投诉的原因包含但不限于:服务态度、服务技能、操作规范性、问题解决速度和彻底性、响应及时性、联系方便性、工程质量、返修质量、发货质量、软件质量、硬件质量、外购件质量、发货及时性、兑现未承诺、投诉处理延迟以及不符合首答负责制等问题
点击查看答案
本题答案:D
本题解析:暂无解析
8、问答题
2011年5月20日,某建筑公司(乙方)与某开发商(甲方)签订了住宅项目建设丁程施工合同。乙方编制的施工方案和进度计划巳获监理工程师批准。该工程的基坑开挖土方量为4500m3。,其中土方挖掘直接费单价为4.2元/m3。,综合费率为直接费的20%。该基坑施工方案显示:土方工程采用租赁的1台挖掘机施工(租赁台班为450元)。甲、乙双方合同约定6月11日开工,6月20日完工。工程施工过程中发生如下事件:
事件一:因租赁的挖掘机大修,晚开工2d,造成人员窝工10个下日。
事件二:施工中,遇到软七层,监理工程师6月15日下发停工指令,进行地质复查,配合用工15个工日。
事件三:6月19日接到监理工程师于6月20日复工令,同时提出基坑开挖深度加深的设计变更,由此导致土方开挖量增加900m3
事件四:6月20日?6月22日,因下罕见特大暴雨使基坑开挖暂停,造成人员窝工10个工日。
事件五:6月23日用30个工日修复事件四中被冲坏的永久道路,6月24日恢复挖掘工作,最终基坑于6月30日挖坑完毕。
针对上述五个事件,乙方向甲方均提出工期和费用索赔。
【问题】
1.上述各事件中,乙方向甲方提出的索赔是否成立(仅就责任范围进行回答,不考虑具体日期和费用额)?并说明理由。
2.上述事件工期索赔各多少天?总工期索赔多少天?
3.假设合同约定人工费单价为23元/工日,因增加用工所需的管理费为增加人工费的30%,则合理的费用索赔总额是多少?
点击查看答案
本题答案:1.上述事件中:
事件一:下期和费用索赔均不
本题解析:试题答案1.上述事件中:
事件一:下期和费用索赔均不成立。因为租赁的挖掘机大修迟延开工,属于承包人自身的责任。
事件二:工期和费用索赔均成立。因为地质条件的变化属于业主应承担的责任。
事件5:工期和费用索赔均成立。因为变更设计属业主应承担的责任。
事件四:下期索赔成立。因为罕见特大暴雨为不可抗力的影响,工期应予顺延,人员窝工不成立。
事件五:工期和费用索赔均成立。因为暴雨冲坏永久道路,是业主承担的责任。
2.上述事件工期索赔的天数:
事件二:可索赔工期5d。
事件二:可索赔工期2d。1900m3/(45 00m3/10d)=2d]
事件四:可索赔工期3d。
事件五:可索赔工期1d。
故总T.期可索赔11d。
3.上述事件可索赔费用:
事件二:人工费:15工日X23元/工日X(1+30%)=448.5元机械费:450元/台班x5d=2250元事件三:(900m3X4.2元/m3)X(1+20%)=4536元事件五:人工费:30工日X23元/工日X(1+30%)=897元机械费:450元/台班X1d=450元。
故总计可索赔费用8 581.5元。
9、多项选择题 机房建筑和结构从安全的角度,应该考虑以下几个方面的内容().
A、电梯和楼梯能直接进人机房
B、建筑物周围应有足够亮度的照明设施和防止非法进人的设施
C、外部容易接近的进出口周边应有物理屏障和监视报警系统.窗口应采取防范措施,必要时安装自动报警设备
D、机房进出口须设置应急电话及出入口控制措施
点击查看答案
本题答案:B, C, D
本题解析:暂无解析
10、单项选择题 下列哪项不是供方管理的目标()
A.ITILV3
B.COBiT
C.ISO/IEC20000
D.BS15000
点击查看答案
本题答案:A
本题解析:暂无解析
11、单项选择题 下列影响建设工程项目质量的因素中,属于管理因素的是()。
A.人的因素和技术因素
B.人的因素和环境因素
C.决策因素和组织因素
D.技术因素和决策因素
点击查看答案
本题答案:C
本题解析:参见教材P150。
12、判断题 重大操作过程中遇到关键故障,则应立即向全球客户支持中心申告。()
点击查看答案
本题答案:对
本题解析:暂无解析
13、单项选择题 在施工期间,对质量问题严重的单位,政府质量监督机构可根据问题的性质签发()。
A.质量问题整改通知单
B.局部暂停施工指令单
C.临时收缴资质证书通知书
D.全面停工通知书
点击查看答案
本题答案:C
本题解析:参见教材P195。
14、单项选择题 根据国家标准GB/T50314-2006《智能建筑设计标准》的定义,智能建筑建设的四大构成要素是()。
A、安全、舒适、高效和可靠
B、简单、快捷、方便和节能
C、结构、系统、服务和管理
D、先进、适用、经济和可扩展
点击查看答案
本题答案:C
本题解析:暂无解析
15、单项选择题 在WINDOWSAZUREBLOB中,PUTBLOB方法一次最多可以上传()MB的BLOB到云端服务器上。
A.32
B.64
C.128
D.256
点击查看答案
本题答案:B
本题解析:暂无解析
16、单项选择题 下列哪一项可用作IT治理的指导材料?()
A、COBIT
B、ISO/IEC20000
C、ISO9000
D、ISO/IEC27001
点击查看答案
本题答案:A
本题解析:暂无解析
17、填空题 现场技术支持工作过程中,凡是涉及到()或()的技术问题,都应记录到在工程日报的问题跟踪表中,不能因为问题解决后就删除记录。
点击查看答案
本题答案:系统业务功能实现;计费准确性
本题解析:试题答案系统业务功能实现;计费准确性
18、多项选择题 IT运维中的人员管理包含哪些内容?()
A、领导管理
B、客户管理
C、用户管理
D、工程师管理
点击查看答案
本题答案:B, C, D
本题解析:暂无解析
19、多项选择题 重大操作后,应该进行下列几些工作。()
A.要做相应的拨打、联调测试,必须查验所有局向的全部计费情况和话单
B.及时反馈工程完成情况及遗留问题。
C.割接后应观察一段时间并得到局方网监部门同意后方可离开现场。
D.邮件向相关人员反馈重大操作结果。
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
20、多项选择题 建设工程合同分析的主要内容有()。
A.合同的法律基础
B.承包人的主要任务
C.发包人的主要责任
D.违约责任
E.工程项目的经济效益研究
点击查看答案
本题答案:A, B, C, D
本题解析:合同分析在不同的时期,为了不同的目的有不同的内容,主要包括:合同的法律基础、承包人的主要任务、发包人的责任、合同价格分析、施工工期、违约责任、验收移交和保修、索赔程序和争执的解决。因此,正确选项是ABCD。
21、单项选择题 根据国标的定义,博物馆属于哪类建筑?()
A、文化建筑
B、媒体建筑
C、住宅建筑
D、交通建筑
点击查看答案
本题答案:A
本题解析:暂无解析
22、单项选择题 施工方必须在完成施工质量自检的基础上,提前24小时通知项目监理机构进行检查验收之后,才能进行工程隐蔽或下道工序的施工,这种作业属于()的施工作业。A.见证点
B.待检点
C.通验点
D.审时点
点击查看答案
本题答案:B
本题解析:凡属“待检点”的施工作业,如隐蔽工程等,施工方必须在完成施工质量自检的基础上,提前24小时通知项目监理机构进行检查验收之后,才能进行工程隐蔽或下道工序的施工。
23、填空题 审核组长应对审核报告的()和()负责。
点击查看答案
本题答案:编写;内容
本题解析:试题答案编写;内容
24、单项选择题 建设工程施工劳务分包合同中,()负责与发包人、监理、设计及有关部门联系。
A.工程承包人
B.工程师
C.劳务分包人
D.劳务分包人的技术负责人
点击查看答案
本题答案:A
本题解析:暂无解析
25、单项选择题 对客户的满意度了解需重点关注()。
A、最满意的服务
B、低分和投诉的服务
C、核心业务的服务
D、高SLA要求的服务
点击查看答案
本题答案:B
本题解析:暂无解析
26、多项选择题 关于建设工程项目管理规划编制的说法错误的有()。
A.项目管理规划应由项目经理编制
B.项目管理规划的内容上没有统一的规定,应根据项目的特点而定
C.项目管理规划必须随着情况的变化而进行动态调整
D.如果采用建设工程总承包模式,则由总承包方编制建设工程项目管理规划
E.建设工程项目管理规划的内容不包括风险管理的策略
点击查看答案
本题答案:A, E
本题解析:选项A,《建设工程项目管理规范》GB/T50326-2006规定:①项目管理规划大纲应由组织的管理层或组织委托的项目管理单位编制;②项目管理实施规划应由项目经理编制。选项E,项目管理规划的内容包括风险管理策略。所以A、E正确。
27、单项选择题 工作业务应用系统的功能是()。
A、满足建筑内人员进行业务开发的要求
B、建筑内人员进行业务推广的要求
C、建筑内人员进行产品发布的要求
D、应满足该建筑物所承担的具体工作职能及工作性质的功能要求
点击查看答案
本题答案:D
本题解析:暂无解析
28、单项选择题 在产生费用偏差的原因中,组织不落实属于()产生的费用偏差。
A.物价上涨
B.客观原因
C.设计原因
D.业主原因
点击查看答案
本题答案:D
本题解析:暂无解析
29、多项选择题 项目执行和监控的前提有哪些?()
A.确定每月目标
B.与指委会、客户、供应商的沟通报告和例会
C.周/日滚动计划
D.项目联席会议
点击查看答案
本题答案:A, C
本题解析:暂无解析
30、多项选择题 单位工程施工组织设计的内容包括()。
A、工程概况及施工特点
B、施工方案
C、作业区施工平面布置设计
D、施工总进度计划
E、单位工程施工准备工作计划
点击查看答案
本题答案:A, B, E
本题解析:本题考核的是单位工程施工组织设计的主要内容。单位工程施工组织设计的主要内容包括:①工程概况及施工特点分析;②施工方案的选择;③单位工程施工准备工作计划;④单位工程施工进度计划;⑤各项资源需求量计划;⑥单位工程施工总平面图设计;⑦技术组织措施、质量保证措施和安全施工措施;⑧主要技术经济指标(工期、资源消耗的均衡性、机械设备的利用程度等)。
31、填空题 示范站点实施的主要活动有:制定示范站点建立方案、示范点施工、明确和固化站点验收的标准、程序和文档交付物、制作项目质量标准的示范点图片册,推广验收标准、程序和文档交付物以及考虑不同区域、站型(新站、共站等)、分包商施工的()建成各自的示范站点。
点击查看答案
本题答案:第一个站点
本题解析:试题答案第一个站点
32、判断题 与本次施工无关的任何客户设备严禁接触,调测需对接客户其它设备的操作原则上应该由客户工作人员进行。()
点击查看答案
本题答案:对
本题解析:暂无解析
33、单项选择题 在施工准备阶段,绘制模板配图属于()的质量控制工作。
A.计量控制准备
B.测量控制准备
C.施工技术准备
D.施工平面控制
点击查看答案
本题答案:D
本题解析:现场施工准备工作的质量控制有:计量控制,测量控制,施工平面图控制。参见教材P168~169。
34、多项选择题 下列合同中属于委托合同的有()。
A.工程监理合同
B.设计合同
C.咨询合同
D.勘察合同
E.施工承包合同
点击查看答案
本题答案:A, C
本题解析:暂无解析
35、问答题
2009年某市一重点工程项目,采用工程量清单方式公开招标。经资格预审后,确定A、B、C、D、E共5家施工单位为合格投标人。招标人规定发放招标文件的开始时间为4月20日,截止时间为4月23日,并要求投标人在领取招标文件的同时递交投标保证金50万元,购买招标文件费1200元。A、B、C、D等4家施工单位按时购买了招标文件,后E单位发函放弃投标。
招标文件规定:投标截止时间为5月8日,投标有效期截止时间为6月20日。招标人分别安排各投标人踏勘现场,各投标人按时递交了投标文件,所有投标文件均有效。
评标办法规定,商务标权重60分(包括总报价20分、其他内容40分),技术标权重40分。总报价的评标方法是,评标基准价等于各有效投标总报价的算术平均值下浮2个百分点。当投标人的投标总价等于评标基准价时得满分,投标总价每高于评标基准价1个百分点时扣2分,每低于评标基准价1个百分点时扣1分。

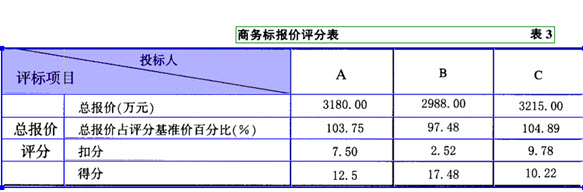

各投标人总报价见表1。
评标工作于评标结束当天确定中标人。5月10日,招标人仅向当地主管部门提交了评标报告;5月16日,招标人向中标人发出中标通知书;6月10日,双方签订了施工合同;5月25日,招标人将未中标结果通知给另两家投标人,并于6月20日将投标保证金退还给未中标人。
【问题】
1.在该工程开标之前所进行的招标工作有哪些不妥之处?请说明理由。
2.列式计算各投标人的总得分,根据总得分的高低确定第一中标候选人。
3.指出评标结束后招标人的工作有哪些不妥之处,并说明理由。
点击查看答案
本题答案:1.该工程开标之前所进行的招标工作不妥之处有:
本题解析:试题答案1.该工程开标之前所进行的招标工作不妥之处有:
(1)标人规定发放招标文件的时间不妥,因为根据规定,招标文件的发放时间不得少于5个工作日。
(2)求投标人领取招标文件时递交投标保证金不妥,因为投标保证金应在投标截止前递交。
(3)投标截止时间不妥,因为根据规定,从招标文件发出到投标截止时间不能少于20d
(4)踏勘现场安排不妥,因为根据规定,招标人不得单独或者分别组织任何一个投标人进行现场踏勘。
2.A、B、C投标人综合得分计算如下:
投标人A的总得分:28+12.5+30=70.50(分)投标人B的总得分:30+17.48+34=81.48(分)投标人C的总得分:29+10.22+38=77.22(分)
所以第一中标候选人为B投标人。
3.在评标结束后招标人的丁作有以下不妥之处:
不妥之一:招标人向主管部门仅提交评标报告
理由:应提交招投标活动的书面报告,评标报告仅仅是其中的一个文件。
不妥之二:招标人仅向中标人发出中标通知书不妥理由:应同时将中标结果通知所有未中标人。
不妥之三:招标 人通知未中标人时间
理由:应在向中标人发出中标通知书的同时通知未中标人。
不妥之四:退还未中标人的投标保证金时间
理由:招标人应在与中标人签订合同后的5个r作日内向未中标人退还投标保证金。
36、多项选择题 流程管理包含哪些内容?()
A.行政流程
B.技术流程
C.业务流程
D.核心流程
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
37、单项选择题 工序施工效果主要反映工序产品的质量特征和()。
A.质量等级
B.整体效果
C.特性指标
D.完成品质
点击查看答案
本题答案:C
本题解析:工序施工效果主要反映工序产品的质量特征和特性指标。对工序施工效果的控制就是控制工序产品的质量特征和特性指标能否达到设计质量标准以及施工质量验收标准的要求。工序施工效果控制属于事后质量控制,其控制的主要途径是:实测获取数据、统计分析所获取的数据、判断认定质量等级和纠正质量偏差。因此,正确选项是C。
38、单项选择题 建筑施工企业项目经理资质核准将逐步取消,由()代替,并设立过渡期。
A.注册建造师
B.注册造价师
C.注册建筑师
D.注册经济师
点击查看答案
本题答案:A
本题解析:暂无解析
39、多项选择题 【2007年度考试真题】调整工程网络计划时,调整内容一般包括()。
A、非关键工作时差
B、关键线路长度
C、工作组织关系
D、工作工艺工程
E、工作持续时间
点击查看答案
本题答案:A, B, E
本题解析:网络计划调整的内容包括:调整关键线路的长度;调整非关键工作时差;增、减工作项目;调整逻辑关系;重新估计某些工作的持续时间;对资源的投入作相应调整。
40、单项选择题 以下哪个不足POS技术优点?()
A、带宽利用率商
B、模型扩展性好
C、支持电路仿真
D、对IP路由支持能力强
点击查看答案
本题答案:C
本题解析:暂无解析
41、多项选择题 以下哪些称呼属于服务型组织?()
A、ERP运维部
B、网络组
C、OA服务部
D、个人贷款服务部
点击查看答案
本题答案:A, C, D
本题解析:暂无解析
42、多项选择题 在建设工程项目的实施阶段,项目总进度应包括()等。
A、设计工作进度
B、施工前准备工作进度
C、工程物资采购工作进度
D、项目动用前准备工作进度
E、项目后评价工作进度
点击查看答案
本题答案:A, B, C, D
本题解析:在项目的实施阶段,项目总进度包括:设计前准备阶段的工作进度;设计工作进度;招标工作进度;施工前准备工作进度;工程施工和设备安装进度;工程物资采购工作进度;项目动用前的准备工作进度等。
43、单项选择题 以下关于各种担保的作用表述错误的是()。
A.预付款担保的作用在于保证承包人能按合同规定施工,偿还发包人已经支付的全部预付款
B.支付担保的作用是确保工程费用及时到位,一旦发包人违约,付款担保人将代为履约
C.履约担保的作用保证承包人能履行合同义务
D.投标担保的作用是确保合格者投标以及中标者将签约和提供发包人要求的履约担保和支付担保
点击查看答案
本题答案:D
本题解析:投标担保的主要目的是保护招标人不因中标人不签约而蒙受经济损失。即确保投标人在投标有效期内不要撤回投标书,以及投标人在中标后保证与业主签定合同并提供业主所要求的履约担保、预付款担保等。
44、多项选择题 下列属于一级处罚的违例操作为()。
A.重大故障未及时报告客户支持中心。
B.重大故障期间,未优先恢复业务,而再查找原因。
C.版本升级未走网上申请审批流程而取得版本。
D.秘密进行版本升级,引起客户高层关注或投诉。
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
45、多项选择题 Call_log单与Q_log单之间的区别和联系为()。
A.Call_log单是客户直接关注的问题,提出人是客户
B.Q_log单是营销事业部特别关注的产品问题,包括客户尚不知情的产品质量问题,提出人是营销代表处产品经理
C.Call_log单在系统中升级为“产品质量问题”时流程自动转到质量问题管理模块形成Q_LOG单继续处理
D.Call_log单在触发质量单后,其应关闭时间不随质量单的关闭时间而变化
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
46、填空题 审核报告应在()提交。
点击查看答案
本题答案:商定的时间期限内
本题解析:试题答案商定的时间期限内
47、判断题 随机样本满足的条件是无限性。()
点击查看答案
本题答案:错
本题解析:暂无解析
48、填空题 因果图即是鱼刺图也称为()。
点击查看答案
本题答案:石川图
本题解析:试题答案石川图
49、单项选择题 若按项目组成编制施工成本计划,项目应按()的顺序依次进行分解。
A.单项工程→单位工程→分部工程→分项工程
B.单项工程→分部工程→单位工程→分项工程
C.单位工程→单项工程→分部工程→分项工程
D.单位工程→单项工程→分项工程→分部工程
点击查看答案
本题答案:A
本题解析:在完成施工项目成本目标分解之后,接下来就要具体地分配成本,编制分项工程的成本支出计划。从而得到详细的成本计划表。在编制成本支出计划时,要在项目的方面考虑总的预备费,也要在主要的分项工程中安排适当的不可预见费,避免在具体编制成本计划时,可能发现个别单位工程或工程量表中某项内容的工程量计算有较大出入,使原来的成本预算失实,并在项目实施过程中对其尽可能地采取一些措施。
50、单项选择题 某建设工程项目在施工过程中出现混凝土强度不足的质量问题,采用逐层深人排查的方法,分析确定其最主要原因。这种方法是()。
A、直方图法
B、排列图法
C、控制图法
D、因果分析图法
点击查看答案
本题答案:D
本题解析:因果分析图法,也称为质量特性要因分析法,其基本原理是对每一个质量特性或问题,采用一定的方法逐层深入排查可能原因,然后确定其中最主要原因,进行有的放矢的处置和管理。
51、单项选择题 建设工程项目风险可分为组织风险、经济与管理风险、工程环境风险和技术风险等,下列风险因素中属于技术风险的是()。
A、事故防范计划
B、现场防火设施
C、工程设计文件
D、一般技工的能力
点击查看答案
本题答案:C
本题解析:建设工程项目的技术风险包括:工程勘测资料和有关工作文件、工程设计文件、工程施工方案、工程物资、工程机械等
52、单项选择题 息网络系统属于什么系统?()
A、信息化应用系统
B、其他应用系统
C、信息设拖系统
D、智能化数字网络系统
点击查看答案
本题答案:C
本题解析:暂无解析
53、问答题
某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距基坑边6m处有一栋六层既有住宅楼。基坑土质状况从地面向下依次为:
①杂填土0~2m,
②粉质土2~5m,
③沙质土5~10m,
④黏土10~12m。
上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施丁前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,1:0.1放坡开挖。基坑在开挖过程中,北侧支护出现变形,但一直没有引起注意,最终导致北侧支护部分坊塌。事故调查中发现:
(1)基坑工程为专业分包,施工总承包单位督促专业分包单位针对深基坑组织编制了专项施工方案,并指示基坑分包单位组织了专家论证,定稿后由总承包单位项目总工、总监理工程师签批后组织实施;
(2)施工总承包单位及基坑分包单位均未有健全的安全管理制度文件;
(3)开挖过程中,由于现场场地狭小,同时在基坑顶堆放材料及设置加工厂;
(4)施工过程中,无有效降水措施,仅采用坑底明排,且时断时续;
(5)施工程中总承包单位对深基坑作业相关人员仅有安全检查记录,无交底记录及培训教育纪录等其他记录资料。总承包单位认为均应由专业分包单位完成。
【问题】
1.本工程基坑最小降水深度应为多少?降水宜采用何种方式?
2.该基坑坍塌的直接原因是什么?从技术方面分析,造成该基坑坍塌的可能因素有哪些(至少列出三条)?
3.根据《建筑施工安全检查标准》基坑支护安全检查评分表的要求,针对本基坑支护工程,总承包单位应检查哪些项目?
4.深基坑专项施工方案编制、签批、专家论证是否妥当?分别说明理由。
5.总承包项目经理部是否应对深基坑作业人员进行安全技术交底?如需要,应由谁进行交底?是否需要保存安全技术交底记录?
点击查看答案
本题答案:1.本工程基坑最小降水深度为12.5m。
降
本题解析:试题答案1.本工程基坑最小降水深度为12.5m。
降水宜采用喷射井点降水方式。
2.该基坑斜塌的直接原因是采用土钉墙支护,垂直开挖。
从技术方面分析,造成基坑讲塌的主要因素有:
(1)基坑(槽)开挖侧壁放坡坡度不够,或通过不同的土层时,没有根据土的特性分别放成不同坡度,致使边坡失稳而塌方;
(2)在有地表水、地下水作用的土层开挖时,未采取有效地降排水措施,土层湿化,内聚力降低,引起塌方;
(3)边坡顶部堆载过大,或受外力震动影响,使边坡内剪切应力增大,土体失稳而塌方;
(4)土质松软,开挖次序、方法不当而造成塌方。
3.根据《建筑施工安全检查标准》基坑支护安全检查评分表的要求,本基坑支护工程还应检查的项目包括:
施工方案、坑壁支护、排水措施、坑边荷载、土方开挖、基坑支护变形监测和作业环境等。4.深基坑专项施工方案由专业分包单位组织编制妥当;
理由:根据《危险性较大的分部分项工程安全管理办法》(建质[2009]87号),建筑工程实行总承包的,专项方案应当由施下总承包单位组织编制,其中:深基坑工程,其专项方案可由专业承包单位组织编制。
深基坑专项施工方案由专业分包单位组织专家论证不妥当;
理由:根据《危险性较大的分部分项工程安全管理办法》(建质[2009]87号),超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。实行施工总承包的,由施工总承包单位组织召开专家论证会。
深基坑专项施工方案由总承包单位项0总T、总监理工程师签批后组织实施不妥当;理由:根据《危险性较大的分部分项工程安全管理办法》(建质[2009]87号),实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。故本案例中深基坑专项方案应由专业分包单位技术负责人、总承包单位技术负责人、总监理工程师共同签批后组织实施。
5.根据《建设工程项目管理规范》GB50326,分项下程实施前,项目经理部应对相关人员进行安全技术交底。
安全技术交底应由项目经理部的技术负责人进行。
项目经理部应保存安全技术交底记录。
54、填空题 客户问题受理后,首次响应()的人员(在线工程师、代表处/办事处现场工程师)是()的定级人员。若不具备问题严重度分析能力,则应咨询()专家。
点击查看答案
本题答案:客户;问题严重度;产品子中心
本题解析:试题答案客户;问题严重度;产品子中心
55、单项选择题 对职业伤害事故,按照其后果的严重程度分类,特大伤亡事故是指一次死亡()人及其以上的事故。
A、3
B、5
C、10
D、15
点击查看答案
本题答案:C
本题解析:职业伤害事故按其后果的严重程度分类的特大伤亡事故,指的是一次死亡10人以上(含10人)的事故。
56、单项选择题 建设工程项目质量控制体系运行的核心机制是()。
A、反馈机制
B、动力机制
C、持续改进机制
D、约束机制
点击查看答案
本题答案:B
本题解析:本题考核的是建设工程项目质量控制体系的运行机制。建设工程项目质量控制体系的运行机制,是由一系列质量管理制度安排所形成的内在能力。包括:动力机制、约束机制、反馈机制和持续改进机制。动力机制是建设工程项目质量控制体系运行的核心机制;约束机制取决于各主体内部的自我约束能力和外部的监控效力;运行的状态和结果的信息反馈,是对质量控制体系的能力和运行效果进行评价,并及时做出处置提供决策依据。
57、多项选择题 建设工程项目信息管理手册的主要内容包括()等。
A.信息的编码体系和编码
B.信息输入输出模型
C.工程档案管理制度
D.各种报表和报告格式
E.信息应用效果分析
点击查看答案
本题答案:A, B, C, D
本题解析:建设工程项目信息管理手册的主要内容包括:信息管理的任务;信息管理的任务分工表和管理职能分工表;信息的分类;信息的编码体系和编码;信息输入输出模型;各项信息管理工作的工作流程图;信息流程图;信息处理的工作平台及其使用规定;各种报表和报告的格式,以及报告周期;项目进展的月度报告、季度报告、年度报告和工程总报告的内容及其编制;工程档案管理制度;信息管理的保密制度等。
58、单项选择题 调测完成后,系统调测工程师根据()完成设备的自测工作,认真填写《开通测试记录》,为工程验收测试做好准备。
A.测试指导手册
B.安装手册
C.数据配置报告
D.工程数据设定规范
点击查看答案
本题答案:A
本题解析:暂无解析
59、单项选择题 巡检过程中发现的故障问题应该登记为()。
A.QLOG单
B.CALLLOG单
C.巡检问题记录
D.以上都不对
点击查看答案
本题答案:B
本题解析:暂无解析
60、单项选择题 持续改进的戴明环中不包括()。
A、策划
B、改进
C、实施
D、反馈
点击查看答案
本题答案:D
本题解析:暂无解析
61、单项选择题 关于施工总承包管理模式下合同管理的说法,错误的是()。
A.所有分包合同的招标投标、合同谈判以及签约工作均由业主负责
B.业主方的招标及合同管理工作量较大
C.对分包人的工程款支付可由施工总包管理单位支付或由业主直接支付,前者有利于施工总包管理单位对分包人的管理
D.业主只需要进行一次招标,与施工总承包商签约,因此招标及合同管理工作量将会减小
点击查看答案
本题答案:D
本题解析:选项D是施工总承包模式合同管理的特点。施工总承包管理模式合同管理的特点:(1)一般情况下,所有分包合同的招标投标、合同谈判以及签约工作均由业主负责,业主方的招标及合同管理工作量较大;(2)对分包人的工程款支付可由施工总包管理单位支付或由业主直接支付,前者有利于施工总包管理单位对分包人的管理。因此,正确选项是D。
62、多项选择题 施工质量计划的基本内容包括()。
A.施工质量控制点及其跟踪控制的方式与要求
B.施工材料、设备等物资的质量管理及控制措施
C.质量体系运行的方式
D.施工质量检验、检测、试验工作的计划安排及其实施方法与接收准则
E.质量管理组织机构和职责,人员及资源配置计划
点击查看答案
本题答案:A, B, D, E
本题解析:暂无解析
63、多项选择题 在应用分层法时,首先要划分调查分析的层次,一般可根据()等进行划分。
A.统计的模型
B.管理的需要
C.样本的数量
D.数据的分布规律
点击查看答案
本题答案:B, E
本题解析:暂无解析
64、单项选择题 对工程质量状况和质量问题,按总包、专业分包和劳务分包分门别类地进行调查和分析,以准确有效地找出问题及其原因所在。这是质量管理统计方法中()的基本思想。
A.分层法
B.因果分析图法
C.排列图法
D.直方图发
点击查看答案
本题答案:A
本题解析:参见教材P188。
65、单项选择题 关于建设工程项目管理的内背景错误的是()。
A.我国于1985年原国家计划委员会提出项目前期项目经理责任制
B.我国于1995年开始推行项目经理负责制
C.我国是从80年代开始引进项目管理的概念和思想
D.2003建设部发出建筑企业项目经理资质管理向建造师执业资格制度过渡
点击查看答案
本题答案:A
本题解析:暂无解析
66、多项选择题 使用质量特征要因分析法时,应注意的事项有()。
A、若干个质量问题可在一张图中一起分析
B、应收集足够多的质量特性数据,一般不少于50个
C、通常采用QC小组活动方式进行,以便集思广益,共同分析
D、根据管理需要和统计目的,分类收集数据
E、分析时要充分发表意见,层层深入,列出所有可能原因
点击查看答案
本题答案:C, E
本题解析:因果分析图法也称为质量特性要因分析法,在应用时应注意的事项有:一个质量特性或一个质量问题使用一张图分析;通常采用QC小组活动的方式进行,集思广益,共同分析;必要时可以邀请小组以外的有关人员参与,广泛听取意见;分析时要充分发表意见,层层深入,排出所有可能的原因;在充分分析的基础上,由各参与人员采用投票或其他方式,从中选出1至5项多数人达成共识的最主要原因。
67、单项选择题 在国际上,民用建筑工程项目总承包的招标,对工程项目多数采用()描述的方式。
A、构造
B、施工图
C、功能
D、规模
点击查看答案
本题答案:C
本题解析:在国际上,民用建筑项目工程总承包的招标多数采用项目功能描述的方式,而不采用项目构造描述的方式,因为项目构造描述的招标依据是设计文件,而工程总承包招标时业主方还不可能提供具体的设计文件。
68、多项选择题 销售体系售后质量问责的处罚方式包括()。
A.警告
B.通报批评
C.经济处罚
D.开除
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
69、单项选择题 某工程由于设计变更,工程师签发了停工一个月的暂时停工令,承包商可索赔的费用是()。
A.租赁机械折旧费
B.机械台班折旧费
C.自有机械台班费
D.承包商损失费
点击查看答案
本题答案:B
本题解析:施工机械使用费的索赔包括:由于业主或监理工程师原因导致机械停工的窝工费。窝工费的计算,如系租赁设备,一般按实际租金和调进调出费的分摊计算;如系承包人自有设备,一般按台班折旧费计算,而不能按台班费计算,因台班费中包括了设备使用费。因此,正确选项是B。
70、单项选择题 项目施工准备阶段的成本计划是以项目实施方案为依据,采用()编制而形成的实施性施工成本计划。
A、概算定额
B、单位估价表
C、预算定额
D、施工定额
点击查看来源:91考试网 91exam.org答案
本题答案:D
本题解析:实施性成本计划即项目施工准备阶段的施工预算成本计划,它以项目实施方案为依据,落实项目经理责任目标为出发点,采用企业的施工定额通过施工预算的编制而形成的施工成本计划。
71、判断题 国际工程项目质量管理控制程序中的合同质量是指对合同的工程服务条款进行评审,以保证充分理解客户对工程服务的需求,使得工程项目施工的结果满足合同要求。()
点击查看答案
本题答案:错
本题解析:暂无解析
72、单项选择题 施工成本计划应满足的要求不包括()。
A.以经济合理的项目实施方案为基础的要求
B.合同规定的项目质量和工期要求
C.控制影响效率的其他因素的要求
D.有关定额及市场价格的要求
点击查看答案
本题答案:C
本题解析:成本计划应满足的要求: (1)合同规定的项目质量和工期要求 (2)组织对项目成本管理目标的要求 (3)以经济合理的项目实施方案为基础的要求 (4)有关定额及市价格的要求 (5)类似项目提供的启示
73、多项选择题 运维管理提升竞争力主要体现在()。
A、成本更低
B、响应更快
C、客户满意
D、恢复迅速
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
74、单项选择题 可以接受业主方、施工方、供货方或建设项目总承包方的委托,提供代表委托方利益的项目管理服务的组织是()。
A、项目管理咨询企业
B、建设单位
C、设计单位
D、房地产公司
点击查看答案
本题答案:A
本题解析:本题考核的是项目管理委托的模式。在国际上项目管理咨询公司(咨询事务所,或称顾问公司)可以接受业主方、设计方、施工方、供货方和建设项目工程总承包方的委托,提供代表委托方利益的项目管理服务。项目管理咨询公司所提供的这类服务的工作性质属于工程咨询(工程顾问)服务。
75、单项选择题 当发生索赔事件时,对干承包商自有的施工机械,其费用索赔通常按照()进行计算。
A.台班折旧费
B.台班费
C.设备使用费
D.进出场费用
点击查看答案
本题答案:A
本题解析:参见教材P307。承包商自有设备,一般按台班折旧费计算,而不能按台班费计算,因台班费中包括了设备使用费。
76、单项选择题 对建设项目投资项(或者成本项)信息进行编码时,适宜的做法是()。
A、综合考虑投资方、承包商要求进行编码
B、综合考虑概算、预算、标底、合同价、工程款支付等因素建立编码
C、根据概算定额确定的分部分项工程进行编码
D、根据预算定额确定的分部分项工程进行编码
点击查看答案
本题答案:B
本题解析:本题考核的是项目的信息编码。项目的投资项编码(业主方)/成本项编码(施工方),它并不是概预算定额确定的分部分项工程 的编码,而应综合考虑概算、预算、标底、合同价和工程款的支付等因素,建立统一的编码,以服务于项目投资目标的动态控制。
77、单项选择题 下列选项中,不属于国际上业主方项目管理方式的是()。
A.业主方自行项目管理
B.业主方委托施工单位管理
C.业主方委托项目管理咨询公司承担全部业主方项目管理的任务
D.业主方委托项目管理咨询公司与业主方人员共同进行项目管理
点击查看答案
本题答案:B
本题解析:在国际上业主方项目管理的方式主要有三种:(1)业主方自行项目管理;(2)业主方委托项目管理咨询公司承担全部业主方项目管理的任务;(3)业主方委托项目管理咨询公司 与业主方人员共同进行项目管理,业主方从事项目管理的人员在项目管理咨询公司委派的项目经理的领导下工作。因此,正确选项是B。
78、多项选择题 下列关于线性组织结构模式的描述,正确的有()。
A、指令路径较短
B、指令源是唯一的
C、不允许跨部门下达指令
D、只适用于大型工程项目
E、允许越级指挥
点击查看答案
本题答案:B, C
本题解析:暂无解析
79、单项选择题 斜层理是指()。
A、与水平面斜交的层理
B、与岩层面斜交的层理
C、倾斜岩层
D、轴面劈理
点击查看答案
本题答案:B
本题解析:暂无解析
80、单项选择题 对象的()是对象的动态特征。
A.特征
B.属性
C.关系
D.行为
点击查看答案
本题答案:D
本题解析:暂无解析
81、单项选择题 下列进度控制措施中,属管理措施的有()。
A、分析影响项目工程进度的风险
B、制定项目进度控制的工作流程
C、选用有利的设计和施工技术
D、建立进度控制的会议制度
点击查看答案
本题答案:A
本题解析:本题考核的是进度控制的措施。制定项目进度控制的工作流程与建立进度控制的会议制度属于组织措施,分析影响项目工程进度的风险属于管理措施,选用有利的设计和施工技术属于技术措施。
82、单项选择题 关于总进度目标论证的说法,错误的是()
A.建设工程项目的总进度目标是指整个工程项目的进度目标
B.在进行工程项目总进度目标控制前,首先应分析和论证进度目标实现的可能性
C.项目总进度目标不可能实现的情况下,项目管理者应对目标进行调整而无需决策者审议
D.总进度目标论证并不是单纯的总进度规划的编制工作
点击查看答案
本题答案:C
本题解析:若项目总进度目标不可能实现,则项目管理者应提出调整项目总进度目标的建议,并提请项目决策者审议。
83、多项选择题 客观来讲,建设工程施工招标应该具备的条件包括()。
A.招标人已经依法成立
B.有相应资金或资金来源已经落实
C.有招标所需的设计图纸及技术资料
D.初步设计及概算应当履行审批手续的,已经申请
E.招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准
点击查看答案
本题答案:A, B, C, E
本题解析:暂无解析
84、填空题 对客户应言而有信,不()。
点击查看答案
本题答案:随意承诺
本题解析:试题答案随意承诺
85、单项选择题 某钢结构厂房,在结构吊装工程的一次质量检查中,发现漏焊现象严重,为找出造成漏焊的最主要原因,应选用的质量统计方法是()。
A、因果分析图法
B、直方图法
C、排列图法
D、分层法
点击查看答案
本题答案:A
本题解析:因果分析图法,也称为质量特性要因分析法,其基本原理是对每一个质量特性或问题,采用一定的方法,逐层深入排查可能原因,然后确定其中最主要原因,进行有的放矢的处置和管理。
86、单项选择题 流程管理的原则不包括()。
A.主观判断可以提高流程的准确性
B.尽量将标准工作形成流程执行
C.确保流程宣贯,方便获取学习
D.发布前流程需经过测试
点击查看答案
本题答案:A
本题解析:暂无解析
87、单项选择题 论证大型建设工程项目总进度目标时,项目结构分析是指()。
A、根据建立进度计划系统的需要,分析进度计划之间的关系
B、根据项目合同体系,分析影响总进度目标实现的合同交界面
C、根据建立进度计划系统的需要,分析确定进度计划的层次
D、根据编制总进度纲要的需要,将整个项目逐层分解并确定相应的工作目录
点击查看答案
本题答案:D
本题解析:大型建设工程项目的结构分析是根据编制总进度纲要的需要,将整个项目进行逐层分解,并确立相应的工作目录
88、单项选择题 在固定总价合同形式下,承包人承担的风险是()。
A、工程变更的风险,不包括工程量和通货膨胀的风险
B、全部工程量和通货膨胀的风险
C、全部工程量的风险,不包括通货膨胀的风险
D、通货膨胀的风险,不包括工程量的风险
点击查看答案
本题答案:B
本题解析:本题考核的是固定总价合同风险的承担。采用固定总价合同,双方结算比较简单,但是由于承包商承担了较大的风险,因此报价中不可避免地要增加一笔较高的不可预见风险费。承包商的风险主要有两个方面:一是价格风险,二是工作量风险。价格风险有报价计算错误、漏报项目、物价和人工费上涨等;工作量风险有工程量计算错误、工程范围不确定、工程变更或者由于设计深度不够所造成的误差等。
89、单项选择题 人员管理中客户的定义是()。
A、负责运维服务提供和操作的人员
B、使用服务的人员
C、确保运维项目正常交付的人员
D、负责服务评价、验收和付费的人员
点击查看答案
本题答案:D
本题解析:暂无解析
90、多项选择题 以下哪些服务礼仪行为是正确的。()
A.遇到竞争对手时应尊重对方,不攻击对方。
B.与客户交谈时要关注对方、彬彬有礼、谈吐得体。
C.尊重对方谈话,注意倾听,不轻易打断客户谈话,不随意转移话题。
D.与客户有不同意见时,与客户争论清楚。
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
91、单项选择题 建设工程施工安全控制的目标是()。
A、找出所有危险源
B、评估危险源可能造成的危害
C、减少和消除生产过程中的事故
D、事故应急处理
点击查看答案
本题答案:C
本题解析:施工安全控制的目标是减少和消除生产过程中的事故,保证人员健康安全和财产免受损失。
92、判断题 鱼刺图展示了试验中两个变量的相互关系。()
点击查看答案
本题答案:对
本题解析:暂无解析
93、单项选择题 规范运维人员行为的手段不包括()。
A、流程化
B、工具化
C、考核化
D、模板化
点击查看答案
本题答案:C
本题解析:暂无解析
94、多项选择题 物业运营管理系统应对建筑物内各类设施的哪些内容加以管理?()
A、资料
B、数据
C、运行和维护
D、图片及说明书
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
95、单项选择题 专业承包资质有()个类别。
A.20
B.30
C.40
D.60
点击查看答案
本题答案:D
本题解析:暂无解析
96、多项选择题 国际上业主方工程建设物资采购的模式主要有()。
A.业主自行采购
B.与承包商约定某些物资的指定供应商
C.承包商采购
D.业主规定价格、由承包商采购
E.承包商询价、由业主采购
点击查看答案
本题答案:A, B, C
本题解析:在国际上业主方工程建设物资采购有多种模式,如:业主方自行采购、与承包商约定某些物资为指定供货商、承包商采购等。
97、单项选择题 对信息化系统管理人员的要求是什么?()
A、应熟悉系统的建设过程、调试过程
B、应熟悉系统中各设备生产厂家的生产流程
C、应熟悉建筑结构以及对信息化系统的要
D、成熟悉系统的原理,性能和操作规程
点击查看答案
本题答案:D
本题解析:暂无解析
98、多项选择题 承包商可以向业主索赔利润的情况有()。
A.工程范围变更
B.文件有缺陷
C.分部工程延期施工
D.文件技术性错误
E.业主未能提供现场
点击查看答案
本题答案:A, B, D, E
本题解析:一般来说,由于工程范围的变更、文件有缺 陷或技术性错误、业主未能提供现场等引起的索赔,承包商可以列入利润。
99、多项选择题 承包人的主要任务有()。
A.明确承包人的总任务,即合同标的
B.明确合同中的工程量清单、图纸、工程说明、技术规范的定义
C.明确工程变更的索赔有效期,由合同具体规定,一般为28天,也有14天
D.明确工程变更的补偿范围,通常以合同金额一定的百分比表示
E.承包人不能按合同规定工期完成工程的违约金或承担发包人损失的条款
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
100、多项选择题 在建筑材料采购合同中,货物的验收方式主要有()。
A.驻厂验收
B.提运验收
C.接运验收
D.使用验收
E.入库验收
点击查看答案
本题答案:A, B, C, E
本题解析:暂无解析
题库试看结束后
微信扫下方二维码即可打包下载完整版《
★建设工程项目管理》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后
微信扫下方二维码即可打包下载完整版《
建设工程项目管理:建设工程项目管理》题库,
分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器!
手机用户可
保存上方二维码到手机中,在
微信扫一扫中右上角选择“从
相册选取二维码”即可。
