微信扫下方二维码即可打包下载完整版《★机电工程》题库题库试看结束后微信扫下方二维码即可打包下载完整版《机电工程:机电工程》考试资料下载,在线测试     1、单项选择题铜芯软线主要采用在需柔性连接的可动部位,其主要电线类型为()。             A.BX型B.BLV型C.RV型D.BVV型 点击查看答案 本题答案:C本题解析:暂无解析.. ">
设为首页    加入收藏

机电工程:机电工程微信做题(题库版)
2018-09-13 00:27:22 来源:91考试网 作者:www.91exam.org 【
题库试看结束后微信扫下方二维码即可打包下载完整版《★机电工程》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后微信扫下方二维码即可打包下载完整版《机电工程:机电工程》题库,分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。

1、单项选择题  铜芯软线主要采用在需柔性连接的可动部位,其主要电线类型为()。

A.BX型
B.BLV型
C.RV型
D.BVV型


点击查看答案


2、单项选择题  在()的情况下,用相应方法测出的各绕组与中性点之间的电阻,即为各相绕组的直流电阻。

A.电力变压器三相绕组作星形连接,而且中性点引出
B.电力变压器三相绕组作三角形连接,中性点不引出
C.电力变压器三相绕组作三角形连接
D.电力变压器三相绕组作星形连接或三角形连接


点击查看答案


3、多项选择题  下列建设安装工程检验批项目,属于主控项目的检验内容有()。

A.管道接口外露油麻
B.管道压力试验
C.风管系统测定
D.电梯保护装置
E.卫生器具启闭灵活


点击查看答案


4、单项选择题  机电设备安装中,()是综合检验设备制造和设备安装质量的重要环节。

A.工程验收
B.中间交接
C.精度检测与调整
D.调整与试运转


点击查看答案


5、单项选择题  设备安装基准线是要气旅柔图纸,按()来确定设备的纵横中心线。

A.土建提交的纵横中心线
B.土建预留孔的位置
C.设备底座地脚孔的位置
D.建筑物的定位辅线


点击查看答案


6、单项选择题  关于千斤顶使用要求的说法,错误的是()。

A.垂直使用时,作用力应通过承压中心
B.水平使用时,应有可靠支撑
C.随着共建的升降,不得调整保险垫块的高度
D.顶部应有足够的工作面积


点击查看答案


7、问答题  空预器所属有哪些辅助设备?各设备的作用是什么?


点击查看答案


8、多项选择题  建筑安装工程,组成分项工程的项目施工完毕后,可由()组织内部验评。

A.监理工程师
B.技术负责人
C.项目总工程师
D.工程部门负责人
E.项目专业技术负责人


点击查看答案


9、多项选择题  总能量衡算中,()属于机械能

A.内能
B.热能
C.位能
D.压力能
E.动能


点击查看答案


10、问答题

背景:某发电厂安装工程,工程内容有锅炉、汽轮机、发电机、输煤机、水处理和辅机等设备。工程由A施工单位总承包,其中输煤机、水处理和辅机等设备分包给B施工单位安装。因安装质量要求高,A施工单位与建设单位签订合同后编制了该工程的施工组织设计和施工方案。
锅炉主吊为塔吊,汽机问的设备用桥式起重机吊装,焊接要进行工艺评定。根据施工现场的危险源分析,制定了相应的安全措施,建立健全的安全管理体系。

A施工单位应编制什么类型的施工组织设计?


点击查看答案


11、单项选择题  钢制球形储罐的组装方法中目前已较少采用的组装方法是()。

A.散装法
B.分带法
C.半球法
D.散装法和半球法


点击查看答案


12、单项选择题  下列属于直接成本的是()

A、其他直接费
B、奖金
C、劳动保护费
D、差旅费


点击查看答案


13、多项选择题  建筑电气工程由()构成。

A.电气装置
B.电线、电缆
C.布线系统
D.开关、插座
E.用电设备电气部分


点击查看答案


14、多项选择题  电气装置的施工程序包括()。

A.设备就位固定
B.引入、引出的电线或电缆连接
C.导线穿管
D.交接试验和继电保护整定
E.控制系统模拟动作试验


点击查看答案


15、多项选择题  吊装中载荷()。

A、吊索具重量
B、静载荷系数
C、动载荷系数
D、不均衡载荷
E、滑轮组的摩擦力


点击查看答案


16、单项选择题  当异步电动机接入三相对称交流电时,旋转磁场在()中产生。

A.定子铁芯
B.定子绕组
C.转子绕组
D.笼形绕组


点击查看答案


17、单项选择题  下列建筑电气产品中,属于用电设备的是()。

A.照明配电箱
B.电容补偿柜
C.电加热器
D.不间断电源


点击查看答案


18、单项选择题  自电网引入的线路施工和通电尚需一段时日,而工程又急需开工,总承包单位用自备电源(如柴油发电机组)时,总承包单位要(),同时要妥善采取安全技术措施,防止自备电源误人市政电网。

A.上报供电部门备案
B.通过有关专家评定
C.确保自备电源工作安全可靠
D.告知供电部门并征得同意


点击查看答案


19、单项选择题  某工程项目于2011年3月1日开始试运行,建设单位申请该工程项目配套建设的环境保护设施竣工验收的最后时限为()。

A、2011年4月1日
B、2011年6月1日
C、2011年9月l日
D、2011年12月1日


点击查看答案


20、单项选择题  回转窑是建材设备中的()。

A.耐火材料生产设备
B.玻璃生产设备
C.水泥生产设备
D.新型建筑材料生产设备


点击查看答案


21、单项选择题  平面控制网的测量方法有()。

A.三角测量法、导线测量法、水准测量法
B.水准测量法、电磁波测量法、三边测量法
C.水准测量法电磁波测量法、三角测量法
D.三角测量法、导线测量法、三边测量法


点击查看答案


22、多项选择题  建筑电气工程被安装的设备、器具和材料,其()必须符合施工设计图纸要求。

A.大小
B.规格
C.型号
D.性能
E.重量


点击查看答案


23、多项选择题  风管施工的主要内容包括()

A.风管制作
B.风管部件制造
C.风管系统安装
D.风管系统的严密性试验
E.风管系统的强度试验


点击查看答案


24、多项选择题  静置设备焊接的同时应进行产品焊接试板的制作,满足产品焊接试板制作要求的有()

A.试板应由最熟练的焊工制作
B.试板应单独设置并单独进行
C.试板的识别标识中应包括材料钢号
D.试板的尺寸应满足实验所需的试样类别和数量的截取要求
E.试板的焊接接头经外观检查合格后应100%超声波检测合格


点击查看答案


25、单项选择题  直接安装在管道上的仪表,宜在管道()安装。

A.吹扫前
B.压力试验后
C.与管道同时
D.管道吹扫后压力试验前


点击查看答案


26、问答题

某火灾报警及联动控制系统工程,该工程的主要项目是自动灭火系统、紧急广播系统、事故照明、消防给水和排烟系统。
该工程火灾探测器采用感烟、感温符合探测器,安装完毕后,对该火灾探测器进行现场测试。并由相关部门对该系统进行了验收。
该工程施工项目经理部根据该工程的特殊化,对施工过程中使用的施工机具和检测器具的选用和使用做了严格的控制。
问题
(1)目前的火灾探测器按结构可分为哪几类?
(2)应怎样对感烟、感温符合探测器进行现场测试?
(3)火灾报警及联动控制系统验收的程序是什么?
(4)施工机具在采购前和使用前必须严格执行哪些制度?


点击查看答案


27、多项选择题  属于消防工程专用产品有报警阀组()和水泵接合器等。

A.自动喷水灭火系统的喷头
B.水流指示器
C.消防水泵
D.压力表
E.减压阀


点击查看答案


28、多项选择题  成套配电装置柜体安装完毕后应()。

A.再全面复测一次
B.拧紧地脚螺栓
C.做好安装记录
D.将设备擦拭干净
E.检查柜内照明


点击查看答案


29、填空题  二次回路接线施工完毕在测试绝缘时,应采取防止()设备损坏的安全技术措施。


点击查看答案


30、单项选择题  规范规定,仪表线路经过温度大于()℃的场所,要采取隔热措施。

A.55
B.60
C.65
D.70


点击查看答案


31、问答题

背景:华东机电安装公司通过招投标竞争在某市承包一项商务楼的机电安装工程项目,工程
范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消
防工程、电梯工程等。合同造价为1200万元。
当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。

智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测?


点击查看答案


32、多项选择题  在厂房内吊装大型发电机定子的方法通常有()。

A.大型流动式起重机组合吊装
B.液压提升装置吊装
C.液压提升平移吊装
D.专用吊装架吊装
E.桥式起重机改装系统吊装


点击查看答案


33、单项选择题  根据《计量法》,关于计量器具使用的说法,正确的是().

A.计量标准器具是国家计量基谁器具
B.进口的计量器具必须经国务院计量行政部门检定合格后使用
C.检测器具的测量极限误差必须大于被测对象所能允许的测量极限误差
D.强制检定与非强制检定约属于法制检定


点击查看答案


34、单项选择题  当电网容量大,电动机的额定功率不太大的条件下常采用()。

A.降压启动
B.直接启动
C.三角形启动
D.星形启动


点击查看答案


35、多项选择题  成套配电装置柜体安装完毕后,应()。

A.再全面复测一次
B.拧紧地脚螺栓
C.做好安装记录
D.将设备擦拭干净
E.检查柜内照明


点击查看答案


36、填空题  手车式配电柜的手车与柜体的接地触头应接触可靠,当手车推入柜内时,接地触头应比主触头()接触,拉出时接地触头应比主触头()断开。


点击查看答案


37、单项选择题  容器的产品焊接试扳座设置的部位是()。

A.筒节级向焊缝的延长部位
B.筒节环向焊缝的中间部位
C.封头经向焊缝的延长部位
D.筒节纵向焊缝的起始部位


点击查看答案


38、判断题  目标管理是贯彻执行计划的一种方式,它把计划的方针、任务、目的和措施逐一加以分解,提出进一步的具体要求,并分别落实到执行计划的有关部门、单位,甚至个人


点击查看答案


39、单项选择题  某台分馏塔共分三段,采用由下至上逐段组对安装的方法,其第兰段(上段)吊装、找正的紧前工序是()。

A.第一、二段段间环焊缝组对焊接
B.第二段找正
C.第二、三段段间环焊缝组对焊接
D.紧固地脚螺栓


点击查看答案


40、问答题

背景:
某轧钢工程计划工期为26个月。施工前,总包单位编制了施工总进度计划,业主、监理并未按此总进度计划进行控制;当工程进行到第3个月时,由于甲供钢材未能按期进厂,致使钢结构加工讨弋j拖延20天,当施工到第8个月时,因出现了百年不遇的洪水,使工程停工1个月,且影响了关键线路上的工作;在第18个月时,由于施工单位施工组织协调问题,影响了某设备的穿插安装,造成了该设备安装难度的增加,费用增大,且延误工期15天。

问题:
(1)业主、监理未按总进度计划进行控制的做法是否正确?施工单位应如何按施工总进度计划进行施工进度目标的控制?
(2)施工中出现了影响工期的情况后,施工单位应怎样进行工期调整和提交费用索赔报告?



点击查看答案


41、单项选择题  ()采用函询调查,让所要预测对象有关领域的专家分别提出问题,然后将他们的回答意见综合、整理、归纳,再匿名反馈给各个专家,再次征求意见,加以综合、归纳。

A、德尔菲法
B、专家会议法
C、主观概率法
D、PERT预测法


点击查看答案


42、多项选择题  下列选项中,不能被认定为废标的是()。

A、未按规定的格式填写,内容不全或关键字迹模糊、无法辨认的
B、只有单位的盖章而没有法人代表或法人代表授权的代理人的盖章
C、只有单位盖章而没有法人代表或法人代表授权的代理人的签字
D、只有法人代表或法人代表授权的代理人的盖章,而没有单位盖章
E、只有法人代表或法人代表授权的代理人的签字,而没有单位盖章


点击查看答案


43、单项选择题

某机电公司承包了某化工厂的设备及管道的防腐蚀工程。由于设备表面还存有铁锈和旧的防腐层,必须对设备进行预处理。工程防腐蚀涂层采用刷涂的施工方法,防腐蚀衬里采用聚氯乙烯塑料衬里。施工完毕,经总工程师鉴定,由于此工程质量要求很高,防腐蚀采用刷涂后,设备表面不够均匀和平整,于是对设备表面重新进行预处理,采用另一种涂层方法。工程施工完毕,达到设计要求后,交付使用。

根据国际《高处作业分级》规定,高度在()时,称为一级高处作业。

A.1~2m
B.2~5m
C.5~10m
D.10~15m


点击查看答案


44、单项选择题  建筑安装工程分部工程划分的原则是()。

A.按主要工种、材料来确定
B.按设备类别来确定
C.按专业性质、建筑部位来确定
D.按施工工艺来确定


点击查看答案


45、单项选择题  需求的变动是多种因素共同作用的结果,下列属于需求数量的变动的是()。

A.其他因素不变,商品本身价格变动引起的需求数量变动
B.其他因素不变,替代品价格变动引起的某商品需求数量变动
C.其他因素不变,互补品价格变动引起的某商品需求数量变动
D.其他因素不变,消费者收入变动引起的某商品需求数量变动


点击查看答案


46、单项选择题  医院、幼儿园、敬老院等场所,灭火系统宜采用()。

A.自动喷水
B.干粉
C.泡沫
D.CO


点击查看答案


47、单项选择题  根据《注册建造师执业工程规模标准》,属于中型规模的非标设备制安工程量是()吨。

A.300
B.400
C.500
D.600


点击查看答案


48、单项选择题  管道滑动支架以支承面中心为起点进行反向安装的偏移量应为位移值的()。

A.1/5
B.1/4
C.1/3
D.1/2


点击查看答案


49、多项选择题  可作为建筑防雷的自然接地体有()。

A.电缆保护钢管
B.埋地敷设的金属管道
C.金属电缆桥架
D.混凝土桩基中的钢筋
E.建筑物底板内的钢筋


点击查看答案


50、填空题  动触头与静触头的()应一致,触头接触紧密。


点击查看答案


51、多项选择题  高压管道安装前,所用管子、关键及阀门等应具有的质量证明文件()。

A.材料证明
B.配件合格证
C.焊接试样实验结果
D.焊接登记表
E.安装试验报告


点击查看答案


52、单项选择题  总发射功率()的电视和调频广播发射台为防火一类建筑物。

A.≥5kW
B.≥10kW
C.≥15Kw
D.≥20kW


点击查看答案


53、单项选择题  适用于低、中、高压空调系统及潮湿环境的风管是()。

A.酚醛复合风管
B.玻璃纤维复合风管
C.聚氨酯复合风管
D.硬聚氯乙烯风管


点击查看答案


54、单项选择题  投标人A参加某泵站的土建标投标,经评审投标人A实质上响应了招标文件的要求,但评委发现其投标报价中有计算性错误,其中单价为10元/方,工程量为1万方,而合价为100万元,而招标文件中对此未作规定,根据《工程建设项目施工招标投标办法》(国家八部委局第30号令),则修正后的合价应为()万元。

A.100
B.10
C.50
D.1


点击查看答案


55、多项选择题  常用的钢制储罐种类有()。

A.拱顶储罐
B.内浮盘顶储罐
C.浮顶储罐
D.钢制球形储罐
E.无力矩储罐


点击查看答案


56、单项选择题  在电动机的检查过程中发现轴颈有伤痕和锈蚀现象,一般要进行()。

A.抽转子检查
B.传动装置检查
C.抽芯检查
D.探伤检查


点击查看答案


57、单项选择题  长距离输电线路定位并经检查后,可根据起、止点和转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩,基础之间的距离丈量允许偏差为丈量距离的()。

A.1/1000
B.1/2000
C.1/3000
D.1/4000


点击查看答案


58、单项选择题  “声闸”的主要作用是使录音室的()满足要求。

A.混响时间
B.频率特性
C.噪声指标
D.声音左右对称


点击查看答案


59、单项选择题  施工企业在工程施工中为提供劳务、作业等过程中所发生的各项费用支出,按照国家规定计入()。

A、成本费用
B、合同费用
C、核销费用
D、预备费用


点击查看答案


60、单项选择题  可燃气体检测器的安装位置根据所测气体的()确定。

A.数量
B.流量
C.体积
D.密度


点击查看答案


61、单项选择题  机电工程项目常用电缆的类型中,()适用于室内各种敷设方式的控制电路中。

A.VV型电力电缆
B.KVV型控制电缆
C.VV32型电缆
D.VV22型电缆


点击查看答案


62、单项选择题  2011年3月13日在对某施工现场进行检查时发现,尚未完工的大楼内有8名建筑工人居住。施工单位解释由于现场场地狭窄,且工期紧,暂时无法解决这些建筑工人的居住问题。经行政部门核实,施工单位的说法属实。对此问题正确的解决方式是()。

A、这些建筑工人可以居住,但不得使用明火
B、这些建筑工人不能居住,必须立即搬出
C、经建设行政主管部门同意,这些建筑工人可以居住,但要采取必要的消防安全措施
D、经公安消防机构批准后,这些建筑工人可以居住,但要采取必要的消防安全措施


点击查看答案


63、单项选择题  根据《计量器具分类管理办法》的规定,属于A类计量器具的是()。

A.兆欧表
B.千分尺
C.水准仪
D.超声波测厚仪


点击查看答案


64、问答题

某安装工程公司承接某地一处大型吊装运输总承包项目,有80~200t大型设备26台。工程内容包括大型设备卸船后的陆路运输及现场的吊装作业。施工作业地点在南方沿海地区,工程施工特点为:工程量大、工期紧、高空作业多、运输和吊装吨位重。项目部按照合同要求,根据工程的施工特点,分析了该工程项目受外部环境因素的影响,项目部成立了事故应急领导小组进行应急管理,根据施工现场可能发生的施工生产突
发事件,编制了专项应急预案,并对应急预案进行了培训。应急预案培训包括的内容有:(1)培训应急救援人员熟悉应急救援预案的实际内容和应急方式,明确各自在应急行动中的任务和行动措施;(2)培训员工懂得在紧急情况发生后有效的逃生方法;(3)培训使有关人员及时知道应急救援预案和实施程序修正和变动的情况。安装工程公司将大型工艺设备的卸船后的陆路及厂内运输的运输任务分包给B大件运输公司。
针对80~200t大型设备吊装,项目部研究、确定所有设备的吊装采用履带起重机吊装,为此决定租赁一台750t履带起重机和一台200t履带起重机。项目部组织专业技术人员编制大型设备吊装方案,优化吊装工艺。并对影响大型吊装的质量影响因素行了预控进。
在运输一台重115t、长36m的设备时,安装公司项目部的代表曾提出过要用150t拖车运输。但B运输公司由于车辆调配不能满足要求,采用了一台闲置数月的停放在露天车库的1OOt半挂运输车进行运输,设备装上车后没有采取固定措施,运输前和运输中没有安全员或其他管理人员检查、监督。运至厂区一个弯道时,半挂车拐弯过急,设备自车上摔下损坏,除了保险公司赔偿外业主还直接损失15万元。经查,B公司没有制订设备运输方案,也没有安全技术交底记录。
问题:
1.根据背景,本工程施工现场可能发生哪些施工生产和自然灾害突发事件?指出专项应急预案的主要内容和应急反应的实施原则。
2.上述应急预案培训的内容是否全面?若不全面补充缺失的内容。
3.简述为完成某台重量和尺寸已经确定的既定设备的吊装,确定主吊吊车臂长的步骤和要求。
4.大型设备的吊装施工中,应采取哪些对质量影响因素的预控措施?
5.B公司运输设备发生设备掉出运输车损坏事故应负什么责任?事故产生的原因有哪些?


点击查看答案


65、问答题

施工进度管理在机电工程项目中的应用【案例IH420096-5】
1.背景
业主就某装机容量为200万kW的火力发电站工程与施工单位签订了单价合同.在施工过程中,施工单位向业主提出如下费用应由业主支付:
(1)职工教育经费:因该项目的汽轮机是国外进口的设备.在安装前,需要对安装操作的职工进行培训,培训经赞20万元.
(2)研究试验费:本项目中铁路专用线的一座跨公路预应力拱桥的模型破坏性试验费80万元,改用混凝土泵送工艺斌验费12万元,合计92万元.
(3)临时设施费:为修变电站搭建的民工临时用房5间和为业主搭建的临时办公室3间,分别为12万元和8万元,合计20万元.
(4)施工机械迁移贽:施工吊装机械从另一工地调入本工地的费用3万元.
(5)施工降效费:
1)根据施工组织设计,部分项目安排在雨期施工,由于采取防雨措施,增加费用5万元.
2)由于业主委托的另一家施工单位进行场区道路施工,影响了本施工单位正常的混凝土浇筑运输作业,业主方已审批了原计划和降效增加的工日及机械台班的数量.资料如下:
受影响部分的工程原计划用工2200工日,实际用工2800工日,计划支出120元/工日,原计划机械台班360台班,综合台班单价为360元/工日,实际用机械台班410台班,实际支出400元/台班.
2.问题
(1)试分析业主耐以上各项费用是否应该支付?为什么?
(2)本案例提到的降效支付要求,工费和机械使用费各应补偿多少?
(3)如图1H420096-4所示的S形曲线.若工作进行到第5个月底和第10个月底时,试分析:

1)合同执行到第5个月底时的进度偏差和投资偏差;
2)合同执行到第10个月底时的进度偏差和投资偏差.


点击查看答案


66、多项选择题  计算载荷为()的乘积。

A.风载荷系数
B.设备及索吊具重量的总和
C.不均衡载荷系数
D.吊装安全系数
E.动载荷系数


点击查看答案


67、单项选择题  下列关于建筑管道安装的顺序正确的是()。

A.先支管后主管
B.先下部后上部
C.先里后外
D.先安装塑料管道后安装钢质管道


点击查看答案


68、多项选择题  根据《注册建造师施工管理签章文件目录》规定,机电工程的施工进度管理文件包括()。

A.总进度计划报批表
B.分部工程进度计划报批表
C.单位工程进度计划报审表
D.分包工程进度计划批准表
E.材料采购总计划表


点击查看答案


69、单项选择题  管道安装完毕后,应按设计或规范要求对管道系统进行()试验,真空度试验,泄漏性试验等。

A、强度
B、气密
C、压力
D、液体


点击查看答案


70、多项选择题  建筑安装工程按专业性质划分为()等分部工程。

A.建筑给水、排水及采暖工程
B.建筑电气工程
C.通风与空调工程
D.电梯工程
E.建筑装饰装修工程


点击查看答案


71、单项选择题  下列对于人工费分析特点正确的是()。

A、人工费单价由发包商确定
B、有的按实计算,估点工单价由双方协商确定
C、由项目经理根据实际情况具体掌握奖励
D、人工费单价,由发承包双方协商确定


点击查看答案


72、多项选择题  工程量清单计价时,分部分项工程项目综合单价由()组成,并考虑风险因素。

A、人工费
B、材料费
C、机械费
D、管理费
E、利润


点击查看答案


73、多项选择题  空调与通风系统调试时,主要考核的设计指标有()。

A.空气温度
B.相对湿度
C.气流速度
D.噪声
E.空气含氧量


点击查看答案


74、单项选择题  只是在由多台起重机共同抬吊某一设备时,才考虑()。

A.惯性载荷
B.不均衡载荷
C.风载荷
D.动载荷


点击查看答案


75、多项选择题  调节阀中的电动执行机构的输出方式有

A.直行程
B.角行程
C.步进式
D.开关式
E.多转式


点击查看答案


76、单项选择题  为防止雨水进入机房,馈线进入机房前应设()。

A.接地排
B.防水弯
C.固定卡
D.密封槽


点击查看答案


来源:www.91exam.org

77、填空题  二次回路的电源回路送电前,应检查绝缘,其绝缘电阻值不应小于()欧姆,潮湿地区不应小于()欧姆。


点击查看答案


78、单项选择题  消防工程的固定灭火系统调试检验,应以()为主。

A.建设单位
B.检测单位
C.施工单位
D.设备供应单位


点击查看答案


79、多项选择题  管道系统安装完毕后,给送介质为()的管道必须进行泄漏性试验。

A.天然气
B.蒸汽
C.氰化物
D.乙炔
E.煤气


点击查看答案


80、单项选择题

某安装公司承担每天2000t/d水泥厂球磨机的安装,按吊装技术方案的要求,球磨机就为选用现场,一台100t的起动机作业。
球磨机底座与基础间的二次灌浆设计文件未提出要求,安装公司提议的二次灌浆用料经设计单位确认后实施。
球磨机传动电机吊装时,施工班组未按方案规定,选用了安全系数不合适的钢丝绳和吊索进行作业,在电机离地面1m时,钢丝绳吊索断裂,电机摔坏,由安装单位另行采购更换。

用做调球磨机的钢丝绳安全系数一般不小于()。

A.3.5
B.5
C.8
D.10


点击查看答案


81、多项选择题  施工总平面图设计的主要内容包括()。

A.生产、生活及行政等临时设施平面布置的设计
B.临时用电的设计和临时用水的设计
C.安全防火设施的布置
D.合理布置各种仓库、预制场位置,减少场内二次运输
E.生产临时设施与生活设施分开布置


点击查看答案


82、单项选择题  焊接时产生的小孔效应,对一定厚度内的金属可不开坡口对接,生产效率高,焊缝质量好的焊接方法为()。

A.等离子弧焊
B.药芯焊丝电弧焊
C.高频焊
D.钎焊


点击查看答案


83、单项选择题  衡量计量器具的质量的主要指标是()。

A.灵敏度、分辨率、动态特性
B.稳定度、准确度、静态特性
C.动态特性、分辨率、精密度
D.统一性、溯源性、准确度


点击查看答案


84、多项选择题  自动喷水灭火系统按喷头的构造分为()系统等。

A.雨淋
B.水幕
C.湿式
D.干式
E.自动启闭


点击查看答案


85、问答题

某本地网通信光缆架空线路工程线路全长50km,光缆沿途需与3条1lOkV高压电力线、多条低压裸露电力线及1条直埋光缆交越。业主已选定监理单位。施工合同规定:除光缆、接头盒和尾纤外,其余材料全部由施工单位承包,施工地点位于丘陵地带。本工程不含爆破且施工季节为多雨季节。施工过程中发现吊线垂度不符合规范要求。
问题
1.分析影响本工程的质量因素。

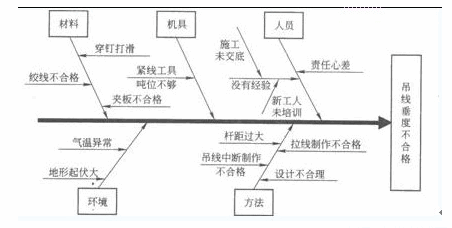

2.利用因果分析图法分析工程中影响吊线垂度质量的因素。
3.作为现场管理本工程的项目经理,请根据上述条件列出可以设置为质量控制点的部位或过程。


点击查看答案


86、单项选择题  适用于低、中压空调系统及潮湿环境,但对高压及洁净空调、酸碱性环境和防排烟系统不使用的风管,一般用()制成。

A.聚氨酯复合风板材
B.玻璃纤维复合板材
C.无机玻璃钢板材
D.酚醛复合风板材


点击查看答案


87、多项选择题  广播电视发射塔安装完成后,对塔体要做的主要检测包括()。

A.整体垂直度和整体高度偏差(≤H/1500)检测
B.平台标高偏差检测
C.塔体各面扭曲度检测
D.接地和绝缘器件检测
E.材料材质检测


点击查看答案


88、单项选择题  大型立式圆柱形储罐对接焊缝的咬边深度不得大于()mm。

A.0.5
B.1.0
C.1.5
D.2.0


点击查看答案


89、多项选择题  民事诉讼由《民事诉讼法》调整,民事诉讼法的基本制度包括()。

A、合议制度
B、两审终审制度
C、回避制度
D、审判制度
E、公开审判制度


点击查看答案


90、问答题

背景:某机电安装公司,通过竞标承担了某化工厂的设备、管道安装工程。为兑现投标承诺,该公司通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。工程进入后期,为赶工期,采用晚间加班的办法加快管道施工进度,由此也造成了质量与进度的矛盾。质量检查员在管道施工质量检查时,通过无损检测等对不锈钢管的焊接质量进行判断检查,发现部分不锈钢管焊口内在质量不合格,同时钢管焊接变形过大,整条管成一折线状,不得不拆除重新组对焊接,造成直接经济损失56000元。

影响施工质量的因素有哪些,是什么因素造成不锈钢管焊接质量不合格?


点击查看答案


91、单项选择题  管道系统的清洗应在()进行。

A.液压试验前
B.液压试验后
C.保温后,液压试验前
D.液压试验合格后


点击查看答案


92、多项选择题  火灾自动报警系统调试前,先对()等逐个进行单机通电检查,正常后方可进行系统调试。

A.探测器
B.分散报警控制器
C.集中报警控制器
D.火灾报警装置
E.火灾信号传送装置


点击查看答案


93、问答题

背景:
某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并做了交底。

问题:
1.该项目经理部的安全第一责任人是谁?应该负责哪些安全管理工作?
2.安全管理责任制主要是用来明确谁的责任?
3.风险控制应遵循的原则是什么?
4.安全技术交底应由谁留存?
5.安全技术交底制度的内容是什么?


点击查看答案


94、单项选择题  设备安装中采用的各种计量和检测器具、仪器、仪表和设备,应符合国家现行计量法的规定,其精度等级,不应()被检对象的精度等级。

A.高于
B.低于
C.等于
D.小于


点击查看答案


95、问答题

采购管理在机电工程项目中的应用【案例答案分析】
1.背景
南方机电工程公司中标某石油化工装置EPC总承包工程项目,项目采购部门向供货厂商发出询价函,该询价函的格式参照了如下格式:
询价函询
价函编码:询价日期:
公司/厂
本公司拟使用贵方下述产品,请按本询价函的要求向本公司发出报价。
(1)产品名称数量:
(2)项目名称。
(3)报价书份数。
(4)报价截止日期。
(5)要求的交货期。
(6)函内附件要求的下列文件必须全面完成并作为报价书的一部分递交:
1)经认可的设备、散材请购单及其附件。
2)偏差表。
3)供货一览表(必要时还应列出工作进度表)。
(7)投标者应将全部询价文件与报价书一起返回。
(8)附件。
1)设备、材料请购单及其附件。
2)报价须知。
3)供货一览表。
4)合同基本条件及关于包装、运输和检验等特殊要求。
(9)报价书请寄下列地址:
单位名称:×××工程公司采购部
收件人:详细地址和邮政编码:
电话:传真:
×××工程公司采购部
2.问题
(1)报价函中提及的“报价截止日期”和“要求的交货期”分别指什么?
(2)采购部门要求供货厂商在规定的时间递交哪些材料?
(3)报价函中提及的“偏差表”是指什么?
(4)询价函与询价文件(书)有何不同?其共同目的是什么?


点击查看答案


96、单项选择题  主要包括用户交换设备、通信线路和用户终端设备三大部分,为建筑物内各类人员提供通信服务的系统称为()。

A.卫星通信
B.电话通信
C.电视会议
D.广播


点击查看答案


97、单项选择题  在起重机吊臂顶端滑轮的高度计算公式H>h1+h2+h3+h4中,h1代表的是()。

A.索具高度
B.设备高度
C.基础和地脚螺栓高
D.起重高度


点击查看答案


98、问答题

背景:某公司承建一规模较大的中成药制药厂,有两条同样的工艺生产线,设备由建设单位采购供应,其中6台萃取罐中的l台备用罐因途中运输不慎,内衬玻璃涂层被损,现场检验后退回制造厂返工重做,但由于制造工艺复杂,要在完工后3个月才能进场,该公司向建设单位提出甩项办理竣工验收,同时承诺备用罐进场3天内立即组织人员返回安装配管连接,使之处于良好的备用状态,可以避免人员及机械在该厂窝工及闲置,以减少经济损失,建设单位同意办理竣工验收。

施工单位是否可以在竣工图上反映备用罐的安装实录?


点击查看答案


99、多项选择题  机械设备典型零部件的安装包()。

A.齿轮系统装配
B.轴承安装
C.螺纹连接件热装配
D.活动地脚螺栓连接
E.设备管路安装


点击查看答案


100、问答题

施工成本控制在机电工程项目中的应用【案例IH420105-2】
1.背景
某施工单位承接200MW火力发电厂全部机电安装工程,工程内容包括:锅炉机组、汽轮发电机组、厂变配电站、化学水车间、制氢车间、空气压缩车间等.其中锅炉汽包重102t,安装位置中心标高为52.7m;发电机定子158t(不包括两端罩).安装在标高10.Om平台上,且汽机车间仅配置一台75120t桥式起重机;压力容器和管道最高工作压力为13.73MPa.由于工期紧和节约成本,水冷壁安装第一次采用地面组合整体柔性吊装新工艺.由于该项目经理部注重项目成本各阶段的控制,对成本控制的内容责任落实,重点突出,方法得当,并定期开展“三同步”检查活动,因此工程竣工后取得了较好的经济效益.
该工程汽机车间热力管线钢管用量大,编制两套工艺管线安装施工方案,两套方案的计划用工日数均为2500个,预算日平均工资为50元,计划用钢材500t,计划价格为每吨7000元.方案甲为买现货,价格为7100元/t,乙方案为第15天后取货,价格为6800元/t.如按乙方案实行,工人窝工150工日,机械台班费需增加20000元,现场管理费需增加15000元.通过进度分析,方案甲和方案乙两种情况均不影响工期.
2.问题
(1)该施工单位进行项目成本控制时,应考虑哪些原则?在施工阶段应进行哪些成本控制 工作?
(2)按施工项目成本构成,如何对材料费成本进行分析?
(3)试用因素分析法分析汽机车间两套工艺管线安装施工方案最低工程成本.该施工单位决定采用哪种工艺管线方案?
(4)对施工方案进行经济性评价的常用方法是什么?对施工方案进行技术经济比较应包括哪些内容?
(5)从施工项目成本管理的角度,在此案例中应对哪些施工方案进行技术经济比较?


点击查看答案


101、多项选择题  常见的基本热力过程有()。

A.平衡过程
B.定容过程
C.绝热过程
D.定压过程
E.定温过程


点击查看答案


102、单项选择题  ()编制“项目管理规划大纲”。

A、企业法定代表人
B、企业管理层
C、项目经理
D、项目经理部


点击查看答案


103、单项选择题  用于痛经、癥瘕、关节疼痛以及热郁血滞所致斑疹色暗的最佳药物是()。

A.益母草
B.王不留行
C.红花
D.五灵脂
E.牛膝


点击查看答案


104、问答题

背景:
A机电工程公司总承包了一新建机械厂的通风与空调工程,总工期为6个月。主辅材料均由A机电公司供应。其中,分部分项工程量清单计价合计为536万元;措施项目清单计价合计60万元;其他项目清单计价合计15万元。取费费率为:规费费率4.85%;税率3.56%。
合同规定,主材预付款为合同造价的30%,从未施工工程尚需的主材价值相当于主材预付款数额时起扣;质量保证金为合同造价的5%,从每月的进度工程款中扣回。
A公司经过测算,决定公司按照工程总造价的15%提取,剩余的为公司对项目的考核成本。公司与项目部签订的项目目标成本又降低了3%。
项目部经过测算,在目标成本的基础上人工费可以降低2.5%;材料费可以降低5%;机械费可以降低6%;其他直接费降低9%;间接费降低11%。
项目经理部编制的成本计划和前四个月实际完成工程造价见下表。项目部对成本进行了分解,并且抓住了成本控制的主要环节,很好的完成了公司下达的成本目标,并节余35万元。
月完成造价、前四个月实际完成造价

问题:
1、A机电工程公司对项目部的考核成本是多少?与项目部签订的项目目标成本是多少?
2、若背景中的人工费占计划成本20%、材料费占50%、机械费占15%、其他直接费占5%、间接费占10%,项目部计划成本降低额是多少?本项目成本控制的重点是什么?应如何控制?
3、本工程预付款是多少?预付款起扣点是多少?请计算第三个月和第四个月签证工程款。
4、在确定风管制作方案时,有工厂预制和现场制作两种方案可以选择。工程预制质量可靠,进度可以提前,预制费用减少2万元,但运输费用增加3万元。现场制作也可以满足质量和进度的要求,但设备来回运输和装、拆需要1.5万元的费用。问题:项目部应该选择哪一种制作方案?为什么?


点击查看答案


105、问答题

【背景资料】:
某安装公司承接一商务楼(地上30层、地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为叨天,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月3。日交付使用,并通过消防验收,在工程后期作为施工电梯使用.电梯并道的脚手架、机房及层门预留孔的安全技术措施由建筑公司实施.
安装公司项目部进场后,将拟按照的电梯工程,书面告知了电梯安装工程所在地的特种设备安全监督部门,并按合同要求编制了电梯施工方案和电梯施工进度计划(见表4)。电梯安装前,项目部对机房的设备基础、并道的建筑结构进行检测,土建施工质量均符合电梯安装要求:曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔吊及施工升降机1各部件搬运到位.安装中,项目部重点关注了层门等部件的安全技术要求,消防点滴施工进度计划完成,并验收合格.施工进度到客梯单机试运行调试时,有一台客梯轿厢晃动厉害,经检查时候导轨的安装精度没达到技术要求,安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定,使单机试运行比原工序多用了3天,其后面的工序〔群控试运行调试、竣工验收)均按工序时间实施,电梯安装工程比合同工期提前完工,交付业主.
【问题】:
1.电梯安装前,项目部应提供哪些安装资料
2.项目部在机房、并道的检查中,应关注哪几项安全技术措施?
3.消防电梯从开工到验收合格用了多少天?电梯安装工程合同比合同工期提前了多少天?
4.影响导轨安装精度的因素有几个?
5.电梯完工后应向哪个机构申请消防验收?写出电梯层门的验收要求.


点击查看答案


106、问答题

背景:
A公司在南方承包了一个合同额8980万元的油库改造项目。项目包括新增五台2600m3的储油罐,对原有部分输油管道进行改造。整个改造工程6月30日开工,工期120天。中间只允许罐区日常工作停工5天,从而完成管线的连接。
新建储油罐与原轻质储油罐的最近距离8m;储油罐设计要求丁字缝100%射线探伤,其余为5%;试验合格后,内部由轻质油彻底清洗;管道有脱脂要求。
项目经理部安排两个作业队同时施工,同时,配备了一名安全员。并针对可能发生的紧急状态,制定了相应的预防措施和应急预案。
在给储罐刷防锈漆时,B公司采用自制简易吊篮,吊篮由卷扬机牵引,卷扬机由专人操作。在吊篮自上而下运动过程中,吊篮底部被脚手架管头挂住,卷扬机却继续下行,结果刷漆工人从吊篮口倒出,摔到地上成重伤。事故发生后,经调查发现:卷扬机操作人员没有经过培训,对卷扬机操作一知半解;安全技术交底没有记录;剩余脚手架没有拆除干净,不具备吊篮施工条件。

问题:
1、本工程施工安全方面存在哪些风险因素?
2、项目部制定的应急预案包括哪些主要内容?
3、项目部配备一名安全员是否合理?说明理由。
4、本工程有哪些重要环境污染因素,应采取哪些措施?
5、发生这次油漆工重伤事故的原因有哪些?
6、项目部进行安全事故处理应遵循什么原则?


点击查看答案


107、判断题  施工项目成本核算是施工项目进行成本预测,制订成本计划和实行成本控制所需信息的重要来源;也是施工项目进行成本分析和成本考核的基本依据。


点击查看答案


108、多项选择题  下列属于办公自动化系统的硬件的是()

A.计算机
B.系统软件
C.扫描仪
D.应用软件
E.绘图机


点击查看答案


109、单项选择题  为了集中反映和计算各个成本核算对象本期应负担的施工费用,财会部门应该为每一成本核算对象设置(),并按成本项目分设专栏来组织成本核算。

A、工程收支流水账
B、工程成本明细账
C、固定资产明细账
D、材料设备采购台账


点击查看答案


110、问答题

背景:某机电安装公司,通过竞标承担了某化工厂的设备、管道安装工程。为兑现投标承诺,该公司通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。工程进入后期,为赶工期,采用晚间加班的办法加快管道施工进度,由此也造成了质量与进度的矛盾。质量检查员在管道施工质量检查时,通过无损检测等对不锈钢管的焊接质量进行判断检查,发现部分不锈钢管焊口内在质量不合格,同时钢管焊接变形过大,整条管成一折线状,不得不拆除重新组对焊接,造成直接经济损失56000元。

施工现场的质量检查采用了哪几种方法?


点击查看答案


111、单项选择题  牺牲阳极保护是在被保护的金属设备上连接一个()。

A.电位更负的强阴极
B.电位更负的强阳极
C.电位更正的强阴极
D.电位更正的强阳极


点击查看答案


112、问答题

某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段。建设单位来按合同约定,要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。施工单位按要求进行了准备,试运行前进行检查并确认:
(1)已编制了试运行方案和操作规程;
(2)建立了试运行须知,参加试运行人员已熟知运行工艺和安全操作规程。工程及资源环境的其余条件均已满足要求。联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检验合格后,由于运行介质不符合压缩机的要求,为进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。
问题处理完毕后,重新开始试运行并达到规定的要求。经分析、评定确认联动试运行合格。施工单位准备了“联动试运行合格证书”,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行结果评定;附件:建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字。
问题:
1.按照联动试运行原则分工,指出设计单位编制联动试运行方案,施工单位组织实施联动试运行的不妥,并阐述正确的做法。
2.指出试运行前检查并确认的两个条件中存在的不足。
3.已办理中间交接的合金钢管道在联动试运行中发现的质量问题,应由谁承担责任?说明理由。
4.压缩机由于介质原因未进行单机试运行,在联动试运行时,施]二单位应采取哪些措施?
5.指出施工单位准备的“联动试运行合格证书,的缺项。


点击查看答案


113、多项选择题  风管制作时,应针对风管的()采取相应的加固措施。

A.工作压力
B.风速流量
C.板材厚度
D.风管长度
E.断面尺寸


点击查看答案


114、问答题

背景:
北方某石油化工公司投资建设一蜡油深加工工程,经招标,由A施工单位总承包,该工程的主要工程内容包括2台大型加氢裂化反应器的安装,高压油气工艺管道安装、分体到货的压缩机组安装调试等静、动设备安装工程、 管道安装工程以及土建工程、电气工程、自动化仪表安装工程等。其中,A施工单位将单位工程压缩机厂房及其附属机电设备、设施分包给B建筑工程公司。蜡油工程的关键静设备2台加氢裂化反应器,各重300t,由制造厂完成各项检验试验后整体出厂,A单位现场整体安装。压缩机厂房为双跨网架顶结构,房顶有一台汽液交换设备。B建筑单位拟将网架顶分为4片,每片网架重12t,在地面组装后采用滑轮组提升、水平移位的方法安装就位;房顶汽液交换器重量10t,采用汽车起重机吊装。
合同要求该工程2009年9月开工,2010年6月30日完工。为了加快工程进度,业主要求,有条件的工程,冬季不停止施工作业。
为了保证工程顺利进行,A施工单位编制了静设备安装施工方案、动设备安装调试施工方案、管道组对焊接方案、电气自动化仪表安装工程施工方案。B建筑施工单位编制了压缩机厂房土建工程施工方案。

问题:
1、针对本工程,A施工单位和B建筑工程公司各应编制何种施工组织设计。
2、A施工单位和B建筑工程公司除编制背景材料中所列的施工方案外,至少还应编制哪些主要施工方案?
3、施工方案一般包括哪些内容
4、为完成本工程的安装任务,A施工单位至少应具有哪些特种设备安装资格?说明理由。5、分析说明B建筑工程公司分包的工程中,有哪些方案属于危险性较大的专项工程施工方案?这些方案应如何进行审核和批准?


点击查看答案


115、单项选择题  容器的产品焊接试板应设置的部位是()。

A.筒节纵向焊缝的延长部位
B.筒节环向焊缝的中间部位
C.封头径向焊缝的延长部位
D.筒节纵向焊缝的起始部位


点击查看答案


116、单项选择题  同时具备耐腐蚀、耐温及耐冲击的塑料水管是( ).

A.聚乙烯管
B.聚丙烯管
C.ABS管
D.聚氯乙烯管


点击查看答案


117、单项选择题  甲某,男,今年17周岁,则()。

A、他肯定是完全民事行为能力人
B、他肯定是限制民事行为能力人
C、他肯定是无民事行为能力人
D、他可能被视为完全民事行为能力人


点击查看答案


118、单项选择题  热力管道安装时设置的坡度应与介质流向相同,以避免()

A.噪声
B.气液混合
C.堵塞
D.铺设困难


点击查看答案


119、多项选择题  成套配电柜调试前应检查的项目包括()等。

A.机械、电气闭锁应动作准确、可靠
B.动、静触头的中心线应一致,接触紧密
C.柜内控制电缆的位置不应妨碍手车进出,并应牢固
D.柜内照明齐全
E.二次回路辅助开关的切换接点应动作准确,接触可靠


点击查看答案


120、问答题

某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙两个施工队分别承担施工任务。施工中发生如下事件:
事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。
事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位负责,先施工,合格证后补。施工单位因为是建设单位供应的材料,就没有进行其他检验,直接进行了施工,组焊完成后也无人落实合格证的事项。
问题:
1.工程材料进场项目部应如何管理?
2.事件二中,对于建设单位供应的钢管没有出厂合格证直接进行了施工是否正确?为什么?施工单位项目部应如何处理?
3.事件二中,如果这批钢管必须立即投入工程施工使用,施工单位项目部应如何妥善处理?
4.从事件一中说明施工单位甲工程队在领取材料和材料管理中有哪些错误做法?应该怎么做才是正确的?
5.从事件一分析施工单位项目部材料供应部门在钢结构材料领发过程中存在哪些问题?应该怎样纠正?


点击查看答案


121、单项选择题  下列计量器具中,属于A类计量器具的是()。

A.焊接检验尺
B.压力表
C.万用表
D.接地电阻仪


点 击查看答案


122、多项选择题  低压电器及成套装置的性能主要包括()。

A.通断
B.保护
C.通信
D.控制
E.调节


点击查看答案


123、单项选择题  净化空调系统风管制作时,风管及部件的各个缝隙处应用密封()密封。

A.胶
B.带
C.填料
D.圈


点击查看答案


124、问答题

某国际工程合同总价为3000万美元,合同工期12个月,合同中无价格调整条款,承包商通过风险辨识认识到承包该工程主要面临三方面的风险,材料价格上涨,人工费上涨,付款拖延。对这三种风险各自可能发生的概率及可能造成的损失估计数值如下表所示。
在该工程项目中,材料费占工程总价的65%(即650万美元),人工费占合同价的35%(即350万美元)。人工费上涨中包括工资上涨、工效降低导致的费用增加,以及工期拖延导致的费用增加等。拖延付款损失因付款拖延导致承包商贷款利息增加(按月利率1%计)。
在研究一台80吨设备的整体吊装方案时,项目经理拟选用两台在现场站位后可各吊装55吨重量吊车抬吊,估计吊索具重量为4吨,不均衡载荷系数取1.25,要求技术部门核实其可行性。

问题:
1.试衡量承包商承包该工程可能面临的风险损失总额约为多少?约占合同总额的百分比为多少?
2.在上述风险中,哪种风险可能造成的损失最大?
3.针对上述风险,应当采取何种措施加以防范?
4.除上述风险外,你认为是否还有涉及实际价款的风险?举例说明。
5.试计算本案例中选用这两台吊车吊装的可行性。


点击查看答案


125、单项选择题  在220kV电力架空线路杆塔()范围内不得挖取黏土。

A.5m
B.10m
C.15m
D.20m


点击查看答案


126、单项选择题  在编制吊装方案时,必须进行工艺计算,包括受力分析与计算、机具选择以及()。

A.地基承载力的计算
B.被吊设备、构件校核
C.动载荷和不均衡载荷计算
D.风载荷计算


点击查看答案


127、多项选择题  根据国家现行标准,孔和轴之间配合的类型有()。

A.动配合
B.间隙配合
C.静配合
D.过盈配合
E.过渡配合


点击查看答案


128、单项选择题  《建设工程工程量清单计价规范》(GB.50500-2013)规定,国有资金投资的建设工程招标,招标人必须编制()。

A、投标最高限价
B、投标指导价
C、评标价
D、招标控制价


点击查看答案


129、问答题

试运行管理在机电工程项目中的应用【案例1H420155-2】
1.背景
某机电工程共包含4个单位工程,分别由两个施工单位施工。4个单位工程中,有3个已经办理中间交接,另一个完成了系统水压试验,正在进行单体试运行。建设单位组织编写了联动试运行方案,建立了试运行组级。在此条件下,建设单位决定把那个单位工程中未完成单体试运行的设备纳入联动试运行一并进行试运行,联动试运行后补办中间交接手续。
在试运行过程中,已经办理中间交接的某单位工程中的一条管道出现有大量焊道泄漏,一台未进行单体试运行的设备出现故障,联动试运行中断。经分析认定,管道焊道泄漏属于施工质量问题。
2.问题
(1)建设单位决定把未进行中间交接的单位工程一并进行联动试运行,试运行后补办中间交接手续的做法是否正确?为什么?
(2)建设单位决定将未进行单体试运行的设备直接纳入联动试运行的做法是否正确?为什么?
(3)建设单位组织编写了联动试运行方案,建立了试运行组织,是否达到联动试运行要求的该项条件?说明理由。
(4)工程已经中间交接,管道焊道泄漏的质量责任由谁承担?为什么?


点击查看答案


130、问答题

背景:
某钢厂拟建一台特大型烧结机(有效烧结面积360m2),以满足高炉增容后烧结矿的需求。
在该项目初步设计审查通过后,因钢材价格上涨,业主急于早日建成投产,与一家具有类似工程经验且具有总承包资质的工程公司签订了epc“交钥匙”总承包合同,约定14个月建成投产。签订合同时,施工图纸设计刚刚开始,经过初步设计审查,主要设备的规格、型号已确定(包括烧结机、环冷机、主抽风机、圆筒混合机),业主方“三通一平”工作已完成,资金已落实部分。
该厂位于一片河滩地上,远离市区,紧邻一条主干道,场地平坦,地势低洼,场地狭窄,场区内淤泥质土为主,基岩在地下45m处。该地区雨季在每年5月及6月(即合同签订后的第3到第4个月)。夏季极端最高温度在43°c,冬季极端最低气温一5°c。合同签订后的第13个月到第14个月间正值传统节日——春节。
该项目施工内容包括:分系统及分辅助设施,道路管网等;主要车间包括烧结冷却机室、主抽风机室、配料室、混合室及通廊转运站。其中烧结冷却机室是大型高层工业厂房,土建施工周期长,烧结机的制作、安装时间很长,主抽风机室中的主抽风机采用进口设备,订货周期很长,而混合机不仅制作周期长,且体积重量均很大,运输难度较大。该公司项目部根据工程具体情况,考虑了不利因素影响,制定了较可行进度计划,重点对引起进度偏差的原因进行了分析,实施中加强了计划控制和调整,保证合同工期,如期完成了任务。

问题:
(1)项目部在确定施工进度目标时,应考虑哪些因素对施工进度的影响?
(2)如何才能制定较为可行的进度计划?
(3)如何进行进度计划的控制,保证合同工期?
(4)试分析哪些原因会引起进度偏差调整?


点击查看答案


131、单项选择题  金属储罐的常用施工方法中,()一般用于浮顶罐的施工。

A.架设正装法
B.边柱倒装法
C.水浮正装法
D.气吹倒装法


点击查看答案


132、单项选择题  泡沫灭火系统的灭火剂是由泡沫液与水按比例混合,经泡沫发生装置形成的泡沫,()灭火系统特别适用子扑救有限空间的火灾。

A.低、中倍数泡沫
B.中、高倍数泡沫
C.低倍数泡沫
D.高倍数泡沫


点击查看答案


133、多项选择题  平衡梁在吊装作业时的作用有()。

A.保持被吊设备的平衡
B.避免吊索损坏设备
C.合理分配各吊点荷载
D.平衡各吊点的荷载
E.减少起重机承受载荷


点击查看答案


134、单项选择题  经人民法院判决,建设单位应最迟于2010年4月5日向承包商支付工程款,但是届时却没有支付,则承包商请求强制执行的期限截止于()。

A、2010年10月5日
B、2010年12月5日
C、2011年4月5日
D、2012年4月5日


点击查看答案


135、单项选择题  在电弧焊机电源的选用中,()引弧容易,性能柔和,电弧稳定,飞溅少,是理想的更新换代产品。

A.弧焊变压器
B.晶闸管弧焊整流电源
C.直流弧焊发电机
D.交流弧焊发电机


点击查看答案


136、问答题

342007年7月,某化工厂扩建,厂方(业主)将维修间新建工程PC项目的建设授标A单位。A单位将车间内20吨行吊的安装工作承包给无资质的作业队B。作业队B与A单位签订合同,只约定了质量要求和承包价款。C单位为B队提供担保。在建设期间,互检中发现有3台车床的垫铁超出规范,具体如下:1号车床16组垫铁中有7组达到每组6块垫铁;2号车床12组垫铁中有2组只有一块平垫;3号车床12组垫铁中有1组斜铁翘曲。在返工后,达到了规范的要求。在行车做大车负重行走试验时,行车限位开关失灵,配重突然滑落,砸坏了一台已完成试验的铣床,造成18万元的经济损失。项目部启动质量事故程序,调查结果是由于行程开关接线质量不符合要求造成行程开关不动作而造成这起事故。后重新订购了铣床,并重新安装完毕。该事故造成项目延后70天。业主根据与A单位签订的合同,处罚了A单位7万元。A单位向B作业队提出25万元的索赔。B作业队以无力支付为由拒绝。
问题:
1.A单位与B作业队间的合同是否有效?
2.用列表法标明垫铁的质量问题。并标处A类、B类、C类问题分别是什么?
3.行吊安装前还要进行哪些必需的申请或报告?
4.结合本案例,简述应进行的质量事故程序。
5.A单位提请的25万元索赔是否合理?B作业队拒绝赔付后,c单位应承担什么责任?


点击查看答案


137、多项选择题  以下焊接质量体验方法中,()可检查工作表面及近表面的缺陷。

A.超声波探伤
B.着色探伤
C.荧光探伤
D.磁粉探伤
E.射线探伤


点击查看答案


138、多项选择题  采用直立桅杆吊装设备,选择桅杆的长度时应考虑的因素有().

A.设备高度
B.设备的几何尺寸
C设备吊起的最大高度
D.基础高度
E.滑轮组的最短距离


点击查看答案


139、判断题  人工费周报表的实际意义,是使项目经理能够一看就了解该周某工程施工中的每个分项工程的人工单位成本和总成本,以及与之对应的预算数据。


点击查看答案


140、单项选择题  甲未满十七周岁即应聘于乙施工单位,乙施工单位不得安排其从事的工作是()。

A、高处工作
B、矿山井下作业
C、夜班劳动
D、低温、冷水作业


点击查看答案


141、单项选择题  高程控制网的测量方法有()。

A.导线测量、三角测量
B.水准测量、电磁波测量
C.电磁波测量、三边测量
D.三边测量、水准测量


点击查看答案


142、问答题

背景:
A施工单位总包一炼钢厂项目,其中的连铸安装工程分包给B安装公司,该公司及时组建了项目部,项目部在组织施工过程中发生以下情况:
情况一:项目部安装工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排除风机安装工程、电气安装工程、自动化仪表安装工程等。
情况二:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。
情况三:施工过程中,因业主提供的蒸汽排除风机晚到一个月,B公司向业主提出了索赔,被业主拒绝。
情况四:为赶工期,加快临时用电的施工,项目部派两名在工地实习的工厂用电专业大学生,将另一个项目上用过的临时用电电缆和设备布置在该项目的临时用电工程中,并马上投入了使用。
情况五:施工合同按《建设工程质量管理条例》规定签订了再正常使用条件下的最低保修期限。
该工程生产线在正常运行4年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求施工单位进行保修,施工单位以超过了保修期婉拒建设单位的要求。

问题:
1、按质量验评标准规定,指出情况一种所列项目哪些属于单位工程?哪些属于分部工程和分项工程?
2、情况二中技术人员对班组施工方案交底的内容是否正确?简述理由。
3、说明情况三种业主为什么拒绝B公司突出的索赔,指出正确的做法。
4、情况四中项目部对加快临时用电工程的做法有何不妥?为什么?
5、该工程中设备安装、电气管线、给水排水管道、供热和供冷系统的最低保修期限是多少?


点击查看答案


143、多项选择题  演播室灯光施工中调光系统的调试的最后一步是打开所有负载的65%~85%并保持1.5~2h,检测(),直至调光系统所有设备全部正常工作。

A.电源电压的波动情况
B.空气开关的表面温度
C.调光柜的运行情况
D.散热系统的运行情况
E.测试三相电源之间及每相对零、对地的绝缘电阻


点击查看答案


144、问答题

1.背景
某施工单位在所承接的机电工程项目上与某劳务公司签订了劳务分包合同,约定该劳务公司安排40名农民工做力工,进行基础地基处理和材料搬运工作。进场前进行了安全教育。
地基工程结束后,由于工艺设备吊装作业劳动力不足,项目部从40名农民工中抽调10名工人,并另调1名持有特种作业操作证的起重工(脱产担任项目工程调度员8个月),充实到起重机械作业班组,配合起重吊装操作。然后再从余下30人中挑选12名体力好的青年到架子班进行脚手架搭设作业。项目安全员提出起重吊装和脚手架搭设属于特种作业,这22名力工没有特种作业操作证,不具备作业资格,不能从事遗两项作业。但项目部主管施工的副经理认为这些力工从事的是辅助性工作,仍然坚持上述人员的调配。
在作业中,1名搭设脚手架的力工从高处坠落,右腿骨折;配合起重机械作业的人员也发生了两起轻伤事故。
2.问题
(1)施工中缺少23名作业人员违背了用工动态管理哪些原则?
(2)背景中的起重工和架子工是否属于特种作业人员?简述理由。
(3)项目部副经理对力工安排新作业的做法是否正确?为什么?
(4)22位力工若要从事起重和脚手架搭设作业,则应该具备哪些条件?
(5)已从事项目工程调度员8个月的起重工能否立即从事起重机械作业?说明理由。


点击查看答案


145、判断题  广东省区域农业特色产业在多年的发展中,已形成五大主导产业区域。其中,在中西部以云浮、肇庆为中心建成了全国最大的优质砂糖桔和中药材肉桂生产基地;在粤北山区建成了优质杂果、北运菜和高山花卉等生产基地。


点击查看答案


146、多项选择题  自动扶梯必须自动停止运行的情况有()。

A.踏板过载
B.踏板断裂
C.踏板上有垃圾
D.非操纵逆转
E.踏板下陷


点击查看答案


147、多项选择题  三相交流异步电动机要减小启动电流增加启动转矩,可采用的启动()。

A.定子串接电抗器启动
B.自耦降压启动器启动
C.Y-△降压启动器启动
D.转子串接电阻启动
E.频敏变阻器启动


点击查看答案


148、单项选择题  消防工程的固定灭火系统调试检验,应以( )为主。

A.建设单位
B.检测单位
C.施工单位
D.设备供应单位


点击查看答案


149、单项选择题  分包工程的质量合格文件必须由()签章。

A.分包企业注册建造师
B.分包企业注册建造师和担任总包项目负责人的注册建造师
C.担任总包项目负责人的注册建造师
D.担任总包项目质量负责人


点击查看答案


150、多项选择题  下列石化设备中,属于热换设备的有()。

A.蒸发器
B.聚合釜
C.集油器
D.冷凝器
E.洗涤器


点击查看答案


151、单项选择题  机电工程厂房(车间、站)基础施工中,测量重点是()。

A.地脚螺栓
B.钢柱基础
C.锚板孔
D.设备内控制网


点击查看答案


152、单项选择题  下列设备中,可不与均压环连接成一体的有()。

A.铁栏杆
B.金属柱灯
C.冷却塔
D.塑钢窗


点击查看答案


153、填空题  手车式柜()闭锁、()闭锁应动作准确、可靠。


点击查看答案


154、单项选择题  防雷引下线沿建筑物外墙引下时,在距地()处做断接卡子。

A.1.0m
B.1.3m
C.1.5m
D.1.8m


点击查看答案


155、单项选择题  某施工合同签订于2006年5月1日,合同备案时间为2006年5月5日,工程开工时间为2006年7月1日,工程竣工时间为2007年7月1日,确认支付工程竣工结算款时间为2007年10月1日。由于业主迟迟未支付工程款,施工单位于2008年1月1日向业主催要工程款,业主答应最迟于2008年7月1日付清所有工程欠款。则施工单位主张竣工结算的诉讼时效截止时间为()。

A、2009年7月1日
B、2009年10月1日
C、2010年1月1日
D、2010年7月1日


点击查看答案


156、多项选择题  临时用电工程检查的内容包括()。

A.架空线路
B.监控线路
C.电缆线路
D.电气防护
E.配电线路


点击查看答案


157、多项选择题  锅炉按水循环方式分类可分为()。

A.自然循环锅炉
B.强制循环锅炉
C.直流锅炉
D.交流锅炉
E.复合循环锅炉


点击查看答案


158、单项选择题  采暖管道冲洗完毕后,应()、加热,进行试运行和调试。

A.试压
B.通水
C.通球
D.灌水


点击查看答案


159、单项选择题  吊装方法的选择原则为()。

A.安全、有序、快捷、经济
B.安全、具体、快捷、经济
C.安全、明确、快捷、经济
D.明确、具体、安全、快捷


点击查看答案


160、多项选择题  以焊接工艺评定报告为依据,结合焊接施工经验和实际焊接条件,可以编制()。

A.焊接工艺规程
B.焊接质量手册
C.焊接工艺卡
D.焊工作业指导书
E.焊接评定规范


点击查看答案


161、单项选择题  塔、容器的检查封闭是完成塔、容器的全面检查并符合要求后,加装规定垫片、封闭人孔,按要求顺序和力矩拧紧连接螺栓的过程。检查封闭应经()确认。

A.建设单位代表
B.监理工程师
C.设计单位现场代表
D.施工单位质检部门


点击查看答案


162、单项选择题  设备安装工程的永久基准点使用的材料,最好采用()。

A.钢铆钉
B.木桩
C.普通角锅
D.铜棒


点击查看答案


163、单项选择题  下列机电工程,属于注册建造师执业的机电安装工程中的大型工程是

A.电压10-35KV且容量>5000kvA的变配电站工程
B.生产能力≥3亿m³/年的城镇燃气工程
C.投资≥2亿元的电炉工程
D.单项工程合同额1000万元及以上的发电工程


点击查看答案


164、单项选择题  大型龙门起重机设备吊装,宜选用的吊装方法是()。

A.旋转吊装法
B.超高空斜承索吊运设备吊装法
C.计算机控制集群液压千斤顶整体吊装法
D.气压顶升法


点击查看答案


165、问答题

协调管理在机电工程项目中的应用【案例1H420084-3】
1.背景
某施工总包单位在我国西北部承建了一大型军工厂不停产扩建工程,其60%的主要工程材料有业主提供,剩余40%的材料通过预付材料款的方式由总包单位自行采购和组织施工。为了按期完成该项建设任务,该总包单位将室外部分管廊上的管道分包给A专业施工单位安装,其中管道有一段通过禁火区;将新增高压管道的射线探伤作业分包给B专业探伤单位实施.此分包项目施工工艺复杂,质量和技术要求高,施工难度大,需要多专业、多工种变叉配合施工。工程开工前总承包单位召开了分包单位协调会,明确各单位的工作时间、竣工验收考核,以及工程资料移交等事项。将室外要求条件高的管道焊接工作分包给了C专业焊接单位。施工过程中,A专业施工单位安装的管道通过禁火区时,其到总包单位申领动火作业证,并做了相应的其余安全防范工作,最终使各项工作顺利完成。B探伤单位在对新增高压管道进行射线探伤时,发生因射线作业引起生产中设备放射液位指示仪表报警。B探伤单位检测员对此立即通知了业主单位负责人,最终使问题得到了解决。因外部气象环境突变,C专业焊接单位所焊接的部分管道焊接质量没能通过验收,监理单位令其重焊,因工期推迟,业主对其进行了罚款。C专业焊接单位认为是不可抗力,对罚款不予接受。
2.问题
(1)背景资料中的分包属于何种类型?该总包单位与A、B和C分包单位协调管理的重点内容有哪些?
(2)A分包单位在禁火区作业时的处理存在何种错误?阐述正确的主要的安全防范工作内容。
(3)对于设备放射液位指示仪表的报警,B探伤单位检测员的通知是否正确?简述理由。
(4)鉴于现有的背景环境,在室外焊接应考虑哪些质量影响因素?
(5)简述在焊接质量问题处理和认识上存在的不妥之处。


点击查看答案


166、单项选择题  下列耐火材料中,属于中性耐火材料的是()。

A.刚玉砖
B.镁铝砖
C.白云石砖
D.锆英砂砖


点击查看答案


167、问答题

背景资料 某石化工程建设公司,以EPC总承包模式承包了国家重点能源建设项目,工程内容包括管道施工、站场运行设备安装等。合同约定,由业主负责管道主材、站场进口特殊阀门、机组的采购,EPC总承包单位负责采购其余机械设备和工程配件、辅材。为了提高建设项目工程质量的全过程控制,业主要求对管道的防腐层流水施工作业和管件热煨弯头的生产制造实施驻厂监造。负责监造的单位按照监造要求编制了监造大纲,设置了监造的监督点,采用日常巡检、实施监督点监督检查、召开监造会议、提交监造周报、月报等方法实施了监造,比较顺利地完成了监造任务。EPC总承包单位负责采购的机泵类机械设备到货后,EPC总承包单位项目部采购部门及时组织了泵类设备开箱检查。进入站场设备安装阶段,由于进口阀门不能及时到货安装,承包商项目部为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止该阀门安装工作。

承包商自行采购阀门会面临哪些采购管理失控的风险?


点击查看答案


168、多项选择题  划定机械设备安装基准线的依据有()。

A.设备中心线
B.设备布置图
C.土建单位提供的标高线
D.工艺系流原理图
E.有关建筑物的边缘线


点击查看答案


169、单项选择题  纯铜与纯镍的共同点是()。

A.导热性好
B.强度高
C.强度低
D.塑性好


点击查看答案


170、单项选择题  建筑电气工程布线系统敷设,敷设导管在土建模板拆除后的紧后工作是()。

A.导管穿线
B.清理管口及扫管
C.敷设电缆
D.绝缘检查


点击查看答案


171、单项选择题  对于电视发射机图像部分和伴音部分均要求测试的技术指标是()。

A.输入电平
B.输入阻抗
C.群时延
D.预加重时间常数


点击查看答案


172、多项选择题  技术测量中,主要形状误差有()。

A.圆锥度
B.直线度
C.平面度
D.圆度
E.圆柱度


点击查看答案


173、问答题

某污水处理工程,在施工过程中,项目经理部对施工现场的环境保护和文明施工提出了相应的措施。 对现场环境保护主要从自身活动、产品、服务、工程分包方、劳务分包方、物资供应等相关方提出措施。 对现场文明施工策划主要从现场管理、安全防护、临时用电安全、机械设备安全、消防和保卫管理、材料管理、环境保护管理、环卫卫生管理和宣传教育方面提出相应的措施。
问题 1.如何对现场环境保护措施进行具体落实?
2.现场文明施工的各项措施应细化成怎样的措施?
3.在现场安全防护方面应制订哪些文明施工措施?


点击查看答案


174、单项选择题  根据《注册建造师执业管理办法》,不属于机电工程专业建造师执业范围的是()工程。

A.环保
B.化纤
C.建材
D.水电


点击查看答案


175、问答题

背景:
某施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2004年11月10日开工,2005年9月10日竣工。该工程的特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。由于南方沿海空气湿度高、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。通风与空调系统的风管设计工作压力为1000Pa.项目部决定风管及部件在场外加工。
项目部制定的施工进度计划中,施工高峰期在6月~8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。
在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现振动大、噪声大、电动机端部发热等异常现象。经调查发现,风机的钢垫铁有移位和松动,电动机与风机的联轴器同轴度超差。

问题:
1.针对环境条件,应制订的主要施工技术措施有哪些?
2.为保证地下室管道焊接质量,针对环境条件编制的质量预控方案包括哪些内容?
3.按风机安装质量问题调查结果,分别指出发生质量问题可能的主要原因。
4.风管及部件进场时应做什么检验?风管系统安装完毕后要怎样检验?
5.通风与空调工程的竣工验收的程序是什么?
6.变配电装置进入调试阶段,因环境湿度大,会造成调试时测试不准或不能做试验时,在管理上应采取哪些措施?


点击查看答案


176、问答题

背景:华东机电安装公司通过招投标竞争在某市承包一项商务楼的机电安装工程项目,工程
范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消
防工程、电梯工程等。合同造价为1200万元。
当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。

指出该机电安装工程项目,划分的分部工程有哪些?


点击查看答案


177、单项选择题  工业炉砌筑锚固件材料的选用,除考虑使用时的环境温度外,还应考虑().

A.砌筑时的环境温度
B.砌筑的方法
C.砌体的结构特点
D.砌体的膨胀缝隙


点击查看答案


178、单项选择题  下列对工业纯铜的描述错误的是()。

A.密度为8.969/cm3
B.具有良好的导电性
C.导热性差
D.具有优良的焊接性能


点击查看答案


179、多项选择题  从计算机网络组成的角度看,典型的计算机网络从逻辑功能上可以分为()。

A.资源子网
B.通信子网
C.负责数据处理的计算机与终端
D.负责数据通信处理的通信控制处理机
E.通信线路


点击查看答案


180、单项选择题  甲是政府安全生产检查人员,则其在行使现场处理权时不可以()。

A、对安全生产违法作业当场纠正
B、对现场检查出的隐患责令停止使用
C、责令紧急避险
D、将不合格的安全设施查封扣押


点击查看答案


181、单项选择题  焊缝外观检验时,用焊接检验尺测量焊缝的()。

A.余高、凹陷、裂纹、错口
B.余高、错口、凹陷、焊瘤
C.错口、气孔、裂纹、焊瘤
D.余高、焊瘤、夹渣、咬边


点击查看答案


182、单项选择题  碳素结构钢按照()的下限值将其分为Q195、Q215、Q235、Q275四个级别。

A.导电率
B.屈服强度
C.可塑性
D.耐磨性


点击查看答案


183、单项选择题  直流低压电器是指直流电压在()及其以下的电器。

A.220V
B.380V
C.1200V
D.1500V


点击查看答案


184、多项选择题  建筑设备自动化系统的基本功能包括()。

A.监视建筑设备的运行状态
B.实施超限调整
C.自动调节建筑设备的运行状态
D.自动诊断并修复设备故障
E.实现能源管理自动化


点击查看答案


185、单项选择题  管道系统气压试验的试验温度严禁接近金属的()转变温度.

A.脆性
B.塑性
C.延展性
D.韧性


点击查看答案


186、单项选择题  输配电线路施工的一般顺序为()。

A.基础施工→勘测定位→杆塔组立→放线施工→导线连接→竣工验收检查
B.勘测定位→基础施工→杆塔组立→导线连接→放线施工→竣工验收检查
C.基础施工→勘测定位→杆塔组立→导线连接→放线施工→竣工验收检查
D.勘测定位→基础施工→杆塔组立→放线施工→导线连接→竣工验收检查


点击查看答案


187、单项选择题  按压力管道安装许可类别及等级划分,燃气管道属于()。

A.工业管道
B.油气管道
C.公用管道
D.动力管道


点击查看答案


188、单项选择题  200m3球罐的组装方法适宜采用()。

A.散装法
B.分带法
C.半球法
D.水浮法


点击查看答案


189、问答题

工程质量管理在机电工程项目中的应用【案例1H420146-5】
1.背景
某机电安装公司通过招标承担了某汽车制造厂空压站安装工程和生活区的暖锅炉及辅助设备安装工程.在进行分项工程质量验收时,有下列事件发生:
事件一:锅炉本体已安装完毕,但钢架因施工过程中保护不够造成局部垂直度超差.
事件二:与锅炉本体连接的主干管上,发现有一段管子的壁厚比设计要求小了1mm;
该段管质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求;这是由于当时工期紧,原规格管数量不够而采用现有管子造成的.
2.问题
(1)某机电安装公司签订合同后,是否可以立即进符压缩空气管道施工?说明理由.
(2)如果锅炉及辅助设备安装工程作为一个子分部工程的话,上述2个事件的施工内容应划归为什么分项工程,分项工程划分的原则是什么?
(3)针对事件二,简述对机电工程采用的设备、材料和半成品检验的要求有哪些?
(4)上述两事件要通过验收,应采用哪一种处理方案?


点击查看答案


190、单项选择题  钢结构的一二级焊缝应该选择操作简便的()无损检测方法进行内部缺陷的检测。

A.射线探伤
B.磁粉探伤
C.超声探伤
D.渗透探伤


点击查看答案


191、单项选择题  平面控制网的测量方法有()。

A.三角测量法、导线测量法、水准测量法
B.水准测量法、电磁波测量法、三边测量法
C.水准测量法电磁波测量法、三角测量法
D.三角测量法、导线测量法、三边测量法


点击查看答案


192、单项选择题  常用于工作压力不超过1.3MPa,介质温度不超过200℃的直径较大的管道一般选用()。

A.焊接钢管
B.普通无缝钢管
C.高压无缝钢管
D.螺旋缝钢管


点击查看答案


193、多项选择题  成本核算的原则包括()。

A、可靠性原则
B、及时性原则
C、实质重于形式原则
D、谨慎性原则


点击查看答案


194、单项选择题  按压力管道安装许可类别及级别划分,燃气管道属于()。

A、工业管道
B、油气管道
C、公用管道
D、动力管道


点击查看答案


195、单项选择题  关于导线测量法布设应符合的要求,说法错误的是()。

A.当导线平均边长较长时,应控制导线边数
B.导线宜布设成直伸形状,相邻边长不宜相差过大
C.当导线网用作首级控制时,应布设成环形网
D.当导线网用作首级控制时,网内不同环节上的点不宜相距过近


点击查看答案


196、单项选择题  下列要素中,属于形状误差的是()。

A.直线度
B.对称度
C.圆轴度
D.垂直度


点击查看答案


197、问答题  电机的安装?


点击查看答案


198、多项选择题  以下关于阳光旅行储值卡业务的说法正确的是()。

A.阳光旅行储值卡采用无固定面值的方式向个人发行
B.购买金额为人民币100元的整数倍
C.单卡最大面值不超过1000元人民币
D.我行 提供再次充值服务


点击查看答案


199、判断题  工程量清单均采用综合单价形式,综合单价中包括了工程直接费、间接费、管理费、风险费、利润、国家规定的各种规费等,一目了然,更适合工程的招投标


点击查看答案


200、单项选择题  ABS工程塑料管由热塑性丙烯腈丁二烯一苯乙烯三元共聚体粘料经注射、挤压成型加工制成,使用温度为()℃。

A.-10~50
B.-20~50
C.-10~70
D.-20~70


点击查看答案


题库试看结束后微信扫下方二维码即可打包下载完整版《★机电工程》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后微信扫下方二维码即可打包下载完整版《机电工程:机电工程》题库,分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
】【打印繁体】 【关闭】 【返回顶部
下一篇广西中医住院医师规范培训:中医..

网站客服QQ: 960335752 - 14613519 - 791315772
