1、单项选择题 采用循环式灌浆,压力表应安装在()管路上。
A、孔口出浆
B、孔口回浆
C、孔口喷浆
D、孔口进浆
点击查看答案
本题答案:B
本题解析:暂无解析
2、单项选择题 水闸闸墩混凝土的抗渗等级为W4,表示该混凝土抵抗静水压力的能力为()。
A.0.4Pa
B.4Pa
C.0.4MPa
D.4MPa
点击查看答案
本题答案:C
本题解析:解析 混凝土的抗渗等级可划分为W2、W4、W6、W8、W10、W12共6个等级,相应表示混凝土抗渗试验时一组6个试件中4个试件未出现渗水时的最大水压力分别为0.2MPa,0.4MPa、0.6MPa,0.8MPa、1.OMPa、1.2MPa。 故本题选C。 考点:建筑材料
3、问答题

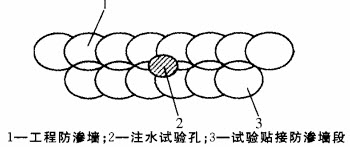

某水闸改建工程,共7孔,每孔净宽8.0m,主体工程包括闸室段、闸前防渗段、闸后消能工及两岸连接工程等。闸基防渗采用水平防渗铺盖与垂直防渗墙相结合的方式布置,闸室前端设置水泥深层搅拌防渗墙深8.0m,设计防渗长度56.86m,混凝土铺盖强度等级C25。启闭机房工作桥采用预制Ⅱ型梁结构,混凝土强度等级C30,支撑于墩顶排架上,其上布置启闭机房。施工中发生以下事件:事件1:深层搅拌防渗墙施工完成后,施工单位在指定的防渗墙中部钻孔,进行现场注水试验测定防渗墙的渗透系数,试验点数为2点。事件2:受吊装场地限制,工作桥采用现浇混凝土施工,在对模板及支架进行设计计算时,考虑了工作人员及浇筑设备、工具重量,以及振捣混凝土产生的荷载。事件3:施工单位对工序自检完成后,填写工序施工质量验收评定表,并报送监理单位,监理工程师签署了质量复核意见。事件4:施工单位按规定对混凝土试件进行了留置,经统计铺盖混凝土抗压强度保证率为93%,混凝土抗压强度最低值为22.3MPa,抗压强度标准差为4.5MPa,工作桥混凝土抗压强度保证率为92.5%,混凝土抗压强度最低值为28.5MPa,抗压强度标准差为4.8MPa。
【问题】1.指出并改正事件1中有关试验的不妥之处。

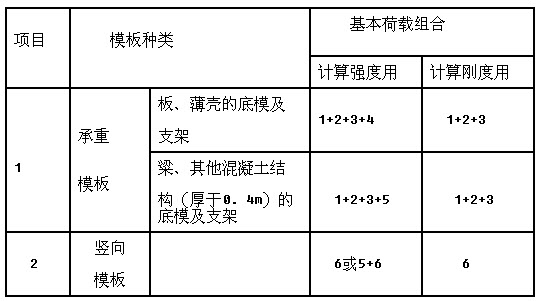

2.除事件2给出的荷载外,模板设计还应考虑哪些基本荷载?
3.工序施工质量验收评定,除事件3给出的资料,施工单位和监理单位还应分别提交哪些资料?
4.依据《水利水电工程单元工程施工质量验收评定标准混凝土工程》(SL632--2012),判断事件4中铺盖混凝土和工作桥混凝土质量等级,并说明理由。
点击查看答案
本题答案:1.在防渗墙中部钻孔进行现场注水试验测定防渗墙的渗透系
本题解析:试题答案1.在防渗墙中部钻孔进行现场注水试验测定防渗墙的渗透系数不妥;试验点数为2点也不妥。正确做法:应在水泥深层搅拌防渗墙水泥土凝固前,于指定的防渗墙位置贴接加厚一个单元墙,待凝固28天后,在两墙中间钻孔,进行现场注水试验,试验点数应不小于3点。
2.还应考虑的基本荷载:模板及其支架的自重;新浇混凝土重量;钢筋重量。
3.(1)施工单位还应提供:各班、组的初检记录、施工队复检记录、施工单位专职质检员终验记录;工序中各施工质量检验项目的检验资料。(2)监理单位还应提交监理单位对工序中施工质量检验项目的平行检测资料(包括跟踪监测)。

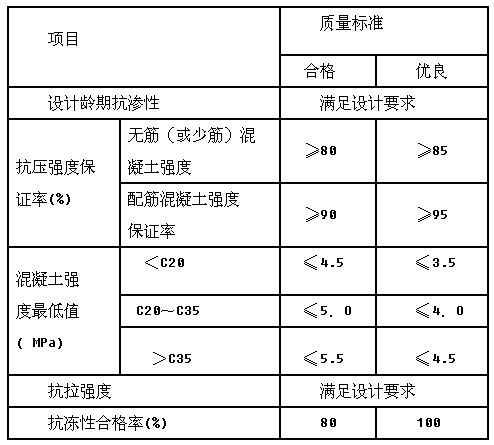

4.(1)铺盖混凝土质量不合格,因为混凝土抗压强度最低值为22.3MPa,不满足0.9倍设计强度标准值,即0.9×25=22.5(MPA.的要求。(2)工作桥混凝土满足合格质量等级,其混凝土抗压强度保证率为92.5%大于90%,小于95%;混凝土抗压强度最低值为28.5MPa,满足0.9倍设计强度标准0.9×.30=27(MPA.的要求;抗压强度标准差为4.8MPa小于5.0MPa。【解析】本案例第1问主要考查深层搅拌防渗墙检测方法。深层搅拌防渗墙检测方法有:开挖检验、取芯试验、注水试验、无损检测。其中注水试验可直观地测得设计防渗墙厚度处的渗透系数。注水试验在水泥土凝固前,于指定的防渗墙位置贴接加厚一个单元墙,待凝固28天后,在两墙中间钻孔,进行现场注水试验,试验孔布置方法如下图所示。试验点数不小于3点。
本案例第2问主要考查模板工程设计荷载计算。模板及其支撑结构要求具有足够的强度、刚度和稳定性,必须能承受施工中可能出现的各种荷载的最不利组合。模板及其支架承受的荷载分基本荷载和特殊荷载两类。基本荷载包括:①模板及其支架的自重;②新浇混凝土重量;③钢筋重量;④工作人员及浇筑设备、工具等荷载;⑤振捣混凝土产生的荷载;⑥新浇混凝土的侧压力。在计算模板及支架的强度和刚度时,应按下表选择不同的基本荷载组合进行设计计算。
本案例第3问主要考查工序施工质量验收评定的相关资料。根据《水利水电工程施工质量检验与评定规程》(SL176-2007)工序施工质量验收评定应包括下列资料:①施工单位报验时应提交各班、组的初检记录、施工队复检记录、施工单位专职质检员终验记录;工序中各施工质量检验项目的检验资料;施工单位自检完成后,填写的工序施工质量验收评定表。②监理单位应提交监理单位对工序中施工质量检验项目的平行检测资料(包括跟踪监测);监理工程师签署质量复核意见的工序施工质量验收评定表。本案例第4问主要考查混凝土性能质量标准。根据《水利水电工程单元工程施工质量验收评定标准》,混凝土试件质量等级从抗渗性、抗压强度保证率、抗压强度最低值、抗压强度标准差、抗拉强度、抗冻性等指标进行评定。
4、单项选择题 预应力筋的切断,宜用砂轮锯或()。
A.切断机
B.电弧切割
C.切断机或电弧切割
D.无规定
点击查看答案
本题答案:A
本题解析:暂无解析
5、单项选择题 围堰出现管涌险情时,宜采用()抢护。
A.塞堵法
B.盖堵法
C.砂石反滤围井法
D.戗堤法
点击查看答案
本题答案:C
本题解析:管涌(二)抢护方法。砂石反滤围井法是抢护管涌险情的最常见形式之一。 考点:导流。
6、多项选择题 水利工程建设项目监理招标投标的要求中,业绩和资信可以从()方面设置评价指标。
A.有关资质证书、营业执照等情况
B.人力、物力与财力资源
C.人员进场计划
D.投标人以往的履约情况
E.近5年受到的表彰或者不良业绩记录情况
点击查看答案
本题答案:A, B, D, E
本题解析:暂无解析
7、单项选择题 路面标线根据涂料可分为()
A.低温型、常温型,加热型
B.溶剂型、热溶型、双组分、水性
C.反光型、普通型
D.高反光型、低反光型、普通型
点击查看答案
本题答案:B
本题解析:暂无解析
8、单项选择题 灌浆孔的基岩段长小于6m时,可采用的灌浆方法是()。
A.全孔一次灌浆法
B.自下而上分段灌浆法
C.自上而下分段灌浆法
D.孔口封闭灌浆法
点击查看答案
本题答案:A
本题解析:暂无解析
9、单项选择题 经评审的最低投标价法中,不能作为价格折算评审因素的是()。
A.付款条件
B.单价遗漏
C.技术偏差
D.财务状况
点击查看答案
本题答案:B
本题解析:采用经评审的最低投标价法,评标委员会对满足招标文件实质要求的投标文件,根据招标文件规定的量化标准进行价格折算按照经评审的投标价由低到高的顺序推荐中标候选人,但投标报价低于其成本的除外。单价遗漏不能作为价格折算评审的因素。
10、判断题 无脉性电活动,过去称电一机械分离,是心脏有持续的电活动,但没有有效的机械收缩功能,常规方法不能测出血压和脉搏,常见于急性心肌梗死时心脏破裂或大面积肺梗死时。
点击查看答案
本题答案:对
本题解析:暂无解析
11、单项选择题 土石坝填筑施工中,砂的填筑设计控制指标是()
A.天然密度
B.饱和密度
C.相对密度
D.干密度
点击查看答案
本题答案:C
本题解析:土石坝填筑施工中,砂砾石和砂的填筑标准应以相对密度为设计控制指标砂砾石的相对密度不应低于0.75,砂的相对密度不应低于0.7,反滤料宜为0.7。
12、问答题
某水利水电工程施工企业,在对本公司各项目经理部进行安全生产检查时,发现如下情况:情况1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。情况2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有"仓库重地、闲人免进"的警示标志。情况3:公司第三项目经理部承建的是某中型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
问题1.情况1的施工作业环境存在哪些安全隐患?
2.根据《水利工程建设重大质量与安全事故应急预案》的规定,说明情况1中的安全事故等级;根据《水利工程建设安全生产管理规定》,说明该事故调查处理的主要要求。
3.指出情况2中炸药、柴油存放的不要之处并说明理由。
4.指出情况3在安全生产管理方面存在的问题并说明理由。
点击查看答案
本题答案:1.①部分照明设施损坏;②脚手架无安全防护措施,存在隐
本题解析:试题答案1.①部分照明设施损坏;②脚手架无安全防护措施,存在隐患;③安全员不在现场;④工人身体不佳,可能存在违章作业。【考点解析】根据《水利水电工程土建施工安全技术规程》SL399-2007等施工技术规范要求,施工现场照明器具和器材的质量均应符合有关标准、规范的规定,不得使用绝缘老化或破损的器具和器材。高处作业前,应检查排架、脚手板、通道、马道、梯子和防护设施,符合安全要求方可作业,临空面应搭设安全网或防护栏杆。从事高处作业时,作业人员应系安全带,高处作业的下方,应设置警戒线或隔离防护棚等安全措施。特殊高处作业,应有专人监护,并有与地面联系信号或可靠的通信装置。本案例在夜间高处作业,部分照明灯损坏,安全员又不在现场,一木工从脚手架上踩空直接坠地死亡,存在诸多安全隐患。如:部分照明灯损坏(或:照明设施不满足要求);高处作业的安全防护措施存在隐患(或:未架设安全网,未佩戴安全带,脚手板或防护栏杆存在安全隐患);夜间高处作业安全员不在现场(或:没有专人监护);该工人可能存在违章作业。2.本案例安全事故等级为Ⅳ级(即:较大质量与安全事故)。安全事故调查处理的主要要求:①及时、如实上报;②采取措施防止事故扩大,保护事故现场;③按照有关法律、法规规定对责任单位和责任人进行处罚或处理。【考点解析】(1)根据《水利工程建设重大质量与安全事故应急预案》,按事故的严重程度和影响范围,将水利工程建设质量与安全事故分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四级。其中:Ⅰ级(特别重大质量与安全事故)。已经或者可能导致死亡(含失踪)30人以上(含本数,下同),或重伤(中毒)100人以上,或需要紧急转移安置10万人以上,或直接经济损失1亿元以上的事故。Ⅱ级(特大质量与安全事故)。已经或者可能导致死亡(含失踪)10人以上、30人以下(不含本数,下同),或重伤(中毒)50人以上、100以下,或需要紧急转移安置1万人以上、10万人以下,或直接经济损失5000万元以上、1亿元以下的事故。Ⅲ级(重大质量与安全事故)。已经或者可能导致死亡(含失踪)3人以上、10人以下,或重伤(中毒)30人以上、50人以下,或直接经济损失1000万元以上、5000万元以下的事故。Ⅳ级(较大质量与安全事故)。已经或者可能导致死亡(含失踪)3人以下,或重伤(中毒)30人以下,或直接经济损失1000万元以下的事故。本案例1人死亡,故等级为Ⅳ级(即:较大质量与安全事故)。(2)根据《水利工程建设安全生产管理规定》,施工单位发生生产安全事故,应当按照国家有关伤亡事故报告和调查处理的规定,及时、如实地向负责安全生产监督管理的部门以及水行政主管部门或者流域管理机构报告;特种设备发生事故的,还应当同时向特种设备安全监督管理部门报告。发生生产安全事故后,有关单位应当采取措施防止事故扩大,保护事故现场,需要移动现场物品时,应当做出标记和书面记录,妥善保管有关证物。水利工程建设生产安全事故的调查、对事故责任单位和责任人的处罚与处理,按照有关法律、法规的规定执行。3.炸药、柴油属易燃易爆物品,与其他物品和材料混合堆放在一起不妥,应分别独立存放(或:独立建筑);仅在仓库门上设有"仓库重地、闲人免进"的警示标志不妥,存放易燃易爆物品的主要位置应设置醒目的禁火、防爆警示标志及安全防火规定标识。【考点解析】这是一道爆破知识方面的考题,考核考生对易燃、易爆物品的存放和管理方面要求的掌握情况。根据《水利水电工程施工通用安全技术规程》SL398-2007规定,炸药、柴油属易燃易爆物品,与其他物品和材料混合堆放在一起不要,应分别独立存放(或:独立建筑)与其他设施、建筑之间的防火安全距离应不小于50m;存放易燃易爆物品的主要位置应设置醒目的禁火、防爆警示标志及安全防火规定标识。本案例仓库内同时存放有炸药、柴油、劳保用品和零星建筑材料,炸药、柴油等易燃易爆物品与其他物品和材料混合堆放在一起明显不妥;另外仅在仓库门上设有"仓库重地、闲人免进"的警示标志,并没有标明或表示标示禁火、防爆警示标志及安全防火规定标识等。4.情况3中未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理人员不妥。根据《建设工程安全生产管理条例》规定,施工单位应当设立安全生产管理机构,配备专职安全生产管理人员。【考点解析】根据安全生产管理有关规定,施工单位应当设立安全生产管理机构,领导小组应包括:项目经理、技术人员、专职安全员、工长及各工种班组长。其中专职安全生产管理人员负责对安全生产进行现场监督检查。发现生产安全事故隐患,应当及时向项目负责人和安全生产管理机构报告;对违章指挥、违章操作的,应当立即制止。
13、单项选择题 根据《水利水电工程施工组织设计规范》(SL303-2004),施工组织设计中,某围堰保护对象为有特殊要求的1级永久性水工建筑物,下游为一般城镇,若围堰失事将影响工程总工期和第一台机组发电,且造成较大经济损失,围堰使用年限为2年,堰高20m,拦洪库容为0.8亿m^3,则该围堰属于()级导流建筑物。
A.2
B.3
C.4
D.5
点击查看答案
本题答案:C
本题解析:暂无解析
14、单项选择题 泵站工程中最常用的水泵类型是()。
A.离心泵
B.叶片泵
C.轴流泵
D.混流泵
点击查看答案
本题答案:B
本题解析:暂无解析
15、单项选择题 在混凝土坝块浇筑时上游块先浇,下游块后浇的是()。
A.通仓浇筑
B.横缝分块
C.斜缝分块
D.错缝分块
点击查看答案
本题答案:C
本题解析:斜缝分块,坝块浇筑的先后程序,有一定的限制,必须是上游块先浇,下游块后浇,不如纵缝分块在浇筑先后程序上的机动灵活。
16、多项选择题 土坝防渗设施的主要作用有()。
A.降低浸润线
B.减少通过坝体的渗流量
C.增加上游坝坡的稳定性
D.减少通过坝基的渗流量
E.增大渗透坡降
点击查看答案
本题答案:A, B, D
本题解析:解析 设置防渗体的作用是:减少通过坝体和坝基的渗流量;降低浸润线,增加下游坝坡的稳定性;降低渗透坡降,防止渗透变形。 故本题选ABD。 考点:建筑物的类型及组成
17、单项选择题 提出水利工程重大质量事故书面报告的时限为()内。07真题
A.4h
B.12h
C.24h
D.48h
点击查看答案
本题答案:D
本题解析:发生质量事故后,项目法人必须将事故的简要情况向项目主管部门报告。项目主管部门接事故报告后,按照管理权限向上级水行政主管部门报告。发生(发现)较大质量事故、重大质量事故、特大质量事故,事故单位要在48小时内向有关单位提出书面报告。
18、多项选择题 关于水闸混凝土工程施工原则的说法中,正确的是()。
A.先深后浅
B.先轻后重
C.先高后矮
D.先主后次
E.先大后小
点击查看答案
本题答案:A, C, D
本题解析:混凝土工程的施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”的原则进行。
19、单项选择题 在堤防工程的堤身填筑施丁中,碾压行走方向,应()。
A、平行于堤轴线
B、垂直于堤轴线
C、平行于堤脚线
D、垂直于堤脚线
点击查看答案
本题答案:A
本题解析:暂无解析
20、单项选择题 起伏的基础部位或特殊的异形结构宜采用()模板。
A.固定式
B.拆移式
C.移动式
D.滑升式
点击查看答案
本题答案:A
本题解析:模板根据架立和工作特征可分为固定式、拆移式、移动式和滑升式等。固定式模板多用于起伏的基础部位或特殊的异形结构。如蜗壳或扭曲面,因大小不等,形状各异,难以重复使用。拆移式、移动式和滑动式可重复或连续在形状一致或变化不大的结构上使用,有利于实现标准化和系列化。故本题应选A。
21、问答题
某大型水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件规定:(1)开标时间为2013年9月21日上午9:00。(2)计划工期为12个月。(3)工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款,最后2个月平均扣回;工程质量保证金按月进度款(不含工程预付款扣回和价格调整)的5%扣留,直到总额达到签约合同价的5%。(4)施工围堰由施工单位负责设计,报监理单位批准。(5)本项目不设暂估价项目,按分组工程量清单模式提供工程量清单。甲、乙、丙、丁4家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施来源:91考试网 91EXAm.org工围堰设计方案。为此,招标人发出招标文件澄清通知如下:
因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,发包人向乙推荐了具备相应资质的分包人。实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向发包人提出索赔。
【问题】1.指出招标文件澄清通知中的不妥之处。
2.指出乙的投标报价汇总表中,A、B、C所代表的工程项目或费用名称。乙的投标总价为多少?
3.本合同乙提交 的工程预付款保函额度为多少?指出开工第1月,乙完成A项目中除施工围堰拆除之外的所有内容,计算该月应扣留的工程质量保证金。
4.乙的索赔要求是否合理,为什么?
5.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),乙对发包人推荐分包人的处理方式有哪几种?并分别写出其具体做法。
点击查看答案
本题答案:1.(1)泄露甲、乙、丙、丁名称不妥。(2)泄露问题来
本题解析:试题答案1.(1)泄露甲、乙、丙、丁名称不妥。(2)泄露问题来源为甲不妥。(3)发送的时间不妥。(或:应在提交投标文件截止日期至少15日前,发出澄清通知)
2.(1)A代表施工临时工程(或临时工程);B代表临时房屋建筑工程;C代表暂列金额。(2)投标人乙的投标总价为42879160(元)。
3.(1)工程预付款保函额度为42879160×10%×50%=2143958(元)。(2)第1月完成工程量对应进度款为3779160-11.2×28000=3465560(元).故工程质量保证金为3465560×5%=173278(元)。
4.乙的索赔要求不合理。因为施工临时工程设计建造是承包人的义务,发包人提供的有关施工临时工程的资料仅供参考。
5.(1)乙可接受,则应与发包人推荐的分包人签订分包合同。(2)乙可拒绝,则自行选择分包人,但需经发包人书面认可。【解析】本案例第1问主要考查招标文件。根据《水利水电工程标准施工招标文件》(2009年版):投标人应仔细阅读和检查招标文件的全部内容。如发现缺页或附件不全,应及时向招标人提出,以便补齐。如有疑问,应在投标截止时间17天前以书面形式(包括信函、电报、传真等可以有形地表现所载内容的形式,下同),要求招标人对招标文件予以澄清。招标文件的澄清和修改通知将在投标截止时间15天前以书面形式发给所有购买招标文件的投标人,但不指明澄清问题的来源。如果澄清和修改通知发出的时间距投标截止时间不足15天,且影响投标文件编制的,相应延长投标截止时间。投标人在收到澄清后,应在收到澄清和修改通知后1天内以书面形式通知招标人,确认已收到该通知。需要注意的是与"招标文件澄清和修改"程序相近的程序是"招标文件异议",二者既有区别,又有联系。招标文件异议是投标人法律救济措施。潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。未在规定时间提出异议的,不得再对招标文件相关内容提出投诉。从上述分析可看出,招标文件异议可以对招标文件包括其澄清和修改通知提出,招标文件异议必须由招标人向提出者答复,并保证投标人满意。若投标人对招标人答复不满意,可以提出投诉。法规禁止未经过异议就直接提出投诉的行为。本案例第2问主要考查工程组成部分。分组工程量清单模式下,工程部分可划分为四大组(每一组还可按专业细分,如建筑工程可细分为土方工程,混凝土工程等)部分:①建筑工程。②机电设备及安装工程。③金属结构设备及安装工程。④施工临时工程,指为辅助永久建筑和安装工程正常施工而修建的临时性工程或采取的临时措施。上述①、②、③类工程构成永久工程,投入运行后能承担设计所确定的功能并发挥效益,一般单价承包。水利水电工程施工临时设施主要包括施工交通运输和施工工厂设施两部分。施工交通运输一般包括场外运输和场内运输;施工工厂设施主要包括混凝土生产系统、混凝土制冷(热)系统、砂石料加工系统、机械修配及综合加工系统、临时房屋建筑工程、风、水、电、通信及照明等。施工临时工程一般总价承包。根据前述分析,A应当是施工临时工程,B应当是临时房屋建筑工程。根据水利水电工程施工招标习惯,在工程量清单招标模式下,一般在合同中预列一笔合同变更费用,加大签约合同价金额,避免合同价超过签约合同金额,在2009年《水利水电工程标准施工招标文件》中将其称为暂列金额,一般取建筑安装工程费用的5%。根据分析,C应当为暂列金额。本案例第3问主要考查预付款、工程质量保证金。预付款用于承包人为合同工程施工购置材料、工程设备、施工设备、修建临时设施以及组织施工队伍进场等,分为工程预付款和工程材料预付款。预付款必须专用于合同工程。工程预付款的额度一般工程预付款为签约合同价的10%,分两次支付,招标项目包含大宗设备采购的可适当提高但不宜超过20%。承包人在 第一次收到工程预付款的同时需提交等额的工程预付款保函(担保);第二次工程预付款保函可用承包人进入工地的主要设备(其估算价值已达到第二次预付款金额)代替。工程质量保证金是合同工程完工验收后,承包人在工程质量保证期内对其工程质量提供担保的保证。从第一个付款周期在付给承包人的工程进度付款中(不包括预付款支付和扣回)扣留5%~8%,直至达到规定的质量保证金总额。一般情况下,质量保证金总额为签约合同价的2.5%~5%。本案例第4问主要考查索赔。索赔的前提是合同履约方有违约行为。判断有无违约行为依据的是双方权利和义务的约定,这是合同管理的基本准则。《水利水电工程标准施工招标文件》(2009年版)将发包人和承包人的义务和责任进行了合理划分。其中,承包人承担的一般义务和责任有:遵守法律、依法纳税、完成各项承包工作、对施工作业和施工方法的完备性负责、保证工程施工和人员的安全、负责施工场地及其周边环境与生态的保护工作。避免施工对公众与他人的利益造成损害、为他人提供方便、工程的维护和照管等。根据上述的规定,施工临时工程设计建造是承包人的义务,发包人提供的有关施工临时工程的资料仅供参考。本案例第5问主要考查指定分包和推荐分包。在合同实施过程中,有下列情况之一的,发包人可向承包人推荐分包人:①由于重大设计变更导致施工方案重大变化,致使承包人不具备相应的施工能力;②由于承包人原因,导致施工工期拖延,承包人无力在合同规定的期限内完成合同任务;③项目有特殊技术要求、特殊工艺或涉及专利权保护的。对于推荐分包,承包人掌握合同主动。如承包人同意,则应由承包人与分包人签订分包合同,并对该推荐分包人的行为负全部责任;如承包人拒绝,则可由承包人自行选择分包人,但需经发包人书面认可。发包人一般不得直接指定分包人。但在合同实施过程中,如承包人无力在合同规定的期限内完成合同中的应急防汛、抢险等危及公共安全和工程安全的项目,发包人经项目的上级主管部门同意,可根据工程技术、进度的要求,对该应急防汛、抢险等项目的部分工程指定分包人。因非承包人原因形成指定分包条件的,发包人的指定分包不得增加承包人的额外费用;因承包人原因形成指定分包条件的,承包人应负责因指定分包增加的相应费用。由指定分包人造成的与其分包工作有关的一切索赔、诉讼和损失赔偿由指定分包人直接对发包人负责,承包人不对此承担责任。职责划分可由承包人与发包人签订协议明确。
22、单项选择题 对使用国家拨款的建设项目和国家重大项目,要派出重大项目稽察特派员进行稽察,并把工程()作为稽察的重点。
A.进度
B.质量
C.效益
D.投资
点击查看答案
本题答案:B
本题解析:对使用国家拨款的建设项目和国家重大项目,要派出重大项目稽察特派员进行稽察,并把工程质量作为稽察的重点。
23、单项选择题 堆石体的边坡取决于填筑石料的特性与荷载大小,对于优质石料,坝坡一般在()左右。
A.1:1.0
B.1:1.3
C.1:1.5
D.1:2.0
点击查看答案
本题答案:B
本题解析:暂无解析
24、问答题
背景资料
某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该工程采用明渠导流,立堵法截流进行施工。该大坝施工承包商首先根据设计要求就近选择一料场,该料场土料黏粒含量较高,含水量适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时采取了一些措施,使其满足上坝要求。
问题
1.解决施工截流难度的措施包括哪些?
2.适合于该大坝填筑作业的压实机械有哪些?
3.该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?如何确定这些参数?
4.料场含水量偏高,为满足上坝要求,可采取哪些措施?
点击查看答案
本题答案:1.截流工程是整个水利枢纽施工的关键,它的成败直接影响
本题解析:试题答案1.截流工程是整个水利枢纽施工的关键,它的成败直接影响工程进度。减少截流难度的主要技术措施包括:加大分流量,改善分流条件;改善龙口水力条件;增大抛投料的稳定性,减少块料流失;加大截流施工强度等。
2.适合于该大坝填筑作业的压实机械有羊脚碾、气胎碾和夯板。
3.该大坝的压实标准采用干密度控制。土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等。压实参数依据下述步骤进行:
(1)在确定土料压实参数前必须对土料进行充分调查,全面掌握各料场土料的物理力学指标,在此基础上选择具有代表性的料场进行碾压试验,作为施工进程的控制参数。当所选料场土性差异甚大,应分别进行碾压试验。因试验不能完全与施工条件吻合,在确定压实标准的合格率时,应略高于设计标准。
(2)首先选择具有代表性的料场,通过理论计算并参照已建类似工程的经验,初选几种碾压机械和拟定几组碾压参数进行试验。
(3)黏性土料压实含水量可取ω1=ωp+2%,ω2=ωp,ω2=ωp-2%三种进行试验。ωp为土料塑限。
(4)选取试验铺土厚度和碾压遍数,并测定相应的含水量和干密度,作出对应的关系曲线。再按铺土厚度、压实遍数和最优含水量、最大干密度进行整理并绘制相应的曲线,根据设计干密度Pd,从曲线上分别查出不同铺土厚度所对应的压实遍数和对应的最优含水量。最后再分别计算单位压实遍数的压实厚度进行比较,以单位压实遍数的压实厚度最大者为最经济、合理。
4.若土料的含水量偏高,一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,或采取轮换掌子面的办法,使土料含水量降低到规定范围再开挖。若以上方法仍难满足要求,可以采用机械烘干。
25、问答题
某新建拦河闸工程,设计流量4500.0m3/s,校核流量5500.0m3/s。共30孔,每孔净宽10.0m,闸室为两孔一联整底板开敞式结构。本工程施工采用一次性拦断河床围堰导流,围堰为均质土围堰,围堰断面和地基情况如下图所示。工程在施工过程中发生如下事件:事件1:汛期雨水较多,河道水位不断上涨,上游围堰背水侧突然发生管涌,施工单位采用砂石反滤土袋围井进行抢护,根据地基情况反滤料选用大石子、小石子和粗砂。事件2:某工人操作长臂起重机吊装闸门时,由于操作不当,起吊的闸门与上部排架发生碰撞,排架倒塌,造成3人死亡、1人重伤,事故发生后,项目经理立即向项目法人做了报告。在事故调查中发现,长臂起重机操作工人没有相应的资格证书。
【问题】1.根据《水闸设计规范》(SL265--2001),说明拦河闸工程等别、工程规模及次要建筑物级别。2.根据事件1的背景资料,指出图中①、②、③所代表的材料名称。
3.根据《水利工程建设重大质量与安全事故应急预案》,说明水利工程建设质量与安全事故分为哪几级;事件2的质量与安全事故属于哪一级?
4.根据《水利工程建设安全生产管理规定》,发生事件2的安全事故后还应向哪些部门或机构报告?哪些人员应取得特种设备操作资格证书?
点击查看答案
本题答案:1.工程等别为Ⅰ等;工程规模为大(1)型;次要建筑物级
本题解析:试题答案1.工程等别为Ⅰ等;工程规模为大(1)型;次要建筑物级别为3级。
2.图中①、②、③分别代表粗砂、小石子、大石子。
3.水利工程建设质量与安全事故分为Ⅰ级(特别重大质量与安全事故)、Ⅱ级(特大质量与安全事故)、Ⅲ级(重大质量与安全事故)、Ⅳ级(较大质量与安全事故)。事件2的质量与安全事故属于Ⅲ级(重大质量与安全事故)。
4.(1)项目经理还应向负责安全生产监督管理的部门以及水行政主管部门或者流域管理机构报告;本题是特种设备发生事故,还应当同时向特种设备安全监督管理部门报告。(2)应取得特种设备操作资格证书的人员包括:垂直运输机械作业人员、安装拆卸工、爆破作业人员、起重信号工、登高架设作业人员等特种作业人员。【解析】本案例第1问主要考查水利水电工程等级的划分。根据《永闸设计规范》(SL265-2001)的规定,平原区水闸枢纽工程分等指标见下表。需注意的是当按表列最大过闸流量及防护对象重要性分别确定的等别不同时,工程等别应经综合分析确定。
水闸枢纽中的水工建筑物应根据其所属枢纽工程等别、作用和重要性划分级别,其级别应按下表确定。
本案例第2问主要考查防渗和反滤知识。砂石反滤围井是抢护管涌险情的最常见形式之一,在管涌口处用编织袋或麻袋装土抢筑围井,井内同步铺填反滤料,从而制止涌水带砂,以防险情进一步扩大。选用不同级配的反滤料,可用于不同土层的管涌抢险。管涌险情基本稳定后,在围井的适当高度插入排水管,使围井水位适当降低,以免围井周围再次发生管涌或井壁倒塌。本案例第3问主要考查水利工程建设重大质量与安全事故的应急处理。根据《水利工程建设重大质量与安全事故应急预案》,按事故的严重程度和影响范围,将水利工程建设质量与安全事故分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四级。对应相应事故等级,采取Ⅰ、Ⅱ、Ⅲ、Ⅳ应急响应行动。其中:①Ⅰ级(特别重大质量与安全事故)。已经或者可能导致死亡(含失踪)30人以上(含本数,下同),或重伤(中毒)100人以上,或需要紧急转移安置10万人以上,或直接经济损失1亿元以上的事故。②Ⅱ级(特大质量与安全事故)。已经或者可能导致死亡(含失踪)10人以上、30人以下(不合本数,下同),或重伤(中毒)50人以上、100人以下,或需要紧急转移安置1万人以上、10万人以下,或直接经济损失5000万元以上、1亿元以下的事故。③Ⅲ级(重大质量与安全事故)。已经或者可能导致死亡(含失踪)3人以上、10人以下,或重伤(中毒)30以上、50人以下,或直接经济损失1000万元以上、5000万元以下的事故。④Ⅳ级(较大质量与安全事故)。已经或者可能导致死亡(含失踪)3人以下,或重伤(中毒)30人以下,或直接经济损失1000万元以下的事故。本案例第4问主要考查水利工程建设安全生产管理规定。根据《水利工程建设安全生产管理规定》,施工单位发生生产安全事故,应当按照国家有关伤亡事故报告和调查处理的规定,及时、如实地向负责安全生产监督管理的部门以及水行政主管部门或者流域管理机构报告;特种设备发生事故的,还应当同时向特种设备安全监督管理部门报告。接到报告的部门应当按照国家有关规定,如实上报。垂直运输机械作业人员、安装拆卸工、爆破作业人员、起重信号工、登高架设作业人员等特种作业人员,必须按照国家有关规定经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。
26、多项选择题 根据《工程建设项目勘察设计招标投标办法》,水利工程建设项目设计可不招标的情况有()
A.涉及国家秘密的
B.抢险救灾的
C.技术复杂,满足条件的设计单位少于三家的
D.专业性强,符合条件的潜在投标人数量有限的
E.首次公开招标中,投标人少于三个的
点击查看答案
本题答案:A, B, C
本题解析:《工程建设项目勘察设计招标投标办法》规定,按照国家规定需要政府审批的项目,有下列情形之一的,经批准,项目的勘察设计可以不进行招标:①涉及国家安全、国家秘密的;②抢险救灾的;③主要工艺、技术采用特定专利或者专有技术的;④技术复杂或专业性强,能够满足条件的勘察设计单位少于3家,不能形成有效竞争的;⑤已建成项目需要改、扩建或者技术改造,由其他单位进行设计影响项目功能配套性的。
27、单项选择题 《水土保持法》规定,在建设项目环境影响报告书中,必须有水行政主管部门同意的()。
A.水土保持方案
B.防洪措施方案
C.移民迁建方案
D.洪水影响评价
点击查看答案
本题答案:A
本题解析:暂无解析
28、单项选择题 加油站、油库的周围应设有高度不低于()m的围墙、栅栏。
A.1
B.2
C.3
D.4
点击查看答案
本题答案:B
本题解析:加油站、油库,应遵守下列规定:(1)独立建筑,与其他设施、建筑之间的防火安全距离应不小于50m;(2)周围应设有高度不低于2.0m的围墙、栅栏;(3)库区内道路应为环形车道,路宽应不小于3.5m,并设有专门消防通道,保持畅通。
29、单项选择题 根据《水工混凝土施工规范》(DL/T5144-2001),同一强度等级混凝土抗压强度试验,大体积混凝土28d龄期应每()m^3成型一组。
A.500
B.1000
C.1500
D.2000
点击查看答案
本题答案:A
本题解析:暂无解析
30、单项选择题 接引至移动式、手提式电动机械的零线必须用()。
A、软沿线
B、软铝线
C、软铁线
D、软铜线
点击查看答案
本题答案:D
本题解析:暂无解析
31、问答题
背景资料:
某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5nl,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。坝面作业共安排了A、B、c三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有7个点不合格。其中检测A班组30个点,有2个不合格点;检测8班组30个点,有3个不合格点;检测C班组30个点,有2个不合格点。
问题
1.适用于该大坝填筑作业的压实机械有哪些?
2.该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?
3.料场含水量偏高,为满足上坝要求,此时可采取哪些措施?
点击查看答案
本题答案:1.大坝填筑作业的压实机械主要根据上坝土料的性质及各种
本题解析:试题答案1.大坝填筑作业的压实机械主要根据上坝土料的性质及各种压实机械的施工适用条件来选择。该大坝上坝土料为壤土,黏粒含量较高,故应选择适用于黏土的压实机械,如羊脚碾、气胎碾等。
2.大坝填筑压实标准应采用设计干密度控制。由于该大坝为壤土均质坝,对于黏粒偏高的壤土,填筑压实标准应采取设计干密度来控制。土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等。
3.料场含水量偏高,如果直接上坝填筑碾压,就会影响到压实质量,故应采取措施降低上坝土料的含水量,如:(1)改善料场的排水条件和采取防雨措施;(2)含水量偏高的土料进行翻晒处理,或采取轮换掌子面的办法;(3)采用机械烘干法烘干;(4)采取合适的开挖方式,如改立面开挖为平面开挖等。
32、多项选择题 常用的止水片材料有金属材料和非金属材料,其中金属止水片材料包括()。
A.紫铜片
B.不锈钢片
C.铝片
D.橡胶
E.塑料
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
33、问答题

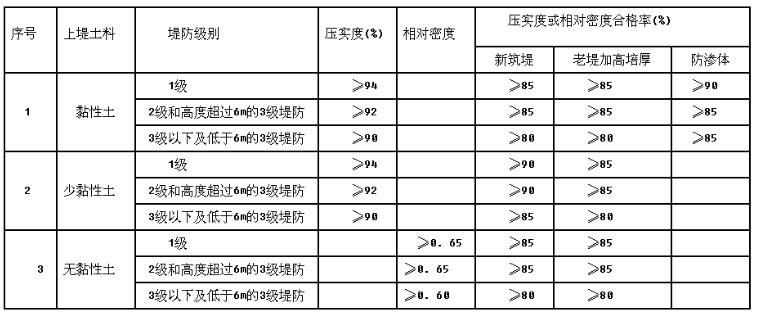

某新建堤防工程等级为2级,全长1500m。设计要求回填土料为黏性土,压实度>93%。在开工前,施工单位将料场土样进行了送检,并确定了土方最大干密度为1.63g/cm3。施工过程中发生如下事件:事件1:堤防工程填筑施工前,施工单位进行了现场土料碾压试验。事件2:土方干密度试验采用环刀法,某层土方试验时两次得出的干密度分别为1.55g/cm3、1.51g/cm3。事件3:某单元工程的土料碾压工序施工质量验收评定如下表所示。评定时发现其中有1组土样干密度为1.47g/cm3,因此评定该工序质量为不合格。
【问题】1.指出事件1中碾压试验场地布置的要求。
2.根据事件2中已给出的干密度结果,能否对该层土方填筑压实质量进行评定?说明原因并写出干密度计算公式。

3.将事件3中"土料碾压工序施工质量验收评定表"填写完整。
4.指出并改正事件三中评定结果的不妥之处。
点击查看答案
本题答案:1.事件1中,碾压试验场地的布置应符合下列要求:碾压试
本题解析:试题答案1.事件1中,碾压试验场地的布置应符合下列要求:碾压试验允许在堤基范围内进行,试验前应将堤基平整清理,并将表层压实至不低于填土设计要求的密实程度;碾压试验的场地面积,应不小于20m×30m;将试验场地以长边为轴线方向,划分为10m×15m的4个试验小块。
2.(1)不能对该层土方填筑压实度质量进行判定。因为同一土样两次测定干密度的差值不得大于0.03g/cm3。(2)干密度计算公式:含水率ω0=(m0/md-1)×100%;式中md--干土质量(g);m0--湿土质量(g)。
3.该表填写完整如下,
4.评定结果不准确,应为优良。
【解析】本案例第1问主要考查堤防工程的土方碾压试验相关知识的掌握。可根据《堤防工程施工规范》(SL260-2014)作答,具体见答案部分。本案例第2问主要考查堤防工程的土方干密度试验计算的掌握。根据《土工试验方法标准》(GB/T50123-1999)密度试验环刀法规定,同一土样两次测定干密度的差值不得大于0.03g/cm3。因此,此次试验结果无效,应重新取样检测。本案例第3问、第4问主要考查堤防工程的土方工程土料碾压工序的质量评定。土料碾压筑堤的压实质量控制指标应符合下列规定:①上堤土料为黏性土或少黏性土时应以压实度来控制压实质量;上堤土料为无黏性土时应以相对密度来控制压实质量。②堤坡与堤顶填筑(含盖顶),应按表老堤加高培厚的要求控制压实质量。③不合格样的压实度或相对密度不应低于设计值的96%,且不合格样不应集中分布。④合格工序的压实度或相对密度等压实指标合格率应符合下表的规定;优良工序的压实指标合格率应超过下表规定值的5个百分点或以上。
备注:《堤防工程设计规范》(GB50286-2013)、《水利水电工程单元工程施质量验收评定标准》(SL634--2012)关于土料压实度的规定不一致的,应以《堤防工程设计规范》(GB50286--2013)为准。
34、单项选择题 根据《水电水利工程模板施工规范》(DL/T5110—2000),模板吊钩的最小安全系数是()。
A.1.0
B.2.0
C.3.0
D.4.0
点击查看答案
本题答案:D
本题解析:参见教材P312,表2F332023。模板吊钩的最小安全系数是4.0。 考点:《工程建设标准强制性条文》(电力工程部分)第二篇水力发电及新能源工程之3施工及验收的内容
35、单项选择题 水电工程验收过程中的争议,由验收委员会()协调、裁决。
A.主任委员
B.主任委员和副主任委员
C.验收委员会成员
D.主任委员商验收主持单位
点击查看答案
本题答案:A
本题解析:暂无解析
36、多项选择题 建设跨河、穿河、穿堤、临河的桥梁、码头、道路、渡口、管道、缆线、取水、排水等工程设施,应当符合(),不得危害堤防安全,影响河势稳定,妨碍行洪畅通。
A、防洪标准
B、岸线规划
C、航运要求
D、渔业要求
E、其他技术要求
点击查看答案
本题答案:A, B, C, E
本题解析:暂无解析
37、问答题
某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,项目法人组织联合调查组进行事故调查,根据水利部《贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号)中的"四不放过原则"对事故进行了处理;施工单位组织制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。
【问题】1.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
3.根据质量事故类别,指出本工程质量事故处理在方案制定和报批程序方面的不妥之处,并说明正确做法。
4.根据水利部《贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),说明背景材料中"四不放过原则"的具体内容。
点击查看答案
本题答案:1.(1)施工单位采用黏性土对管涌群进行封堵不妥。(2
本题解析:试题答案1.(1)施工单位采用黏性土对管涌群进行封堵不妥。(2)管涌的抢护原则是:制止涌水带砂,而留有渗水出路。(3)本工程的正确抢护措施:用透水性较好的砂石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。
2.水利工程质量事故分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。本工程质量事故类别为较大质量事故。
3.施工单位组织有关单位制定处理方案,报监理机构批准后实施不妥。正确做法:应由项目法人组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门(或流域机构)备案。
4.四不放过原则:事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过。【解析】本案例第1问主要考查对汛期施工险情判断与抢险,尤其是管涌处理的掌握情况。施工期间,尤其是汛期来临时,围堰以及基坑在高水头作用下发生的险情主要有漏洞、管涌和漫溢等。根据案例给出地基结构,本工程堰后渗漏是管涌,施工单位采用黏性土对管涌群进行封堵显然不妥。管涌的抢护原则是:制止涌水带砂,而留有渗水出路。因此本工程的正确抢护措施:用透水性较好的砂石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。本案例第2问主要考查水利工程质量事故分类。根据《水利工程质量事故处理暂行规定》,工程质量事故按直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响,分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。①一般质量事故指对工程造成一定经济损失,经处理后不影响正常使用并不影响使用寿命的事故。②较大质量事故指对工程造成较大经济损失或延误较短工期,经处理后不影响正常使用但对工程使用寿命有一定影响的事故。③重大质量事故指对工程造成重大经济损失或较长时间延误工期,经处理后不影响正常使用但对工程使用寿命有较大影响的事故。④特大质量事故指对工程造成特大经济损失或长时间延误工期,经处理仍对正常使用和工程使用寿命有较大影响的事故。本工程围堰决口,造成直接经济损失100万元。事故处理后不影响工程正常使用,对工程使用寿命影响不大,故本工程质量事故类别为较大质量事故。本案例第3问主要考查针对不同类别质量事故,处理方案的组织和实施。根据《水利工程质量事故处理暂行规定》,发生质量事故后,必须针对事故原因提出工程处理方案,经有关单位审定后实施。其中:①一般质量事故,由项目法人负责组织有关单位制定处理方案并实施,报上级主管部门备案。②较大质量事故,由项目法人负责组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门或流域机构备案。③重大质量事故,由项目法人负责组织有关单位提出处理方案,征得事故调查组意见后,报省级水行政主管部门或流域机构审定后实施。④特大质量事故,由项目法人负责组织有关单位提出处理方案,征得事故调查组意见后,报省级水行政主管部门或流域机构审定后实施,并报水利部备案。本工程质量事故类别为较大质量事故,应由项目法人组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门(或流域机构)备案。本案例第4问主要考查对"四不放过原则"的掌握情况。《水利工程质量事故处理暂行规定》(水利部令第9号)中有三不放过原则:事故原因不查清楚不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过。2012年水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号)要求:水利工程质量事故处理必须坚持"事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过"的"四不放过"原则。
38、问答题
某工程项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费和表所示,其中H、L分别为施工临时道路的路基、路面工程。

开工1周后,建设单位要求将总工期缩短2周,故请工程师帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单的赶工费用最少?说明步骤和理由。
点击查看答案
本题答案:应分别将分部工程G和M各压缩1周。
步骤:<
本题解析:试题答案应分别将分部工程G和M各压缩1周。步骤:(1)确定网络计划的计算工期和关键线路;(2)按要求工期计算应缩短的时间;(3)选择应缩短持续时间的关键工作(从需增加的费用最少的关键工作开始);(4)将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和关键线路。
39、多项选择题 以下属于主要水工建筑物的有()。
A.导流墙
B.挡水大坝
C.电站厂房
D.引水发电隧洞
E.护岸
点击查看答案
本题答案:B, C, D
本题解析:暂无解析
40、单项选择题 水电工程()是水电工程蓄水验收和枢纽工程专项验收的重要条件,也是确保工程安全的重要措施。
A.安全鉴定
B.截流检验
C.竣工检验
D.工程决算验收
点击查看答案
本题答案:A
本题解析:暂无解析
41、多项选择题 根据《疏浚工程施工技术规范》(SL17-90),关于疏浚工程断面质量控制标准的说法,正确的有()。
A.横断面中心线偏移不得大于1.5m
B.水下横断面边坡按台阶形开挖时,允许下超上欠,超欠比应控制在1-1.5
C.横断面局部欠挖部位的欠挖厚度小于设计水深的5%,且不大于50cm
D.纵断面上不得有连续两个欠挖点,且欠挖值不大得于30cm
E.纵断面测点间距不应大于200m
点击查看答案
本题答案:B, D
本题解析:疏浚工程的断面质量控制标准(一)横断面1.断面中心线偏移不得大于l.0m。2.断面开挖宽度和深度应符合设计要求,断面每边允许宽度值和测点允许超深值应符合有关规定。3.水下断面边坡按台阶形开挖时,超欠比应控制在1~1.5。4.疏浚工程原则上不允许欠挖,局部欠挖如超出下列规定时,应进行返工处理:(1)欠挖厚度小于设计水深的5%,且不大于30cm;(2)横向浅埂长度小于设计底宽的5%,且不大于2m;(3)浅埂长度小于2.5m。(二)纵断面1.纵断面测点间距不应大于l00m。2.纵断面各测点连线形成的坡降应与水流方向一致。3.纵断面上不得有连续两个欠挖点,且欠挖值不得大于30cm。4.纵断面上各测点超深值应符合有关规定要求。
42、单项选择题 帷幕灌浆施工过程中,控制浆液浓度变化的原则是()。
A.先浓后稀
B.先稀后浓
C.先稀后浓再稀
D.先浓后稀再浓
点击查看答案
本题答案:B
本题解析:本题考核的是帷幕灌浆浆液浓度的控制。灌浆过程中,必须根据吸浆量的变化情况,适时调整浆液的浓度。开始时用最稀一级浆液,在灌入一定的浆量后若吸浆量没有明显减少时,即改为用浓一级的浆液进行灌注,如此下去,逐级变浓直到结束。所以是先稀后浓.即选B。
43、填空题 非常溢洪道的溃决方式()自溃式、()自溃式、()溃决式。
点击查看答案
本题答案:漫顶;引冲;爆破
本题解析:试题答案漫顶;引冲;爆破
44、单项选择题 某水利工程受弯构件受拉区的受力钢筋为10Φ25,如受力钢筋采用焊接接头,同一截面内的钢筋接头最多只能有()个。
A.3
B.4
C.5
D.6
点击查看答案
本题答案:C
本题解析:解析 焊接接头,在受弯构件的受拉区,不宜超过50%;受压区不受限制。 故本题选C。 考点:混凝土工程
45、填空题 快速区分钻石与仿钻(除合成α—SiC外)的方法是()()。
点击查看答案
本题答案:热导仪;亲油性试验(油性笔)/脱水性实验
本题解析:试题答案热导仪;亲油性试验(油性笔)/脱水性实验
46、单项选择题 建筑工程的其他直接费一般取直接费的()。
A.2%~5.5%
B.5%~7.5%
C.3%~6%
D.1.5%~3%
点击查看答案
本题答案:A
本题解析:其他直接费包括冬雨期施工增加费、夜间施工增加费、特殊地区施工增加费和其他。其他直接费根据区域不同,建筑工程一般取直接费的2%~5.5%。
47、多项选择题 枢纽工程专项竣工验收应具备的基本条件有()。
A.枢纽工程已按批准的设计规模、设计标准全部建成,质量符合合同文件规定的标准
B.施工单位在质量保证期内已及时完成剩余尾工和质量缺陷处理工作
C.有关验收的文件、资料齐全
D.工程安全鉴定单位已提出工程竣工安全鉴定报告,并有可以安全运行的结论意见
E.工程运行已经过至少2个洪水期的考验,最高库水位已经达到或基本达到正常高水位,水轮发电机组已能按额定出力正常运行,各单项工程运行正常
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
48、单项选择题 根据《中华人民共和国水法》,堤防工程的护堤地属于堤防工程的()范围。
A.管理
B.保护
C.禁止
D.限制
点击查看答案
本题答案:A
本题解析:解析水工程的管理范围和保护范围是不同的,管理范围是指为了保证工程设施正常运行管理的需要而划分的范围,如堤防工程的护堤地等,水工程管理单位依法取得土地的使用权,故管理范围通常视为水工程设施的组成部分。保护范围是指为了防止在工程设施周边进行对工程设施安全有不良影响的其他活动,满足工程安全需要而划定的一定范围。保护范围内土地使用单位的土地使用权没有改变,但其生产建设活动受到一定的限制,即必须满足工程安全的要求。水工程的管理范围和保护范围依据工程的重要性和工程所在地土地的状况进行划定。另根据《防洪法》第21条的规定,有堤防的河道、湖泊,其管理范围为两岸堤防之间的水域、沙洲、滩地、行洪区和堤防及护堤地。故本题选A。考点:《水法》相关规定
49、单项选择题 重大伤亡事故指一次死亡()的事故
A.1~2人
B.2~3人
C.3~4人
D.4~5人
点击查看答案
本题答案:A
本题解析:暂无解析
50、单项选择题 将粗骨料装入骨料预冷罐,用低温水浸泡或循环冷却,或者在通过冷却廊道输送骨料的胶带表面淋洒低温水的骨料预冷方法是()。
A.水冷法
B.风冷法
C.真空汽化法
D.液氮预冷法
点击查看答案
本题答案:A
本题解析:暂无解析
51、单项选择题 砂砾料压实时,洒水量宜为填筑方量的()。
A.10%~20%
B.20%~30%
C.20%~40%
D.30%~50%
点击查看答案
本题答案:C
本题解析:暂无解析
52、单项选择题 适用于均质土坝坝体灌浆的是()灌浆。
A.帷幕
B.充填
C.固结
D.回填
点击查看答案
本题答案:B
本题解析:《土坝坝体灌浆技术规范》(SD26688)第1.0.4条规定,土坝坝体灌浆分为充填式灌浆和劈裂式灌浆。充填式灌浆适用于处理性质和范围都已确定的局部隐患;劈裂式灌浆适用于处理范围较大,问题性质和部位又都不能完全确定的隐患。帷幕灌浆在闸坝的岩石或砂砾石地基中采用灌浆建造防渗帷幕的工程。固结灌浆为改善节理裂隙发育或有破碎带的岩石的物理力学性能而进行的灌浆工程。在混凝土衬砌的背面或回填混凝土周边,对混凝土浇筑未能浇实留有空隙的部位的灌浆。灌浆可使一、二次混凝土体结合为整体,还可加固土体、回填空隙,共同抵御外力,防止渗漏,因此称为回填灌浆。故本题选B。
53、单项选择题 根据《水利水电工程施工组织设计规范》(SL303—2004),施工组织设计中,某水利水电工程的导流建筑物级别为4级,其结构为土石结构,则该导流建筑物的洪水标准为()年。
A.50~20
B.20~10
C.10~5
D.5~3
点击查看答案
本题答案:B
本题解析:暂无解析
54、单项选择题 下列提高混凝土拌合料温度的措施中,错误的是()。
A.热水拌合
B.预热细骨料
C.预热粗骨料
D.预热水泥
点击查看答案
本题答案:D
本题解析:解析 低温季节混凝土施工时,提高混凝土拌合料温度宜用热水拌合及进行骨料预热,水泥不应直接加热。 故本题选D。 考点:施工组织设计
55、多项选择题 土石料场规划中的基本内容是()。
A.空间规划
B.场地平整
C.时间规划
D.时间限制
E.料场质与量的规划
点击查看答案
本题答案:A, C, E
本题解析:土石料场规划中的基本内容是空间规划、时间规划和料场质与量的规划。参见教材P75、76。
56、单项选择题 填筑土石坝的非黏性土料含水量偏低时,应在()加水。
A.料场
B.运输途中
C.填筑坝面
D.养护期间
点击查看答案
本题答案:C
本题解析:黏性土料含水量偏低,主要应在料场加水,对非黏性土料,加水工作主要在坝面进行。
57、单项选择题 下列材料中,不属于气硬性胶凝材料的是()
A.石膏
B.水玻璃
C.石灰
D.水泥
点击查看答案
本题答案:D
本题解析:无机胶凝材料按硬化条件不同.分为气硬性和水硬性两类。①气硬性胶凝材料只能在空气中硬化,并保持或继续提高其强度,属于这类材料的有石灰、石膏与水玻璃等。只能用于地面上干燥环境的建筑物。②水硬性胶凝材料不仅能在空气中而且能更好地在水中硬化,保持并继续提高其强度,属于这类材料的有水泥等。其既可用于地上也可用于地下或水中的建筑物。
58、多项选择题 根据《水利工程建设项目管理规定》(水建[1995]128号),水利工程建设项目实行()管理。
A.统一
B.综合
C.分级
D.分层
E.目标
点击查看答案
本题答案:A, C, E
本题解析:解析 根据《水利工程建设项目管理规定》(水建[1995]128号),水利工程建设项目管理实行统一管理、分级管理和目标管理,实行水利部、流域机构和地方水行政主管部门以及建设项目法人分级、分层次管理的管理体系。 故本题选ACE。 考点:地基与基础工程
59、单项选择题
某地区拟建造一座排涝泵站,泵站设计净扬程为5.0m,设计选用5台机组,采用湿室型泵房,泵房进深为5.1m;地面以上部分采用砖混结构,选用MU7.5黏土砖及M5.0混合砂浆砌筑。泵房屋面采用现浇钢筋混凝土梁板结构,配筋使用HPB235钢筋。
施工单位根据有关规定和施工合同约定制定了该项目的质量与安全管理制度,并提交监理单位审核。前池基础未经验收施工单位就自行覆盖,监理单位要求钻孔探测,结果质量合格。
根据场景,回答下列问题:
本工程建设过程中,可由监理单位主持的验收是()验收。
A.分部工程
B.单位工程
C.阶段
D.竣工
点击查看答案
本题答案:A
本题解析:分部工程验收由验收工作组负责,分部工程验收工作组由项目法人事监理主持,设计、施工、运行管理单位有关专业技术人员参加,每个单位不超过2人为宜
60、单项选择题 经纬仪的操作步骤是()
A.照准——整平——对中——读数
B.照准——对中——整平——读数
C.整平——对中——照准——读数
D.对中——整平——照准——读数
点击查看答案
本题答案:D
本题解析:经纬仪的使用包括对中、整平、照准和读数四个操作步骤。
61、单项选择题 施工导流方式中,涵管导流一般在修筑()等工程中采用。
A.土坝、堆石坝
B.士坝、拱坝
C.拱坝、堆石坝
D.土坝、重力坝
点击查看答案
本题答案:A
本题解析:暂无解析
62、单项选择题 根据《水利水电工程施工组织设计规范》(SL303-2004),施工组织设计中,当坝顶填筑高程超过围堰堰顶高程时,坝前拦洪库容为0.8亿m^3的混凝土结构坝体施工期临时度汛洪水标准为()年。
A.≥100
B.100~50
C.50~20
D.20~10
点击查看答案
本题答案:C
本题解析:暂无解析
63、多项选择题 露天土石方开挖机械主要有()等。
A、正向挖掘机
B、拉铲
C、铲运机
D、回转钻机
E、装载机
点击查看答案
本题答案:A, B, C, E
本题解析:暂无解析
64、单项选择题 建筑物的细部放样中,由轴线点或测站点放样细部轮廓点时,一般采用()。
A.极坐标法
B.直角交会法
C.角度交会法
D.距离交会法
点击查看答案
本题答案:A
本题解析:暂无解析
65、单项选择题 根据《水利工程设计概(估)算编制规定》,水利工程设计概(估)算中的施工用水水价系指()的水价。
A.生产用水
B.生活用水
C.生产用水和生活用水
D.生产用水或生活用水
点击查看答案
本题答案:A
本题解析:暂无解析
66、单项选择题 发电机和电动机等旋转电机着火时,宜用()灭火剂灭火。
A、二氧化碳
B、泥土
C、干粉
D、砂子
点击查看答案
本题答案:A
本题解析:暂无解析
67、单项选择题 用浆液灌入岩体裂隙中以提高岩体的整体性和抗变形能力的灌浆称为()灌浆。
A.接缝
B.固结
C.接触
D.回填
点击查看答案
本题答案:B
本题解析:按灌浆目的分为帷幕灌浆、固结灌浆、接触灌浆、接缝灌浆和回填灌浆等。1.帷幕灌浆。帷幕灌浆是用浆液灌入岩体或土层的裂隙、孔隙,形成防水幕,以减小渗流量或降低扬压力的灌浆。2.固结灌浆。用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力的灌浆。3.接触灌浆。通过浆液灌入混凝土与基岩或混凝土与钢板之间的缝隙,以增加接触面结合能力的灌浆。4.接缝灌浆。通过埋设管路或其他方式将浆液灌入混凝土坝体的接缝,以改善传力条件增强坝体整体性的灌浆。5.回填灌浆。用浆液填充混凝土与围岩或混凝土与钢板之间的空隙和孔洞,以增强围岩或结构的密实性的灌浆。
68、单项选择题 水利工程建设稽察的重点是工程()。2010年真题
A.质量
B.进度
C.投资
D.效益
点击查看答案
本题答案:A
本题解析:对建设项目的稽察,主要包括项目前期工作与设计工作、项目建设管理、项目计划下达与执行、资金使用、工程质量、国家有关政策、法律、法规、规章和技术标准执行情况等方面的内容。并把工程质量作为稽察的重点。
69、单项选择题 拌合机是制备混凝土的主要设备,其主要性能指标是()。
A.功率大小
B.工作容量
C.搅拌方式
D.装机容量
点击查看答案
本题答案:B
本题解析:拌合机的主要性能指标是其工作容量,以L或m3计。
70、单项选择题 水库总库客为5亿m3,设计地震烈度为8度,相应其均质土坝压实度宜采用()。
A.96%
B.97%
C.98%
D.100%
点击查看答案
本题答案:D
本题解析:黏性土的填筑标准:①压实度,②最优含水率。设计最大干密度应以击实最大干密度乘以压实度求得。1级、2级坝和高坝的压实度应为98%~100%,3级中低坝及3级以下的中坝压实度应为96%~98%。设计地震烈度为8度、9度的地区,宜取上述规定的大值。
71、单项选择题 根据土的分级,下列属于Ⅲ级土的是()。
A.用锹或略加脚踩开挖的砂土
B.用镐、三齿耙开挖的黏土
C.用锹需用脚踩开挖的壤土
D.用镐、三齿耙等开挖含卵石黏土
点击查看答案
本题答案:B
本题解析:暂无解析
72、单项选择题 根据《水利工程建设项目招标投标管理规定》(水利部令第14号),公告正式媒介发布至发售资格预审文件(或招标文件)的时间间隔一般不少于()。
A.7日
B.7个工作日
C.10日
D.10个工作日
点击查看答案
本题答案:C
本题解析:暂无解析
73、多项选择题 开挖工程测量的内容包括().
A.开挖区原始地形图和原始断面图测量
B.开挖轮廓点放样
C.开挖竣工地形、断面测量
D.工程量测算
E.建筑物变形测量
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
74、单项选择题 一般来讲,黏性土的渗透变形(破坏)形式主要是()。
A.管涌
B.接触流失
C.接触冲刷
D.流土
点击查看答案
本题答案:D
本题解析:暂无解析
75、单项选择题 以下属于永久性水工建筑物的是()。
A.导流明渠
B.施工仓库
C.电站厂房
D.围堰
点击查看答案
本题答案:C
本题解析:暂无解析
76、单项选择题 在坝址处于峡谷地区,岩石坚硬、岸坡陡峻、交通不便时,可采用()。
A、投块料截流
B、水力冲填法截流
C、定向爆破截流
D、下闸截流
点击查看答案
本题答案:C
本题解析:暂无解析
77、单项选择题 根据《水工建筑物水泥灌浆施工技术规范》(SL62--94),已完成灌浆或正在灌浆的地区,其附近()m以内不得进行爆破作业。
A.20
B.30
C.50
D.100
点击查看答案
本题答案:B
本题解析:根据《水工建筑物水泥灌浆施工技术规范》(SL62--94),已完成灌浆或正在灌浆的地区,其附近30m以内不得进行爆破作业。如必须进行爆破作业,应采取减震和防震措施,并应征得设计或建设、监理部门同意。
78、单项选择题 下列围堰中,()多为重力式。
A.土石围堰
B.混凝土围堰
C.草土围堰
D.钢板桩格形围堰
点击查看答案
本题答案:B
本题解析:暂无解析
79、单项选择题 水泥混凝土的优点不包括()
A.可浇性
B.耐水
C.经济
D.耐热
点击查看答案
本题答案:B
本题解析:暂无解析
80、问答题 列车运行控制系统的特点有哪些?
点击查看答案
本题答案:(1)将先进的控制技术、通信技术、计算机技术与铁路信号
本题解析:试题答案(1)将先进的控制技术、通信技术、计算机技术与铁路信号技术融为一体的行车指挥、安全控制机电一体化的自动化系统;
(2)车载信号属于主体信号,直接给司机指示列车应遵循的安全速度;
(3)自动监控列车运行速度,可靠地防止由于司机失去警惕或错误操作可能酿成超速运行、列车颠覆、冒进信号或列车追尾事故,它是一种行车安全控制设备。
81、单项选择题 流量控制阀的功能是控制()。
A.液压泵的流量
B.执行元件的速度
C.动力元件的转速
D.A和B
点击查看答案
本题答案:B
本题解析:暂无解析
82、单项选择题 湿陷性黄土一般呈黄色或黄褐色,其中粉土含量常占()以上
A.50%
B.60%
C.70%
D.80%
点击查看答案
本题答案:B
本题解析:暂无解析
83、多项选择题 根据《水电水利工程施工监理规范》(DL/T5111-2000),水电工程项目划分为()工程。
A.主体
B.单位
C.分部
D.分项
E.单元
点击查看答案
本题答案:B, C, D, E
本题解析:水电工程项目划分一般按单位工程、分部工程、分项工程、单元工程四级进行划分。
84、单项选择题 根据《碾压式土石坝施工规范》(DL/T5129-2001),在黏性土防渗体边角夯实部位的施工过程中,干密度及含水率应取样检测()次/每层。
A.2~3
B.4~5
C.6~7
D.8~9
点击查看答案
本题答案:A
本题解析:暂无解析
85、单项选择题 面板堆石坝的混凝土面板垂直缝砂浆条铺设的施工程序是()
A.铺设止水→铺砂浆→架立侧模
B.铺砂浆→铺设止水→架立侧模
C.架立侧模→铺设止水→铺砂浆
D.架立侧模→铺砂浆→铺设止水
点击查看答案
本题答案:B
本题解析:面板堆石坝的混凝土面板垂直缝砂浆条铺设时,砂浆由坝顶通过运料小车到达工作面,根据设定的坝面拉线进行施工.一般采用人工抹平,其平整度要求较高。砂浆强度等级与面板混凝土相同。砂浆铺设完成后,再在其上铺设止水,架立侧模。7,B面板堆石坝的混凝土面板垂直缝砂浆条铺设时,砂浆由坝顶通过运料小车到达工作面,根据设定的坝面拉线进行施工.一般采用人工抹平,其平整度要求较高。砂浆强度等级与面板混凝土相同。砂浆铺设完成后,再在其上铺设止水,架立侧模。
86、多项选择题 戗提法截流可分为()。
A.平堵
B.立堵
C.水力冲填法
D.混合截流
E.建闸截流
点击查看答案
本题答案:A, B, D
本题解析:暂无解析
87、单项选择题 某水利工程验收委员会由9人组成,根据《水利水电建设工程验收规程》SL223—2008,该工程验收结论至少应经()人同意。
A.5
B.6
C.7
D.8
点击查看答案
本题答案:B
本题解析:解析 根据《水利水电建设工程验收规程》,水利工程验收结论应经2/3以上验收委员会(工作组)成员同意。 故本题选B。 考点:验收
88、单项选择题
按水利工程建设程序,某丘陵地区拟建一座进水闸,水闸由闸室和上、下游连接段组成。闸室采用分离式底板,底板厚1.2m,闸底板混凝土用砂的细度模数控制在2.3—3.0之间。下游连接段包括翼墙、护坦、海漫、防冲槽等。闸室建在岩基上,地基需要进行固结灌浆处理。根据施工组织设计安排,基岩采用爆破开挖,炮孔孔径为50mm,孔深2m。本工程施工采用全段围堰导流。
根据场景,回答下列问题:
本工程地基固结灌浆的浆液浓度应遵循()的原则。
A.先浓后稀
B.先稀后浓
C.先浓后稀再浓
D.先稀后浓再稀
点击查看答案
本题答案:B
本题解析:固结灌浆孔应按分序加密,浆液应按先稀后浓的原则进行,固结灌浆压力一般控制在0.3—0.5MPa。
89、单项选择题 防渗墙质量检验方法中,()是测量墙体中桩的垂直度偏差、桩位偏差、桩顶标高,观察桩与桩之间的搭接状态、搅拌的均匀度、渗透水情况、裂缝、缺损等。
A.取芯试验
B.无损检测
C.开挖检验
D.注水试验
点击查看答案
本题答案:C
本题解析:暂无解析
90、问答题
背景资料
某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为2m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30m,净宽为24m,底板顺水流方向长度为20m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,发生了质量事故。
问题
1.根据《水利工程质量事故处理暂行规定》,进行质量事故处理的基本要求是什么?
2.根据《水利工程质量事故处理暂行规定》,工程质量事故如何分类?分类的依据是什么?
3.工程采用的是门式启闭机,安装时应注意哪些方面?
4.平板闸门的安装工艺一般包括哪几种?
点击查看答案
本题答案:1.进行质量事故处理的基本要求如下:(1)发生质量事故
本题解析:试题答案1.进行质量事故处理的基本要求如下:(1)发生质量事故,必须坚持“事故原因不查清楚不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过”的原则,认真调查事故原因,研究处理措施,查明事故责任,做好事故处理工作。(2)发生质量事故后,必须针对事故原因提出工程处理方案,经有关单位审定后实施。(3)事故处理需要进行设计变更的,需原设计单位或有资质的单位提出设计变更方案。需要进行重大设计变更的,必须经原设计审批部门审定后实施。(4)事故部位处理完毕后,必须按照管理权限经过质量评定与验收后,方可投入使用或进入下一阶段施工。(5)水利工程应当实行质量缺陷备案及检查处理制度。

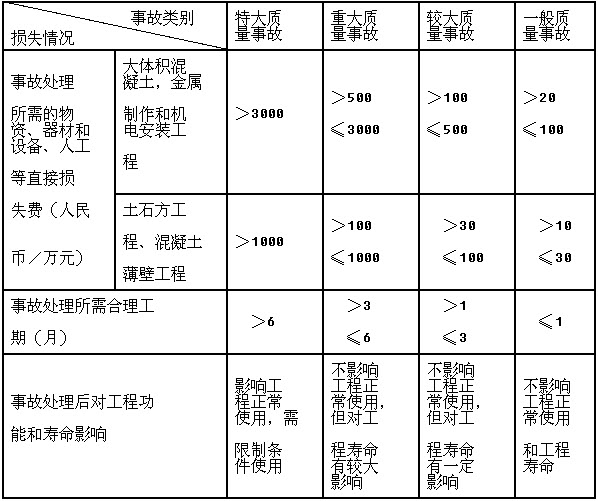

2.根据《水利工程质量事故处理暂行规定》,工程质量事故按直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响进行分类,分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。
3.门式启闭机安装时应注意以下方面:(1)门式启闭机安装应争取将门机各组成部件予以扩大预组装,然后进行扩大部件吊装,以减少高空作业工作量并加快安装速度。(2)门腿安装应利用各种固定点予以加固牛腿或在坝体上游坝面处增设临时牛腿予以加固,将来门机安装后再用混凝土把牛腿预留孔处回填抹平。(3)门式启闭机门腿与主梁的连接,可采用门腿法兰与主梁端翼板直接焊接的施工方法。
4.平板闸门的安装工艺一般包括:整扇吊入;分节吊入、节问螺接或轴接;分节吊人、节问焊接。
91、单项选择题 根据水库大坝安全鉴定有关规定,病险水库是指通过规定程序确定为()类坝的水库。
A.一
B.二
C.三
D.四
点击查看答案
本题答案:C
本题解析:本题考核的是病险水库的定义。病险水库是指按照《水库大坝安全鉴定办法》,通过规定程序确定为三类坝的水库。大坝包括永久性挡水建筑物,以及与其配合运用的泄洪、输水和过船等建筑物。
92、多项选择题 水利系统文明建设工地考核标准分为()
A.基本建设程序
B.施工安全措施
C.精神文明建设
D.工程建设管理水平
E.施工区环境
点击查看答案
本题答案:C, D, E
本题解析:水利系统文明建设工地考核标准分为以下三项内容:1.精神文明建设。2.工程建设管理水平。3.施工区环境。
93、单项选择题 水闸平底板的混凝土浇筑,一般采用()。
A.逐层浇筑法
B.台阶浇筑法
C.通仓浇筑法
D.连环浇筑法
点击查看答案
本题答案:A
本题解析:暂无解析
94、单项选择题 根据《关于加强小型病险水库除险加固项目验收管理的指导意见》(水建管[2013]178号),下列有关小型病险水库竣工验收的说法,正确的是()
A.竣工验收应在小型除险加固项目中央财政资金下达后1年内完工并验收
B.竣工验收应在小型除险加固项目中央财政资金下达后1年内完工,完工后6个月内验收
C.竣工验收应在小型除险加固项目中央财政资金下达后1年内完工,完工后1年内验收
D.竣工验收应在小型除险加固项目全部完成并经过一个汛期运用考验后的6个月内进行
点击查看答案
本题答案:D
本题解析:根据《关于加强小型病险水库除险加固项目验收管理的指导意见》(水建管[2013]178号),竣工验收应在小型除险加固项目全部完成并经过一个汛期运用考验后的6个月内进行。
95、单项选择题 填方路基应事先找平,当地面坡度陡于()时,需修成台阶形式。
A.1:10
B.1:8
C.1:6
D.1:5
点击查看答案
本题答案:D
本题解析:暂无解析
96、多项选择题 拱式明洞可分为()
A.路堑对称式
B.路堑偏压式
C.半路堑偏压式
D.半路堑单压式
E.半路堑挡土型
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
97、单项选择题 在确定土方填筑压实含水量时,黏性土料需对含水量为Wp+2%、Wp、Wp-2%的三种情况进行试验,此处Wp是土的()。
A.塑限
B.液限
C.最优含水量
D.平均含水量
点击查看答案
本题答案:A
本题解析:解析 黏性土料压实含水量可取w1=wp+2%、w2=wp、w3=wp-2%三种进行试验。wp为土料塑限。 故本题选A。 考点:土石坝和堤防工程
98、单项选择题 根据水利工程概算编制有关规定,施工企业利润应按直接工程费和间接费之和的()%计算。
A.5
B.7
C.9
D.15
点击查看答案
本题答案:B
本题解析:本题考核的是企业利润的计算方法。企业利润指按规定应计入建筑、安装工程费用中的利润。企业利润按直接工程费和间接费之和的7%计算。
99、多项选择题 根据《注册建造师执业工程规模标准》(试行),工程规模为()的水库工程,其执业工程规模为中型。
A.大(2)型
B.中型
C.小(1)型
D.小(2)型
E.小(2)型以下
点击查看答案
本题答案:B, C
本题解析:根据注册建造师执业工程规模标准与水利水电工程分等指标的关系,工程等别为中型、小(1)型及小(2)型的水库工程,其注册建造师执业工程规模标准均为中型。两者之间的关系见下表。故本题选BC。考点:二级建造师注册执业管理规定及相关要求
100、多项选择题 根据《水利水电工程施工企业主要负责人、项目负责人和专职安生生产管理人员安生生产考核管理办法》(水安监[2011]374号),“三类人员”安全生产管理能力考核内容包括()。
A.职业道德
B.年龄
C.获奖情况
D.学历
E.工作经历
点击查看答案
本题答案:D, E
本题解析:安全管理能力考核是对申请人与所从事水利水电工程活动相应的文化程度、工作经历、业绩等资格的审核。安全生产知识考试是对申请人具备法律法规、安全生产管理、安全生产技术知识情况的测试
101、多项选择题 根据《水利工程建设安全生产管理规定》,设计单位安全责任主要落实在()等万面。09真题
A.资质等级
B.设计标准
C.设计文件
D.设计人员
E.安全生产条件
点击查看答案
本题答案:B, C, D
本题解析:对设计单位安全责任的规定中包括设计标准、设计文件和设计人员三个方面。
102、单项选择题 在大地测量、城市和矿山测量、建筑物变形测量、水下地形测量等方面得到广泛的应用的测量仪器是()。
A.水准仪
B.经纬仪
C.全站仪
D.全球定位系统
点击查看答案
本题答案:D
本题解析:暂无解析
103、多项选择题 常见的边坡变形破坏类型有()。
A.松弛张裂
B.蠕动变形
C.崩塌
D.滑坡
E.沉陷
点击查看答案
本题答案:A, B, C, D
本题解析:本题考查的是建筑物的工程地质和水文地质条件。在野外常见的边坡变形破坏主要有松弛张裂、蠕动变形、崩塌、滑坡四种类型。
104、单项选择题 按服饰质地搭配时,若服饰质地华贵,()也要高贵、精美,使之相映生辉。
A.发饰选用
B.妆形
C.发色
D.项饰
点击查看答案
本题答案:A
本题解析:暂无解析
105、单项选择题 在工程实践中采用最多的导流方式是()。
A.两段两期
B.三段两期
C.三段三期
D.四段三期
点击查看答案
本题答案:A
本题解析:暂无解析
106、问答题
某水库于2013年3月兴建,2014年10月建成,总库容2400万平方米,是一座以防洪为主,兼顾灌溉、养殖、旅游的综合性水利枢纽工程。除险加固设计工程内容有:(1)主副坝基岩帷幕灌浆;主坝上游坝脚抛石压重;全坝段上游干砌石护坡拆除重建。(2)新建溢洪道工程一座。(3)拆除重建原放水洞。(4)管理设施建设工程等。施工中发生以下事件:事件1:施工单位对副坝单排帷幕灌浆分为二序施工,帷幕灌浆施工工艺主要包括:钻孔、压水试验、灌浆和灌浆的质量检查等。灌浆结束7天后,采用单点法自下而上分段卡塞进行压水试验。事件2:溢洪道单位工程施工中,上游连接段分部工程的左岸翼墙混凝土浇筑出现质量事故,返工重做,造成经济损失12万元。事件3:加固工程完成后,项目法人委托某鉴定单位进行蓄水安全鉴定。鉴定专家组由10人组成,该鉴定机构人员8人,另外2人从该工程项目法人在职人员中聘请。专家组高级工程师以上职称6人,工程师4人。
【问题】1.指出事件1的不妥之处,并简要说明理由。
2.事件2对溢洪道上游连接段分部工程和溢洪道单位工程质量评定等级有无影响,并说明理由。
3.指出事件3的不妥之处,并简要说明理由。
点击查看答案
本题答案:1.(1)施工单位对副坝单排帷幕灌浆分为二序施工不妥,
本题解析:试题答案1.(1)施工单位对副坝单排帷幕灌浆分为二序施工不妥,单排帷幕灌浆孔应分为三序施工。(2)帷幕灌浆施工工艺不妥,缺少钻孔冲洗工序。(3)灌浆结束7天后进行压水试验不妥,压水试验应在该部位灌浆结束14天后进行。(4)自下而上分段卡塞进行压水试验不妥,应自上而下分段卡塞进行压水试验。2.对溢洪道上游连接段分部工程质量评定等级有影响,对溢洪道单位工程质量评定等级无影响。上游连接段分部工程的左岸翼墙混凝土浇筑出现质量事故,造成经济损失12万元,是一般质量事故。分部工程施工质量合格标准要求质量事故已按要求处理并经检验合格,优良标准要求且未发生过质量事故。单位工程施工质量合格标准要求质量事故已按要求进行处理,优良标准要求质量事故已按要求进行处理,且施工中未发生过较大质量事故。3.(1)专家组由鉴定机构人员8人,另外2人从该工程项目法人在职人员中聘请不妥。专家组成员要有三分之一以上人员由外单位聘请,且项目法人、设计、施工、监理、运行、设备制造等参建单位的在职人员或从事过本工程设计、施工、管理的其他人员,不能担任专家组成员。(2)鉴定专家组有工程师4人不妥。鉴定专家组应由具有高级工程师以上职称的专家组成。【解析】本案例第1问主要考查帷幕灌浆施工工艺和质量检查。帷幕灌浆必须按分序加密的原则进行。由三排孔组成的帷幕,应先进行边排孔的灌浆,然后进行中排孔的灌浆。边排孔宜分为三序施工,中排孔可分为二序或三序施工;由两排孔组成的帷幕,宜先进行下游排孔的灌浆,然后进行上游排孔的灌浆。每排孔宜分为三序施工;单排帷幕灌浆孔应分为三序施工。帷幕灌浆施工工艺主要包括:钻孔、钻孔冲洗、压水试验、灌浆和灌浆的质量检查等。灌浆检查孔的数量宜为灌浆孔总数的10%。一个坝段或一个单元工程内,至少应布置一个检查孔;检查孔压水试验应在该部位灌浆结束14天后进行;同时应自上而下分段卡塞进行压水试验,试验采用五点法或单点法。本案例第2问主要考查质量事故和质量评定。根据《水利工程质量事故处理暂行规定》(水利部令第9号)。水利工程质量事故分类标准见下表。
需注意的是直接经济损失费用为必要条件,事故处理所需时间以及事故处理后对工程功能和寿命影响主要适用于大中型工程。由上表可知该事故为一般质量事故。根据《水利水电工程施工质量检验与评定规程》(SL176-2007),有关分部工程施工质量合格标准规定:①所含单元工程的质量全部合格。质量事故及质量缺陷已按要求处理,并经检验合格。②原材料、中间产品及混凝土(砂浆)试件质量全部合格,金属结构及启闭机制造质量合格,机电产品质量合格。有关分部工程施工质量优良标准规定:①所含单元工程质量全部合格,其中70%以上达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率达90%以上,且未发生过质量事故。②中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格)。原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。有关单位工程施工质量合格标准规定:①所含分部工程质量全部合格。②质量事故已按要求进行处理。③工程外观质量得分率达到70%以上。④单位工程施工质量检验与评定资料基本齐全。⑤工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。有关单位工程施工质量优良标准规定:①所合分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故。②质量事故已按要求进行处理。③外观质量得分率达到85%以上。④单位工程施工质量检验与评定资料齐全。⑤工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。本案例第3问主要考查水库除险加固工程中的蓄水安全鉴定。蓄水安全鉴定,由项目法人委托经水利部认定有资格的单位承担,与之签订蓄水安全鉴定合同,并报工程建设项目上级主管部门核备。接受委托负责蓄水安全鉴定的单位(即鉴定单位)应成立专家组,并将专家组组成情况报工程验收主持单位和相应的水利工程质量监督部门核备。鉴定专家组应由专业水平高、工程设计与施工经验丰富、具有高级工程师以上职称的专家组成,包括水文、地质、水工、施工、机电、金属结构等有关专业。鉴定专家组三分之一以上人员须聘请责任单位以外的专家参加。项目法人、设计、施工、监理、运行、设备制造等参建单位的在职人员或从事过本工程设计、施工、管理的其他人员,不能担任专家组成员。
107、多项选择题 根据《水利水电工程设计工程量计算规定》(SL328—2005),永久供电线路工程量应根据()计算。
A、电压等级
B、长度
C、供电线路直径
D、供电线路材料
E、回路数
点击查看答案
本题答案:A, B, E
本题解析:暂无解析
108、问答题
某泵站工程设计流量为100m3/s,净扬程为2.5m,总装机5000kW,泵站自进水至出水设引水明渠、前池、拦污检修闸、泵房、副厂房、出水涵、出口防洪闸及出水明渠等建筑物,为正向进水、正向出水,进、出水纵向轴线全长布置约256m。工程于2011年10月20日开工,于2013年4月20日全部完成。施工过程中发生如下事件:事件1:主体工程开工后,监理机构组织设计、施工单位等进行了工程项目划分.确定了主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程,并将项目划分表及说明书面报相应工程质量监督机构确认。事件2:所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。事件3:2013年5月10日,泵站工程建设项目全部完成,项目法人主持进行了泵站单位工程验收,该单位工程质量由施工单位自评,监理单位复核,项目法人认定,结果为:5个分部工程质量全部合格,有4个分部工程达到优良等级;外观质量得分率达到为89.5%,工程未发生质量事故,该单位工程达到优良标准。事件4:项目法人根据竣工验收的需要,委托工程监理单位对工程质量进行抽样检测。监理单位制定竣工检测方案,竣工检测方案经项目法人审核后,报质量监督机构核定。2013年5月20日,应项目法人申请,竣工验收主持单位组织进行了竣工验收,同意单位工程验收质量优良的结论。
问题1.指出事件1的不妥之处并说明理由。
2.指出事件2的不妥之处并说明理由。
3.根据事件3中,泵站单位工程质量等级优良的结论是否正确,并说明理由。
4.指出事件4的不妥之处并说明理由。
点击查看答案
本题答案:1.主体工程开工后开始工程项目划分不妥。监理单位组织进
本题解析:试题答案1.主体工程开工后开始工程项目划分不妥。监理单位组织进行工程项目划分不妥。应由项目法人组织监理、设计及施工等单位进行工程项目划分,项目法人应在主体工程开工前将项目划分表及说明书面报相应工程质量监督机构确认。【考点解析】这是一道关于工程项目划分的题目,考核考生对工程项目划分组织和划分时间的掌握程度。根据《水利水电工程施工质量检验与评定规程》SL176-2007的规定,由项目法人组织监理、设计及施工等单位进行工程项目划分,并确定主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程。项目法人在主体工程开工前应将项目划分表及说明书面报相应工程质量监督机构确认。工程质量监督机构收到项目划分书面报告后,应在14个工作日内对项目划分进行确认并将确认结果书面通知项目法人。2.所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由参建单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。【考点解析】这是一道关于单元工程质量评定的题目,考核考生对一般单元工程、重要隐蔽单元工程及关键部位单元工程质量评定的掌握程度。按照《建设工程质量管理条例》和《水利工程质量管理规定》,施工质量由承建该工程的施工单位负责,因此规定单元工程质量由施工单位质检部门组织评定,监理单位复核,具体作法是:单元工程在施工单位自检合格填写《水利水电工程施工质量评定表》终检人员签字后,由监理工程师复核评定。但《水利水电工程施工质量检验与评定规程》SL176-2007规定,重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由参建单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。3.不一定正确,该泵站单位工程是否符合优良标准,还要根据该单位工程施工质量检验与评定资料是否齐全;工程施工期及试运行期,单位工程观测资料分析结果是否符合国家和行业技术标准以及合同约定的标准要求确定。【考点解析】这是一道关于单位工程质量评定的题目,考核考生对单位工程质量等级评定须具备条件的掌握程度。《水利水电工程施工质量检验与评定规程》SL176-2007规定:单位工程施工质量优良标准应符合以下几个条件:(1)所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故。(2)质量事故已按要求进行处理。(3)外观质量得分率达到85%以上。(4)单位工程施工质量检验与评定资料齐全。(5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。4.项目法人委托工程监理单位对工程质量进行竣工验收抽样检测不妥。应由竣工验收主持单位委托具有相应资质的工程质量检测单位对工程质量进行抽样检测,工程质量检测单位不应与参与工程建设的项目法人、设计、监理、施工、设备制造(供应)商等单位隶属同一经营实体。竣工检测单位须制定竣工检测方案,竣工检测方案经该项目的质量监督机构审核后由项目法人报竣工验收主持单位核定。竣工验收主持单位组织竣工验收的时间不妥。泵站工程竣工验收应经过一个排水或抽水期后1年内进行。竣工验收中质量优良的结论不妥,竣工验收是政府验收,政府验收时,竣工验收的质量结论意见只能为合格。【考点解析】这是一道关于工程竣工验收的综合题,考核考生对竣工验收前检测、竣工验收时间以及竣工验收性质的掌握程度。《水利水电建设工程验收规程》SL223-2008规定,根据竣工验收的需要,竣工验收主持单位可以委托具有相应资质的工程质量检测单位对工程质量进行抽样检测。工程质量检测单位不应与参与工程建设的项目法人、设计、监理、施工、设备制造(供应)商等单位隶属同一经营实体。根据竣工验收主持单位的要求和项目的具体情况,项目法人应负责提出工程质量抽样检测的项目、内容和数量,经质量监督机构审核后报竣工验收主持单位核定。根据《水利水电建设工程验收规程》SL223-2008,竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。合格等级是工程验收的基本要求,不合格工程必须进行处理且达到合格标准后,才能进行后续工程的施工或验收。法人验收时,分部、单位工程质量等级达到合格以上等级时,验收质量结论可为合格或优良;政府验收时,工程项目质量等级达到合格以上等级时,竣工验收的质量结论意见只能为合格。
109、单项选择题 堆石料应具有抗风化能力,其软化系数水上不低于0.8,水下不应低于()。
A.0.6
B.0.65
C.0.8
D.0.85
点击查看答案
本题答案:D
本题解析:石料应具有抗风化能力,其软化系数水上不低于0.8,水下不应低于0.85。参见教材P82。
110、单项选择题 二次衬砌的作业,产生的各项位移已达预计总位移量的()
A.10~20%
B.30~40%
C.50~60%
D.80~90%
点击查看答案
本题答案:D
本题解析:暂无解析
111、单项选择题 根据《水利水电工程施工组织设计规范》(SL303-2004),施工组织设计中,3级不过水混凝土围堰堰顶安全加高值下限值为()m。
A.0.3
B.0.4
C.0.5采集者退散
D.0.6
点击查看答案
本题答案:B
本题解析:暂无解析
112、单项选择题 干砌石护坡坡面有涌水现象时,应在护坡层下铺设碎石、粗砂或砂砾作为反滤层,其厚度应在()以上。
A、5cm
B、10cm
C、15cm
D、20cm
点击查看答案
本题答案:C
本题解析:暂无解析
113、单项选择题 根据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),到2015年,大中型水利工程项目一次验收合格率应达到()。
A.90%
B.95%
C.98%
D.100%
点击查看答案
本题答案:D
本题解析:解析 根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),到2015年,大中型水利工程项目一次验收合格率达到100%,其他水利工程项目一次验收合格率达到98%以上。 注:该部分内容属于大纲规定的范畴,但教材尚未收录,为增值服务中新增的。因此复习时应重视增值服务。 故本题选D。 考点:施工质量管理
114、多项选择题
某土石坝工程最大坝高58m,采用沥青混凝土防渗墙,坝后设置排水设施。开工前,施工单位编报了施工组织设计、土料料场规划、施工现场施工质量与安全事故应急预案。沥青混凝土防渗墙施工前,施工单位进行了现场铺筑试验。工程验收执行《水利水电建设工程验收规程》(SL223—1999)。
根据场景,回答下列问题:
本工程土料料场规划的基本内容包括()规划。
A.空间
B.移民安置
C.时间
D.料场质量
E.料场储量
点击查看答案
本题答案:A, C, D, E
本题解析:料场规划的基本内容包括空间规划、时间规划和料场质与量的规划。
115、多项选择题 根据《水利水电工程标准施工招标资格预审文件》(2009年版),资格审查办法可以采用()制。
A.合格
B.摇号
C.有限数量
D.等级
E.资格后审
点击查看答案
本题答案:A, C
本题解析:本题考核的是资格审查的办法。资格审查办法可以采用合格制和有限数量制,招标人根据招标项目具体特点和实际需要选择使用。
116、多项选择题 水利工程建设项目稽察工作的基本原则是()。2009年真题
A.客观
B.公正
C.高效
D.服务
E.公平
点击查看答案
本题答案:A, B, C
本题解析:稽察工作的原则是“客观、公正、高效”。
117、单项选择题 根据《水利工程建设项目招标投标管理规定》(水利部令第14号),水利工程建设项目的行政监督与管理实行()负责的原则。
A.行业
B.分级
C.地方
D.主管部门
点击查看答案
本题答案:B
本题解析:暂无解析
118、问答题
某泵站加固改造工程施工内容包括:引渠块石护坡拆除重建、泵室混凝土加固、设备更换、管理设施改造等。招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制。某公司参加了投标,为编制投标文件,公司做了以下准备工作。工作1:搜集整理投标报价所需的主要材料和次要材料价格。其中,主要材料预算价格如下表所示。
工作2:根据招标文件中对项目经理的职称和业绩加分要求,拟定张×为项目经理,准备了张×的身份证、工资关系、人事劳动合同证明材料、社会保险证明材料、相关证书及类似项目业绩。工作3:根据招标文件对资格审查资料的要求,填写公司基本情况表、资格审查自审表、原件的复印件等相关表格,并准备了相关原件。经过评标,投标人A中标,发包人与A单位按照招标文件内置合同签订了施工承包合同,承包合同约定,大坝基础开挖工程可由A分包给B单位,合同工期为5周。开工5周以来的土石方开挖成本数据统计见下表。根据施工期相关规划,开挖处的部分土石料将用于回t填。

问题1.依据背景资料,分别简要说明B单位从开工至第1、2、3、4周周末进度和成本偏差情况以及第5周末成本的偏差情况。
2.依据背景资料,分别指出B单位"前5周大坝土石方开挖成本数据相关曲线示意图"中A、B、C三条曲线的名称。
3.指出土石方调配平衡是否合理的主要指标和土石方调配平衡的基本原则。
4.指出背景资料工作1主要材料预算价格表中,甲、乙、丙、丁、戊所代表的材料或单位名称。除表格所列材料外,为满足编制本工程投标报价的要求,该公司还需搜集哪些主要材料价格?
5.背景资料工作2中,该公司应准备张×的相关证书有哪些?为证明张×业绩有效,需提供哪些证明材料?背景资料工作3中,公司基本情况表后附的公司相关证书有哪些?除工作3中所提到的相关表格外,该公司为满足资格审查的要求,还需填写的表格有哪些?
点击查看答案
本题答案:1.开工至第1、2、3、4周周末进度和成本偏差情况以及

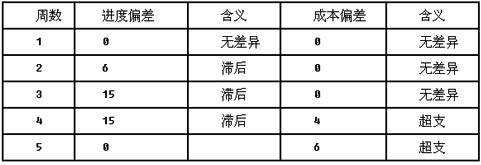

本题解析:试题答案1.开工至第1、2、3、4周周末进度和成本偏差情况以及第5周末成本的偏差情况见下表。
【考点解析】进度偏差=已完工程实际成本累计-已完工程计划成本累计成本偏差=拟完工程计划成本累计-已完工程计划成本累计2.A为拟完工程计划成本累计曲线;B为已完工程实际成本累计曲线;C为已完工程计划成本累计曲线。【考点解析】可以根据各曲线的最终累计值判别。最大值(57)对应的为已完工程实际成本累计曲线,最小值(51)对应的为已完工程计划成本累计曲线。3.判断土石方调配平衡是否合理的主要指标是运输费用或费用最小。土石方调配平衡的基本原则主要有料尽其用,事件匹配,容量适度。【考点解析】土石方平衡调配是否合理的主要判断指标是运输费用,费用花费最少的方案就是最好的调配方案。土石方调配可按线性规划进行。土石方调配需考虑许多因素,如围堰填筑时间、土石坝填筑时间和高程、厂前区管道施工工序、围堰拆除方法、弃渣场地(上游或下游)、运输条件(是否过河、架桥时间)等。土石方平衡调配的基本原则是在进行土石方调配时要做到料尽其用、时间匹配和容量适度。(1)料尽其用开挖的土石料可用来作堤坝的填料、混凝土骨料或平整场地的填料等。前两种利用质量要求较高,场地平整填料一般没有太多的质量要求。(2)时间匹配土石方开挖应与用料在时间上尽可能相匹配,以保证施工高峰用料。(3)容量适度堆料场和弃渣场的设置应容量适度,尽可能少占地。开挖区与弃渣场应合理匹配,以使运费最少。4.甲代表钢筋;乙代表水泥;丙代表柴油;丁代表t或吨;戊代表m或立方米。还需要搜集整理价格的有:黄砂(沙)、块石、板枋(或木材)。【考点解析】基础单价是计算建筑、安装工程单价的基础,通常包括人工预算单价,材料预算价格,电、风、水预算价格,施工机械台时费,砂石料单价,混凝土材料单价。水利工程中的主材(钢材、木材、水泥等)和地方三材(块石、黄砂、碎石)所占比重大,用量多,对于造价的影响大,一般需编制材料预算价格。材料预算价格是指购买地运到工地分仓库(或堆放场地)的出库价格。材料预算价格一般包括材料原价、运杂费、运输保险费、采购及保管费四项,个别材料若规定另计包装费的另行计算。题中,水泥、柴油、钢筋均属主材,其市场价格及单位是常识,且有明显差异;黄砂(沙)、块石和碎石是地方三材。上述知识是水利工程造价管理知识中的基本概念,需要掌握。至于板枋(或木材)属于混凝土工程施工必备之材料。需要指出的是,答案所列还需要搜集整理价格仅指主要材料,其他材料属于次要材料,是一个特定概念,不可混淆。5.(1)应准备的张×证书包括:职称聘任证书、注册建造师证书、安全生产考核合格证书。(2)证明业绩有效的资料有:业绩项目的中标通知书、合同协议书、合同工程完工证书或竣工(验收鉴定)证书。(3)后附的公司证书包括营业执照、资质证书、安全生产许可证。(4)应填报的资格审查资料表还包括:近5年完成的类似项目情况表、正在施工和新承接的项目情况表、近3年发生的诉讼及仲裁情况、近3年财务状况表。【考点解析】招标人可以对潜在投标人或者投标人进行资格审查。资格审查分为资格预审和资格后审。项目经理资格是施工招标主要资格审查因素。根据《水利水电工程标准施工招标文件》(2009年版),项目经理应当由本单位的水利水电工程专业注册建造师担任。拟担任项目经理的注册建造师应符合《水利水电工程注册建造师执业工程范围和执业工程规模标准》,有一定数量类似工程业绩,具备有效的安全生产考核合格证书,并属于投标人本单位人员。业绩一般指类似工程业绩。业绩的类似性包括功能、结构、规模、造价等方面,应根据招标项目具体特点,约定在招标文件中。业绩以合同工程完工证书颁发时间为准。根据《水利水电工程标准施工招标文件》(2009年版),投标人须填报的资格审查资料规定如下:(1)"投标人基本情况表"应附投标人营业执照副本及其年检合格的证明材料、资质证书副本和安全生产许可证等材料的复印件。(2)"近3年财务状况表"应附经会计师事务所或审计机构审计的财务会计报表,包括资产负债表、现金流量表、利润表和财务情况说明书的复印件。(3)"近5年完成的类似项目情况表"应附中标通知书和(或)合同协议书、工程接收证书(工程竣工验收证书)的复印件。每张表格只填写一个项目,并标明序号。(4)"正在施工和新承接的项目情况表"应附中标通知书和(或)合同协议书复印件。每张表格只填写一个项目,并标明序号。(5)"近3年发生的诉讼及仲裁情况"应说明相关情况,并附法院或仲裁机构作出的判决、裁决等有关法律文书复印件。(6)投标人须知前附表规定接受联合体投标的,第1项至第5项规定的表格和资料应包括联合体各方相关情况。需要指出的是,根据《水利水电工程标准施工招标文件》(2009年版),上述资格审查证明资料一般统一要求在"招标文件第八章原件复印件"中。投标人在资格审查自审表中先自审,最终审查结果由评标委员会认定。
119、多项选择题 水工建筑物永久作用荷载包括()等。
A、结构自重
B、地应力
C、静水压力
D、扬压力
E、预应力
点击查看答案
本题答案:A, B, E
本题解析:暂无解析
120、单项选择题 根据《水利水电工程施工组织设计规范》(SL303—2004),施工组织设计中,重力式混凝土围堰采用抗剪断公式计算时,其稳定安全系数不小于()。
A.3.0
B.2.5
C.2.0
D.1.5
点击查看答案
本题答案:A
本题解析:暂无解析
121、单项选择题 水利工程建设项目管理“三项”制度不包括()。
A.项目法人责任制
B.政府监督制
C.招标投标制
D.建设监理制
点击查看答案
本题答案:B
本题解析:水利工程建设项目管理“三项”制度。水利工程项目建设实行项目法人责任制、招标投标制和建设监理制。简称“三项制度”。 考点: 水利工程建设程序
122、单项选择题 某水库大坝工程存在较严重安全隐患,不能按设计要求正常运行。其安全状况应定为()类。
A.一
B.二
C.三
D.四
点击查看答案
本题答案:C
本题解析:大坝安全状况分为三类,分类标准如下:一类坝:实际抗御洪水标准达到《防洪标准》(GB50201-94)规定,大坝工作状态正常;工程无重大质量问题,能按设计正常运行的大坝。二类坝:实际抗御洪水标准不低于部颁水利枢纽工程除险加固近期非常运用洪水标准,但达不到《防洪标准》(GB50201-94)规定;大坝工作状态基本正常,在一定控制运用条件下能安全运行的大坝。三类坝:实际抗御洪水标准低于部颁水利枢纽工程除险加固近期非常运用洪水标准,或者工程存在较严重安全隐患,不能按设计正常运行的大坝。
123、单项选择题 将分电器上的电容器引线拆下后点火线圈中心线跳出高火花,但接上引线反而跳不出火,这说明电容器()
A.已烧毁;
B.已击穿;
C.已断路;
D.完好无损
点击查看答案
本题答案:B
本题解析:暂无解析
124、多项选择题 堆石体填筑采用后退法填筑工艺的特点是()。
A.可减轻轮胎磨损
B.推土机摊平工作量小
C.堆石填筑速度快
D.对坝料质量无明显影响
E.推土机摊平工作量大
点击查看答案
本题答案:A, E
本题解析:后退法的优点是汽车可在压平的坝面上行驶,减轻轮胎磨损;缺点是推土机摊平工作量大,且影响施工进度。参见教材P83。
125、多项选择题 水利工程建设项目审计按建设过程分为()审计。
A.前期工作
B.开工
C.建设期间
D.竣工决算
E.竣工后
点击查看答案
本题答案:B, C, D
本题解析:水利工程基本建设项目审计按建设管理过程分为开工审计、建设期间审计和竣工决算审计。其中开工审计、建设期间审计,水利审计部门可根据项目性质、规模和建设管理的需要进行;竣工决算审计在项目正式竣工验收之前必须进行。
126、单项选择题 下列施工用电负荷属于一类负荷的是()
A.隧洞施工照明
B.坝基石方开挖
C.混凝土浇筑施工
D.钢筋加工厂
点击查看答案
本题答案:A
本题解析:为了保证施工供电必要的可靠性和合理地选择供电方式,将用电负荷按其重要性和停电造成的损失程度分为三类:即一类负荷、二类负荷和三类负荷。水利水电工程施工现场一类负荷主要有井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。由于单一电源无法确保连续供电,供电可靠性差,因此大中型工程应具有两个以上的电源,否则应建自备电厂。除隧洞、竖井以外的土石方开挖施工,混凝土浇筑施工,混凝土搅拌系统,制冷系统,供水系统,供风系统,混凝土预制构件厂等主要设备属二类负荷。木材加工厂、钢筋加工厂的主要设备属三类负荷。砂石加工系统、金属结构及机电安装、机修系统、施工照明等主要设备中,部分属二类负荷,部分属三类负荷。
127、单项选择题 根据《水利工程建设项目施工监理规范》(SL288—2003),监理单位跟踪检测土方试样的数量应不少于承包人检测数量的()。
A.3%
B.5%
C.7%
D.10%
点击查看答案
本题答案:D
本题解析:参见教材P278,(二)工程质量控制,第一段。跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%,土方试样不应少于承包人检测数量10%。 考点: 水利工程施工监理
128、单项选择题 水利水电工程注册建造师执业工程规模标准中,农村饮水工程的执业工程规模标准根据其()确定。
A.等别
B.级别
C.投资额
D.供水人口数量
点击查看答案
本题答案:C
本题解析:农村饮水工程、河湖整治工程、水土保持工程、环境保护工程及其他等5类工程的执业工程规模标准以投资额划分。
129、单项选择题 将厂房本身作为挡水建筑物,一般为低水头()水电站。
A、坝式
B、引水式
C、坝后式
D、河床式
点击查看答案
本题答案:D
本题解析:暂无解析
130、多项选择题 经处理后不影响工程正常使用的质量问题包括()。07真题
A.质量缺陷
B.一般质量事故
C.较大质量事故
D.重大质量事故
E.特大质量事故
点击查看答案
本题答案:A, B, C, D
本题解析:根据《水利工程质量事故处理暂行规定》,工程质量事故按直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响,分类为一般质量事故、较大质量事故、重大质量事故、特大质量事故。其中:(1)一般质量事故指对工程造成一定经济损失,经处理后不影响正常使用并不影响使用寿命的事故。(2)较大质量事故指对工程造成较大经济损失或延误较短工期,经处理后不影响正常使用但对工程使用寿命有一定影响的事故。(3)重大质量事故指对工程造成重大经济损失或较长时间延误工期,经处理后不影响正常使用但对工程使用寿命有较大影响的事故。(4)特大质量事故指对工程造成特大经济损失或长时间延误工期,经处理仍对正常使用和工程使用寿命有较大影响的事故。
131、单项选择题 水利水电工程量计算的规则中,疏浚与吹填工程的疏浚工程量的计算,宜按()。
A、设计水下方
B、建筑物砌体方
C、实际水下方
D、填筑量
点击查看答案
本题答案:A
本题解析:疏浚与吹填工程 1.疏浚工程量的计算,宜按设计水下方计量,开挖过程中的超挖及回淤量不应计入。 2.吹填工程量计算,除考虑吹填区填筑量,还应考虑吹填土层固结沉降、吹填区地基沉降和施工期泥砂流失等因素。计量单位为水下方。
132、单项选择题 沥青混凝土面板的施工特点在于铺填及压实层薄,通常板厚10~30cm,施工压实层厚仅()cm。
A、5~10
B、10~20
C、20~25
D、25~30
点击查看答案
本题答案:A
本题解析:沥青混凝土面板的施工特点在于铺填及压实层薄,通常板厚10~30cm,施工压实层厚仅5~10cm,且铺填及压实均在坡面上进行。参见教材P85。
133、单项选择题 水利工程施工详图交施工单位施工前应经()审核。
A.建设单位
B.设计单位
C.监理单位
D.咨询单位
点击查看答案
本题答案:C
本题解析:解析 根据《水利工程建设程序管理暂行规定》(水建[1998]16号),施工详图经监理单位审核后方可交施工单位施工。 故本题选C。 考点:水利工程建设程序
134、问答题
某工程项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费和表所示,其中H、L分别为施工临时道路的路基、路面工程。

施工中由于建设单位提供的施工条件发生变化,导致I、J,K、N四项工作分别拖延1周,为确保工程按期完成,须支出赶工费。如果该项目投入使用后,每周净收益5.6万元,从建设单位角度出发,是让施工单位赶工合理还是延期完工合理?为什么?
点击查看答案
本题答案:让施工单位赶工合理。因为此时只需压缩J的持续时间,即可
本题解析:试题答案让施工单位赶工合理。因为此时只需压缩J的持续时间,即可压缩工期。而压缩J的费率为2万元/周,小于项目投入使用后的净收益5.6万元。
135、单项选择题 对于混凝土重力坝溢流面高程放样的精度,一般应().
A.与平面位置放样的精度相一致
B.大于平面位置放样的精度
C.小于平面位置放样的精度
D.要求较低,主要防止粗差的发生
点击查看答案
本题答案:A
本题解析:暂无解析
136、单项选择题 《水工混凝土施工规范》规定,混凝土使用有碱活性反应的骨料时,配合比选择必须控制混凝土中的总含碱量,以保证混凝土的()。
A.耐久性
B.和易性
C.稳定性
D.可靠性
点击查看答案
本题答案:A
本题解析:暂无解析
137、多项选择题 下列关于防汛和抢险要求的说法中,正确的有()。
A.《防汛条例》规定,防汛工作实行“安全第一,常备不懈,以防为主,全力抢险”的方针,遵循团结协作和局部利益服从全局利益的原则
B.汛期是指江河、湖泊中每年出现汛水的期间
C.相应保证水位时的流量称为安全流量
D.警戒水位是指保证江河、湖泊、水库在汛期安全运用的下限水位
E.江河、湖泊的水位在汛期上涨可能出现险情之前必须开始警戒并准备防汛工作时的水位称为保证水位
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
138、单项选择题 下列处理方法中,不属于水利工程施工合同争议的处理方法是()。
A.投诉
B.仲裁
C.诉讼
D.友好协商解决
点击查看答案
本题答案:A
本题解析:根据《水利水电工程标准施工招标文件》(2009年版),监理人的商定和确定不是强制的,也不是最终的决定。对总监理工程师的确定有异议的,构成争议,按照合同争议的约定处理。在争议解决前,双方应暂按总监理工程师的确定执行,按照合同争议的约定对总监理工程师的确定作出修改的,按修改后的结果执行。合同争议的处理方法有:(1)友好协商解决;(2)提请争议评审组评审;(3)仲裁;(4)诉讼。故本题应选A。
139、单项选择题 在受地形条件或已建建筑物限制的重要堤段,常采用()。
A.坡式护岸
B.坝式护岸
C.墙式护岸
D.平顺护岸
点击查看答案
本题答案:C
本题解析:解析:在河道狭窄,堤外无滩且易受水冲刷,受地形条件或已建建筑物限制的重要堤段,常采用墙式护岸。
140、问答题
某水库枢纽工程由大坝、溢洪道、电站及灌溉引水洞等建筑物组成。其中大坝为黏土心墙土石坝,最大坝高为35m;灌溉引水洞位于大坝左端的山体内,最大洞径为6.0m。工程在施工过程中发生如下事件:事件1:为强化安全生产主体责任,项目法人要求各参建单位落实主要负责人安全生产第一责任人的责任,做到"一岗双责",把安全生产责任落实到各个环节、岗位和人员,确保安全生产的"四项措施"落实到位。事件2:坝体填筑前,施工单位对坝体填筑土料进行了碾压试验,确定压实参数。施工时先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。事件3:灌溉引水洞采用爆破法施工,相向开挖。在相向开挖的两个工作面相距15m时,由于两个工作面的爆破作业不同步,造成5名工人重伤。
问题1.根据水利部"关于贯彻落实《国务院关于坚持科学发展安全发展、促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见"(水安监[2012]57号),简要说明事件1中"一岗双责"的"双责"和"四项措施"的具体内容。
2.事件2中施工单位确定的土料填筑压实参数主要包括哪些?
3.根据《碾压式土石坝施工规范》DL/T5129-2001,指出事件2坝体填筑程序的不妥之处,并说明理由。
4.指出并说明事件3爆破作业的不妥之处;根据《水利工程建设重大质量与安全事故应急预案》,说明本工程质量与安全事事故级别或类别。
点击查看答案
本题答案:1."一岗双责"的"双责
本题解析:试题答案1."一岗双责"的"双责"是指:对分管的业务工作负责;对分管业务范围内的安全生产负责。"四项措施"包括:安全投入、安全管理、安全装备、教育培训等措施。【考点解析】根据水利部"关于贯彻落实《国务院关于坚持科学发展安全发展促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见"(水安监[2012]57号),为进一步加强水利安全生产工作,推进水利科学发展、安全发展,结合水利实际,提出了一些新的要求,其中包括:强化水利生产经营单位安全生产主体责任,落实主要负责人安全生产第一责任人的责任,做到"一岗双责"和强化岗位、职工安全责任,逐级、逐岗、逐人签订安全生产责任状,把安全生产责任落实到各个环节、岗位和人员。确保安全生产的"四项措施"落实到位。其中"一岗双责"是指:对分管的业务工作负责,对分管业务范围内的安全生产负责;"四项措施"包括:安全投入、安全管理、安全装备、教育培训等措施。2.土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。【考点解析】此题考察考生对土石方填筑碾压试验要求的掌握情况。土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。黏性土料选取试验铺土厚度和碾压遍数,并测定相应的含水量和干密度,作出对应的关系曲线;非黏性土料的试验,只需作铺土厚度、压实遍数和干密度Pd的关系曲线,据此便可得到与不同铺土厚度对应的压实遍数,根据试验结果选择现场施工的压实参数。3.不妥之处:先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。理由:根据《碾压式土石坝施工规范》DL/T5129-2001,第10.2.7条规定:心墙应同上下游反滤料及部分坝壳料平起填筑,跨缝碾压。宜采用先填反滤料后填土料的平起填筑法施工。【考点解析】此题是考核考生对碾压式土石坝坝体填筑施工要求的掌握情况。根据《碾压式土石坝施工规范》DL/T5129-2001,第10.2.7条规定:心墙应同上下游反滤料及部分坝壳料平起填筑,跨缝碾压。宜采用先填反滤料后填土料的平起填筑法施工。斜墙宜与下游反滤料及部分坝壳料平起填筑,斜墙也可滞后于坝壳料填筑,但需预留斜墙、反滤料和部分坝壳料的施工场地,且已填筑坝壳料必须削坡至合格面,经监理工程师验收后方可填筑。4.不妥之处:在相向开挖的两个工作面相距15m时,还分别进行爆破作业。本工程质量与安全事事故级别为:Ⅳ级(较大质量与安全事故)。【考点解析】此题考察考生对地下开挖爆破作业知识的掌握情况,同时考核考生对水利工程建设质量与安全事故等级的掌握情况。根据《水工建筑物地下开挖工程施工规范》SL378-2007第12.3.6条规定,当相向开挖的两个工作面相距小于30m或5倍洞径距离爆破时,双方人员均应撤离工作面;相距15m时,应停止一方工作,单向开挖贯通。根据《水利工程建设重大质量与安全事故应急预案》,按事故的严重程度和影响范围,将水利工程建设质量与安全事故分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四级。其中Ⅰ级为特别重大质量与安全事故;Ⅱ级为特大质量与安全事故;Ⅲ级为重大质量与安全事故;Ⅳ级为较大质量与安全事故:即已经或者可能导致死亡(含失踪)3人以下,或重伤(中毒)30以下,或直接经济损失1000万元以下的事故。本案例仅造成5人重伤,故等级为Ⅳ级(即:较大质量与安全事故)。
141、单项选择题 水利工程建设发生重大质量与安全事故后,()必须迅速、有效地实施先期处置,防止事故进一步扩大,并全力协助开展事故应急处置工作。
A.各级地方政府
B.项目法人和施工等工程参建单位
C.各级水行政主管部门
D.水利部和流域机构
点击查看答案
本题答案:B
本题解析:暂无解析
142、问答题
某来源:91 考试网水闸工程施工标招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件规定,仅对水泥进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表);工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。施工招标投标及合同管理过程中,发生如下事件:事件1:该工程可行性研究报告批准后立即进行施工招标。事件2:A、B、C、D、E五家投标人参与投标,A的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知。施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。事件3:投标人B填报的施工临时工程分组工程量清单见表1。
事件4:发包人与C签订了施工承包合同,投标函附录价格指数和权重如表2所示。
工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。合同条款中关于双方的义务有如下内容:(1)负责办理工程开工报告报批手续;(2)负责提供施工临时用地;(3)负责编制施工现场安全生产预案;(4)负责直接管理暂估价项目承包人;(5)负责组织竣工验收技术鉴定;(6)负责提供工程预付款担保;(7)负责投保第三者责任险。事件5:经承包人申请,监理单位、发包人同意,闸门制作及安装工作由分包单位承担。监理单位发现闸门安装存在质量问题,向承包人下达了整改通知。承包人以该项工作已经监理单位批准,发包人同意分包为由,未接收整改通知,并建议监理单位直接向分包人按要求进行了处理,花费1万元。分包人完成分包工作后,向监理单位提出了支付申请。监理单位受理了申请但不同意分包人所提出的工程延期和费用补偿的要求。
问题1.根据水利水电工程招标投标有关规定,事件1、事件2的处理方式或要求是否合理,分别说明理由。
2.事件3中,A填报的施工临时工程分组工程量清单中,哪些工程项目或费用不妥?说明理由。
3.指出背景材料价格调整公式中A、B、Ft、F0、△P、P0所代表的含义。分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0?计算3月份需调整的水泥价格差额△P。
4.事件4列举的双方义务中,属于承包人义务的有哪些?
5.事件5中,根据有关规定,分别指出监理单位、承包人做法的不妥之处,说明理由。
点击查看答案
本题答案:1.事件1不合理。施工招标应该在初步设计已经批准后方可
本题解析:试题答案1.事件1不合理。施工招标应该在初步设计已经批准后方可进行。事件2不合理。工期超期属于重大偏差,评标委员会不应向施工单位发出要求澄清的通知,也不能认可工期修改,该投标文件应按无效标处理。【考点解析】水利工程项目施工招标应具备以下条件:①初步设计已经批准;②建设资金来源已落实,年度投资计划已经安排;③监理单位已确定;④具有能满足招标要求的设计文件,已与设计单位签订适应施工进度要求的图纸交付合同或协议;⑤有关建设项目永久征地、临时征地和移民搬迁的实施、安置工作已经落实或已有明确安排。评标过程中,评标委员会可以书面形式要求投标人对所提交的投标文件进行书面澄清或说明,或者对细微偏差进行补正时,投标人澄清和补正投标文件应遵守下述规定:①投标人不得主动提出澄清、说明或补正。②澄清、说明和补正不得改变投标文件的实质性内容(算术性错误修正的除外)。③投标人的书面澄清、说明和补正属于投标文件的组成部分。④评标委员会对投标人提交的澄清、说明或补正仍有疑问时,可要求投标人进一步澄清、说明或补正的,投标人应予配合。2.(1)围堰土工试验费列入施工临时工程不妥,因为该项费用包含在施工围堰填筑单价中;(2)施工生产用电费用列入施工临时工程不妥,因为该项费用从构成上属于工程直接费或该项费用包含在相应工程单价中;(3)计日工费用列入施工临时工程不妥,因为该项费用不计入投标报价总价。【考点解析】明确于招标文件合同技术条款中的工程量计量和支付规则构成合同文件的组成部分,是施工实施阶段成本控制的重要依据之一。其中施工临时工程工程量计量项目包括:(1)现场施工测量现场施工测量(包括根据合同约定由承包人测设的施工控制网、工程施工阶段的全部施工测量放样工作等)所需费用,由发包人按《工程量清单》所列项目的总价支付。(2)现场试验1)现场室内试验承包人现场试验室的建设费用,由发包人按《工程量清单》所列相应项目的总价支付。2)现场工艺试验除合同另有约定外,现场工艺试验所需费用,包含在现场工艺试验项目总价中,由发包人按《工程量清单》相应项目的总价支付。3)现场生产性试验除合同约定的大型现场生产性试验项目由发包人按《工程量清单》所列项目的总价支付外,其他各项生产性试验费用均包含在《工程量清单》相应项目的工程单价或总价中,发包人不另行支付。(3)施工交通设施1)除合同另有约定外,承包人根据合同要求完成场内施工道路的建设和施工期的管理维护工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。2)场外公共交通的费用,除合同约定由承包人为场外公共交通修建和(或)维护的临时设施外,承包人在施工场地外的一切交通费用,均由承包人自行承担,发包人不另行支付。3)承包人承担的超大、超重件的运输费用,均由承包人自行负责,发包人不另行支付。超大、超重件的尺寸或重量超出合同约定的限度时,增加的费用由发包人承担。(4)施工及生活供电设施除合同另有约定外,承包人根据合同要求完成施工用电设施的建设、移设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(5)施工及生活供水设施除合同另有约定外,承包人根据合同要求完成施工及生活供水设施的建设、移设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(6)施工供风设施除合同另有约定外,承包人根据合同要求完成施工供风设施的建设、移设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(7)施工照明设施除合同另有约定外,承包人根据合同要求完成施工照明设施的建设、移设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(8)施工通信和邮政设施除合同另有约定外,承包人根据合同要求完成现场施工通信和邮政设施的建设、移设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(9)砂石料生产系统除合同另有约定外,承包人根据合同要求完成砂石料生产系统的建设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(10)混凝土生产系统除合同另有约定外,承包人根据合同要求完成混凝土生产系统的建设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(11)附属加工厂除合同另有约定外,承包人根据合同要求完成附属加工厂的建设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(12)仓库和存料场除合同另有约定外,承包人根据合同要求完成仓库或存料场的建设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(13)弃渣场除合同另有约定外,承包人根据合同要求完成弃渣场的建设和维护管理等工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(14)临时生产管理和生活设施除合同另有约定外.承包人根据合同要求完成临时生产管理和生活设施的建设、移设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(15)其他临时设施未列入《工程量清单》的其他临时设施,承包人根据合同要求完成这些设施的建设、移置、维护管理和拆除工作所需的费用,包含在相应永久工程项目的工程单价或总价中,发包人不另行支付。3.A代表定值权重或不调部分权重;B代表可调因子的变值权重或可调部分的权重;Ft代表可调因子的现行价格指数,或付款证书相关周期最后一天的前42天的可调因子的价格指数;F0代表可调因子的基本价格指数,或基准日期的可调因子的价格指数;△P代表需调整的价格差额;P0指付款证书中承包人应得到的已完成工程量的金额:(1)预付款扣回不计入;(2)工程质量保证金扣留不计入;(3)变更(未按现行价格计价)计入。3月份需调整的价格差额△P=306×(90%+10%×103/100-1)=0.92万元。【考点解析】人工、材料和设备等价格波动影响合同价格时价格调整公式
式中ΔP--需调整的价格差额;P--付款证书中承包人应得到的已完成工程量的金额。此项金额应不包括价格调整、不计质量保证金的扣留和支付、预付款的支付和扣回。变更及其他金额已按现行价格计价的,也不计在内;A--定值权重(即不调部分的权重);B1,B2,B3,…,Bn--各可调因子的变值权重(即可调部分的权重),为各可调因子在投标函投标总报价中所占的比例;
--各可调因子的现行价格指数,指付款证书相关周期最后一天的前42天的各可调因子的价格指数;
--各可调因子的基本价格指数,指基准日期的各可调因子的价格指数。4.双方义务中属于承包人义务的有:(3)负责编制施工现场安全生产预案;(4)负责直接管理暂估价项目承包人;(6)负责提供工程预付款担保;(7)负责投保第三者责任险。【考点解析】根据《水利水电工程标准施工招标文件》(2009年版),除合同另有约定外,承包人基本义务如下:(1)遵守法律。(2)依法纳税。(3)对施工作业和施工方法的完备性负责。(4)保证工程施工和人员的安全。(5)负责施工场地及其周边环境与生态的保护工作。(6)避免施工对公众与他人的利益造成损害。(7)为他人提供方便。(8)工程的维护和照管。(9)专用合同条款约定的其他义务和责任。除此之外,承包人还负责编制施工现场安全生产预案,管理暂估价项目承包人,有义务提供工程预付款担保,并投保第三者责任险。5.分包人完成分包工作后,向监理单位提出了支付申请,监理单位受理了申请不要。监理人无权越过总承包人与分包人建立合同管理关系。承包人未接收整改通知,并建议监理单位直接向分包人要求不妥。承包人对其分包项目的实施以及分包人的行为向发包人负全部责任。承包人应对分包项目的工程进度、质量、安全、计量和验收等实施监督和管理。【考点解析】根据《水利建设工程施工分包管理规定》(水建管[2005]304号),承包人是指已由发包人授标,并与发包人正式签署协议书的企业或组织以及取得该企业或组织资格的合法继承人。承包单位在履行分包管理职责时应注意以下几点:(1)施工分包,是指施工企业将其所承包的水利工程中的部分工程发包给其他施工企业,或者将劳务作业发包给其他企业或组织完成的活动,但仍需履行并承担与发包人所签合同确定的责任和义务。(2)水利工程施工分包按分包性质分为工程分包和劳务作业分包。其中,工程分包,是指承包人将其所承包工程中的部分工程发包给具有与分包工程相应资质的其他施工企业完成的活动;劳务作业分包,是指承包人将其承包工程中的劳务作业发包给其他企业或组织完成的活动。(3)工程分包应在施工承包合同中约定,或经发包人书面认可。劳务作业分包由承包人与分包人通过劳务合同约定。(4)承包人和分包人应当依法签订分包合同,并履行合同约定的义务。分包合同必须遵循承包合同的各项原则,满足承包合同中技术、经济条款。承包人应在分包合同签订后7个工作日内,送发包人备案。(5)除发包人依法指定分包外,承包人对其分包项目的实施以及分包人的行为向发包人负全部责任。承包人应对分包项目的工程进度、质量、安全、计量和验收等实施监督和管理。
143、问答题
碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫性混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。碾压混凝土筑坝技术是世界筑坝史的一次重大突破。20世纪60年代,世界各国开始碾压混凝土的试验研究。1981年,日本建成世界第一座碾压混凝土坝——岛地川(高89m)。虽然只有20多年的历史,但碾压混凝土坝的发展极其迅猛。截至1999年底,世界上30个国家完建和在建的坝高为15m以上碾压混凝土坝已有220余座。我国从20世纪80年代初开始探索,1986年建成第一座碾压混凝土重力坝,至2002年底已建成碾压混凝土坝45座,其中拱坝7座,重力坝38座,百米以上有11座。在建碾压混凝土坝15座,其中拱坝3座,重力坝12座,我国的龙滩水电站碾压混凝土重力坝是目前世界上最高的,坝高216.5m.经过近20年的研究与实践,我国碾压混凝土筑坝技术已达到世界先进水平,在有些领域已达世界领先水平。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下几个方面进行分析和考虑,
(1)料场的选择与布置;
(2)导、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
碾压混凝土坝的施工工艺程序?
点击查看答案
本题答案:碾压混凝土坝的施工工艺程序是先在初浇层铺砂浆,汽车运输
本题解析:试题答案碾压混凝土坝的施工工艺程序是先在初浇层铺砂浆,汽车运输入仓,平仓机平仓,振动压实机压实,振动切缝机切缝,切完缝再沿缝无振碾压两遍。
144、多项选择题 根据《水利水电工程混凝土防渗墙施工技术规范》(SL174—96),下列关于混凝土防渗墙施工试验及墙体质量的要求正确的是()。
A.重要或有特殊要求的工程,宜在地质条件类似的地点,或在防渗墙中心线上进行施工试验
B.配置墙体材料的水泥、骨料、水、掺合料及外加剂等应符合有关标准的规定,其配合比及配置方法应通过试验决定
C.防渗墙墙体应均匀完整,不得有混浆、夹泥、断墙、孔洞等
D.混凝土浇筑过程中导管堵塞时严禁将导管全部拔出
E.混凝土浇筑过程中导管堵塞,经处
点击查看答案
本题答案:A, B, C, E
本题解析:暂无解析
145、单项选择题 施工企业管理人员安全生产考核内容包括安全生产知识和()两方面。
A.安全设备知识
B.安全管理能力
C.安全设备维护
D.安全施工知识
点击查看答案
本题答案:B
本题解析:暂无解析
146、单项选择题 水利水电工程施工企业管理人员安全生产考核合格证书有效期为()年。07真题
A.1
B.2
C.3
D.4
点击查看答案
本题答案:C
本题解析:利水电工程施工企业管理人员安全生产考核合格证书有效期为3年。有效期满需要延期的,应当于期满前3个月内向原发证机关申请办理延期手续。
147、单项选择题 对土料场的()的检查和控制最为重要。
A.土块大小
B.杂质含量
C.含水量
D.土质情况
点击查看答案
本题答案:C
本题解析:对土料场应经常检查所取土料的土质情况、土块大小、杂质含量和含水量等。其中含水量的检查和控制尤为重要。参见教材P80。
148、多项选择题 水泥混凝土路面的优点是()。
A.强度高
B.稳定性好
C.舒适度好
D.耐久性好
点击查看答案
本题答案:A, B, D
本题解析:暂无解析
149、单项选择题 改善龙口水力条件的措施有()。
A.加大分流量
B.双戗截流
C.加大材料供应量
D.增加施工设备投入
点击查看答案
本题答案:B
本题解析:暂无解析
150、单项选择题 根据《水利工程建设项目施工监理规范》SL288—2003,监理单位跟踪检测混凝土试样的数量,应不少于承包人检测数量的()。
A.3%
B.5%
C.7%
D.10%
点击查看答案
本题答案:C
本题解析:解析 监理机构可采用跟踪检测、平行检测方法对承包人的检验结果进行复核。跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%,土方试样不应少于承包人检测数量的10%。 故本题选C。 考点:水利工程施工监理
151、多项选择题 水利水电工程中永久性建筑物的级别,应根据()确定。
A、工程的等别
B、失事造成的后果
C、作用
D、使用年限
E、重要性
点击查看答案
本题答案:A, E
本题解析:暂无解析
152、单项选择题 堤防黏性土料填筑中,在新层铺料前,对出现的光面应进行()处理。
A.挖除
B.刨毛
C.碾压
D.洒水
点击查看答案
本题答案:B
本题解析:光面碾压的粘性土填料层,在新层铺料前,应刨毛处理。
153、名词解释 表面涂抹
点击查看答案
本题答案:就是用水泥浆、水泥砂浆、环氧基液信环氧砂浆等材料涂抹在
本题解析:试题答案就是用水泥浆、水泥砂浆、环氧基液信环氧砂浆等材料涂抹在裂缝等损坏部位的混凝土表面。
154、单项选择题 碾压土石坝坝面作业保证压实质量的关键要求是()。
A.铺料均匀
B.按设计厚度铺料平整
C.铺料宜平行坝轴线进行
D.采用推土机散料平土
点击查看答案
本题答案:B
本题解析:按设计厚度铺料整平是保证压实质量的关键。一般采用带式运输机或自卸汽车上坝卸料,采用推土机或平土机散料平土。参见教材P79。
155、单项选择题 我国混流泵的扬程范围一般为()。
A、5~10m
B、5~9m
C、5~20m
D、10~20m
点击查看答案
本题答案:C
本题解析:暂无解析
156、单项选择题 根据《水电水利工程爆破施工技术规范》(DL/T5135-2001),爆破器材仓库、储存室的位置、结构和设施须经主管部门批准,并经()认可。
A.质量监督部门
B.当地公安部门
C.项目法人
D.监理单位
点击查看答案
本题答案:B
本题解析:暂无解析
157、多项选择题 国家对水土保持工作实行预防为主,全面规划,()的方针。
A、综合防治
B、因地制宜
C、加强管理
D、注重效益
E、以点代面
点击查看答案
本题答案:C, D, E
本题解析:暂无解析
158、多项选择题 土石料场规划的基本要求是()。
A.料场规划应考虑充分利用永久和临时建筑物基础开挖的碴料
B.料场规划应对主要料场和备用料场分别加以考虑
C.在规划料场实际可开采总量时,应考虑料场天然重度与坝体压实重度的差异
D.料场规划中应先考虑料场的清理过程
E.料场规划应把所需的备料准备齐全和完整
点击查看答案
本题答案:A, B, C
本题解析:1。充分考虑永久和临时建筑物基础开挖的渣料;2。对主要料场和备用料场分别加以考虑;3。在规划实际可开采总量时,应考虑料场查勘的精度、料场天然密度与坝体压实密度的差异,以及开挖运输、坝面清理、返工削坡等损失。参见教材P76。
159、单项选择题 土石料场实际开采总量与坝体填筑量之比为1.5~2的是()。
A.石料
B.砂砾料
C.反滤料
D.土料
点击查看答案
本题答案:A
本题解析:实际可开采量与坝体填筑量的比为:土料:2.0~2。5;砂砾料:1.5~2;水下砂砾料:2~3;石料:1.5~2;反滤料应根据筛后有效方量确定,一般不宜小于3。参见教材P76。
160、单项选择题 校核洪水位至防洪汛限水位之间的水库静库容,称为()。
A.总库容
B.死库容
C.防洪库容
D.调洪库容
点击查看答案
本题答案:D
本题解析:暂无解析
161、单项选择题 均质土坝的土料是砂质黏土和壤土,要求其应具有一定的抗渗性和强度,其黏粒含量一般为()。
A、5%~10%
B、10%~30%
C、20%~40%
D、10%~40%
点击查看答案
本题答案:B
本题解析:暂无解析
162、多项选择题 含砾和不含砾的黏性土的填筑标准应以()作为设计控制指标。
A.天然密度
B.压实度
C.相对密度
D.最优含水率
E.干密度
点击查看答案
本题答案:B, D
本题解析:含砾和不含砾的黏性土的填筑标准应以压实度和最优含水率作为设计控制指标。参见教材P77。
163、多项选择题 下列在河道上的建筑物,需实行规划同意书制度的工程是()。2011年真题
A.桥梁
B.码头
C.拦河闸
D.水电站
E.水库
点击查看答案
本题答案:C, D, E
本题解析:水工程建设规划同意书制度(新增加)为加强对水工程建设的监督管理,保障水工程建设符合流域综合规划和防洪规划的要求,根据《中华人民共和国水法》、《中华人民共和国防洪法》和《中华人民共和国行政许可法》,水利部颁布《水工程建设规划同意书制度管理办法(试行)》(水利部令第31号).决定自2007年开始对水工程建设实行规划同意书制度。水工程:是指水库、拦河闸坝、引(调、提)水工程、堤防、水电站(含航运水电枢纽工程)等在江河、湖泊上开发、利用、控制、调配和保护水资源的各类工程。桥梁、码头、道路、管道等涉河建设工程不用办理规划同意书。
164、单项选择题
按水利工程建设程序,某丘陵地区拟建一座进水闸,水闸由闸室和上、下游连接段组成。闸室采用分离式底板,底板厚1.2m,闸底板混凝土用砂的细度模数控制在2.3—3.0之间。下游连接段包括翼墙、护坦、海漫、防冲槽等。闸室建在岩基上,地基需要进行固结灌浆处理。根据施工组织设计安排,基岩采用爆破开挖,炮孔孔径为50mm,孔深2m。本工程施工采用全段围堰导流。
根据场景,回答下列问题:
7—3.1之间为粗砂,在3.0~2.3之间为中砂,在2.2—1.6之间为细砂。3.本工程导流方式宜采用()导流。
A.明渠
B.束窄河床
C.分期
D.闸室
点击查看答案
本题答案:A
本题解析:施工导流的基本方法分为分段围堰法导流和全段围堰法导流两类。分段围堰导流也称分期导流,即分期束窄河床修建围堰。全段围堰导流按其导流泄水建筑物的类型分为明渠导流、隧道导流和涵洞导流等。由于本工程施工采用全段围堰导流,于是宜采用明渠导流
165、多项选择题 水工建筑物一般按它的()等来进行分类。
A.作用
B.等别
C.级别
D.投资
E.使用时期
点击查看答案
本题答案:A, E
本题解析:暂无解析
166、问答题 什么是研磨?研磨的原理是什么?
点击查看答案
本题答案:用研具和研磨剂将工件表面磨掉极薄的一层金属,使工件具有
本题解析:试题答案用研具和研磨剂将工件表面磨掉极薄的一层金属,使工件具有较高的尺寸、形状和表面粗糙度精度,这种加工方法称为研磨。原理:研磨是用比工件软一些的材料做研具,在研具上涂上研磨剂,利用外力使部分研磨剂嵌入研具,研具表面就像砂轮一样,形成无数的切削刃,研磨时,工件与研具做不同方向的相对运动,产生机械切削作用。
167、判断题 胆小管管壁由单层立方上皮所构成。()
点击查看答案
本题答案:错
本题解析:暂无解析
168、单项选择题 基础设施项目,都要按政企分开的原则组成项目法人,由()对工程质量负总责。
A.项目法定代表人
B.项目法人
C.监理单位
D.监理单位负责人
点击查看答案
本题答案:B
本题解析:水利工程项目法人对建设项目的立项、筹资、建设、生产经营、还本付息以及资产保值增值的全过程负责,并承担投资风险。
169、单项选择题 下列关于水利水电施工用电安全的说法中错误的是()。
A.露天使用的电气设备及元件,均应选用防水型或采取防水措施
B.具备必要的技术理论知识和实际操作技能,并经培训后,即可成为电气工作人员
C.熔断器的容量应满足被保护设备的要求,熔丝应有保护罩,且不得大于规定的截面
D.110V以上的灯具只可作固定照明用,其悬挂高度一般不得低于2.5m
点击查看答案
本题答案:B
本题解析:暂无解析
170、多项选择题 根据《水利工程建设项目招标投标管理规定》(水利部令第14号),水行政主管部门依法对水利工程建设项目的招标投标活动进行行政监督,行政监督的主要内容包括:()。
A、接受招标人招标前提交备案的招标报告
B、可派员监督开标、评标、定标等活动
C、可派员参加标书评定等活动
D、接受招标人提交备案的招标投标情况书面总结报告
E、宣布开标、评标结果
点击查看答案
本题答案:A, B, D
本题解析:暂无解析
171、单项选择题 下列关于瞎炮处理的说法错误的是()。
A、处理裸露爆破瞎炮时,允许用手小心地去掉部分封泥,安置起爆雷管重新封泥起爆
B、处理浅孔瞎炮时,可用水冲出残药,水压不宜大于490.5kPa
C、处理深孔瞎炮时,当原孔用导爆索起爆和装入硝铵类炸药,可以取出拒爆药包
D、当网路、导爆索、导爆管经检查正常能使用时,仍不能连线起爆
点击查看答案
本题答案:D
本题解析:暂无解析
172、多项选择题 根据《工程建设标准强制性条文》(水利工程部分),关于水利工程施工方面的砌石工程叙述正确的有()。
A、使用干砌石护坡的堤顶,可以使用大块石或混凝土预制块压顶
B、拱石砌筑,必须两端对称进行。各排拱石互相交错,错缝距离可以为15cm
C、气温为0~5℃时,浆砌石施工应注意表面保护,气温低于0℃时应停止砌筑
D、在砌筑层面找平时,不得使用片石,可以使用小块石
E、无防雨棚的浆砌石施工仓面,遇大雨或暴雨应立即停止施工,妥善保护表面
点击查看答案
本题答案:A, B, C, E
本题解析:暂无解析
173、单项选择题 适用于河谷狭窄、两岸地形陡峻、山岩坚实的山区河流的导流方法是()。
A.涵管导流
B.永久建筑物导流
C.隧洞导流
D.束窄河床导流
点击查看答案
本题答案:C
本题解析:暂无解析
174、单项选择题 根据《注册建造师施工管理签章文件目录》(试行),水库工程质量管理文件中,不属于注册建造师签章文件的是()。
A.联合测量通知单
B.质量缺陷备案表
C.单位工程施工质量评定表
D.工程外观质量评定表
点击查看答案
本题答案:D
本题解析:解析 水利水电工程注册建造师施工管理签章文件中质量管理文件包括:施工技术方案报审表、联合测量通知单、施工质量缺陷处理措施报审表、质量缺陷备案表以及单位工程施工质量评定表。 故本题选D。 考点:二级建造师注册执业管理规定及相关要求
175、多项选择题 根据《水利工程设计概(估)算编制规定》,现场管理费包括()等。
A、现场管理人员的工资
B、办公费
C、差旅交通费
D、固定资产购置费
E、保险费
点击查看答案
本题答案:A, B, C, E
本题解析:暂无解析
176、单项选择题 下列粒径范围中,属于混凝土细骨料的是()。
A.0.075~0.15mm
B.0.15~4.75mm
C.4.75~5.75mm
D.5.75~6.75mm
点击查看答案
本题答案:B
本题解析:解析 在混凝土中的砂、石起骨架作用,其中砂称为细骨料,其粒径在0.15~4.75mm之间;石称为粗骨料,其粒径大于4.75mm。 故本题选B。 考点:建筑材料
177、单项选择题 根据《水利水电工程施工招标文件》,下列属于发包人的义务和责任的是()。
A.提交履约担保证件
B.保证工程质量
C.及时进点施工
D.提供施工场地
点击查看答案
本题答案:D
本题解析:暂无解析
178、单项选择题 事故单位负责人接到事故报告后,应在()小时之内向上级主管单位以及事故发生地县级以上水行政主管部门报告。
A、1
B、2
C、3
D、4
点击查看答案
本题答案:A
本题解析:发生快报范围内的事故后,事故现场有关人员应立即报告本单位负责人。事故单位负责人接到事故报告后,应在1小时之内向上级主管单位以及事故发生地县级以上水行政主管部门报告
179、单项选择题 某高速公路路堤填筑到上路床,要求填料的最大粒径不宜超过()
A.10Cm
B.15Cm
C.20Cm
D.30Cm
点击查看答案
本题答案:A
本题解析:暂无解析
180、单项选择题 水利水电工程注册建造师施工管理签章文件的类别共有()类。
A.3
B.5
C.7
D.9
点击查看答案
本题答案:C
本题解析:水利水电工程注册建造师施工管理签章文件共35份,七类。其中,施工组织文件2份,进度管理文件5份,合同管理文件12份,质量管理文件5份,安全及环保管理文件3份,成本费用管理文件4份,验收管理文件4份。
181、单项选择题 在有地下水排出的隧道,必须挖凿排水沟,当下坡开挖时应根据涌水量的大小,设置大于()涌水量的抽水机具排出。
A.30%
B.35%
C.50%
D.20%
点击查看答案
本题答案:D
本题解析:暂无解析
182、多项选择题 根据现行水利工程建设程序有关规定,水利工程项目进行施工准备应具备的条件包括()。
A.初步设计已经批准
B.项目法人已经建立
C.已办理报建手续
D.项目已列入水利建设投资计划
E.有关土地使用权已经批准
点击查看答案
本题答案:A, B, C, E
本题解析:本题考核的是施工准备应具备的条件。根据《水利工程建设程序管理暂行规定》(水建[1998]16号),水利工程项目必须满足如下条件,施工准备方可进行:(1)初步设计已经批准;(2)项目法人已经建立;(3)项目已列入国家或地方水利建设投资计划,筹资方案已经确定;(4)有关土地使用权已经批准;(5)已办理报建手续。
183、多项选择题 水利系统文明建设工地建设管理水平考核的内容包括()
A.基本建设程序
B.工程质量管理
C.施工安全措施
D.工程监理措施
E.内部管理制度
点击查看答案
本题答案:A, B, C, E
本题解析:水利工程文明建设工地建设管理水平考核的内容:①基本建设程序;②工程质量管理;③施工安全措施;④内部管理制度。
184、单项选择题
某地区拟建造一座排涝泵站,泵站设计净扬程为5.0m,设计选用5台机组,采用湿室型泵房,泵房进深为5.1m;地面以上部分采用砖混结构,选用MU7.5黏土砖及M5.0混合砂浆砌筑。泵房屋面采用现浇钢筋混凝土梁板结构,配筋使用HPB235钢筋。
施工单位根据有关规定和施工合同约定制定了该项目的质量与安全管理制度,并提交监理单位审核。前池基础未经验收施工单位就自行覆盖,监理单位要求钻孔探测,结果质量合格。
根据场景,回答下列问题:
本工程因前池基础钻孔探测增加的费用和工期延误责任由()承担。
A.发包人
B.施工单位
C.监理单位
D.监理单位和施工单位共同
点击查看答案
本题答案:B
本题解析:隐蔽工程和工程的隐蔽部位是指已完成的工作面经覆盖后将无法事后查看的任何工程部位和基础。这些将被覆盖的部位和基础在进行下一道工序前,承包人应先进行自检,确认已符合合同要求后,再通知监理人进行检查。通知时应考虑监理人有足够检查时间。经监理人检查合格并签证后,才允许进行下一道工序。承包人自检确认工程具备覆盖条件后,应书面通知监理机构及有关方面人员参加验收。承包人未通知监理机构及有关方面人员到现场验收,私自将隐蔽部位覆盖,监理机构有权指示承包人采用钻孔探测以揭开等方式进行检验,无论检查结果是否合格,由此增加的费用和工期延误责任由承包人承担。
185、单项选择题 在渗流作用下,非黏性土土体内的颗粒群同时发生移动的现象称为()。
A.流土
B.管涌
C.接触冲刷
D.接触流失
点击查看答案
本题答案:A
本题解析:在渗流作用下,非黏性土土体内的颗粒群同时发生移动的现象称为流土。
186、单项选择题 白血病多特有的病理改变是()
A.组织营养不良和坏死
B.出血
C.水肿
D.白血病细胞增生和浸润
E.诱发感染
点击查看答案
本题答案:D
本题解析:暂无解析
187、单项选择题 在特别潮湿的场所、导电良好的地面、锅炉或金属容器内工作的照明电源电压最大为()
A.12V
B.24V
C.36V
D.48V
点击查看答案
本题答案:A
本题解析:在特别潮湿的场所、导电良好的地面、锅炉或金属容器内工作的照明电源电压不得大于12V.
188、多项选择题 水利工程施工现场大门口处应按要求悬挂“五牌一图”,下列指示牌中属于“五牌”的有()。
A.警示牌
B.工程概况牌
C.消防保卫牌
D.安生生产牌
E.文明施工牌
点击查看答案
本题答案:B, C, D, E
本题解析:“五牌一图”分别是:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工牌和施工现场平面图。
189、单项选择题 适用于开挖有黏性的土壤,集开挖、运输和铺填三项工序于一身的施工机械是()。
A.铲运机
B.正向挖掘机
C.拉铲挖掘机
D.装载机
点击查看答案
本题答案:A
本题解析:暂无解析
190、单项选择题 在土石坝工程施工中,对条形反滤层进行质量检查和控制时,要求每隔50m设一取样断面,每个取样断面每层取样数最少应为()个。
A.2
B.3
C.4
D.5
点击查看答案
本题答案:C
本题解析:本题考核的是土方填筑质量控制。对于反滤层、过渡层、坝壳等非黏性土的填筑,主要应控制压实参数。在填筑排水反滤层过程中,每层在25m×25m的面积内取样1一2个;对条形反滤层,每隔50m设一取样断面,每个取样断面每层取样不得少于4个,均匀分布在断面的不同部位,且层间取样位置应彼此对应。
191、名词解释 干缩裂缝
点击查看答案
本题答案:是由于坝体内水分大量蒸发,土体干缩所产生的裂缝。
本题解析:
试题答案是由于坝体内水分大量蒸发,土体干缩所产生的裂缝。
192、单项选择题 细度模数为2.0的砂属于()。(2009年真题)
A.粗砂
B.中砂
C.细砂
D.特细砂
点击查看答案
本题答案:C
本题解析:骨料的分类(1)混凝土的细骨料:粒径在0.16~5mm之间的骨料。按形成条件分为天然砂、人工砂;按细度模数f。m分为粗砂(f.m=3.7~3.1)、中砂(f.m=3.0~2.3)、细砂(f.m=2.2~1.6)、特细砂(f.m=l.5~0.7)。骨料中杂质含量不超过《水工混凝土施工规范》(dl/t5144----2001)的规定,如表1f411023-1所示。(2)混凝土的粗骨料:粒径大于5mm的骨料。普通混凝土常用卵石和碎石作粗骨料。水工混凝土所用的粗骨料一般分为特大石(l50~80mm或120一80mm)、大石(80~40rnm)、中石(40~20mm)、小石(20~5mm)四级。粗骨料中杂质含量不得超过表1f411023-2的规定。
193、单项选择题 水泵铭牌上标出的扬程是水泵的()扬程。
A.实际
B.设计
C.最大
D.平均
点击查看答案
本题答案:B
本题解析:解析 水泵铭牌上所标出的扬程是这台泵的设计扬程,即相应于通过设计流量时的扬程,又称额定扬程。 故本题选B。 考点:建筑物的类型及组成
194、单项选择题 根据《水库大坝安全鉴定办法》(水建管[2003]271号),经鉴定在一定控制运用条件下能安全运行的大坝属于()类坝。
A.—
B.二
C.三
D.四
点击查看答案
本题答案:B
本题解析:解析 根据水利部《水库大坝安全鉴定办法》(水建管[2003]271号),大坝安全状况分为三类。一类坝:实际抗御洪水标准达到《防洪标准》GB50201—94规定,大坝工作状态正常;工程无重大质量问题,能按设计正常运行的大坝。二类坝:实际抗御洪水标准不低于部颁水利枢纽工程除险加固近期非常运用洪水标准,但达不到《防洪标准》GB50201—94规定;大坝工作状态基本正常,在一定控制运用条件下能安全运行的大坝。三类坝:实际抗御洪水标准低于部颁水利枢纽工程除险加固近期非常运用洪水标准,或者工程存在较严重安全隐患,不能按设计正常运行的大坝。 故本题选B。 考点:水利工程建设程序
195、多项选择题 软土基坑施工中,为防止边坡失稳,保证施工安全,通常采取措施有().
A.采取合理坡度
B.设置边坡护面
C.基坑支护
D.降低地下水位
E.抬高地下水位
点击查看答案
本题答案:A, B, C
本题解析:暂无解析
196、单项选择题 快硬硅酸盐水泥的抗压强度等级以()龄期的抗压强度来表示。
A.3d
B.7d
C.14d
D.28d
点击查看答案
本题答案:A
本题解析:本题考核的是特性水泥的内容。快硬硅酸盐水泥,是指以硅酸盐水泥熟料和适量石膏磨细制成,以3d抗压强度表示强度等级的水硬性胶凝材料,简称快硬水泥。快硬水泥初凝不得早于45min,终凝不得迟于10h。
197、单项选择题 当堤坝临水坡漏洞口多而小且范围较大时,在黏性土料充足的情况下,宜采用()进行抢护。
A.塞堵法
B.盖堵法
C.戗堤法
D.反滤层压堵法
点击查看答案
本题答案:C
本题解析:解析 一般情况,当堤坝临水坡漏洞口多而小,且范围又较大时,在黏土料备料充足的情况下,可采用抛黏土填筑前戗或临水筑子堤的办法进行抢护。 故本题选C。 考点:导流
198、多项选择题 混凝土拆模时间一般根据()而定。
A.设计要求
B.拌合物坍落度
C.气温
D.混凝土强度
E.温控要求
点击查看答案
本题答案:A, C, D
本题解析:暂无解析
199、多项选择题 下列适用于软土地基处理的方法有()。
A.开挖法
B.排水法
C.帷幕灌浆
D.固结灌浆
E.高压喷射灌浆
点击查看答案
本题答案:A, B
本题解析:解析 软土地基处理的适用方法有开挖、桩基础、置换法、排水法、挤实法等。 故本题选AB。 考点:地基与基础工程
200、单项选择题 水利水电工程大(1)型水库总库容的最小标准是()亿立方米。
A.10
B.15
C.1
D.0.1
点击查看答案
本题答案:A
本题解析:参见教材表1F411011-1,大(1)型水库的总库容≥108m3
题库试看结束后
微信扫下方二维码即可打包下载完整版《
★水利水电工程》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后
微信扫下方二维码即可打包下载完整版《
水利水电工程:水利水电工程》题库,
分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器!
手机用户可
保存上方二维码到手机中,在
微信扫一扫中右上角选择“从
相册选取二维码”即可。
