1、多项选择题 工程开工前,项目部编制“计量检测设备配备计划书”的依据有()。
A、施工组织设计
B、计量检测设备使用说明书
C、作业指导书
D、质量计划
E、施工方案
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
2、单项选择题 正弦交流电的最大值是有效值的()倍。
A.2
B.4
C.3
D.5
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
3、多项选择题 VLV22、VV22型电缆具有()
A.能承受机械外力作用
B.可敷设在竖井内
C.适用于跨海场所
D.可承受相当大的拉力
E.可敷设在地下
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
4、问答题
某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙两个施工队分别承担施工任务。施工中发生如下事件:
事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。
事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位负责,先施工,合格证后补。施工单位因为是建设单位供应的材料,就没有进行其他检验,直接进行了施工,组焊完成后也无人落实合格证的事项。
问题:
1.工程材料进场项目部应如何管理?
2.事件二中,对于建设单位供应的钢管没有出厂合格证直接进行了施工是否正确?为什么?施工单位项目部应如何处理?
3.事件二中,如果这批钢管必须立即投入工程施工使用,施工单位项目部应如何妥善处理?
4.从事件一中说明施工单位甲工程队在领取材料和材料管理中有哪些错误做法?应该怎么做才是正确的?
5.从事件一分析施工单位项目部材料供应部门在钢结构材料领发过程中存在哪些问题?应该怎样纠正?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
5、问答题
某火灾报警及联动控制系统工程,该工程的主要项目是自动灭火系统、紧急广播系统、事故照明、消防给水和排烟系统。
该工程火灾探测器采用感烟、感温符合探测器,安装完毕后,对该火灾探测器进行现场测试。并由相关部门对该系统进行了验收。
该工程施工项目经理部根据该工程的特殊化,对施工过程中使用的施工机具和检测器具的选用和使用做了严格的控制。
问题
(1)目前的火灾探测器按结构可分为哪几类?
(2)应怎样对感烟、感温符合探测器进行现场测试?
(3)火灾报警及联动控制系统验收的程序是什么?
(4)施工机具在采购前和使用前必须严格执行哪些制度?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
6、单项选择题 下列有关施工项目成本计划的作用,描述错误的是()。
A、施工项目成本计划是对生产收益进行控制、分析和考核的重要依据
B、施工项目成本计划是编制核算单位其他有关生产经营计划的基础
C、施工项目成本计划是国家编制国民经济计划的一项重要依据
D、成本计划是全体职工共同奋斗的目标
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
7、单项选择题 常用于设备安装定线定位和测设已知角度的仪器是()。
A.激光准直仪
B.激光经纬仪
C.激光指向仪
D.激光水准仪
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
8、单项选择题 下列不同材质的仪表管道,用管道外径的总数表示其最小允许弯曲半径,倍数从大到小依次为()。
A.高压钢管、紫钢管、塑料管
B.高压钢管、塑料管、紫钢管
C.塑料管、高压钢管、紫钢管
D.塑料管、紫钢管、高压钢管
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
9、多项选择题 广播电视发射塔安装完成后,对塔体要做的主要检测包括()。
A.整体垂直度和整体高度偏差(≤H/1500)检测
B.平台标高偏差检测
C.塔体各面扭曲度检测
D.接地和绝缘器件检测
E.材料材质检测
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
10、问答题
背景资料某系统工程公司项目部承包一大楼空调设备的智能监控系统安装调试。监控设备、材料有直接数字控制器、电动调式阀、风门驱动器、各类传感器(温度、压力、流量)及各种规格线缆(双绞线、同轴电缆)。合同约定:设备、材料为进口产品,并确定了产品的品牌、产地、技术及标准要求,由外商代理负责供货,并为设备及运输购买了保险。系统工程公司项目部进场后,大楼空调工程承包商及时提供了空调工程的施工进度计划,空调设备的安装位置及通信接口,并配合监控设备的安装调试。系统工程公司项目部依据空调工程的施工进度计划和监控设备、材料的到货日期,编制了监控设备的施工方案和施工进度计划。监控设备安装调试中,发生了以下事件:事件1:监控设备、材料在开箱验收及送检后,有一批次的双绞线传输速率检验不合格(传输速率偏低),系统工程公司项目部对不合格的双绞线进行了处理及保存。事件2:监控设备(进口)的安装中,因施工作业人员对监控设备的安装方法,质量标准掌握不够稳定,造成部分风门驱动器、传感器安装质量不合格(偏差过大),项目部及时对作业人员进行施工技术交底,返工后验收合格。空调设备监控系统按合同要求完工,交付使用。
选择监控设备产品应考虑哪几个技术因素?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
11、单项选择题 定态流动的流体在流动过程中,不随空间位置变化的物理参数是()。
A.流速
B.流量
C.黏度
D.压力
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
12、问答题
施工进度管理在机电工程项目中的应用真题案例解析3:
案例:A公司中标承建某化肥厂扩建一套位于原生产装置旁的新甲醇生产装置,施工内容包括装置的全部机电工程安装和新老系统的连通,承包合同附加条款说明,A公司在施工时应采取有效安全技术措施确保已生产的装置安全,并新老系统的接口连通要在生产装置局部短时停车时间内完成,即均必须准点到达。工程的油漆防腐、保温由B公司分包承担。
【问题】:
(1)A公司的施工进度计划应采用什么表达形式?说明理由。
(2)A公司在单位工程施工进度计划实施前应怎样进行计划交底?
(3)B公司的施工进度计划编制以什么类型为主?说明理由。
(4)A公司在塔器吊装、管网铺设时应坚持什么施工顺序?以下网络计划是否可调整以降低大型机械使用费用?(用文字说明)
图1H420096-03

点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
13、多项选择题 火灾自动报警系统调试前,先对()等逐个进行单机通电检查,正常后方可进行系统调试。
A.探测器
B.分散报警控制器
C.集中报警控制器
D.火灾报警装置
E.火灾信号传送装置
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
14、单项选择题 综合考虑各种因素,大型储罐选择()基础较为妥当。
A.联合
B.垫层
C.沉井
D.箱梁式
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
15、多项选择题 特种设备的检验检测范围包括()。
A.监督检验
B.定期检验
C.型式检验
D.质量检验
E.安全检验
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
16、多项选择题 根据《注册建造师施工管理签章文件目录》规定,机电工程的施工进度管理文件包括()。
A.总进度计划报批表
B.分部工程进度计划报批表
C.单位工程进度计划报审表
D.分包工程进度计划批准表
E.材料采购总计划表
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
17、问答题
背景:
——工期调整方法一:
a公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。a公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。

附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;

2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试 运行时间。
a公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,a公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,a公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,a公司向业主发出索赔意向书。
问题:
1.a公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
18、多项选择题 建筑电气工程由()构成。
A.电气装置
B.电线、电缆
C.布线系统
D.开关、插座
E.用电设备电气部分
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
19、问答题
背景:某机电安装公司承包了北方干旱地区某厂的一项机电项目的技术改造工程,合同工期120天。工程内容包括:(1)新建设备(机械、容器)安装和2台1000m3常压钢制储槽现场制作、安装以及管道系统改造安装,(2)2台500m3旧钢制储槽和一座旧砖混结构操作间的拆除,部分重复利用机械的移位安装。设计要求,现场制作的钢储槽采用X射线检测,新建系统管道采用空气进行压力试验。
本工程地处闹市区,施工环境要求严格,建设单位要求施工单位对于识别出的环境因素要落实具体保护措施和加强节水工作。由于工期特别紧、作业要求高。施工单位为此制订了详细的、符合工程实际的进度计划,昼夜施工。并制定了环保和节水措施。
在拆除旧钢制储槽时,发现里面还有残存的硫酸,施工人员将残存硫酸用清水稀释后就地排放。在拆除旧的设备及泵房时收集到一些残存的粉状原料,施工人员将这些残存粉状原料收集后,集中处理。
由于组织措施得到落实,承包单位与相关方进行较好的协调。工程按合同工期完成。
槽罐制作有哪些污染环境的因素?如何防治?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
20、单项选择题 光纤布放时,槽道内光纤应顺直、不扭绞,应加套管或线槽进行保护,无套管保护处用扎带绑扎,但不宜过紧。拐弯处曲率半径至少大于光缆直径的()。
A.10倍
B.15倍
C.20倍
D.25倍
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
21、单项选择题 空调风管的温度传感器安装应在风管()完成后进行。
A.测试
B.调试
C.保温层
D.防腐层
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
22、单项选择题 在进行避雷器工频放电试验时,要求限制放电时短路电流的保护电阻,应把短路电流的幅值限制在()以下。
A.0.3A
B.0.5A
C.0.7A
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
23、单项选择题 适用于低、中压空调系统及潮湿环境,但对高压及洁净空调、酸碱性环境和防排烟系统不使用的风管,一般用()制成。
A.聚氨酯复合风板材
B.玻璃纤维复合板材
C.无机玻璃钢板材
D.酚醛复合风板材
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
24、问答题
施工结算在机电工程项目中的应用真题案例解析与考点分值计算:
案例:某企业(业主)一套加氢装置扩建安装工程由某施工单位承担.工程包括:动设备安装23台,静设备安装15台,非标设备现场制做240吨,管道安装23000m.合同工期6个月.其中动、静设备安装,非标设备制做统称为设备安装工程,其直接工程费约300万元.合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算.设备安装各项费用的取值如下:措施费为直接工程费的5%:间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%.合同其他条款如下:
⑴管道安装费按0.016万元/米计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9.
⑵开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%.
⑶业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金.
⑷施工单位前3个月进行设备安装,从第3个月开始进行管道安装.其中管道安装工程每月实际完成并经监理工程师签证确认的工程量如下表:
时间第3月第4月第5月第6月
管道安装工程量(m)5000800090006000
工程保修期间,一台现场制做的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元.
【问题】:
⑴计算设备安装预算造价(结果保留2住小数),要求列出各项费用计算步骤.
⑵计算全部安装工程预付款总额.
⑶计算第6月管道安装工程量价款.监理工程师应签证的管道安装工程款是多少?实际签发的付款凭证金额是多少?
⑷被损坏设备的修理费用应出自何处?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
25、多项选择题 建筑管道工程,按安装部位划分可分为()。
A.公共管道工程
B.厨卫管道工程
C.室内管道工程
D.室外管道工程
E.地下管道工程
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
26、问答题
工程质量管理在机电工程项目中的应用【案例1H420146-1】
1.背景
某公司承包了电子工厂通风空调工程,工程内容包括空调风系统(包括风管和配件的制作安装,风口安装)、水系统(包括冷热水管道、冷却水管道和冷凝水管道安装)、冷热源设备以及洁净厂房内的洁净空调系统、高纯水管道、高纯氮气管道等安装工程。工程设备有冷冻机、锅炉、冷却塔、水泵、空调箱、风机盘管和风机等,大型设备分布在地下一层,冷却塔位于屋顶层。高纯氮气管道采用电抛光不锈钢管,高纯水管道采用洁净塑料管,洁净空调系统风管采用镀锌钢板,其他风管采用新型无机复合风管。工程材料由施工单位采购。
为保证施工质量和洁净度要求,项目部对施工各阶段进行了质量控制的策划。
大型设备的吊装时间很集中,需对其供应时间、安装顺序及拖运通道的细节认真研究,并要与建筑施工协调配合,项目部制订最佳的施工方案。
2.问题
(1)施工阶段质量控制策划的主要内容是什么?
(2)项目部应在工程的哪些部位和工序设置质量控制点?
(3)大型设备的吊装中,项目部可采取哪些质量预控措施?
(4)按质量影n向因素控制法,应如何对该I程的材料控制进行策划?
(5)针对洁净厂房的安装工程,对材料控制的策划应考虑哪些方面?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
27、多项选择题 确定管道吹洗方法的根据有()。
A.管道设计压力等级
B.管道的使用要求
C.管道材料
D.工作介质
E.管道内表面的脏污程度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
28、单项选择题 企业的管理费用、财务费用作为期间费用,不再构成项目成本,企业与项目在费用上()核算。
A、合并
B、均摊
C、按照双方协商结果
D、分开
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
29、单项选择题 安装控制网水平距离的测设常用测量仪器是()。
A.光学经纬仪
B.全站仪
C.光学水准仪
D.水平仪
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
30、单项选择题 每组垫铁的块数不宜超过()块。
A.3
B.4
C.5
D.6
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
31、多项选择题 施工总平面图设计的主要内容包括()。
A.生产、生活及行政等临时设施平面布置的设计
B.临时用电的设计和临时用水的设计
C.安全防火设施的布置
D.合理布置各种仓库、预制场位置,减少场内二次运输
E.生产临时设施与生活设施分开布置
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
32、单项选择题 大型立式圆柱形储罐对接焊缝的咬边深度不得大于()mm。
A.0.5
B.1.0
C.1.5
D.2.0
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
33、多项选择题 位置误差是指实际要素的位置对基准的变化量,下列属于位置误差的有()。
A.平面度
B.平行度
C.同轴度
D.圆柱度
E.对称度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
34、单项选择题 进入建设实施阶段的重要标志是()。
A.主体工程开始建设实施
B.临时工程开始建设实施
C.监理下达开工令
D.有关土地使用权已经批准
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
35、问答题
某民营造纸企业为尽快占领西南市场,拟在西南某县建一座中型造纸厂,在与当地县政府签订三项协议后,即办理了有关招标活动的审批手续,由于无初步设计,就以暂估工程总价的方式进行施工总承包,因工程资金来源尚未完全落实,要求施工单位垫资施工。
在资格预审中,业主重点审查施工单位的有无垫资能力。共有七家施工单位通过了预审,获得投标资格。
在投标日期前10天,业主以书面形式修改了工程范围。有一投标单位提出异议,被取消投标资格。
在投评标过程中,A公司因报价最低,低于成本价30%,然而又因称其垫资能力强,被业主选中,遭到评标专家的一致反对。B公司虽报价合理业绩好.施工能力强,而标书中垫资要求条件苛刻而遭业主否决。最终选择了资金状况一般.报价较低,业绩虽然较弱.但同意业主垫资条件的C公司。
在资格预审中,业主存在什么问题?应怎样解决?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
36、单项选择题 在高层建筑管道安装要求中,风机盘管的供回水管和凝结水管应注意坡度和坡向,凝结水管应低于集水盘,坡度不小于(),并坡向立管。
A.1%
B.2%
C.3%
D.4%
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
37、单项选择题 室内照明灯具的施工程序中,灯具安装接线的紧后工序是()。
A.导线并头
B.绝缘测试
C.送电前检查
D.灯管安装
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
38、单项选择题 公差带位置由()决定。
A.基本尺寸
B.标准公差
C.基本偏差
D.尺寸偏差
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
39、多项选择题 电缆敷设时应注意的事项有()。
A.电力电缆和控制电缆应分层布置
B.电缆与热力管道交叉时的净距离应符合规定
C.电缆应从电缆盘的下端引出
D.并列敷设电缆的中间接头应将接头位置错开
E.应有防止电缆机械损伤的措施
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
40、单项选择题 施工项目成本费用控制的核心任务是()。
A、纠偏
B、检查
C、成本预测
D、偏差分析
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
41、问答题
试运行管理在机电工程项目中的应用【案例IH420155-3】
1.背景
某地方企业投资新建一机电工程.工程进展到快要结束时,该企业的一些关键生产管理岗位和操作岗位人员还未招聘到位.投料试运行时发生了一起火灾,因处置不及时,5小时后大火才被扑灭.投料试运行中止.经事故联合调查组深入调查,认定事故的直接原因是操作工误操作,致使当时的工作压力远大于设计压力,导致一法兰口发生泄漏,高温易燃物料的泄漏直接引起大火.间接原因是因为联锁、报警系统到货晚,安装调试工作还没结束而没有投用;且由于建设单位一味压缩投资和抢工期,没有按照总体试运行方案的程序和要求进行,消防设施的配置等远达不到设计及国家相关规定要求等.
2.问题
(1)该企业的一些关键生产管理崩位和操作岗位人员在工程进展到快要结束时还未招聘到位是否合理,为什么?
(2)操作工误操作最主要的原因是什么?说明理由.
(3)联锁,报警系统还不具备投用条件是否可以进行负荷试运行工作?
(4)为了工期,是否可以省略一些程序而不执行已经审批的试运行方案,为什么?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
42、问答题
协调管理在机电工程项目中的应用【案例1H420084-3】
1.背景
某施工总包单位在我国西北部承建了一大型军工厂不停产扩建工程,其60%的主要工程材料有业主提供,剩余40%的材料通过预付材料款的方式由总包单位自行采购和组织施工。为了按期完成该项建设任务,该总包单位将室外部分管廊上的管道分包给A专业施工单位安装,其中管道有一段通过禁火区;将新增高压管道的射线探伤作业分包给B专业探伤单位实施.此分包项目施工工艺复杂,质量和技术要求高,施工难度大,需要多专业、多工种变叉配合施工。工程开工前总承包单位召开了分包单位协调会,明确各单位的工作时间、竣工验收考核,以及工程资料移交等事项。将室外要求条件高的管道焊接工作分包给了C专业焊接单位。施工过程中,A专业施工单位安装的管道通过禁火区时,其到总包单位申领动火作业证,并做了相应的其余安全防范工作,最终使各项工作顺利完成。B探伤单位在对新增高压管道进行射线探伤时,发生因射线作业引起生产中设备放射液位指示仪表报警。B探伤单位检测员对此立即通知了业主单位负责人,最终使问题得到了解决。因外部气象环境突变,C专业焊接单位所焊接的部分管道焊接质量没能通过验收,监理单位令其重焊,因工期推迟,业主对其进行了罚款。C专业焊接单位认为是不可抗力,对罚款不予接受。
2.问题
(1)背景资料中的分包属于何种类型?该总包单位与A、B和C分包单位协调管理的重点内容有哪些?
(2)A分包单位在禁火区作业时的处理存在何种错误?阐述正确的主要的安全防范工作内容。
(3)对于设备放射液位指示仪表的报警,B探伤单位检测员的通知是否正确?简述理由。
(4)鉴于现有的背景环境,在室外焊接应考虑哪些质量影响因素?
(5)简述在焊接质量问题处理和认识上存在的不妥之处。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
43、问答题
采购管理在机电工程项目中的应用【案例答案分析】
1.背景
某机电总承包一级施工单位通过招标承接了.栋35层的商务办公楼宇的机电安装工程。合同中规定工程承包范围包括:给水排水系统、电气系统、空调通风系统、消防系统和电梯安装。工程所需6台电梯和安装在33层设备房的4台冷水机组已由业主招标选定生产厂家,并与空调冷水机组生产厂签订了供货合同。由于招标时电梯生产厂是包安裴的,为方便施工管理,业主授权总承包单位按招标条件与生产厂签订供货和工程安装合同。目标工期为210天,不可延误,每延误一天扣罚5万元人民币。
2.问题
(1)冷水机组和电梯都是甲供设备吗?为什么?它们应由哪个单位负责监造?
(2)设备监造主要依据什么来验收?
(3)在监造电梯时,有两台电梯出现了重大质量事故,项目部需要进行质量保证体系审核,其技术文件包括哪些内容?
(4)两台电梯监造时出现了重大质量事故,使整个工期推迟了30天,应扣罚哪个单位的费用?为什么?
(5)设备运输到达施工现场后,项目部应如何进行验收?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
44、问答题
背景:某施工单位承接一项200MW火力发电厂全部机电安装工程,工程内容包括:锅炉机组、汽轮发电机组、厂变配电站、化学水车间、制氢车间、空气压缩车间等。其中锅炉汽包重l02t,安装位置中心标高为52.7m;发电机定子l58t(不包括两端罩),安装在标高+10.00m平台上。且汽机车间仅配置一台75/20t桥式起重机;压力容器和管道最高工作压力为13.73MPa。由于工期紧和需要节约成本,水冷壁安装第一次采用地面组合整体柔性吊装新工艺。该项目施工图分阶段出图,项目经理部注重项目成本各阶段的控制,按施工项目成本构成,对材料费成本进行认真分析,对成本控制的内容责任落实,重点突出,以分部分项工程作为项目成本控制对象的方法得当,并定期开展“三同步”检查活动,工程施工前认真进行了施工方案交底,严格控制质量、安全,因此工程竣工后取得了较好的经济效益。
如何进行施工方案交底?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
45、多项选择题 高层建筑的采暖系统安装工艺流程中,采暖器具安装后的工序有( )。
A.支架安装
B.支管安装
C.系统试压
D.系统冲洗
E.管道保温
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
46、多项选择题 室内电缆敷设时,正确的做法有()。
A.电力电缆设在控制电缆的上部
B.敷设时电缆从电缆盘的上端引出
C.电缆平行敷设在热力管道的上方
D.并列敷设电缆中间接头可在任意位置
E.电缆应在切断4小时内进行封头
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
47、多项选择题 自动喷水灭火系统按喷头的构造分为()。
A、湿式系统
B、雨淋系统
C、水幕系统
D、水喷雾系统
E、自动启闭系统
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
48、单项选择题 防腐蚀工程所用的原材料,应有产品质量证明文件、质量检验报告和产品技术文件,并符合设计要求。当需变更设计、材料代用或采用新材料时,必须征得()同意。
A.监理单位
B.业主单位
C.勘察单位
D.设计单位
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
49、单项选择题 一般电梯额定载重量不包括()kg。
A.320
B.630
C.1375
D.2500
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
50、单项选择题 列入国家强制检定目录的工作计量器具不包括()。
A.兆欧表
B.材料试验机
C.X射线探伤机
D.接地电阻测量仪
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
51、多项选择题 空调工程的风管应与()连接。
A.出风口
B.风阀
C.风机盘管
D.热泵机组
E.冷水机组
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
52、单项选择题 适用于较大面积的涂装的涂料施工方法为()。
A.刷涂法施工
B.滚涂法施工
C.空气喷涂法施工
D.高压无气喷涂法施工
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
53、单项选择题 湿式自动喷水灭火系统通常适用于室内温度不低于40C且不高于()℃的环境。
A.50
B.60
C.70
D.80
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
54、多项选择题 法律规定应当撤销仲裁裁决的情形有()。
A、仲裁的事项不属于仲裁协议约定的范围或者仲裁委员会无权仲裁
B、仲裁员在仲裁该案时有索贿、徇私舞弊、枉法裁决的行为
C、提出撤销仲裁裁决申请的主体必须是仲裁当事人
D、必须有证据证明仲裁裁决有法律规定的应予撤销的情形
E、仲裁庭的组成或者仲裁的程序违反法定程序
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
55、单项选择题 电视塔顶设备吊装常用的方法是()。
A.塔式起重机吊装
B.履带吊吊装
C.直升飞机吊装
D.缆索起重机吊装
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
56、多项选择题 干粉灭火设备由()输气管、过滤器、球形阀、喷头、喷枪、干粉炮等组成。
A.压力表
B.警铃
C.干粉罐
D.动力气体容器
E.容器阀
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
57、多项选择题 在变压器安装现场,采用电桥法和电压降法可以测量()。
A.变压器变比
B.变压器绕组作星形连接时的吾相绕组的直流电阻
C.变压器绕组作三角形连接时的备相绕组的直流电阻
D.变压器绕组连同套管一起的绝缘电阻
E、变压器绝缘油的击穿电压
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
58、多项选择题 隔离开关的安装程序有()。
A.密封检查
B.基础检查验收
C.本体安装
D.传动装置配装
E.调整
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
59、单项选择题 ()是综合检验设备制造和设备安装质量的重要环节。
A.精度检验与调整
B.设备固定
C.润滑与设备加油
D.调整与试运转
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
60、单项选择题 《现场设备、工业管道焊接工程施工及验收规范》规定,焊工应按规定的()及焊接技术措施进行施焊。
A.焊接作业指导书
B.焊接工艺评定
C.焊接工艺方案
D.焊接规程
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
61、单项选择题 在零部件装配时,下列装配顺序错误的是()。
A.装配从组合件开始
B.由组合件装配成部件
C.由部件进行总装配
D.先辅机后主机
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
62、单项选择题 控制设备安装标高的常用测量仪器是()。
A.光学水准仪
B.激光准直仪
C.全站仪
D.光学经纬仪
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
63、单项选择题 确定施工项目成本核算对象的原则,应以每一独立施工图预算所列的()为依据,并结合施工现场条件和施工管理要求,因地制宜地确定成本核算对象。
A、单位工程
B、分部工程
C、分项工程
D、主体工程
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
64、问答题
背景:
某工程建设单位将工程中的土建工程、设备安装工程分别发包给甲、乙两家施工单位,在合同履行中发生以下事件:
事件1:业主代表在审查土建施工组织设计时,认为脚手架工程危险性较大,要求施工单位编织脚手架工程安全专项施工方案。甲施工单位项目经理部编织了安全专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。
事件2:业主代表在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位书面提出整改要求;在巡视时发现乙施工单位已安装的管道存在严重质量问题,即向乙施工单位签发了“工程暂停令”,要求对该分部工程停工整改。
事件3:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。乙修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延期申请。
问题:
(1)指出事件1中,甲施工单位在脚手架工程专项施工方案中编织和报审过程中的不妥之处,写出正确的做法。
(2)事件2中业主代表的做法是否妥当?若有不妥之处,说明理由并写出正确做法。
(3)事件2中,在施工单位申请工程复工后,监理单位应该进行哪些方面的工作?
(4)乙施工单位向项目经理机构提出延长工期申请是否正确?说明理由。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
65、单项选择题 在220kV电力架空线路杆塔()范围内不得挖取黏土。
A.5m
B.10m
C.15m
D.20m
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
66、单项选择题 绝热材料按可压缩性划分可分为硬质、半硬质和软质。相对变形在()时为半硬质。
A.4%~15%
B.5%~20%
C.6%~30%
D.6%~40%
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
67、问答题
某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。在合同履行过程中发生以下情况:
情况一:该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。
情况二:该机电安装工程公司根据质量监督检验部门编制的经批准的施工组织总设计进行施工。
情况三:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。
情况四:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名精通业务的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。
情况五:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段并进行。
问题
1.按设备功能可将机械设备分为哪几类?化工生产设备属于哪一类?
2.业主与总承包方和分包方签订的合同是否合理?为什么?
3.逐一对以上发生的情况判断其正确与否?并说明理由或改正。
4.情况三中发生的重大事故属于几级重大事故?安全事故处理必须坚持的原则是什么?5.该工程项目职业健康、安全与环境风险管理的基本原则有哪些?
6.情况五中的试运行方案应由谁编制?由谁审批?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
68、问答题
1.背景
某机电安装企业承接了1000MW机组汽轮发电机系统安装工程,包括汽轮机、发电机、励磁机、凝汽器、除氧器、加热器和各类水泵等安装,以及相应汽轮机和发电机等大件设备的运输任务。其中,汽轮发电机大件设备由上海生产,运输途经水路一沿途公路(含3座桥和地下管线)一现场道路及组合场;其余工程设备由生产厂家以装籍方式运抵组合场和仓库。在安装阀门时,打开阀门包装箱发现其技术资料不全,两天后在其他水泵箱中找到。对此,该机电安装企业开展了工程设备管理大检查,结果发现:少量仓库内设备名称和规格不符;两箱限额设备部件已经运达安装现场,其中一箱外箱体在安装过程中受到机械力打击。针对存在的问题,项目经理部作了认真而又全面的整改。
2.问题
(1)大件设备运输途径沿途公路之前应采取哪些措施?
(2)在现场道路及组合场对大件设备运输和卸载应采用哪些措施?
(3)背景资料中,阀门资料不全错在哪个管理环节?该环节有哪些主要工作?
(4)设备存入指定仓库内时,通常还要做好哪些工作,可避免标识和规格不符?
(5)简述汽轮机安装程序。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
69、多项选择题 压力容器类别划分为工类、Ⅱ类、Ⅲ类,划分根据的因素有()。
A.使用形式
B.品种
C.设计压力
D.容积
E.介质特性
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
70、问答题
某枢纽工程由节制闸、船闸和新筑堤防组成。节制闸14孔,每孔净宽10m,设计流量为1500m3/s;船闸闸室长120m,船闸净宽10m;新筑堤防长3000m。某投标人中标并与发包人签订了施工合同。合同约定工程预付款为签约合同价20%。
投标文件中部分土方及混凝土工程量、单价见下表:
序号
|
项目名称
|
工程量(万m3)
|
单价(元/m3)
|
1
|
土方开挖
|
20
|
11
|
2
|
土方填筑
|
12
|
15
|
3
|
混凝土
|
3.5
|
320
|
表中未列出的合同其他项目工程款为2000万元。
承包人编制并经监理人批准的进度计划为:第1~4个月进行土方工程施工,第5个月开始浇筑混凝土,混凝土采用拌和站拌合(拌和站安装、调试需一个月时间完成)。
工程开工后,承包人根据监理人批准的进度计划,立即组织进场了部分设备,其中包括挖掘机2台,推土机2台,自卸汽车10辆,拌和站1套。监理单位按照合同发布了开工令。
工程实施过程中,发生了下列事件:
事件一:工程开工后,由于征地工作受阻未及时提供施工场地,使土方工程开工滞后1个月,承包人提出了书面索赔意向书报送监理人。监理人签收了意向书,并指示承包人调整土方工程施工进度计划,混凝土浇筑施工计划不变。承包人提出的设备索赔费用包括2台挖掘机,2台推土机,10辆自卸汽车和1套拌和站进场后1个月的闲置费用。
事件二:闸首设计建基面为岩石,开挖到建基面时,未见岩层出露,补充勘测发现建基面以下为2m厚的软土,其下才为岩层,为此设计单位提出对此2m厚的软土采用碎石土换填处理并提出设计变更。碎石土单价中的直接工程费为30元/m3。
事件三:在新筑堤防填筑过程中,遇阴雨天气,承包人根据施工措施计划,对填筑面采取措施,以尽量减小阴雨对工程的影响。
指出事件三中承包人对填筑面应采取的措施。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
71、多项选择题 以下应逐个进行壳体压力试验和密封试验的阀门有()。
A.输送苯乙烯管道的阀门
B.输送甲醇管道的阀门
C.输送设计压力为1MPa的自来水管道的阀门
D.输送温度为280℃的过热蒸汽管道的阀门
E.输送设计压力为2MPa的热水管道的阀门
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
72、单项选择题 2011年8月1日,某建设单位领取了施工许可证。由于某种原因,工程不能按期开工。根据我国《建筑法》的规定,申请延期应在()前进行。
A、2011年9月1日
B、2011年10月1日
C、2011年11月1日
D、2011年12月1日
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
73、单项选择题 设备安装精度控制中,采用修配法对补偿件进行补充加工的目的是()。
A.解决设计存在的问题
B.抵消过大的安装积累误差
C.修补制造的加工缺陷
D.补仓零部件的装配偏差
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
74、单项选择题 《注册建造师执业管理办法(施行)》规定,机电工程中,冶炼专业工程范围包括烧结球团工程、焦化工程、冶金工程、煤气工程、建材工程、()工程.
A.动力站安装
B.起重设备安装
C.工业炉窑安装
D.制氧
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
75、多项选择题 直接费包括()
A.设备费
B.人工费
C.材料费
D.施工机械使用费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
76、单项选择题 常用在使用地点固定、使用周期较长的场合,较经济的起重机械是()起重机。
A.桅杆式
B.轻小
C.门座式
D.塔式
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
77、单项选择题 自动化仪表线路敷设完毕后,应测量电缆电线的()。
A.绝缘电阻
B.额定电流
C.击穿电压
D.线路电阻
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
78、单项选择题 项目管理和企业生产经营是相互联系,但又有不同的责任目标,因此必须从核算组织体制上打好基础。为了科学有序地开展施工项目成本核算,分清责任,合理考核,应做好以下一些基础工作()。
A、建立健全原始记录制度
B、招聘合格的财会人员
C、财务管理通过ISO质量管理体系认证
D、实现计算机化核算管理
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
79、单项选择题 通风与空调系统联合试运转及测试调整由()单位负责组织实施。
A.建设
B.施工
C.设计
D.监理
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
80、多项选择题 管道进行压力试验前应将待试管线上的()拆除或加以隔离。
A、调节阀
B、安全阀
C、闸阀
D、爆破板
E、仪表元件
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
81、单项选择题 某2级土石坝工程采用土围堰挡水施工,根据《水利水电工程施工组织设计规范》,其围堰边坡稳定最小安全系数为()。
A.1.0
B.1.05
C.1.1
D.1.15
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
82、单项选择题 《电力法》中的电力设施保护区主要是指()。
A.发电厂保护区
B.电力电缆线路保护区
C.变电站保护区
D.换流站保护区
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
83、单项选择题 图纸会审是所有工程施工准备工作的重要一环,除对本专业施工图纸上尚存的疑问向设计单位取得明确的解释外,更主要的是()。
A.协调各专业工程中的各个阶段
B.查阅资料,修改图纸中的不足
C.查阅核实工程的工程量
D.查阅核对不同专业间的衔接和接口是否符合要求
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
84、单项选择题 根据《计量法》,关于计量器具使用的说法,正确的是()。
A.计量标准器具是国家计量基准器具
B.进口的计量器具必须经国务院计量行政部门检点合格后使用
C.检测器具的测量极限误差必须大于被测对象所能允许的测量极限误差
D.强制检定与非强制检定均属于法制检定
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
85、判断题 实际成本与预算成本相比较,可以反映对社会平均成本(或企业平均成本)的超支或节约,综合体现了施工项目的经济效益
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
86、多项选择题 自动化仪表工程施工程序中,仪表管道安装后的试验内容有()。
A.仪表电源设备试验
B.综合控制系统试验
C.回路试验
D.系统试验
E.交接试验
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
87、单项选择题 下列机电工程,属于注册建造师执业的机电安装工程中的大型工程师()。
A.电压10—35kV且容量>5000kVA的变配电站工程
B.生产能力≥3亿m3/年的城镇燃气工程
C.投资≥2亿元的电炉工程
D.单项工程合同额1000万元及以上的发电工程
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
88、单项选择题 在被焊结构刚性大、接头应力高、焊缝易产生裂纹的情况下,焊条选择时可以考虑选用比母材()的焊条。
A.同一强度级别
B.低一强度级别
C.高一强度级别
D.相同或高一强度级别
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
89、问答题
背景:华东机电安装公司通过招投标竞争在某市承包一项商务楼的机电安装工程项目,工程
范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消
防工程、电梯工程等。合同造价为1200万元。
当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。
智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
90、单项选择题 卧式汽包绝热保护层施工时,汽包顶部严禁()接缝。
A.横向
B.纵向
C.垂直
D.平行
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
91、单项选择题
某机电公司承包了某化工厂的设备及管道的防腐蚀工程。由于设备表面还存有铁锈和旧的防腐层,必须对设备进行预处理。工程防腐蚀涂层采用刷涂的施工方法,防腐蚀衬里采用聚氯乙烯塑料衬里。施工完毕,经总工程师鉴定,由于此工程质量要求很高,防腐蚀采用刷涂后,设备表面不够均匀和平整,于是对设备表面重新进行预处理,采用另一种涂层方法。工程施工完毕,达到设计要求后,交付使用。
不适用于挥发性涂料,且涂膜的厚度不易均匀,一般用于结构复杂的器材或工件的防腐蚀涂层的施工方法是()。
A.刷涂
B.刮涂
C.浸涂
D.淋涂
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
92、单项选择题 建筑电气工程施工技术要求,凡是非带电的裸露可接近的金属部分必须接地。接地连接的末端支线不允许()连接。
A.并排
B.分散
C.串联
D.并联
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
93、问答题
背景:
某机电安装工程公司承担了一机电工程项目的安装任务,合同工期为120d,合同价款为300万元。该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计,在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟定具体的施工方案。该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:
(1)加强施工调度;
(2)编制资金使用计划,确定施工成本管理目标;
(3)采用先进的施工技术;(4)提出风险应对策略。
问题:
1.该工程项目经理部在施工组织设计编制过程中存在哪些不妥,并改正。
2.施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计分别是以何为对象进行编制的?
3.施工成本管理的措施可归纳为哪几类?以上四项具体措施应归入哪一类?
4.施工成本管理的环节主要有哪些?
5.施工成本控制的目标是什么?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
94、多项选择题 变配电工程安装完成后,通电试运行的基本条件有()。
A.电气交接试验报告合格
B.经所在地供电管理部门检查符合要求
C.安装防范技术措施已落实到位
D.变电所管理人员已确定到位
E.室内接地工程已完工
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
95、多项选择题 由于材料价格是由()等所组成,因此控制材料价格,主要是通过掌握市场信息,应用招标和询价等方式控制材料、设备的采购价格。
A、买价
B、运杂费
C、运输中的合理损耗
D、增值税
E、库存费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
96、单项选择题 机械设备安装精度测量过程中的四个要素不包括()。
A.设备基础
B.测量对象
C.计量单位
D.测量精度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
97、单项选择题
某机电公司承包了某化工厂的设备及管道的防腐蚀工程。由于设备表面还存有铁锈和旧的防腐层,必须对设备进行预处理。工程防腐蚀涂层采用刷涂的施工方法,防腐蚀衬里采用聚氯乙烯塑料衬里。施工完毕,经总工程师鉴定,由于此工程质量要求很高,防腐蚀采用刷涂后,设备表面不够均匀和平整,于是对设备表面重新进行预处理,采用另一种涂层方法。工程施工完毕,达到设计要求后,交付使用。
渠沟及烟囱等设备采用()衬里,可以获得耐蚀性、耐热性、耐磨性良好的保护层。
A.铅
B.橡胶
C.玻璃钢
D.砖板
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
98、多项选择题 消防工程移交包括()。
A.工程实体移交
B.工程主体移交
C.工程资料移交
D.工程验收移交
E.工程材料移交
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
99、问答题
某专业安装公司承包了南方沿海某城市一高层建筑的泛光照明工程。承包合同为设计、采购、施工。工程设计考虑节能环保和新技术,选用了LED变色泛光灯,建筑泛光照明要与城市景观照明同步控制,照明场景控制选用二总线控制模块。合同工期90天,7月l日开工到当年9月28日竣工。
专业安装公司按合同要求,编制了泛光照明工程施工方案。因建筑有透空段,灯具安装采用吊篮方式施工。公司对施工人员进行了灯具安装及安全操作培训。
安装公司编制了施工进度计划,施工作业按进度计划实施。针对施工季节可能出现的意外事件(自然灾害),安装公司制定了应急预案。
施工中,安装公司及时与各相关单位沟通协调,灯具及时到场,照明电源和线路按期敷设到位,泛光照明工程按合同约定竣工,并与城市景观照明同步开通。在保修期间,专业安装公司对建筑泛光照明工程进行了技术性回访。
1.LED灯具安装中,可能出现哪些自然灾害的意外事件会影响工程进度? 2.用吊篮方式安装灯具是哪种类型的高处作业?还应对施工人员进行哪些操作技术的培训?取得哪个操作证才能上岗操作? 3.泛光照明工程施工中,专业安装公司要与哪些单位沟通协调? 4.在保修期内,专业安装公司进行技术回访有何作用?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
100、问答题
某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:
(1)增加净化空调系统工程;
(2)将原计划总工期20个月改为l8个月。
总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:
“如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。
消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收。征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。
电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。
问题:
1.业主与总承包公司签订合同时哪些做法违反法律规定?法律依据是什么?
2.总承包公司与分包单位订立的合同中有哪些不利于总承包公司的条款?指出并说明。
3.指出消防系统工程验收中不正确之处,正确的消防系统工程验收应如何进行?
4.指出电梯安装工程监督检验过程中不正确之处,并予以纠正。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
101、多项选择题 风管制作时,应针对风管的()采取相应的加固措施。
A.工作压力
B.风速流量
C.板材厚度
D.风管长度
E.断面尺寸
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
102、多项选择题 石油化工工程包括()。
A.石油天然气建设
B.海洋石油工程
C.起重设备安装工程
D.化工医药工程
E.石油深加工
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
103、单项选择题 VLV32、VV32型电缆()。
A.不能承受机械外力作用
B.可敷设在竖井内
C.不适用于潮湿
D.不可承受相当大拉力
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
104、单项选择题 机电工程现场中电焊机至焊钳的连接导线多采用()聚氯乙烯绝缘平形铜芯软线,因为电焊位置固定不动,多移动
A.rv型
B.Blx型
C.Blv型
D.Bvv型
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
105、单项选择题 酚酞一酒精溶液试纸主要用于焊后检验致密性试验中的()。
A.液体盛装试漏
B.气密性试验
C.氨气试验
D.氦气试验
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
106、单项选择题 球形罐的类型不包括()。
A.橘瓣式
B.足球式
C.单一式
D.混合式
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
107、单项选择题 某施工合同签订于2006年5月1日,合同备案时间为2006年5月5日,工程开工时间为2006年7月1日,工程竣工时间为2007年7月1日,确认支付工程竣工结算款时间为2007年10月1日。由于业主迟迟未支付工程款,施工单位于2008年1月1日向业主催要工程款,业主答应最迟于2008年7月1日付清所有工程欠款。则施工单位主张竣工结算的诉讼时效截止时间为()。
A、2009年7月1日
B、2009年10月1日
C、2010年1月1日
D、2010年7月1日
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
108、单项选择题 对于间接费用的核算描述不正确的是()。
A、建筑工程以间接费为标准
B、安装工程以人工费为标准
C、劳务的分配以直接费或人工费为标准
D、作业的分配以直接费或人工费为标准
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
109、多项选择题 机械设备安装过程中的精度检测室检测设备及零部件之间的相对位置误差,包括()等。
A.垂直度
B.直线度
C.平行度
D.同轴度
E.粗糙度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
110、多项选择题 有关于架空线路中导线连接的说法,正确的有()。
A.每根导线在一个档距内可以有一个接头
B.在跨越公路、铁路时可以有一个接头
C.接头处的机械强度不低于导线自身强度的90%
D.接头处的电阻不超过同长度导线电阻的1.2倍
E.不同截面的导线,只能在杆上跳线内连接
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
111、单项选择题 缆风绳是桅杆式起重机的稳定系统,副缆风绳直径大小的选用原则是()选取。
A.以主缆风绳的工作拉力
B.以主缆风绳的初拉力
C.比主缆风绳较小的直径
D.以主缆风绳相同直径
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
112、填空题 盘、柜单独或成列安装时,其垂直度允许偏差不大于()mm/m
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
113、多项选择题 电气柜内二次回路的接线要求有( )。
A.按图施工,接线正确
B.导线允许有一个中间接头
C.电缆和导线的端部应标明其回路编号
D.每个接线端子上的接线最多不超过三根
E.配线应整齐、清晰和美观
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
114、单项选择题 容积大于或者等于()L的承压蒸汽锅炉可称为特种设备。
A.10
B.15
C.20
D.30
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
115、单项选择题 检验管道系统强度和严密性的试验是( )。
A.压力试验
B.真空度试验
C.泄露性试验
D.致密性试验
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
116、判断题 施工过程中耗费的主、辅材料及其他材料等劳动对象的价值,是以耗用材料的价格计入施工项目成本的
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
117、单项选择题 安装精度控制方法中的修配法的作用是( )。
A.抵消过大的安装累计误差
B.抵消设备运转时产生的作用力影响
C.抵消摩擦面间油膜的影响
D.抵消零部件磨损的影响
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
118、单项选择题 下列要素中,属于设备安装的位置误差是()。
A.平面度
B.直线度
C.圆柱度
D.垂直度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
119、单项选择题 金属给水管道系统在试验压力下观察(),压力降不应大于0.02MPa,然后降到工作压力进行检查,应不渗漏。
A.5min
B.10min
C.l5rain
D.20min
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
120、单项选择题 露天长输管道现场管段组装焊接时,焊接方法不宜采用()。
A.手工电弧下向焊
B.半自动焊
C.全自动焊
D.CO2气体保护焊
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
121、单项选择题 根据《计量器具分类管理办法》,计量器具按范围划分为A、B、C三类,属于B类的是()。
A.兆欧表
B.超声波测厚仪
C.钢直尺
D.5m卷尺
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
122、问答题
背景:某机电安装公司承建一个石化项目的通风空调工程与设备安装工程,施工项目包括:地下车库排风兼排烟系统、防排烟系统、楼梯间加压送风系统、空调风系统、空调水系统、空调设备配电系统、动设备安装、静设备安装。该项目的所有施工内容及系统试运行已完毕,在进行竣工验收的同时,整理竣工资料与竣工图。
工程施工技术资料的检查情况如下:采用的国家标准为现行有效版本。预检记录齐全,其中2份的签名使用了圆珠笔。施工组织设计、技术交底及施工日志的相关审批手续及内容齐全、有效。预检记录、隐蔽工程检查记录、质量检查记录、设备试运行记录、文件收发记录内容准确、齐全。检查中发现缺少2个编号的设计变更资料。工程洽商记录中仅有这样的描述:将三层会议室的VAV4改为VAVl+VAV2。各种记录的编号齐全、有效。
动设备安装工程检查发现垫铁组放在地脚螺栓的中间,相邻两垫铁组的距离较大,有的机泵纵向两地脚螺栓孔间距超过lm,中间没有垫铁。
施工技术资料如何进行报验报审?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
123、多项选择题 成套配电装置柜体安装完毕后应()。
A.再全面复测一次
B.拧紧地脚螺栓
C.做好安装记录
D.将设备擦拭干净
E.检查柜内照明
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
124、问答题
施工结算在机电工程项目中的应用【案例IH420124-2】
1.背景
某承包商于某年承担一机电工程项目,与业主签订的承包合同要求:工程合同价2000万元,工程价款采用调值公式动态结算;该工程人工费占工程价款的35%.材料费占50%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分工程价款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中支付半月工程款.
2.问题
(1)请列出动态结算的调值公式.
(2)该工程预付款和起扣点是多少?
(3)发包人向承包人支付工程结算价款如何规定?
(4)建设工程质量保证金如何规定?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
125、单项选择题 某一钢丝绳的破断拉力为208kn,用作滑轮组的跑绳时,其最大允许拉力为()。
A.20.8kn
B.34kn
C.41.6kn
D.59kn
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
126、单项选择题 在机械设备安装过程时,装配件表面必须洁净并涂抹()。
A.防锈油
B.润滑油(脂)
C.石蜡
D.生产用油脂
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
127、单项选择题 管道系统压力试验前,管道上的膨胀节应()。
A.隔离
B.拆除
C.设置临时约束装置
D.处于自然状态
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
128、多项选择题 管道系统安装完毕后,给送介质为()的管道必须进行泄漏性试验。
A.天然气
B.蒸汽
C.氰化物
D.乙炔
E.煤气
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
129、问答题
某民营造纸企业为尽快占领西南市场,拟在西南某县建一座中型造纸厂,在与当地县政府签订三项协议后,即办理了有关招标活动的审批手续,由于无初步设计,就以暂估工程总价的方式进行施工总承包,因工程资金来源尚未完全落实,要求施工单位垫资施工。
在资格预审中,业主重点审查施工单位的有无垫资能力。共有七家施工单位通过了预审,获得投标资格。
在投标日期前10天,业主以书面形式修改了工程范围。有一投标单位提出异议,被取消投标资格。
在投评标过程中,A公司因报价最低,低于成本价30%,然而又因称其垫资能力强,被业主选中,遭到评标专家的一致反对。B公司虽报价合理业绩好.施工能力强,而标书中垫资要求条件苛刻而遭业主否决。最终选择了资金状况一般.报价较低,业绩虽然较弱.但同意业主垫资条件的C公司。
说明评标专家否定A公司的理由。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
130、多项选择题 在SDH传输网中,具有复用、解复用功能的基本网络单元有()。
A.终端复用器(TM)
B.分插复用器(ADM)
C.再生中继器(REG)
D.同步数字交叉连接设备(SDXC)
E.光纤放大器(OA)
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
131、问答题
背景资料
某施工单位经投标,承包了一项炼钢炉及相关设备的安装工程。按工业安装工程费用组成,除去税金和公司管理费后,工程价格仅为1000万元,其中:人工费占10%,材料费占60%,机械使用费占15%,其他直接费占5%,间接费占10%。公司测算,以此价作为项目经理部的成本考核依据。同时要求项目经理部编制进一步降低成本计划,严格进行成本管理,调整施工方案,实现利润100万元。若能实现,公司将予以奖励。项目经理部经认真编制成本控制计划,并经反复分析研究,对工程中几个重要工序的施工方案进行了调整,施工中按新方案实施,人工费在原基础上降低了20%,材料费降低了3%,机械使用费降低了40%,其他直接费降低了10%,间接费上涨了12%。项目经理部编制成本控制计划的内容如下:人工成本控制包括严格劳动组织和劳动定额管理;材料成本控制包括材料采购管理一项;施工机械费用成本控制包括严格租赁施工机械一项;其他直接费、间接费成本控制包括减少管理人员,控制费用支出两项。施工中,由于工期紧,炉窑砌筑未经工序交接验收即准备砌筑,遭监理工程师制止。
根据背景资料,分析并计算项目经理部能否实现100万元的利润?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
132、多项选择题 施工项目成本控制的重要工作之一是对分包价格的控制。项目经理部应在确定施工方案的初期就要确定需要分包的范围和规模,做好如下工作()。
A、分包工程的询价
B、订立平等互利的分包合同
C、落实劳务资源
D、建立稳定的分包关系网络
E、加强施工验收和分包结算
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
133、单项选择题 机电工程在施工过程中由于非设计原因的设计变更,应征得()的同意,由设计人员签认变更通知,按变更程序,经批准后实施。
A.设计
B.业主
C.监理
D.项目经理
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
134、单项选择题 工业安装工程单位工程质量控制资料检查记录表中的结论应由()填写。
A.施工单位
B.监理单位
C.建设单位
D.质监单位
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
135、问答题
背景:
某大型机床厂机电安装工程项目,通过招标投标,最终由某设备安装工程公司获得了中标,并签订了总承包合同,该设备安装工程公司与某机床生产企业签订了采购合同。总承包合同中约定总承包企业承担工程设备的采购任务,总承包企业在订立采购合同后,派人进驻机床生产企业进行监造。为了创造正常的施工条件和提高工程质量,该设备安装工程公司加强了该工程设备和材料的质量控制。
问题:
1.机电工程设备采购的通用程序有哪些?
2.机电设备监造除了自行组织外,还可由谁负责监造?
3.对工程设备和材料质量检验的方式有哪些?
4.工程设备质量检验的方法一般有哪些?
5.工程材料质量的检验方法有哪几种?
6.对工程设备安装时进行的开箱检查的内容有哪些?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
136、单项选择题 在()的情况下,用相应方法测出的各绕组与中性点之间的电阻,即为各相绕组的直流电阻。
A.电力变压器三相绕组作星形连接,而且中性点引出
B.电力变压器三相绕组作三角形连接,中性点不引出
C.电力变压器三相绕组作三角形连接
D.电力变压器三相绕组作星形连接或三角形连接
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
137、单项选择题 在改、扩建工程中要使用桅杆吊装一个重25t的设备,宜选用()地锚。
A.全埋式
B.半埋式
C.活动式
D.利用建筑物
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
138、单项选择题 经人民法院判决,建设单位应最迟于2010年4月5日向承包商支付工程款,但是届时却没有支付,则承包商请求强制执行的期限截止于()。
A、2010年10月5日
B、2010年12月5日
C、2011年4月5日
D、2012年4月5日
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
139、多项选择题 TD—SCDMA采用TDD模式,并同时采用了()等一系列高新技术。
A.时分多址(TDMA)
B.同步CDMA
C.智能天线
D.软件无线电
E.接力切换
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
140、单项选择题 自动化仪表工程施工程序中,仪表单体校验的紧前工序是()。
A.电缆敷设
B.取源部件安装
C.仪表单体调整
D.仪表电源设备安装
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
141、单项选择题 关于高层建筑管道施工原则的说法,正确的是()。
A.给水管让排水管
B.大管让小管
C.水管让电管
D.铁质管道让塑料管
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
142、多项选择题 验收施工单位提供的设备基础混凝土强度的质量合格证明书。主要检查()是否符合设计要求。
A.强度
B.水泥
C.配合比
D.砂石
E.养护
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
143、多项选择题 高分子材料的特点是()。
A.质轻
B.柔软
C.高弹
D.透明
E.坚硬
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
144、多项选择题 有关于架空线路中导线连接的说法,正确的有
A.每根导线在一个档距内可以有一个接头
B.在跨越公路、铁路时可以有一个接头
C.接头处的机械强度不低于导线自身强度的90%
D.接头处的电阻不超过同长度导线电阻的1.2倍
E.不同截面的导线,只能在杆上跳线内连接
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
145、单项选择题 工业炉砌筑冬期施工应使调制的耐火浇注料有较高的入模温度,其中不得直接加热的材料是()
A.水
B.水泥
C.砂子
D.石子
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
146、多项选择题 金属表面预处理方法主要包括()。
A.人工
B.机械
C.喷射
D.化学
E.电极
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
147、问答题
某机电工程公司承接了一条20km长的高压输电线路及一座35kV变电站建设工程。该20km长的高压输电线路虽然不存在大跨度架设,但沿途要穿越多处稻田和翻越两座小山林(三处塔基需要爆破),输电线材料由建设方提供。该110kV变电站规划在市郊支线公路一侧,其变压器器身虽充氮运输,但运输用大型平板车必须经过该市郊支线公路及其一座桥梁,桥梁要超载,但别无他途。变压器的二次水冷系统制造厂只供给定型设备,管路等连接部件为半成品,要在施工现场组焊安装。在该工程开工前,施工组织设计的编制人员向施工人员进行了施工组织设计交底,为整个工程的顺利实施和按期完工奠定了良好的基础。
问题:
1.建设方提供的输电电线一般有哪几种类型?
2.编制线路架设施工组织设计中应考虑包括对外协调的单位有哪些?
3.变压器器身运输会使桥梁超载,应与哪个部门协调,协调内容有哪些?
4.为做好变压器二次水冷系统的安装,施工单位应怎样与制造厂协调?
5.施工组织设计交底的主要内容有哪些?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
148、问答题
背景资料 某石化工程建设公司,以EPC总承包模式承包了国家重点能源建设项目,工程内容包括管道施工、站场运行设备安装等。合同约定,由业主负责管道主材、站场进口特殊阀门、机组的采购,EPC总承包单位负责采购其余机械设备和工程配件、辅材。为了提高建设项目工程质量的全过程控制,业主要求对管道的防腐层流水施工作业和管件热煨弯头的生产制造实施驻厂监造。负责监造的单位按照监造要求编制了监造大纲,设置了监造的监督点,采用日常巡检、实施监督点监督检查、召开监造会议、提交监造周报、月报等方法实施了监造,比较顺利地完成了监造任务。EPC总承包单位负责采购的机泵类机械设备到货后,EPC总承包单位项目部采购部门及时组织了泵类设备开箱检查。进入站场设备安装阶段,由于进口阀门不能及时到货安装,承包商项目部为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止该阀门安装工作。
进口设备的采购会存在哪些主要风险?采取什么针对性措施规避?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
149、单项选择题 根据建设部《危险性较大的分部分项工程安全管理办法》规定,房屋建筑和市政基础设施工程中,起重量300kn及以上的起重设备安装工程的吊装方案,施工单位应当组织专家对专项方案进行论证,再经()审批。
A.施工项目技术负责人
B.施工企业技术负责人
C总监理工程师
D.建设单位代表
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
150、问答题
某枢纽工程由节制闸、船闸和新筑堤防组成。节制闸14孔,每孔净宽10m,设计流量为1500m3/s;船闸闸室长120m,船闸净宽10m;新筑堤防长3000m。某投标人中标并与发包人签订了施工合同。合同约定工程预付款为签约合同价20%。
投标文件中部分土方及混凝土工程量、单价见下表:
序号
|
项目名称
|
工程量(万m3)
|
单价(元/m3)
|
1
|
土方开挖
|
20
|
11
|
2
|
土方填筑
|
12
|
15
|
3
|
混凝土
|
3.5
|
320
|
表中未列出的合同其他项目工程款为2000万元。
承包人编制并经监理人批准的进度计划为:第1~4个月进行土方工程施工,第5个月开始浇筑混凝土,混凝土采用拌和站拌合(拌和站安装、调试需一个月时间完成)。
工程开工后,承包人根据监理人批准的进度计划,立即组织进场了部分设备,其中包括挖掘机2台,推土机2台,自卸汽车10辆,拌和站1套。监理单位按照合同发布了开工令。
工程实施过程中,发生了下列事件:
事件一:工程开工后,由于征地工作受阻未及时提供施工场地,使土方工程开工滞后1个月,承包人提出了书面索赔意向书报送监理人。监理人签收了意向书,并指示承包人调整土方工程施工进度计划,混凝土浇筑施工计划不变。承包人提出的设备索赔费用包括2台挖掘机,2台推土机,10辆自卸汽车和1套拌和站进场后1个月的闲置费用。
事件二:闸首设计建基面为岩石,开挖到建基面时,未见岩层出露,补充勘测发现建基面以下为2m厚的软土,其下才为岩层,为此设计单位提出对此2m厚的软土采用碎石土换填处理并提出设计变更。碎石土单价中的直接工程费为30元/m3。
事件三:在新筑堤防填筑过程中,遇阴雨天气,承包人根据施工措施计划,对填筑面采取措施,以尽量减小阴雨对工程的影响。
计算本工程的工程预付款。首次支付工程预付款需要满足哪些条件?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
151、单项选择题 质量验收评定工作的基础工作在()。
A.建设单位
B.施工单位
C.监理单位
D.设计单位
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
152、单项选择题 下列设备吊装适用于直升飞机的是()。
A.山区的上山索道
B.30m高、10t重的钢制烟囱
C.一个5t重的设备吊至20m高平台上
D.河道中30t重构件的吊装
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
153、单项选择题 水管通常采用热固性塑料中的()制作。
A.中密度聚乙烯
B.高密度聚乙烯
C.聚丁烯
D.聚氯乙烯
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
154、多项选择题 特种设备的制造、安装、改造单位应当具备的条件包括()
A.相适应的普工
B.相适应的技术工人
C.良好的生产环境
D.相适应的检测手段
E.健全的质量管理制度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
155、单项选择题 变配电所、电动机单机空负荷、布线系统受电、电气照明等通电试运行要以()为主做好组织准备工作并付诸实施。
A.机组专业人员
B.电气专业人员
C.管道专业人员
D.通风专业人员
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
156、单项选择题 建筑物屋顶上的40mmX4mm扁钢避雷带应(),且镀层厚度不小于65/丝m。
A.冷镀锌
B.热镀锌
C.刷漆
D.镀塑
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
157、单项选择题 焊前对焊工重点审查的项目是()。
A.年龄
B.焊接资格
C.技术等级
D.文化程度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
158、多项选择题 机电工程签章文件中的合同管理文件包括()。
A.工程承包合同
B.工程分包合同
C.材料采购总计划表
D.工程竣工报告
E.索赔申请报告
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
159、填空题 正、负电源之间以及经常带电的正电源与合闸或跳闸回路之间,宜以()或()隔开。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
160、填空题 二次回路接线应按()图纸施工,接线应正确。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
161、问答题
华东机电安装公司通过招投标竞争在某市承包一大型商场的机电安装工程项目,工程范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程和锅炉安装工程等,合同造价为3200万元。其中变配电所应提前受电为其他建筑设备的试运转提供条件,由业主方运行管理。安装时由于处理变压器漏油而停工三天,在分承包合同约定的日期与总承包方同步完工,启动整个单位工程的竣工验收。
在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。
问题:
1.工程量清单计价应包括哪些组成部分?该工程因设计变更引发工程量变更情况,施工单位应如何处理?
2.施工单位应怎样计算由于设计变更引起的新项目费用?
3.指出该机电安装工程项目,划分的分部工程有哪些?
4.智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测?
5.因变配电所已受电、由业主方运行管理,该公司是否可以提前办理竣工验收手续?说明理由。
6.变压器安装时应注意哪些问题?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
162、单项选择题 三角测量网的布设要求各等级的首级控制网宣布设为近似等边三角形的网,其三角形的内角不应()。
A.小于50。
B.小于45。
C.小于30。
D.小于20。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
163、单项选择题 检查埋地管道防腐蚀结构涂层施工质量,不能采取目视检查的是()。
A.针孔
B.气泡
C.粘结力
D.透底
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
164、单项选择题 产品焊接试板应与制造容器原筒体材料中具有()的材料制作。
A.同钢号、同厚度、不同热处理状态和不同炉号
B.不同钢号、同厚度、不同热处理状态和同炉号
C.同钢号、同厚度、同热处理状态和同炉号
D.不同钢号、不同厚度、同热处理状态和同炉号
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
165、单项选择题 建筑智能化工程大型设备接口界面的确定,必须预先约定所遵循的()
A.接口软件
B.通信协议
C.合同条款
D.界面划分
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
166、问答题
背景:A安装公司承包了某42层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、NgtN空_N、建筑智能化等工程,合同总工期为24个月。在施工准备阶段A公司项目部编制了材料供应计划,要求材料到达施工现场要验收确认后入库。项目部还编制了施工机具使用计划,综合考虑设备特性,兼顾了企业技术进步和市场拓展需要合理地
选择安全、简单、可靠、品牌优良施工机具,使工程正常开工。施工中监理工程师对施工单位将部分油品、保温材料和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。
进场的材料应如何进行验收和确认?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
167、多项选择题 下列选用的起重钢丝绳安全系数中,正确的有()。
A.用作缆风绳的安全系数不小于3
B.用作滑轮组跑绳的安全系数不小于4
C.用作吊索的安全系数不小于6
D.用作载物的吊索安全系数不小于8
E.用作载人的吊索安全系数不小于12
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
168、单项选择题 消防工程现场检查主要是核查()是否符合经审核批准的消防设计。
A.测试的结果
B.有关书面资料
C.工程实体
D.工艺设备和仪表
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
169、判断题 石油天然气集团公司颁发的SY5333《钻井工程设计格式》是我们进行钻井设计时必须遵守的标准。()
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
170、问答题
背景:华东机电安装公司通过招投标竞争在某市承包一项商务楼的机电安装工程项目,工程
范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消
防工程、电梯工程等。合同造价为1200万元。
当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。
工程量清单计价应包括哪些组成部分?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
171、单项选择题 根据《安全生产法》的规定,下列没有违反法律规定情形的是()。
A、为了安全起见,每天晚上,专职安全管理人员都要将农民工宿舍的门从外面反锁上
B、由于施工场地空间狭小,施工单位在存储汽油的建筑物内设置了员工宿舍,但是汽油存处地点在一楼,而员工宿舍在三楼
C、为了方便,将施工现场的员工宿舍作为了员工的办公室
D、为了方便工作,让一名员工居住到了尚未竣工的建筑物内
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
172、单项选择题 适用于在低速而有冲击轴承是()。
A.向心滑动轴承
B.滑动轴承
C.滚动轴承
D.推力滑动轴承
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
173、多项选择题 就地安装的仪表箱,应选择在()的位置。
A.光线充足
B.靠近门窗
C.没有强电磁场干扰
D.维修方便
E.靠近运转设备
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
174、多项选择题 平衡梁在吊装作业时的作用有()。
A.保持被吊设备的平衡
B.避免吊索损坏设备
C.合理分配各吊点荷载
D.平衡各吊点的荷载
E.减少起重机承受载荷
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
175、单项选择题 泡沫塑料在工程中常被用作()。
A.砌筑材料
B.防水材料
C.防腐材料
D.绝热材料
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
176、多项选择题 线路交桩是在完成线路勘察后,设计单位向施工单位进行交接桩的工作,交桩的内容有()。
A.线路控制桩
B.临时性水准点
C.永久性水准点
D.纵向边坡桩
E.曲线加密桩
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
177、问答题
背景:某机电安装公司,通过竞标承担了某化工厂的设备、管道安装工程。为兑现投标承诺,该公司通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。工程进入后期,为赶工期,采用晚间加班的办法加快管道施工进度,由此也造成了质量与进度的矛盾。质量检查员在管道施工质量检查时,通过无损检测等对不锈钢管的焊接质量进行判断检查,发现部分不锈钢管焊口内在质量不合格,同时钢管焊接变形过大,整条管成一折线状,不得不拆除重新组对焊接,造成直接经济损失56000元。
施工现场的质量检查采用了哪几种方法?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
178、单项选择题 某吊装作业使用的主滑轮组为8门,宜采用的穿绕方法是()。
A.顺穿
B.花穿
C.混合穿
D.双跑头顺穿
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
179、单项选择题 下列设备中,不属于用电设备的是()。
A.低压配电柜
B.电动机
C.电加热器
D.照明灯具
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
180、单项选择题 金属切削机床按()方式,可分为仿形机床、程序控制机床、数字控制机床、适应控制机床、;加工中心和柔性制造系统。
A.加工对象
B.机床的适用范围
C.自动化程度
D.机床的自动控制
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
181、问答题
政府投资的某机电工程,某监理单位承担了该工程施工招标代理和施工监理任务,该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件。
事件1:工程招标时,A、B、C、D、E、F、G共七家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位将招标文件中规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格低者为中标单位。按原投标价签订施工合同后,建设单位以中标单位再次新报价签订协议书,作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点,坐标控制点,按政府有关规定及时办理施工噪声和环境保护相关手续。事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了《施工测量放线报验表》,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后,即予以签认。
问题
1.分别指出事件1中A、B、C、D投标单位的投标文件是否有效?说明理由。
2.事件2中,建设单位的要求违反了招标投标有关法规的哪些具体规定?
3.指出事件3中总监理工程师做法的不妥之处,写出正确做法。
4.指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法。
5.事件5中,专业监理工程师还应检查、复检哪些内容?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
182、单项选择题 自动化仪表设备的取源部件在砌体和混凝土浇注体上安装时,最好的做法是()。
A.在砌筑或浇注前定位好取源部件
B.在砌筑或浇注中预留安装孔
C.在砌筑或浇注同时埋入取源部件
D.在砌筑或浇注后钻孔安装取源部部件
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
183、多项选择题 轮系的主要特点是()。
A.适用于相距较远的两轴之间的传动
B.传递的扭矩较大
C.可作为变速器实现变速传动;
D.可获得较大的传动比;
E.可实现运动的合成和分解。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
184、多项选择题 滑动轴承适用于()的场合。
A.重载
B.高速
C.低速
D.高精度
E.结构上要求剖分
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
185、单项选择题 管道保温作业正确的做法是()。
A.传热管道与管道间的空隙应填充(不得)材料
B.用钢带绑扎保温层,每节管壳至少绑扎一(二)道
C.阀门的保温应采用可拆卸式结构
D.两层保温预制块的接缝要对齐(错缝)
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
186、多项选择题 工程量清单计价时,分部分项工程项目综合单价由()组成,并考虑风险因素。
A、人工费
B、材料费
C、机械费
D、管理费
E、利润
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
187、单项选择题 用电计量装置原则上应装在供电设施的()。
A.供电侧
B.用户侧
C.内部
D.产权分界处
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
188、多项选择题 焊接完成后,对焊接致密性试验可采用()。
A、强度试验
B、气密性试验
C、煤油试漏
D、超声波检测
E、氦气试验
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
189、单项选择题 下列测量点中,不属于管线定位主点的是()。
A.中点
B.起点
C.终点
D.转折点
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
190、单项选择题 关于建筑管道系统试验的说法,正确的是()。
A.采用气压试验时,应编制专项方案,并经监理(技术人员)批准
B.室外排水管网应按系统进行整体(分段)试验
C.首层两处室内消火栓试射,检验两股充实水柱时喷射到达最远点的距离
D.当设计未注明试验压力时,应按类似工程经验(规范要求)数据进行压力试验
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
191、多项选择题 压力容器按类别划分为Ⅰ、Ⅱ、Ⅲ类的依据有()。
A.容器品种
B.设计压力
C.介质特性
D.重量
E.容积
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
192、问答题
背景 :
某公司承包了电子工厂通风空调工程,工程内容包括空调风系统(包括风管和配件的制作安装,风口安装)、水系统(包括冷热水管道、冷却水管道和冷凝水管道安装)、冷热源设备以及洁净厂房内的洁净空调系统、高纯水管道、高纯氮气管道等安装工程。
工程设备有冷冻机、锅炉、冷却塔、水泵、空调箱、风机盘管和风机等,大型设备分布在地下一层,冷却塔位于屋顶层。
高纯氮气管道采用电抛光不锈钢管,高纯水管道采用洁净塑料管,洁净空调系统风管采用镀锌钢板,其他风管采用新型无机复合风管。
工程材料由施工单位采购。
为保证施工质量和洁净度要求,项目部对施工各阶段进行了质量控制的策划。
大型设备的吊装时间很集中,需对其供应时间、安装顺序及拖运通道的细节认真研究,并要与建筑施工协调配合,项目部制订最佳的施工方案。
问题 :
(1)施工阶段质量控制策划的主要内容是什么?
(2)项目部应在工程的哪些部位和工序设置质量控制点?
(3)大型设备的吊装中,项目部可采取哪些质量预控措施?
(4)按质量影响因素控制法,应如何对该工程的材料控制进行策划?
(5)针对洁净厂房的安装工程,对材料控制的策划应考虑哪些方面?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
193、单项选择题 “一组单轨电葫芦”指的是分项工程划分中的()。
A.台
B.套
C.机组
D.组群
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
194、问答题
背景:某机电工程由业主邀请同行业有业绩的A、B、C、D、E、F六家施工单位进行机电安装工程总承包的投标,工程采用总价包干,变更在分部工程价±5%范围内不做调整。工期l8个月。
接到邀请后,F公司因任务饱满,E公司与F公司进行协商由F公司为E公司陪标,F公司编制商务报价时,单价、总价均参考E公司上浮5%~l0%。
投标前-d,时,A公司突然提交总价降低l0%的补充标书。
开标后,8公司总价最接近标的,但未按招标文件规定格式报价。评标委员会经核查,认为E、F串标。经公平、公正评审,C公司中标。
本次招投标活动中是否存在废标?说明具体理由。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
195、多项选择题 对于通风管道的管件采取的减小局部阻力措施有()。
A.合理地采用曲率半径R
B.减少管件个数
C.采用一定长度的渐缩管或渐扩管
D.管件加大直径
E.采用截面较大的通风弯管需安装形式合理的导流片
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
196、单项选择题 按计量检定的目的和性质分类:首次检定、后续检定、使用中的检定、()和仲裁检定。
A.强制检定
B.非强制检定
C.使用后的检定
D.周期检定
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
197、单项选择题 在水平管道上安装分析取源部件时,其安装方位的要求与安装()要求相同。
A.压力取源部件的取压点
B.温度取源部件的取温点
C.流量取源部件的层流点
D.液位取源部件的液位点
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
198、多项选择题 特种新型的无机非金属材料主要指用氧化物、氮化物、碳化物、硼化物、硫化物、硅化物以及各种无机非金属化合物,经特殊的先进工艺制成的材料,包括()。
A.导体、半导体材料
B.碳素材料
C.生物工程材料
D.镁质、铬镁质耐火材料
E.磁性、超硬、高强度、超高温材料
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
199、填空题 屏顶上小母线不同相或不同极的裸露载流部分之间,以及裸露载流部分与未经绝缘的金属体之间,其电气间隙不得小于()mm,爬电距离不得小于()mm。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
200、单项选择题 施工单位所选用的计量器具和设备,必须具有产品合格证或()。
A.制造许可证
B.产品说明书
C.技术鉴定书
D.使用规范
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
201、单项选择题 在工程实际中,经济管径的确定与流速的选择有关。下列表述错误的是()。
A.密度大的流体,流速取小些
B.对含有固体杂质的流体,流速取大些
C.对于真空管路.选择的流速必须保证产生的压力降△P高于允许值
D.黏度大的流体,流速取小些
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
202、多项选择题 分部工程划分的原则是()。
A.材料种类
B.施工特点
C.工程规模
D.专业性质
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
203、单项选择题 电梯电缆导体对地之间的绝缘电阻必须大于()。
A.100Ω/V
B.200Ω/V
C.500Ω/V
D.1000Ω/V
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
204、多项选择题 风管制作安装完成后,必须对风管的()。
A.板材
B.咬口缝
C.铆接孔
D.法兰翻边
E.管段接缝
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
205、单项选择题 通风与空调系统经平衡调整后,各风口的总风量与设计风量的允许偏差不应大于()。 A.5%
B.10%
C.15%
D.20%
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
206、多项选择题 链传动的缺点包括()。
A.制造和安装精度要求高
B.只能用于平行轴间的传动
C.瞬时速度不均匀
D.工作时有噪声
E.需要很大的张紧力
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
207、单项选择题 对于全面控制原则描述错误的是()。
A、成本控制工作要随着项目施工进展的各个阶段连续进行
B、关心成本的积极性和主动性
C、不必人人、处处、事事都要按照费用标准
D、成本控制工作要考虑项目整个寿命周期的总成本
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
208、问答题
1.背景
某施工单位为完成某机电工程项目施工任务,以机械设备的经济原则为指导,在市场上租赁了一台150t履带吊车进行大型设备吊装。吊车运达施工现场,组装完毕后即开始吊装作业。一个月后的一天,负责压缩机安装的钳工班长要求吊车司机在当天中午在压缩机厂房封顶前将压缩机吊装就位。当时,起重工和吊车司机还没有到岗,仅一名见习司机在车上,钳工班长便指挥见习司机进行吊装。该压缩机基础离吊车较远,厂房的部分山墙阻碍了吊车司机视线,看不见基础位置,见习司机只得按钳工班长的指挥作业。钳工班长指挥吊车尽量趴吊车扒杆(吊臂),在趴扒杆过程中造成吊车超载失稳,见习司机处理不及时,吊车向压缩机厂房山墙倾翻,扒杆砸在压缩机厂房山墙上,两节扒杆严重变形损坏,山墙横梁也被砸坏。
2.问题
(1)施工项目机械设备的选择仅以经济为原则行不行?一般选择原则是什么?
(2)施工单位租赁的履带吊车组装完毕就进行吊装作业是否正确?为什么?
(3)钳工班长指挥吊车作业违背了什么规定?简述原因。
(4)简述吊车吊装压缩机的事故中,有哪些违反了作业规程?
(5)项目部应配备哪些主要管理人员?有何要求?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
209、单项选择题 在电源系统中,()可避免因三相负载不平衡而使各相电压差别过大现象发生。
A.交流工作地
B.直流工作地
C.保护地
D.防雷接地
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
210、多项选择题 碳质量分数含量小于2%的黑色金属有()。
A.生铁
B.低碳钢
C.中碳钢
D.高碳钢
E.重金属
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
211、多项选择题 设备及管道防腐蚀涂料的技术性能指标主要有()等几类
A.液态涂料的技术指标
B.固体涂料的技术指标
C.涂膜的物理机械性能指标
D.涂膜的化学稳定性指标
E.涂膜的耐腐蚀耐介质指标
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
212、多项选择题 吊装某台设备,依据起重机特性曲线确定其臂长时,需考虑的因素有()。
A.设备重量
B.设备尺寸
C.设备就位高度
D.吊索长度
E.吊车工作幅度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
213、单项选择题 下列场所的消防工程中,应该向公安消防机构申请消防设计审核的是()。
A、建筑面积为15000㎡的展览馆
B、建筑面积为13000㎡的客运车站
C、建筑面积为12000㎡的饭店
D、建筑面积为10000㎡的会堂
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
214、多项选择题 利用建筑物底板内钢筋作为接地体时,整个接地系统完工后,应抽检系统的( )。
A.钢筋的直径
B.钢筋焊接点
C.绝缘电阻值
D.导通状况
E.接地电阻值
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
215、问答题
某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他人员存在高空坠落的危险。针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。
施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制定如下:
(1)机房通向井道的预留随时开通以方便施工;
(2)井道安装好导轨后放基准线进行配管配线;
(3)层门洞靠静道壁外側设置坚固的围封,围封高度不小于0.8m;
(4)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试;
(5)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。
问题
(1)施工项目经理部对施工人员主要从哪些环节进行控制?
(2)施工人员的哪些方接影响工程质量?
(3)逐条说明该电梯工程的施工程序和施工安全技术措施是否妥当?如不妥,请改正。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
216、多项选择题 先期违约的构成要件包括()。
A、当事人双方都违反合同的,应当各自承担相应的责任
B、当事人一方因第三人的原因造成违约的,应当向对方承担违约责任
C、因当事人一方的违约行为,侵害对方人身、财产权益的,受损害方有权选择依照本法要求其承担违约责任或者依照其他法律要求其承担侵权责任
D、违约的时间必须在合同有效成立后至合同履行期限截止前
E、违约必须是对根本性合同义务的违反,即导致合同目的落空
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
217、单项选择题 施工现场临时用电工程的定期检查应复测()。
A.对地绝缘值
B.接地电流值
C.对地放电值
D.接地电阻值
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
218、问答题
1.背景
南方机电工程建设有限公司下设5个施工单位,资金按内部银行运作。其中A施工单位与某建设单位签订了一项机电工程施工承包合同。工程款1000万元,工期6个月。在实施中发生了以下事件:
事件1:建设单位在施工承包合同的基础上,开工前又与A施工单位按市场价计价方式签署了部分工程设备代购合同(200万元)。
事件2:鉴于施工进度和经济采购的要求,A施工单位所签合同预付款所要不足,缺口100万元,加之本单位也无多余资金可用,其只好向公司内部银行贷款(月利率5.0‰)。
事件3:在工程进行到4个月时,项目负责人要求购置1辆汽车(35万元),电脑6台(5万元),但遭到了拒绝。
2.问题
(1)事件3中项目负责人要求在计划外购置汽车等设备的做法是否正确?为仲么?
(2)根据资金使用计收的规定,工程中有哪些要收预付款?数额是多少(均以20%计算)?
(3)公司内部银行对内部各核算单位实行的管理原则是什么?如果工程按计划完工,则A施工单位应付的贷款利息(复利率计)是多少?
(4)工程完工时,通常还有哪些资金可以随工程进度款收取?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
219、单项选择题 锅炉汽包常用()材料制造。
A.普通碳素钢
B.优质碳素钢
C.低合金高强度钢
D.特殊钢
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
220、单项选择题 管道法兰、焊缝及其他连接件的设置应()。
A.便于检修
B.紧贴墙壁
C.靠近楼板
D.紧贴管架
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
221、单项选择题 ()适用于单件重量大的大、中型设备、构件的吊装,作业周期短。
A.流动式起重机
B.塔式起重机
C.拖拉机
D.桅杆式起重机
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
222、问答题
背景:某施工单位承接一项200MW火力发电厂全部机电安装工程,工程内容包括:锅炉机组、汽轮发电机组、厂变配电站、化学水车间、制氢车间、空气压缩车间等。其中锅炉汽包重l02t,安装位置中心标高为52.7m;发电机定子l58t(不包括两端罩),安装在标高+10.00m平台上。且汽机车间仅配置一台75/20t桥式起重机;压力容器和管道最高工作压力为13.73MPa。由于工期紧和需要节约成本,水冷壁安装第一次采用地面组合整体柔性吊装新工艺。该项目施工图分阶段出图,项目经理部注重项目成本各阶段的控制,按施工项目成本构成,对材料费成本进行认真分析,对成本控制的内容责任落实,重点突出,以分部分项工程作为项目成本控制对象的方法得当,并定期开展“三同步”检查活动,工程施工前认真进行了施工方案交底,严格控制质量、安全,因此工程竣工后取得了较好的经济效益。
简述以分部分项工程作为项目成本控制对象的方法要点。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
223、单项选择题 采用药芯焊丝电弧焊焊接时外加气体主要是()。
A.氩气
B.C02
C.氮气
D.O2、C02的混合气体
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
224、单项选择题 电梯安装结束后,()单位应当按照安全技术规范的要求对电梯进行校验和调试,并对校验和调试结果负责。
A.电梯安装单位
B.电梯检测单位
C.电梯制造单位
D.电梯维修单位
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
225、单项选择题 确定洞内是不是仍有害堤动物时,可在洞口周边铺撒一层新鲜虚土以便观察有无新增()。
A.爬行痕迹或爪蹄印
B.树株
C.草皮
D.植物
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
226、问答题
背景:
我国某国际工程公司a,在国际公开竞争招标中,中标获得非洲s国的一项首都垃圾电站的设备采购与安装工程,该项工程合同金额为5000万美元,是世界银行贷款项目。
该工程地处热带,常年高温、少雨,年平均温度达300c,最高气温达480c,属非洲高气温国家之一。该国政治气候令人深感不安,政局不稳定,经济危机给该国带来许多问题。上年度对外债务过重,达36亿美元,债务与生产总值之比达100%,远远超过国际公认的50%的警戒线,近年通货膨胀率达65%以上,超过国际公认50%的警戒线,工程地区的地质情况复杂多变,给施工带来一定困难。该国市场物资匮乏,主要建筑材料及设备大部分由业主通过国际招标向国外采购。劳务方面,该国规定凡是外国公司承包该国工程项目,必须雇用至少50%以上的该国劳务人员,但该国缺乏技术人员和技术工人,人员素质较差,效率较低。工程款支付按40%国际流通货币(美元或欧元)及60%当地货币的比例支付,该国虽未设立外汇管制,但由于银行制度的恶劣及税收过高,导致外国人转移资金困难,该国虽然财政状况恶化,但因在非洲战略地位的重要性,仍可获较大的国际援助。
问题:
(1)分析合同的重点是什么?
(2)将案例背景所含的各类风险因素一一列举出,并逐一分析说明。
(3)针对本案例合同风险应采取何种对策?
(4)签订分包合同后,如何保证分包合同和总承包合同的履行?
(5)索赔的依据有哪些?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
227、单项选择题 在现场环境限制较多、其他起重机无法进行吊装的场合,且被吊设备或构件几何寸大、重量重的机电设备安装和大型结构安装工程中,首先考虑选用()起重机。
A、自行式
B、塔式
C、桅杆式
D、门座式
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
228、单项选择题 某建设工程项目的工期为28个月,工程合同价为6000万元。根据《建筑工程施工许可管理办法》的规定,建设单位开工前应当到位的资金不少于()万元。
A、1500
B、1800
C、2000
D、3000
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
229、问答题
32A公司项目部承包了42层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化、电梯等机电安装T程,合同总工期为24个月。施工中,在电线采购中,业主向A公司竭力推荐8电线生产厂的产品。A公司为了搞好和业主的关系,尽量接受业主的推荐。项目部合理加快施T进度,编制了质量预控方案,设置了质量控制点,选择施工机具,材料能及时送到施工现场,使工程进展顺利。
问题:
1.A公司接受采购B电线生产厂家的产品后,应做哪些后续工作?
2.进场的材料应如何进行验收和确认?进货检验时发现,B单位运至现场的电线中有一种导线直径偏小,误差超过了标准要求,A公司应作何处理?
3.A公司项目部选择施工机具时应着重从哪些方面来选择?
4.A公司项目部应在工程的哪些部位和工序设置质量控制点?
5.A公司项目部在工程质量上可采取哪些方面的预控措施?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
230、问答题
机电工程招标投标条件和程序【案例答案分析】
1.背景
某承包商在通过资格预审后,对招标文件进行了仔细分析,发现业主在招标文件提出的工期24个月要求过于苛刻,且设备由承包商采购,并负责安装、调试、试运行。合同条款中规定每拖延l天工期罚合同价的0.1%。若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本。因此,该承包商在投标文件中说明业主的工期要求难以实现,因而按自己认为的合理工期(在业主要求工期的基础上增加6个月)编制施工进度计划并据此报价。
该承包商将技术标和商务标分别封装,在封口处加盖本单位公章和项目经理签字后,在投标时间前l天上午将投标文件报送业主。次日(即投标截止日当天)下午,在规定的开标时间前1小时,该承包商又递交了一份补充材料,其中声明将原报价降价4%。但是,招标单位的有关工作人员认为,根据国际上“一标一投”的惯例,一个承包商不得递交两份投标文件,因而拒收承包商的补充材料。
开标会由市招标办的工作人员主持,市公证处有关人员到会,各投标单位代表均到场。开标前,市公证处人员对各投标荜位的资质进行审查,并对所有投标文件进行审查,确认所有投标文件均有效后,正式开标。主持人宣读投标单位名称、投标价格、投标工期和有关投标文件的重要说明。
2.问题
(1)该承包商运用了哪几种报价技巧?其运用是否得当?请逐一加以说明。
(2)招标人对投标人进行资格预审应包括哪些内容?
(3)从所介绍的背景来看,在该项目招标程序中存在哪些问题?请分别作简单说明。
(4)承包商在技术标中重点应编制哪些内容?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
231、多项选择题 粗装修消防验收,是对()等验收,是对消防设施的功能性验收。
A.消防设备和干线管网就位并调试
B.消防泵房的设备安装调试
C.室内自动喷水灭火管网连通
D.火灾报警探测器
E.疏通指示灯
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
232、多项选择题 变压器的性能由()决定。
A.外接元器件
B.外部接线方式
C.线圈的绕组匝数
D.固定方式
E.连接组别方式
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
233、单项选择题 下列属于工程量清单计价规则的是()。
A、工程量清单编制
B、建设项目总造价
C、单项工程造价
D、单位工程造价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
234、判断题 不平衡报价法是指一个工程项目的投标报价,在总价基本确定后,调整内部各个项目的报价,以期适当提高总价,不影响中标,又能在结算时得到更理想的经济效益。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
235、多项选择题 《建设工程工程量清单计价规范》(GB.50500-2013)规定,税金项目清单包括()。
A、营业税
B、城市维护建设税
C、教育附加
D、地方教育附加
E、增值税
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
236、单项选择题 常用的焊缝无损检测方法中,适合于焊缝内部缺陷检测的方法是()。
A.射线探伤
B.涡流探伤
C.磁性探伤
D.渗透探伤
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
237、问答题

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。

附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。

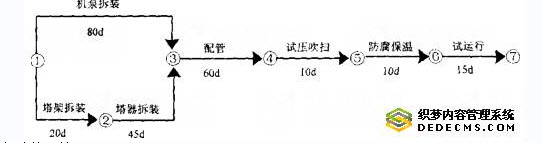

经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
问题:
1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?
4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
238、问答题
背景:某安装公司承包一项演艺中心的空调工程,演艺中心地处江边(距离江边l00m),空NT.程设备材料:双T况冷水机组(650Rt)、蓄冰槽、江水源热泵机组、燃气锅炉、低噪声冷却塔(650t/h)、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DN20~DN700)公称压力1.6MPa空调水管(DN20~DN700)、风管、风阀及配件(卡箍、法兰)等由安装公司订立采购合同。
安装公司项目部进场后,针对工程中采用的新设备、新技术编制了施工方案,方案中突出了施工程序和施T方法,并明确了施工方法的内容。江水热源泵机组使用江水冷却•
需敷设DN700冷却水管至江边,DN700冷却水管道的敷设路径上正好有一排千年古树,方案中选择非开挖顶管技术.并分包给A专业公司施工,空调水管需化学清洗并镀膜,分包给B专业公司施工。安装公司向专业公司提供了相关资料,负责现场的管理工作,确保专业公司按批准的施工方案进行施丁。
本工程的新技术施工方案如何进行技术交底?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
239、单项选择题 大型储罐罐底焊缝的致密性,应采用()方法进行检查。
A.充水试验
B.真空箱试验
C.氨气试验
D.煤油渗漏试验
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
240、问答题
背景资料 某石化工程建设公司,以EPC总承包模式承包了国家重点能源建设项目,工程内容包括管道施工、站场运行设备安装等。合同约定,由业主负责管道主材、站场进口特殊阀门、机组的采购,EPC总承包单位负责采购其余机械设备和工程配件、辅材。为了提高建设项目工程质量的全过程控制,业主要求对管道的防腐层流水施工作业和管件热煨弯头的生产制造实施驻厂监造。负责监造的单位按照监造要求编制了监造大纲,设置了监造的监督点,采用日常巡检、实施监督点监督检查、召开监造会议、提交监造周报、月报等方法实施了监造,比较顺利地完成了监造任务。EPC总承包单位负责采购的机泵类机械设备到货后,EPC总承包单位项目部采购部门及时组织了泵类设备开箱检查。进入站场设备安装阶段,由于进口阀门不能及时到货安装,承包商项目部为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止该阀门安装工作。
管道的防腐层施工作业和管件热煨弯头的生产由谁组织监造?为什么?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
241、多项选择题 应按规定进行见证取样检测涉及安全的包括()。
A.试块
B.试件
C.机具
D.消耗品
E.有关材料
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
242、单项选择题 焊接工艺评定所使用的焊接设备,应具有符合要求的测量仪表有电流表、电压表和()。
A.气体流量计
B.液体流量计
C.有功功率表
D.无功功率表
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
243、多项选择题 电力工程一级建造师(机电工程)施工管理签章文件包括()管理文件
A.施工范围
B.施工组织
C.施工安全
D.协调
E.现场环保文明施工
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
244、多项选择题 净化空调系统的施工技术要求,风管经清洁水二次清洗达到清洁要求后,应及时对风管端部封口,存放在清洁的房间内,并应避免()。
A.漏风
B.防腐
C.受潮
D.变形
E.积尘
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
245、多项选择题 电站汽轮机除本体外,还包括()
A.凝水系统设备
B.蒸汽系统设备
C.引送风设备
D.给水系统设备
E.吹灰设备
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
246、单项选择题 下列文件中,属于机电工程注册建造师签章的合同管理文件是()。
A.工程项目安全生产责任书
B.分包单位资质报审表
C.总进度计划报批表
D.工程款支付报告
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
247、多项选择题 净化空调系统综合效能试验测定与调整的项目,由建设单位根据()等要求进行综合衡量确定。
A.工程性质
B.监理单位
C.设备供应商
D.生产试运行的条件
E.生产工艺
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
248、单项选择题 钢铁材料都是以铁和()为主要元素组成的合金。
A.硅
B.碳
C.硫
D.磷
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
249、单项选择题 当工业炉砌体工作量为80m3时,可将一座炉作为一个()。
A.检验批
B.分项工程
C.分部工程
D.单位工程
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
250、单项选择题 对试压前的准备工作,不正确的做法是()。
A.管道上所有的开口应进行封闭
B.不应进行防腐和保温
C.系统内的阀门应关闭
D.埋地附设的管道,试压前不得埋土
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
251、单项选择题 排烟系统的风管板材厚度若设计无要求时,可按()系统风管板厚选择。
A.负压
B.低压
C.中压
D.高压
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
252、单项选择题 在工程上,通常把室温下导热系数()的材料称为绝热材料。
A、高于0.2W/(m。K)
B、低于0.2W/(m。K)
C、高于0.3W/(m。K)
D、低于0.3W/(m。K)
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
253、判断题 在工程项目确定以后,自施工准备开始,经过工程施工,到竣工交付使用,除了保修期外,其中每一项经济业务,都要纳入成本控制的轨道
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
254、多项选择题 起重机按按结构形式划分,属于臂架式起重机的是()。
A.桅杆式起重机
B.自行式
C.塔式起重机
D.桥式起重机
E.门式起重机
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
255、多项选择题 施工人员在工业炉砌筑前应了解或掌握()。
A.耐火材料的性能
B.炉体的结构
C.施工要领
D.验收标准
E.耐火材料的选用
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
256、问答题
某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。
该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。
问题
1.该设备安装工作施工组织设计的编制过程中有哪些不妥之处,并改正。
2.施工组织总设计的主要内容有哪些?
3.设备基础质量合格证明书内容有哪些?
4.对设备基础的外观检查主要是检查哪些项目?
5.对设备基础的位置及几何尺寸的测量检查主要包括哪些项目?
6.对设备基础进行预压试验的作用是什么?
7.如果对设备基础的强度有怀疑时,应运用什么方法对设备基础的强度进行复测?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
257、单项选择题 钢材表面处理的质量等级要求,()金属表面处理质量等级分为两级。
A.喷射或抛射除锈
B.手工或动力工具除锈
C.火焰除锈
D.化学除锈
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
258、单项选择题 根据《涂装前钢材表面锈蚀等级和除锈等级》的规定,钢材表面判定为B级的是()。
A.全面覆盖氧化皮且没有铁锈
B.已发生锈蚀且部分氧化皮已经剥落
C.氧化皮因锈蚀而剥落且有少量点蚀
D.氧化皮因锈蚀而全面剥落且普遍发生点蚀
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
259、问答题
施工现场职业健康、安全与环境管理在机电工程项目中的应用【案例1H420136-4】
1.背景
某厂将拟新建一条大型轧机生产线建设项目,通过招标确定该工程由具有机电施工总承包一级资质的企业实施总承包,合同造价1.3亿元,工程主要内容包括厂房钢结构制作、安装,车间内400t桥式起重机的安装,设备安装与调试,电气工程的施工,各种工艺管道安装.
项目管理人员进场后,为加强对安全工作的管理,成立了由项目生产经理为组长的安全领导小组,建立了安全管理体系,并配备了两名专职安全管理员,同时制定了完善的生产安全管理制度.项目总工组织技术人员审查了具有资质分包单位编制的400t桥式起重机的吊装方案和专项安全技术措施.并报给企业技术负责人和项目总监审批.在桥式起重机吊装过程中,出现了安全事故,造成一人重伤,被地方政府监管部门处以停工整顿.
2.问题
(1)该项目部成立的生产安全领导小组及配备的专职安全管理人员是否符合规定要求?
(2)在项目组织实施过程中,项目经理有哪些安全生产职责?
(3)项目上应建立哪些职业健康安全管理制度?
(4)400t桥式起重机的吊装方案和专项安全技术措施的审批程序是否符合规定要求?
(5)安全事故发生后,项目部应如何报告?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
260、单项选择题 2011年3月13日在对某施工现场进行检查时发现,尚未完工的大楼内有8名建筑工人居住。施工单位解释由于现场场地狭窄,且工期紧,暂时无法解决这些建筑工人的居住问题。经行政部门核实,施工单位的说法属实。对此问题正确的解决方式是()。
A、这些建筑工人可以居住,但不得使用明火
B、这些建筑工人不能居住,必须立即搬出
C、经建设行政主管部门同意,这些建筑工人可以居住,但要采取必要的消防安全措施
D、经公安消防机构批准后,这些建筑工人可以居住,但要采取必要的消防安全措施
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
261、单项选择题 下列工程中,不属于机电工程专业建造师执业范围的是()。
A.炉窑砌筑工程
B.水电设备工程
C.建筑智能化工程
D.海洋石油工程
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
262、判断题 可比性要求企业提供的会计信息应当相互可比。同一企业不同时期发生的相同或者相似的交易或者事项,应当采用不同的会计政策。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
263、多项选择题 演播室灯光施工中调光系统的调试的最后一步是打开所有负载的65%~85%并保持1.5~2h,检测(),直至调光系统所有设备全部正常工作。
A.电源电压的波动情况
B.空气开关的表面温度
C.调光柜的运行情况
D.散热系统的运行情况
E.测试三相电源之间及每相对零、对地的绝缘电阻
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
264、多项选择题 以下水工建筑物中属于整治建筑物的是()。
A.顺坝
B.丁坝
C.导流堤
D.堤防
E.护岸
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
265、单项选择题 为了集中反映和计算各个成本核算对象本期应负担的施工费用,财会部门应该为每一成本核算对象设置(),并按成本项目分设专栏来组织成本核算。
A、工程收支流水账
B、工程成本明细账
C、固定资产明细账
D、材料设备采购台账
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
266、问答题
某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工预算定额该工程工期应为360d。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。
问题
1.按承包工程的范围不同可将工程承包合同分为哪几类?
2.该工程中的分包合同是否成立?为什么?
3.该工程的实际工期为多少天?为什么?
4.订立工程承包合同应遵循的原则是什么?
5.如果该工程的工程量增加,那么施工总承包合同的合同价款应如何调整?该工程中的工程量风险和价格风险由谁来承担?
6.简述下程承包合同的变更程序。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
267、单项选择题 甲是政府安全生产检查人员,则其在行使现场处理权时不可以()。
A、对安全生产违法作业当场纠正
B、对现场检查出的隐患责令停止使用
C、责令紧急避险
D、将不合格的安全设施查封扣押
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
268、问答题
回访与保修管理在机电工程项目中的应用【案例1H420173-1】
1.背景
某市中心商业大厦的机电安装工程,由业主通过公开招标方式确定具有机电安装工程总承包一级资质的A单位承包,同时将制冷站的空调所用的制冷燃气溴化锂机组、电气、管道等分包给具有专业施工资质和压力管道安装许可证的B单位负责安装,设备由业主提供.该制冷燃气溴化锂机组是新产品设备.在与A单位签订的施工合同中明确规定A单位为总承包单位,B单位为分包单位.工程合同额2065万元,该工程于2005年3月开工,2005年4月竣工验收;2005年5月1日正式营业.质保期按《建设工程质量管理条例》规定,履约保证金为130万元.B分包单位于2005年12月改制合并,总承包单位未组织过工程回访.
2.问题
(1)该工程哪个项目需要申报后方可施工?向哪个管理部门申报?其监督检验的主要内容是什么?
(2)2006年7月,业主发现制冷站内制冷管道多处漏水影响制冷功能,责任是谁?费用由谁承担?
(3)制冷站内制冷管道漏水,业主向总承包单位提出,立即派人修理.总承包单位说分包的施工单位已改制合并无法安排,这种做法是否正确?为什么?
(4)为了不影响大厦营业,业主委托该大厦的物业公司进行修理,修理费用为3.5万元.在结算工程付款时,业主应付给总承包单位多少工程履约保证金?为什么?
(5)针对该工程,总承包单位主要应进行什么方式的工程回访?主要了解哪些内容?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
269、单项选择题 只适用于长缝焊接的焊机是()。
A.交流焊机
B.直流焊机
C.埋弧焊机
D.气体保护焊机
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
270、单项选择题 洁净室以()来确定洁净度登记。
A.每立方米体积中允许的最大粒子数
B.每平方米面积中允许的最大粒子数
C.每立方米体积中允许的最小粒子数
D.每平方米面积中允许的最小粒子数
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
271、多项选择题 焊工在焊接操作中应严格遵循的技术文件是()。
A.焊接工艺指导书
B.焊接工艺评定方案
C.焊接评定委托书
D.焊接作业指导书
E.焊接工艺卡
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
272、单项选择题 下列叙述参考的选项是()。
A.管道由管道安装件和管道支承件组成
B.管道由管道组成件和管道安装件组成
C.管道由管道组成件和管道支承件组成
D.管道由管道安装件和管道附着件组成
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
273、单项选择题 立式圆筒金属储罐壁板组焊的正确顺序是()。
A.先焊环缝,再焊纵缝
B.先焊纵缝上段,后焊纵缝下段
C.先焊罐外侧,清焊根后焊缝内侧
D.先焊罐内侧,清焊根后焊罐外侧
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
274、多项选择题 雨淋系统的特点是()。
A.火灾蔓延速度快
B.温度低于4℃或高于70℃
C.闭式喷头不能及时有效动作
D.覆盖起火范围
E.满足建筑物内装修美观的要求
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
275、问答题
施工结算在机电工程项目中的应用【案例1H420124-5】
1.背景
某施工单位承担工业厂房建设和设备安装工程,合同约定工程费用为3000万元,其中直接工程费为2010万元,计划利润为150万元,税金120万元,措施费210万元,规费210万元,企业管理费300万元.工程工期l0个月,若工程量变动在±5%以内,仅直接工程费作调整.工程停工时计费与正常相同.施工过程中发生如下事件:
(1)事件一:设备基础基坑开挖时,施工单位按照甲方提供的地质勘测资料部署施工方案,施工中发现该地下含水层含水量及水压远大于报告中提供的资料数据,因而发生开挖的基坑塌方,造成施工单位设备损失10万元,增加支护费用20万元,事故处理80万元,停工0.5个月,处理1个月.
(2)事件二:建设单位提出设备安装设计变更,造成设备基础基坑开挖土方工程量增加4%.需要材料赞18万元,人工费10万元,施工机械使用费10万元,增加工期0.2月.
2.问题
(1)施工单位与甲方签订的合同中,直接费为多少?间接费为多少?
(2)事件一中,施工单位是否可以提出索赔?为什么?
(3)发生的工期和赞用应如何处理?
(4)事件二中,发生了工程量变更,费用应如何处理?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
276、单项选择题 控制计量器具使用状态的检定是()。
A.后续检定
B.周期检定
C.使用中检定
D.一次性检定
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
277、单项选择题 为使项目成本核算坚持施工形象进度、施工产值统计、实际成本归集“三同步”的原则。材料费应(),计入工程成本。
A、根据当月项目材料消耗和实际价格,计算当期消耗
B、根据当月项目材料消耗和市场价格,计算当期消耗
C、根据当月项目材料消耗和合同价格,计算当期消耗
D、根据近期三个月项目材料消耗和实际价格取平均值,计算当期消耗
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
278、填空题 成套柜的()闭锁、()闭锁应动作准确、可靠。
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
279、问答题
施工结算在机电工程项目中的应用【案例IH420124-4】
1.背景
一施工单位承包某化工生产装置中部分热交换工艺管道系统.造价工程师运用工程量清单计价法分析计算出该管道系统工程相关费用为:分部分项工程量清单项目费用合计1770万元,其中人工费150万元;管理费、利润分别按人工费的50%、60%计.脚手架搭拆的工料机费用按分部分项工程人工费的7%计,其中人工费占25%;大型机械进出场耗用人工费1万元,材料费3万元,机械费4.9万元;安全、文明施工等措施项目费用总额为40万元.其他项目清单费用100万元;规费80万元.税金按3.41%计.
2.问题
(1)计算脚手架搭拆费,大型机械进出场费,安全、文明施工等措施费用.
(2)列出措施项目清单费用的计算过程.
(3)列出税金费用的计算过程.
(4)按照上述条件计算单位工程费用,并填人表“单位工程费用汇总表”.并列出措施项目清单费用和税金的计算过程.
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
280、单项选择题 离心机为受力不均、高速旋转设备,其基础为普通基础,安装时应该采用()。
A.螺栓可调垫铁
B.减振垫铁
C.勾头成对斜垫铁
D.橡胶垫
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
281、多项选择题 抵押财产自()情形发生时确定。
A、债务履行期届满,债权未实现
B、抵押人被宣告破产或者被撤销
C、当事人约定的实现抵押权的
D、严重影响债权实现的其他
E、当事人未约定的实现抵押权
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
282、单项选择题 兴起于欧洲17世纪的一场维护资产阶级利益的,为美国独立战争和法国大革命提供了思想武器,也为马克思主义哲学的创立提供了理论前提的思想解放运动是()。
A.文艺复兴
B.资产阶级改革
C.工业革命
D.启蒙运动
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
283、单项选择题 介质毒性程度为极度和高度危害的低压容器为()。
A.第一类压力容器
B.第二类压力容器
C.第三类压力容器
D.第四类压力容器
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
284、多项选择题 《特种设备安全监察条例》所称特种设备是指涉及生命安全、危险性较大的锅炉、压力(含气瓶)、压力管道、电梯()。
A.航空航天器
B.起重机械
C.客运索道
D.大型游乐设施
E.场(厂)内专用机动车辆
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
285、多项选择题 下列选项中,属于合同的生效要件的是()。
A、订立合同的当事人必须具有相应的民事权利能力和民事行为能力
B、意思表示真实
C、不违反法律、行政法规的强制性规定
D、不损害社会公共利益
E、必须以维护国家利益为主导
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
286、单项选择题 在我国境内从事建筑施工的某国外从业人员的儿子,今年12周岁。依据其本国法律,尚属于无民事行为能力人,其在我国境内从事民事行为时,对其民事行为的认定,应()。
A、认定为限制民事行为能力
B、由其国家的使领馆认定
C、认定为完全民事行为能力人
D、认定为有民事行为能力
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
287、单项选择题 某工程已具备竣工条件,2011年3月2日施工单位向建设单位提交竣工验收报告,2011年3月7日经验收不合格,施工单位返修后于2011年3月20日再次验收合格,2011年3月31日,建设单位将有关资料报送建设行政主管部门备案,则该工程质量保修期自()开始。
A、2011年3月2日
B、2011年3月7日
C、2011年3月20日
D、2011年3月31日
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
288、单项选择题 采用上猫爪搁置在轴承面上支承形式的汽轮机,在其高压外缸或中压外缸进行就位、找中时,用()来就位、找中。
A.下半汽缸
B.上半汽缸
C.下猫爪
D.上猫爪
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
289、多项选择题 关于取源部件安装的一般规定,正确的说法是()。
A、取源部件安装位置应符合设计文件要求
B、取源部件安装完毕后,应于设备和管道之后进行压力试验
C、取源阀门与设备或管道的连接不宜采用卡套式接头
D、在高压金属设备利管道上开孔时,应采用机械加工的方法
E、安装取源部件时,应在焊缝及其边缘上开孔及焊接
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
290、单项选择题 成套配电装置柜体多台成列安装时,应()成列找平找正,并将柜间间隙调整为1mm左右。
A.按偶数顺序
B.按奇数顺序
C.按从两端到中间顺序
D.逐台按顺序
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
291、单项选择题 下列有关直流电动机特点说法,不正确的是()。
A.结构复杂,价格高
B.具有较大的启动转矩和良好的启动、制动性能
C.易于在较宽范围内实现平滑调速
D.具有转速恒定及功率因数可调
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
292、单项选择题 目前国内球罐整体热处理方法主要有()和电热法两种。
A.内燃法
B.半自动法
C.手动法
D.能量转换法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
293、单项选择题 金属接地极是一种传统的接地极,其所使用的金属材料不包括()。
A.镀锌角钢
B.铜棒
C.铜芯导线
D.铜板
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
294、多项选择题 《工业金属管道工程施工及验收规范》规定,输送剧毒流体、可燃流体管道的阀门,应逐个进行壳体()。
A.压力实验
B.热膨胀实验
C.温度变形实验
D.密封实验
E.动载荷实验
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
295、单项选择题 根据《计量法》的规定,()计量行政部门对社会公用计量标准器具,部门和企业、事业单位使用的最高计量标准器具,以及用于贸易结算、安全防护、医疗卫生、环境监测方面的列入强制检定目录的工作计量器具,实行强制检定。
A.县级以上人民政府
B.市级以上人民政府
C.省级以上人民政府
D.国务院
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
296、多项选择题 中央空调系统由以下设备组成()。
A.空气处理设备
B.通风机械设备
C.空气净化设备
D.空气加湿和减湿处理设备
E.空气加热处理器
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
297、单项选择题 对于施工过程控制测量,当地势平坦,建筑物、构筑物布置整齐,应尽量布设()作为厂区平面控制网,以便施工容易进行。
A.高程控制网
B.导线网
C.建筑方格网
D.控制网
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
298、多项选择题 建筑设备自动化系统的基本功能包括()。
A.监视建筑设备的运行状态
B.实施超限调整
C.自动调节建筑设备的运行状态
D.自动诊断并修复设备故障
E.实现能源管理自动化
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
299、单项选择题 检查埋地管道防腐蚀结构涂层施工质量,不能采用目视检查的是().
A.针孔
B.气泡
C.粘结力
0.透底
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
300、问答题
背景:
某工程施工项目部承建某工程,根据招标文件和投标文件的材料清单数据,决定采取若干步骤的流程未进行项目成本控制。由于施工项目承揽竟争激烈,该工程以低价中标,项目部将稍有盈利或者盈亏平衡作为施工成本管理的最终目标。
问题:
(1)施工成本管理需要哪些步骤?
(2)施工成本预测能起到什么作用?
(3)施工成本管理如何控制?
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★机电工程》或《机电工程:机电工程》题库
题库试看结束后
微信扫下方二维码即可打包下载完整版《
★机电工程》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后
微信扫下方二维码即可打包下载完整版《
机电工程:机电工程》题库,
分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器!
手机用户可
保存上方二维码到手机中,在
微信扫一扫中右上角选择“从
相册选取二维码”即可。
