手机用户可
保存上方二维码到手机中,在
微信扫一扫中右上角选择“从
相册选取二维码”即可。
1、单项选择题 在工程量清单计价模式下编制投标报价时,措施项目费的报价原则是()。
A.措施项目清单必须按照招标人所列措施项目填写
B.投标人可根据投标时拟定的施工组织设计或施工方案自主确定措施项目赞
C.投标人必须按照招标人在措施项目清单中列出的单价确定措施项目费
D.投标人必须按照招标人在措施项目清单中列出的工程数量确定措施项目费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
2、多项选择题 根据我国《担保法》,不可以作为抵押物的有()。
A.抵押人所有的建筑物
B.宅基地
C.医院
D.土地所有权
E.抵押人所有的交通运输工具
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
3、不定项选择
某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600m3、8001113和20001113,综合单价分别为200元/m3、250元/-3和180元/m3。该工程措施项目费用均为以“项”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元;规费费率为6%(以分项工程费、措施项目费和其他项目费之和为计算基数);综合税率为3.48%。
该工程的预付款为()万元。
A.17.00
B.18.65
C.24.41
D.26.60
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
4、单项选择题 下列投资方案中,适合使用差额法进行选择的是()
A.独立方案
B.寿命期不同的互斥方案
C.寿命期相同的互斥方案
D.混合方案
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
5、多项选择题

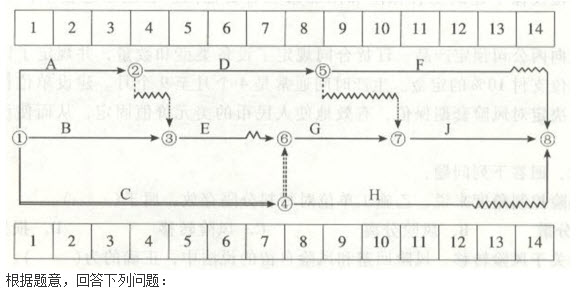

某工程项目的进度计划如下面双代号网络计划所示(时间单位:周)。

关于网络计划中工作之间逻辑关系的说法,正确的为()。
A.工作A的紧后工作仅为工作D
B.工作G的紧前工作仅为工作D
C.工作E的紧前工作有工作A、B、C
D.工作E的紧后工作有工作H和I
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
6、单项选择题 下列关于风险回避的说法中,正确的是()。
A.风险回避是指对风险单位进行分隔、限制,以免互相波及发生连锁反应
B.风险回避是一种积极的防范手段
C.工程分包是回避风险的有效手段
D.转包工程是回避风险的有效手段
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
7、单项选择题 将建设项目分为公共项目和非公共项目,这种分类方式的依据是()。
A.项目的目标
B.项目的产品(或)服务属性
C.项目的融资主体
D.项目与企业原有资产关系
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
8、单项选择题
某生产性建设项目,生产某单一产品,年固定成本为1200万元,每件产品的变动成本(含单位产品税金等)为600元、销售价格为1600元,设计生产能力为年产16000件。
当该建设项目的产量为13000件时,利润为()万元。
A.100
B.118
C.120
D.136
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
9、单项选择题 安装工程项目保险金额按重置价值计算,应不超过整个工程保险金额的20%;若超过20%,则按安装工程保险费率计收保费,超过(),则应单独投保安装工程保险。
A.30%
B.50%
C.60%
D.70%
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
10、单项选择题 选择咨询设计公司主要审核()。
A.咨询设计费用
B.资质
C.经验和能力
D.公司财务状况
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
11、不定项选择
某工程项目的进度计划如下列单代号网络计划所示,时间单位为周。

采用网络计划编制该项目进度计划的优点主要为()
A.比甘特横道计划更形象、直观
B.各工作之间的逻辑关系明确
C.能通过参数计算找出关键工作
D.便于对进度计划进行动态控制
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
12、单项选择题 某项目投资预计有三种可能:条件好时可获得1500万元利润;条件一般时可获得600万元利润;条件差是,将亏损1000万元。各种情况发生的概率难易确定,采用合理性标准预测时,该项目期望利润是()万元。
A.367
B.633
C.1033
D.1100
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
13、单项选择题 从用户需求的角度,可将功能类型分为()
A.基本功能与辅助功能
B.美学功能与使用功能
C.必要功能与不必要功能
D.过剩功能与不足功能
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
14、单项选择题 下列各项中,属于“直接费”项目的是()。
A.规划费
B.措施费
C.企业管理费
D.勘察设计费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
15、多项选择题 城市维护建设税的计税基数包括()
A.营业税税额
B.增值税税额
C.所得税税额
D.营业税
E.消费税税额
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
16、单项选择题
某建筑工程公司,在签订合同和进行合同管理的过程中发生了如下事件。
(1)该建筑工程公司中标某建筑工程,中标后签订的施工合同,在双方风险分配、违约责任的约定方面明显不合理,严重损害了建筑工程公司的合法权益。
(2)事件(1)发生后,经建筑工程公司据理力争,改签了双方都可以接受的施工合同。施工过程中,建筑工程公司发出了一份购买水泥的要约,稍后又发出了一份取消这个要约的通知。
(3)建筑工程公司向木材供应商发出购买木材的要约,由于外界原因,木材供应商发出的承诺到达建筑工程公司时,已经超过了要约中确定的期限。
(4)建筑工程公司于2010年6月8日向石材厂发出要约,并要求石材厂在2010年6月12日之前答复,但是,石材厂于2010年6月20日才回复同意卖给建筑工程公司石材。
事件(3)中,关于木材供应商承诺效力的说法,正确的为()
A.属于承诺超期,但该承诺有效
B.属于承诺超期,该承诺是否有效由要约人决定
C.属于承诺延迟,该承诺无效
D.属于承诺延迟,该承诺是否有效由受要约人决定
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
17、单项选择题 下列事件中,属于因承包商原因引起的可能造成工期延误的事件是()
A.征地、拆迁没有及时完成
B.工程预付款不能按时支付
C.施工机械设备不配套
D.设计变更
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
18、单项选择题 民事法律行为是能够引起民事权利和民事义务产生、变更或终止的合法行为。其成产的要件是()
A.事实行为
B.法律行为
C.侵权行为
D.意思表示
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
19、单项选择题 关于增值税的说法,正确的是()。
A.增值税在零售环节实行价内税
B.应纳增值税额等于销售额乘以适用税率
C.增值税的基本税率为13%
D.企业购入固定资产所含增值税不得作为进项税额进行抵扣
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
20、单项选择题 对于工期1年以上,工程内容和技术经济指标规定的非常明确的建安工程项目,宜采用()。
A.纯单价合同
B.不可调值总价合同
C.可调值总价合同
D.成本加酬金合同
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
21、多项选择题 监理规划用于指导项目监理机构实施工程监理工作,主要内容有()。
A.明确项目监理机构的工作目标
B.制定隐蔽工程验收标准
C.明确监理工作内容和程序
D.明确监理工作方案和措施
E.制定监理工作制度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
22、单项选择题 关于项目总投资中流动资金的说法,正确的是()。
A.总投资中的流动资金是指项目投产后形成的流动资产
B.流动资金估算的基本公式为:流动资金=流动资产-流动负债
C.流动资金估算一般应采用扩大指标法
D.在项目计算期末应收回部分流动资金
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
23、单项选择题 下列关于工作总时差的说法中,正确的是()。
A.总时差是在不影响总工期的前提下,本工作可以利用的机动时间
B.总时差是在不影响其后续工作最迟开始时间的前提下,本工作可以利用的机动时间
C.总时差是在不影响其后续工作最早完成时间的前提下,本工作可以利用的机动时间
D.总时差是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
24、单项选择题 某城市污水处理工程的建筑安装工程费为2500万元,设备购置费为800万元。根据《建设工程监理范围和规模标准规定》,该工程()。
A.必须实行监理
B.可不实行监理
C.仅建筑安装工程实行监理
D.仅设备制造实行监理
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
25、单项选择题 某人从银行借款10万元,借款期为5年,若年利率为6%,则5年后按复利和单利计息时利息总额的差值是()万元。已知:(F/P,6%,5)=1.338。
A.0.25
B.0.28
C.0.35
D.0.38
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
26、单项选择题 如果按复利计算,将1000元存入银行,年利率为6%,则三年后的本利和为()元。
A.1180
B.1191.02
C.1080
D.1000
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
27、多项选择题
某建筑工程公司拟购买一物业进行经营,以补充工程任务不足时公司的正常运营。如果该物业有价值,则进行投资。根据调查、分析和市场预测,基本情况是:投入运营后初期投资约6.5亿元,该值将随着谈判的进程而逐步明确,运营期预计为50年,每年的销售收益可达2.8亿元,销售收益将随市场变化而变化;按现在的物价水平测算,作业费用(按一年销售收益为2.8亿元计算)每年约为2亿元。其中,固定费用1亿元,变动费用与销售收益成正比;若该物业经营后有偿还能力,则银行可以贷款,贷款的利率i=10%。已知:(P/A,10%,50)=9.915,(P/A,10%,30)=9.427。
根据题意,问答下列问题:
此物业投资决策属于非确定型决策。下列方法中,适于进行该方案决策的为()。
A.期望值法
B.最小最大后悔值法
C.合理性标准法
D.最大最大收益值法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
28、单项选择题 某企业借款100万元,年利率为8%,借款期限为2年,单利计息,则借款期内计算两次和计算一次的利息差额为()万元。
A.0
B.0.32
C.0.64
D.1.28
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
29、单项选择题 工程造价控制应遵循的原则是()
A.最优化原则
B.经济为主、技术为辅原则
C.以决策阶段为重点进行建设全过程控制原则
D.主动控制原则
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
30、单项选择题 关于全寿命周期费用的说法,正确的是()。
A.全寿命周期费用是研发和生产全过程发生的全部费用每
B.全寿命周期费用是从开始使用至报废过程中发生的费用总和
C.全寿命周期费用是产品存续期的总费用
D.全寿命周期费用是生产费用和使用费用之和
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
31、单项选择题 下列费用中,应列入工程量清单中其他项目清单的是()。
A.专业工程暂估价
B.安全文明施工费
C.二次搬运费
D.工程排污费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
32、多项选择题 动员预付款的付款条件是:()
A.提供了履约押金或履约保函
B.业主和承包商签订合同协议书
C.业主与工程师签订了委托协议书
D.提供动员预付款保函
E.承包商通过资格预审
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
33、多项选择题 下列风险中,属于业主或投资商风险的有()。
A.分包风险
B.报价风险
C.监理工程师失职风险
D.投资环境风险
E.宏观经济形势风险
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
34、单项选择题 施工组织设计和工期条款在《建设工程施工合同(示范文本)》的()中。
A.协议书
B.通用条款
C.专用条款
D.附件
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
35、多项选择题 按索赔事件性质分类,建设工程施工合同的索赔分为()等。
A.单项索赔
B.工程变更索赔
C.合同终止索赔
D.综合索赔
E.意外风险索赔
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
36、单项选择题 某工程网络计划中,工作A的持续时间为7天,总时差为5天,自由时差为3天。通过计划执行过程检查,发现工作A的实际进度拖延了10天,则将影响工程计划工期()天。
A.3
B.5
C.7
D.10
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
37、单项选择题 建筑工程保险所保的建筑用机器、装置及设备的保险金额应按()确定。
A.重置价值
B.实际价值
C.原价
D.原价减折旧
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
38、单项选择题 目标控制有主动控制和被动控制之分。关于主动控制和被动控制的说法,正确的是()。
A.目标控制应以主动控制为主,被动控制为辅
B.被动控制比主动控制的效果更好
C.主动控制是积极的控制,被动控制是消极的控制
D.目标控制应将主动与被动控制有机结合、缺一不可
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
39、多项选择题 在下列改变价值的途径当中,根据价值工程理论可以提高产品价值的有()。
A.提高功能,降低成本
B.提高功能,保持成本不变
C.功能不变,降低成本
D.功能不变,提高成本
E.功能提高的幅度大于成本提高的幅度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
40、多项选择题 分部分项工程量清单的要件有()。
A.项目编码
B.项目名称
C.项目特征
D.计量单位
E.工程量计算规则
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
41、单项选择题 下列投资方案中,可以使用差额法进行方案选择的是()。
A.独立方案
B.寿命期不同的互斥方案
C.寿命期相同的互斥方案
D.混合方案
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
42、多项选择题
某建筑工程公司最近几年的承包额如下表所示。

除上述定量预测方法之外,该公司还用定性方法预测了承包额。可采用的定性预测方法为()
A.灰色预测方法
B.专家调查法
C.德尔菲法
D.模糊预测方法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
43、单项选择题 下列假设项目的财务评价指标中,属于动态指标的是()。
A.偿债备付率
B.资产负债率
C.利息备付率
D.财务内部收益率
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
44、单项选择题 在工程网络计划中,判别关键工作的条件是()。
A.该工作与其紧后工作开始之间的时距最小
B.该工作与其紧前工作之间的时间间隔为零
C.该工作与其紧后工作之间的时间间隔为零
D.该工作最迟开始时间与最早开始时间的差值最小
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
45、单项选择题
某工程项目的建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期4个月。与工程价款及其结算有关的合同条款如下:
(1)该工程分部分项工程量清单中包含甲、乙两个分项工程,甲、乙的工程量分别为9600m3、2400m3。清单报价中,甲、乙的综合单价分别为480元/m3、60元/m3。双方约定按月支付工程进度款。当某分部分项工程实际工程量比清单工程量増加超出15%时,应调整单价,超出部分的工程量按原单价的90%结算;当某分部分项实际工程量比清单工程量减少15%以上时,该分部分项工程的全部工程量均按原单价的110%结算。
(2)措施项目清单费用共计30万元,一次性包死,不得调价。全部措施项目费在开工后的各月末按措施项目清单中的数额平均支付。
(3)其他项目清单包括招标人预留金4万元,在最后一个月结算。
(4)规费为分部分项工程量清单、措施项目清单、其他项目清单费用之和的5%,综合税率为3.41%。
(5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前三个月平均扣除。
(6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。

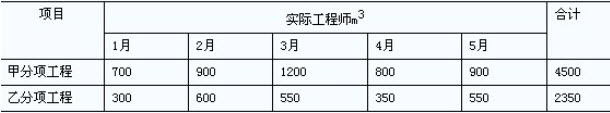

工程施工过程中,承包商每月实际完成并经工程师签证确认的工程量如下表所示:

该公程的预付款和质量保证金分别为()万元。
A.45.72;14.26
B.51.60;15.48
C.52.00;15.60
D.55.29;16.59
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
46、单项选择题 某生产单一产品的建设项目,预计年产量为50000件,产品销售价格6000元/件,总成本费用12000万元,其中固定成本为5000万元,成本与产量呈线性关系,则盈亏平衡点价格是()元/件。
A.1400
B.1650
C.2100
D.2400
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
47、单项选择题
某建筑工程公司,在签订合同和进行合同管理的过程中发生了如下事件。
(1)该建筑工程公司中标某建筑工程,中标后签订的施工合同,在双方风险分配、违约责任的约定方面明显不合理,严重损害了建筑工程公司的合法权益。
(2)事件(1)发生后,经建筑工程公司据理力争,改签了双方都可以接受的施工合同。施工过程中,建筑工程公司发出了一份购买水泥的要约,稍后又发出了一份取消这个要约的通知。
(3)建筑工程公司向木材供应商发出购买木材的要约,由于外界原因,木材供应商发出的承诺到达建筑工程公司时,已经超过了要约中确定的期限。
(4)建筑工程公司于2010年6月8日向石材厂发出要约,并要求石材厂在2010年6月12日之前答复,但是,石材厂于2010年6月20日才回复同意卖给建筑工程公司石材。
事件(2)中,如果取消购买水泥要约的通知先于要约到达,则该行为属于()
A.要约撤回
B.要约撤销
C.承诺撤回
D.承诺撤销
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
48、单项选择题 在工程项目招投标中应禁止()。
A.联合体各方单独参加资格预审
B.属于同一集团的投标人按照该组织要求协同投标
C.中标人按规定将中标项目的部分非主体工作分包他人
D.招标人按规定直接确定评标专家
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
49、单项选择题
某建筑工程公司拟购买一物业进行经营,以补充工程任务不足时公司的正常运营。如果该物业有价值,则进行投资。根据调查、分析和市场预测,基本情况是:投入运营后初期投资约6.5亿元,该值将随着谈判的进程而逐步明确,运营期预计为50年,每年的销售收益可达2.8亿元,销售收益将随市场变化而变化;按现在的物价水平测算,作业费用(按一年销售收益为2.8亿元计算)每年约为2亿元。其中,固定费用1亿元,变动费用与销售收益成正比;若该物业经营后有偿还能力,则银行可以贷款,贷款的利率i=10%。已知:(P/A,10%,50)=9.915,(P/A,10%,30)=9.427。
根据题意,问答下列问题:
当市场情况变化,运营期将缩短为30年,其他量值不变时,考虑投资额之后的净现值为()亿元。
A.0.856
B.0.987
C.1.042
D.1.323
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
50、多项选择题 根据《公司法》,合同解除的种类包括()。
A.自动解除
B.协议解除
C.约定解除
D.法定解除
E.违约解除
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
51、多项选择题 下列工程费用种,应列入建筑安装工程直接工程费的有()。
A.二次搬运费
B.生产工人的工资
C.职工教育经费
D.安全施工费
E.施工机械使用费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
52、单项选择题 招标人通过评标确定中标人,发出中标通知书,属于()。
A.要约邀请
B.要约
C.邀请
D.承诺
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
53、多项选择题 在招标人自行办理工程项目的招标工作时,招标人必须具有()。
A.编制招标文件的能力
B.组织评标的能力
C.评标专家库
D.上级主管部门的审批文件
E.从事同类工程建设项目招标的经验
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
54、单项选择题 根据我国《合同法》,当事人可以通过和解或者调解解决合同争议。当事人不愿意和解、调解或者和解调解不成的,可以根据()向仲裁机构申请仲裁。
A.调解书
B.起诉书
C.仲裁协议
D.和解结论书
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
55、单项选择题 某公司发行债券筹资,票面总金额为5000万元,偿还期5年,每年付息一次,票面利率为8%,发行费用率为0.5%,公司所得税率为25%,则债券资金成本率是()
A.2.22%
B.6.03%
C.6.78%
D.9.05%
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
56、单项选择题 发包人与承包人根据法律、行政法规规定,结合具体工程实际,经协商达成一致意见的合同条款,属于《建设工程施工合同(示范文本)》中的()。
A.协议书
B.附件
C.通用条款
D.专用条款
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
57、单项选择题 下列法规中,属于建设行政法规的是()。
A.中华人民共和国建筑法
B.建设工程质量管理条例
C.工程建设监理规定
D.建设工程监理企业资质管理规定
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
58、单项选择题 某项固定资产原值为10万元,规定折旧年限为5年,假设无净残值。则按照双倍余额递减法,该固定资产第二年的折旧额是()万元。
A.1.08
B.1.44
C.2.40
D.4.00
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
59、单项选择题 某设备初期投资为1000万元,投资效果持续时间(寿命)为无限,净收益发生于每年年末且数值相等。假设基准收益率为10%,为使该投资可行,其年净收益至少应是()万元。
A.80
B.100
C.120
D.150
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
60、单项选择题 某内装饰工程因遇暴雨损坏而返工,下列关于该损失赔偿的说法中,正确的是()。
A.暴雨属建筑工程保险物质损失部分的除外责任,不予赔偿
B.暴雨属建筑工程保险中的特种保险,不予赔偿
C.暴雨造成的内装饰工程返工损失不属于建筑工程保险保障项目,不予赔偿
D.暴雨造成的内装饰工程返工损失属于建筑工程保险保障项目,应给予赔偿
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
61、多项选择题 下列收入或收益中,应计入企业资本公积金的有()。
A.股份有限公司溢价发行股票取得的收入中,超出股票面值的部分
B.外币资本折算差额
C.企业接受的现金捐赠
D.从企业税后利润中提取的公积金
E.股东非货币出资
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
62、多项选择题 价值工程中的方案详细评价应包括()等内容。
A.技术评价
B.生态评价
C.经济评价
D.国民经济效益评价
E.社会评价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
63、多项选择题 下列资产中,属于无形资产的有()
A.专利权
B.商誉
C.非专利技术
D.预付款项
E.土地使用权
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
64、单项选择题 项目监理机构中一般应有三个层次,其中由总监理工程师和其他助手组成,主要根据建设工程委托监理合同的要求和监理活动内容进行科学化、程序化决策与管理的层次是()。
A.决策层
B.中间层
C.执行层
D.作业层
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
65、单项选择题 在工程所在地,发生因地雷、导弹等引起的破坏和人身伤亡等的风险由()来承担。
A.政府部门
B.施工方
C.业主方
D.总承包商
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
66、单项选择题 工作E有四项紧前工作,A、B、C、D,其持续时间分别为2天、6天、7天、5天,最早开始时间分别为第8天、第4天、第6天、第10天,则工作E的最早开始时间为第()天。
A.10
B.12
C.13
D.15
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
67、多项选择题
甲承包商拟投标一项土建工程。招标人按照《建设工程工程量清单计价规范》(GB50500-2008)计算的该土建工程中的基础土方工程的清单工程量为1250m3。甲承包商按《全国统一建筑工程基础定额》和资源市场价格计算得出如下数据:
(1)基础土方工程量为2265m3;
(2)基础土方工程共需使用人工1405工日,工日单价为65元;
(3)基础土方工程需使用机动翻斗车49个台班,台班单价为180元。企业管理费按工料机费用之和的16%计算,利润和风险费用按工料机费用和管理费之和的8%计算,规费费率定为5%,综合税率为3.14%。招标人公布的该土建工程招标控制价为1060万元,而甲承包商计算出的投标总价为1095万元。
关于基础土方工程招标人计算的清单工程量与甲承包商计算的定额工程量的说法,正确的为()。
A.招标人计算出的清单工程量肯定有误
B.若甲承包商中标,则应以甲承包商计算的工程量为准签订合同
C.甲承包商没有义务向招标人指出其工程量清单中存在的问题
D.甲承包商应按照招标文件中的工程量清单确定综合单价,进行报价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
68、单项选择题 某工程投保了建筑工程一切险和附加第三者责任险。下列情形中,保险公司应根据第三者责任险承担赔偿责任的是()
A.施工中高空坠物击中行人,致其伤残
B.工地夜间施工严重扰民,执法部门对施工人员进行处罚
C.施工人员在工地现场不慎摔伤
D.打桩引起震动导致附近建筑损坏
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
69、单项选择题 某单代号网络计划中,工作M的最早开始时间和最迟开始时间分别为第20天和第25天,持续时间为9天。该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作M的总时差和自由时差分别为()天。
A.3和0
B.3和2
C.5和0
D.5和3
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
70、单项选择题
某建筑公司承包了一工程施工项目,工期6个月。
1.合同中关于工程价款的内容:
(1)合同固定总价1600万元;
(2)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回;
(3)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。施工索赔款作为保留金计算基数。
2.每月实际完成工作量情况如下表所示:
3.工程施工中出现的问题:
(1)3月份,由于施工设备出现故障而停工3天,造成窝工10天。承包商计算出的损失额共计8000元;
(2)4月份,因业主提供的电源出故障,造成施工现场停电,影响到关键路线施工,总工期因此拖延2天。承包商计算出的损失额为6000元;
(3)5月份,出现了罕见的洪涝天气,影响到关键路线施工,工期因此拖延5天。承包商计算出的损失额为9000元。
承包商就上述三个事件,分别在事件发生的当月提出费用索赔和工期索赔。
该工程在保修期间发生屋面漏水,业主多次催促承包商修理,但承包商一再拖延,最后业主另请丙施工企业修理,修理费2万元。该笔修理费的处理方式为()。
A.从承包方的保修金中扣除
B.由业主提出索赔
C.由于业主已自行修理,故费用由业主自己承担
D.由丙施工企业向该工程原承包商结算
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
71、单项选择题 风险识别过程通常分为6个步骤:Ⅰ确认不确定性的客观存在;Ⅱ建立初步清单;Ⅱ进行风险分类;Ⅳ建立风险目标摘要;Ⅴ制定风险预测图;Ⅵ确立各种风险事件并推测其结果。其正确的次序是()。
A.Ⅰ一Ⅱ一Ⅲ一Ⅳ一Ⅴ一Ⅵ
B.Ⅰ一Ⅱ一Ⅳ一Ⅲ一Ⅴ一Ⅵ
C.Ⅰ一Ⅱ一Ⅵ一Ⅴ一Ⅲ一Ⅳ
D.Ⅰ一Ⅱ一Ⅲ一Ⅴ一Ⅳ一Ⅵ
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
72、单项选择题
某厂准备在厂内铺设热力管道,现正研究使用500px或750px管径的两种管道方案。热力管道铺设的工程费用和水泵的运行费用如下表所示。两种管道的寿命期皆为15年,15年后的处理价格都是初期投资额的10%,其他条件相同。

已知:(P/A,10%,15)=7.606,(A/F,10%,15)=0.03147,(P/F,10%,15)=6.2394。
20cm管径方案的费用净年值为()万元。
A.567
B.581
C.587
D.598
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
73、单项选择题 某单代号网络计划中,工作N与其紧后工作H和M的时间间隔分别为5周和3周,工作H和M的总时差分别为2周和6周,则工作N的总时差是()周。
A.3
B.5
C.7
D.9
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
74、多项选择题 在网络计划实施中,当实际进度比计划进度拖后或提前时,调整网络计划的方法有()。
A.调整工作之间的逻辑关系
B.调整进度前锋线
C.调整工作的最早开始时间
D.调整资源的投入
E.增、减工作项目
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
75、单项选择题 某地区用800万元捐助款(含初期建设费用和年维护费用)修建一座永久性建筑物。该建筑物每年的维护费用为16万元(折算到年末),为此,除初期建设费用外,其他捐助款(用于维护的费用)以6%的利率存入银行,以保证正常的维护费用开支。则可用于修建永久性建筑物的初期建设费用是()万元。
A.523.36
B.527.33
C.531.67
D.533.33
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
76、单项选择题
某建筑工程公司正在研究购买甲与乙两种吊装设备何者有利的问题。甲设备价格为700万元,寿命期为4年;乙设备的价格为1400万元,寿命期为8年。两种设备的动力费、人工费、故障率、修理费、速度和效率等都是相同的,假设资本的利率为10%。已知:(A/P,10%,4)=0.31547,(A/P,10%,8)=0.18744。
乙设备的年度投资费用为()万元。
A.230.60
B.240.76
C.258.83
D.262.42
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
77、单项选择题 某人以l0%的单利借出l200元,借期为2年,然后以8%的复利将上述借出金额的本利和再借出,借期为3年。已知:(F/P,8%,3)=1.260,则此人在第5年末可以获得复本利和为()元。
A.1512.0
B.1663.2
C.1814.4
D.1829.5
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
78、多项选择题
某建设单位建设一热电厂。该单位委托甲工程监理公司对工程进行监理,委托乙施工单位作为项目的施工总承包单位,并决定向美国丙重型设备制造商订购发电设备。
甲监理公司的总监理工程师在主持编制监理规划时,安排了一位专业监理工程师负责风险分析和相应监理规划内容的编写工作。根据该项目的具体情况,监理工程师对建设单位的风险事件提出了相应的风险对策,并制定了相应风险控制措施,见下表。

乙施工单位投保了建筑工程保险和附加第三者责任险。在施工过程中,对材料进行分隔存放。
建设单位向丙公司预定产品。订货合同规定了设备类型和数量,并规定了以美元作为支付货币,建设单位支付10%的定金。生产时间通常是4个月至9个月。建设单位担心人民币兑美元可能贬值,决定对风险套期保值,有效地使人民币的美元价值固定,从而使设备合同的美元价值固定。
根据题意,回答下列问题:
下列关于监理工程师在表中提出的各项风险控制措施的说法中,正确的为()。
A.序号1的控制措施正确,固定总价合同对建设单位风险小
B.序号2的控制措施正确,第三方担保或承包单位提供履约保函可以转移风险
C.序号3的控制措施不正确,应采取投保保险的方式转移风险
D.序号4的控制措施不正确,从非基金储备中支付,不属于风险自留
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
79、多项选择题 下列分析方法中,可用于不确定性分析的方法有()。
A.盈亏平衡分析
B.利润率分析
C.现值分析
D.敏感性分析
E.价值分析
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
80、单项选择题 某工程投保了足额建筑工程一切险,因水灾导致建筑物变配电设备损坏,其修复费用超过原有价值,保险人应当支付的赔偿金额是()
A.设备原价
B.设备原价减折旧
C.全新设备市场均价
D.重置价值
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
81、单项选择题 下列评价方法中,属于风险型决策方法的是()。
A.最大最大收益值法
B.等概率法
C.最大最小收益值法
D.最小最大后悔值法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
82、单项选择题 根据《建设工程工程量清单计价规范》,关于确定因非承包人原因引起工程量增减的综合单价的说法,正确的是()。
A.因合同中已有适用的综合单价,故应继续按合同中已有的综合单价执行
B.必须由承包人提出新的综合单价,经发包人确认后执行
C.若该工程量的变化在合同约定幅度以内,应执行原有的综合单价
D.若该项工程量变化在合同约定幅度以外,其综合单价应予以调整,但措施费不能调整
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
83、不定项选择
某建筑工程公司欲在自己的土地上开设商店,以补充任务不足时施工队伍的开支。根据预测,商店的规模可以有甲、乙、丙三种,寿命期均为10年,其初期投资额、每年净收益如表所示。已知(P/A,10%,10)-6.144

有人另提出寿命期为8年的丁方案,此时可用于甲、乙、丙、丁四个方案选择的方法为()。
A.最小公倍数法
B.内部收益率法
C.追加投资收益率法
D.净年值法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
84、单项选择题 如现在投资12万元,预计年利率为8%,分5年等额回收,每年可回收( )万元。已知:(A/P,8%,5)=0.25244。
A.2.638
B.2.138
C.2.100
D.3.029
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
85、多项选择题 根据《建设工程质量管理条例》,工程竣工验收的主体有()。
A.设计、勘察单位
B.建设单位
C.工程质量监督部门
D.监理单位
E.施工单位
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
86、单项选择题
某建筑工程公司正在研究购买甲与乙两种吊装设备何者有利的问题。甲设备价格为700万元,寿命期为4年;乙设备的价格为1400万元,寿命期为8年。两种设备的动力费、人工费、故障率、修理费、速度和效率等都是相同的,假设资本的利率为10%。已知:(A/P,10%,4)=0.31547,(A/P,10%,8)=0.18744。
甲设备的年度投资费用为()万元。
A.216.56
B.218.33
C.220.83
D.230.56
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
87、不定项选择
某市一房地产开发商兴建一栋26层的商住楼,于2012年12月招标后,由某建筑工程公司中标承包,签订的施工合同工期为20个月。2013年2月,施工单位在建设单位不知情的情况下,将部分隐蔽工程覆盖,建设单位要求将覆盖层剥离,施工单位以影响施工为由予以拒绝;2013年3月,施工单位因为工期紧张,将其承包的部分工程分包给另一家公司;2013年5月主体施工至四层时,开发商资金出现极度困难,难以按施工进度划款给施工单位,且无力还贷,经董事会研究决定必须暂停兴建,报市建设局同意后,于5月20日用公函形式通知施工单位。通知书写明:鉴于本公司资金周转困难重重,已无法维持正常施工,经董事会研究决定并报市建设局同意,本工程暂停兴建;特通知解除与贵公司的合同,并请贵公司自接到本通知后3日内停止全部施工,6月15日前撤离施工现场。
关于施工承包合同解除的说法,正确的为()。
A.不论合同是否解除,乙方都不应立即停止施工
B.甲方解除合同后不必报建设局同意
C.甲方向乙方发出解除合同要约是解除合同的前提条件
D.乙方应无条件同意解除合同
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
88、单项选择题 下列投资和费用构成项目中,属于建设项目总投资中的建设投资的是()。
A.流动资金投资
B.建设期利息
C.经营成本
D.预备费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
89、单项选择题 根据我国《合同法》,要约生效的时间为()。
A.合同签订之日
B.要约送达到受约人之日
C.双方约定的时间
D.合同管理部门确定的时间
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
90、单项选择题 某工程项目建设期为3年,建设期内每年初贷款500万元,年利率为10%,建设期只计息不还款,运营期前3年每年末等额偿还贷款本息,到第3年末全部还清,则运营期每年末应偿还贷款本息()万元。
A.606.83
B.665.50
C.732.05
D.955.60
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
91、单项选择题 关于双代号网络计划中虚工作的说法,正确的是()。
A.虚工作只占用时间,不消耗资源
B.虚工作不占用时间,只消耗资源
C.虚工作既不占时间,又不消耗资源
D.虚工作既占用时间,又消耗资源
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
92、多项选择题 根据《建设工程质量管理条例》,下列工程中,在正常使用的条件下,最低保修期限为5年的有()。
A.屋面防水
B.给排水管道
C.外墙的防渗漏
D.电气管线
E.供冷系统
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
93、单项选择题 下列预测方法中,属于定性预测方法的是()。
A.专家调查法
B.简单平均法
C.移动平均法
D.加权移动平均法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
94、多项选择题 某建设项目,当i1=12%时,净现值为450万元;当i2=15%时,净现值为-200万元,平均资金成本率为13.2%,基准收益率为l0%,则该项目()。
A.内部收益率在l2~15%之间
B.净现值小于零
C.可行
D.净年值小于零
E.净将来值小于零
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
95、单项选择题
某开发商拟开发一栋商住楼,有三种可行的设计方案。甲方案:采用大柱网框架轻墙体系,单方造价1437.58元/m2;乙方案:结构方案同甲,墙体采用内浇外砌,单方造价1108.00元/m2:丙方案:采用砖混体系,单方造价1081.80元/m2。经专家论证设置了Fl、F2、F3、F4、F5等五个功能领域,该五项功能指标的重要程度排序为F4>F1>F3>F5>F2。经计算甲、乙、丙方案的功能系数分别为0.360、0.344、0.296.
丙方案的价值系数为()。
A.0.993
B.0.998
C.1.021
D.1.102
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
96、单项选择题 某企业向银行贷款,100万元,年利率为10%,贷款期限为10年,10年后一次偿还本金和利息,则10年后偿还的总额是()万元。已知:(F/P,10%,10)=2.594。
A.284.5
B.305.6
C.408.0
D.259.4
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
97、多项选择题 下列合同争议中,属于常见的国际工程合同争议的有()。
A.工程量变化引起的争议
B.质量引起的争议
C.工期延误责任引起的争议
D.工程款支付引起的争议
E.咨询服务质量引起的争议
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
98、单项选择题 分部分项工程量清单的项目编码采用12位阿拉伯数字表示,其中第10~12位表示的为()。
A.工程分类顺序码
B.分部工程顺序码
C.分项工程名称顺序码
D.清单项目名称序码
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
99、单项选择题
某厂准备在厂内铺设热力管道,现正研究使用500px或750px管径的两种管道方案。热力管道铺设的工程费用和水泵的运行费用如下表所示。两种管道的寿命期皆为15年,15年后的处理价格都是初期投资额的10%,其他条件相同。

已知:(P/A,10%,15)=7.606,(A/F,10%,15)=0.03147,(P/F,10%,15)=6.2394。
30cm管径方案的费用净现值为()万元。
A.3568
B.3686
C.3864
D.3907
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
100、单项选择题 下列债务中,属于商业信用的是()。
A.长期借款
B.预收备料款
C.短期借款
D.融资租赁
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
101、多项选择题
某厂准备在厂内铺设热力管道,现正研究使用500px或750px管径的两种管道方案。热力管道铺设的工程费用和水泵的运行费用如下表所示。两种管道的寿命期皆为15年,15年后的处理价格都是初期投资额的10%,其他条件相同。

已知:(P/A,10%,15)=7.606,(A/F,10%,15)=0.03147,(P/F,10%,15)=6.2394。
下列方法中,适用于该厂进行方案选择的为()。
A.最小公倍数
B.净年值法
C.差额的净现值法
D.内部收益率法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
102、单项选择题 关于工程造价的说法,正确的是()。
A.建设工程造价就是建筑安装产品的价格
B.建筑安装工程造价是业主投资中应以价款的形式支付给施工企业的全部生产费用
C.建筑安装工程造价是指业主进行工程建设花费的全部固定资产投资
D.建设工程造价是指建筑安装工程造价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
103、单项选择题 关于公开招标与邀请招标区别的说法,正确的是()。
A.招标人不同
B.投标人数量不同
C.发布招标信息的方式不同
D.发布招标信息的单位不同
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
104、多项选择题 下列费用中,属于机械台班单价组成部分的有()。
A.燃料动力费
B.机械闲置费
C.经常修理费
D.安拆费和场外运输费
E.大修理费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
105、单项选择题 在各种基本建设项目竣工财务决算报表中,能反映竣工项目全部资金来源和资金占用情况的是()
A.基本建设项目概况表
B.基本建设项目竣工财务决算表
C.基本建设项目交付使用资产总表
D.基本建设项目交付使用资产明细表
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
106、单项选择题 某工程项目监理机构的组织形式具有统一指挥、职责分明、目标管理专业化的特点。该项目监理机构的组织形式是()。
A.直线制
B.职能制
C.直线职能制
D.矩阵制
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
107、单项选择题 下列事件中,属于因承包商原因引起的可能造成工期延误的事件是()
A.征地、拆迁没有及时完成
B.工程预付款不能按时支付
C.施工机械设备不配套
D.设计变更
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
108、单项选择题 主动控制的主要作用在于()。
A.防患于未然
B.及时纠偏
C.实现对比环节
E.减少偏差严重程度
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
109、多项选择题 建设项目财务评价与国民经济评价的区别主要有()。
A.评价的角度不同
B.采用的价格不同
C.效益和费用的含义不同
D.主要参数不同
E.评价的方法和基础不同
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
110、单项选择题 在网络计划中,工作最迟完成时间应是其所有紧后工作()。
A.最迟完成时间的最小值
B.最迟开始时间的最小值
C.最迟完成时间的最大值
D.最迟开始时间的最大值
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
111、多项选择题 建筑工程保险的保险期限,是在保险单列明的建筑期限内,自投保工程()起生效。
A.工地施工准备开始之日
B.施工招标完成之日
C.动工之日
D.材料、设备运抵至工地时
E.施工单位进工地之日
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
112、多项选择题 由招标人组建的评标委员会的任务有()。
A.负责评标活动
B.根据招标人的授权确定评标专家
C.向招标人推荐中标候选人
D.审核投标人交来的投标文件后确定中标人
E.根据招标人的授权直接确定中标人
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
113、不定项选择
某新建建设项目生产单一产品,正常年份的设计生产能力为100万件,每年固定成本为580万元,每件产品销售价格预计为60元,营业税金及附加为销售单价的6%,单位产品的变动成本为40元。
某新建建设项目生产单一产品,正常年份的设计生产能力为100万件,年固定成本为580万元,每件产品销售价格预计为60元,营业税金及附加为销售单价的6%,单位产品的变动成本为40元。该项目产量的盈亏平衡点为()万件。
A.35.37
B.35.68
C.35.96
D.36.05
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
114、多项选择题 下列纯风险与投机风险的说法中,正确的有()。
A.投机风险只会造成损失而不会带来收益
B.纯风险可能造成损失,也可能创造额外收益
C.铤而走险的“险”,通常指投机风险
D.纯风险一般可重复出现,因而预测的准确性相对较高
E.纯风险与投机风险常常同时存在
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
115、多项选择题 根据《建设工程质量管理条例》,竣工验收由建设单位组织()进行。
A.勘察单位
B.设计单位
C.施工单位
D.监理单位
E.工程质量监督部门
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
116、单项选择题 下列方法中,可用于价值工程对象选择的是()。
A.德尔菲法
B.头脑风暴法
C.ABC分析法
D.敏感性分析法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
117、单项选择题 市中心一个写字楼项目,投保了工程质量责任保险。该写字楼出租给某证券公司用于日常办公。该工程质量责任保险的被保险人除写字楼所有权人外还应包括()
A.该写字楼的设计单位
B.该写字楼的施工单位
C.承租写字楼的证券公司
D.聘请的物业管理公司
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
118、单项选择题 下列固定资产的折旧方法中,各期提取相同折旧额的方法是()。
A.平均年限法
B.余额递减法
C.双倍余额递减法
D.年数总和法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
119、单项选择题
某建设单位建设一热电厂。该单位委托甲工程监理公司对工程进行监理,委托乙施工单位作为项目的施工总承包单位,并决定向美国丙重型设备制造商订购发电设备。
甲监理公司的总监理工程师在主持编制监理规划时,安排了一位专业监理工程师负责风险分析和相应监理规划内容的编写工作。根据该项目的具体情况,监理工程师对建设单位的风险事件提出了相应的风险对策,并制定了相应风险控制措施,见下表。

乙施工单位投保了建筑工程保险和附加第三者责任险。在施工过程中,对材料进行分隔存放。
建设单位向丙公司预定产品。订货合同规定了设备类型和数量,并规定了以美元作为支付货币,建设单位支付10%的定金。生产时间通常是4个月至9个月。建设单位担心人民币兑美元可能贬值,决定对风险套期保值,有效地使人民币的美元价值固定,从而使设备合同的美元价值固定。
根据题意,回答下列问题:
从风险控制角度来说,乙施工单位对材料分隔存放,属于()。
A.风险分散
B.风险分离
C.风险转移
D.损失控制
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
120、单项选择题 关于分部分项工程量清单计价的说法,正确的是()。
A.分部分项工程量清单应采用工料单价法计价
B.补充项目的编码由顺序码加表示补充项目的字母B再加上2位阿拉伯数字组成
C.在分部分项工程量清单计价表中应填写单价与合价。中标后,合价即为最终合同价。
D.当招标文件描述的分部分项工程量清单项目特征与设计图纸不符时,投标人应以招标文件描述的分部分项工程量清单项目特征确定其报价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
121、多项选择题
某建筑公司与某医院签司了一份建设工程施工合同,明确承包方(建筑公司)保质、保量、保工期完成发包方(医院)的门诊楼施工任务。工程完工后,承包方向发包方提交了竣工报告,发包方认为工程质量好,双方合作愉快,为不影响病人就医,没有组织验收,便直接投入正常使用。在门诊楼投入使用1年后发现存在屋面漏水、电气管线变形等质景问题,遂要求承包方修理。承包方则认为工程未经验收,提前使用,出现质量问题,承包商不再承担责任。
根据《建设工程质量管理条例》,在正常使用的条件下,最低保修期为5年的工程为()。
A.屋面防水
B.有防水要求的卫生间
C.给排水管道
D.装修工程
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
122、多项选择题 与普通的财产保险相比,工程保险的显著特征有()。
A.工程保险既承担被保险人财产损失的风险,也承担被保险人的责任风险
B.工程保险针对承保风险的特殊性提供的保障具有综合性
C.工程保险的保险期限是相对固定的
D.工程保险的保险金额在保险期限内相对不变
E.工程保险的保险金额在保险期限内随工程建设的进度不断增长
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
123、多项选择题
某建筑工程公司正在研究购买甲与乙两种吊装设备何者有利的问题。甲设备价格为700万元,寿命期为4年;乙设备的价格为1400万元,寿命期为8年。两种设备的动力费、人工费、故障率、修理费、速度和效率等都是相同的,假设资本的利率为10%。已知:(A/P,10%,4)=0.31547,(A/P,10%,8)=0.18744。
对于寿命期不同的互斥方案,宜采用的方法为()。
A.最小公倍数法
B.净年值法
C.期间法
D.比率法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
124、单项选择题 在购买了安装工程保险后,在保险期内由于断路器质量不合格产生的用电事故带来的损失与费用,保险人()。
A.对由此原因造成的任何损失都不负责任
B.只对由此原因造成的电气设备或电气用具本身予以赔偿
C.只对由此原因造成的电气设备或电气用具以外的其他保险财产予以赔偿
D.对全部损失与费用予以赔偿
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
125、单项选择题 某地区用100万元捐款修建一座永久性建筑物,该建筑物每年的维护费用为2万元(折算至年末),除初期建设费用外,其余捐款(用于维护的费用)以6%的年利率存入银行,以保证正常的维护费用开支,则可用于修建永久性建筑物的资金是()万元。
A.66.67
B.68.67
C.76.65
D.80.67
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
126、多项选择题 互斥方案选择中,下列关于无资格方案,说法正确的是()。
A.互斥方案选择时,无资格方案可能成为最终选择的方案
B.互斥方案选择时,无资格方案不可能成为最终选择的方案
C.方案选择之前应将无资格方案排除在外
D.方案选择之后应将无资格方案排除在外
E.对于无资格方案的识别和处理,可将使方案的选择简化
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
127、单项选择题 用资金周转率法估算某项目建设投资。已知该项目资金周转率的近似值为1.5,项目生产期产品的年产量为450万吨,产品价格为100元/吨。该项目总投资估算结果应为()万元。
A.3000
B.30000
C.45000
D.67500
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
128、单项选择题 下列招标人行为中,属于排斥投标人或潜在投标人的是()。
A.要求投标人具有履行合同的能力
B.向5家以上符合资质条件的投标人发出投标邀请书
C.为保证施工质量指定某品牌产品作为中标产品
D.要求投标人在最近3年内没有重大工程质量问题
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
129、不定项选择
某新建建设项目生产单一产品,正常年份的设计生产能力为100万件,每年固定成本为580万元,每件产品销售价格预计为60元,营业税金及附加为销售单价的6%,单位产品的变动成本为40元。
该项目获得年利润120万元时的年产量应为()万件。
A.41.98
B.42.08
C.42.55
D.42.68
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
130、单项选择题
某建筑公司与某医院签司了一份建设工程施工合同,明确承包方(建筑公司)保质、保量、保工期完成发包方(医院)的门诊楼施工任务。工程完工后,承包方向发包方提交了竣工报告,发包方认为工程质量好,双方合作愉快,为不影响病人就医,没有组织验收,便直接投入正常使用。在门诊楼投入使用1年后发现存在屋面漏水、电气管线变形等质景问题,遂要求承包方修理。承包方则认为工程未经验收,提前使用,出现质量问题,承包商不再承担责任。
关于承包商“不再承担责任”的说法,正确的为()。
A.由承包商承担质量保修责任
B.双方共同承担质量保修责任
C.由承包商负责修理,发包方给付工程款
D.由承包商负责修理并负担费用
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
131、单项选择题 关于主动控制与被动控制的说法,正确的是()。
A.由于主动控制比被动控制的效果好,因而应采取主动控制
B.由于建设工程实施中有许多风险因素不可预见和防范,因而只能采取被动控制
C.进行项目目标控制应以主动控制为主,被动控制为辅
D.只有将主动控制与被动控制有机融合,才能使控制更为有效
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
132、单项选择题 根据《建设工程质量管理条例》,建设工程保修期自()之日起计算。
A.竣工决算完成
B.竣工验收合格
C.交付使用
D.工程结算完成
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
133、多项选择题 依法必须招标的项目,其评标委员会的组成应包括()。
A.招标管理机构的代表
B.招标人的代表
C.经济方面的专家
D.投标人的代表
E.技术方面的专家
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
134、单项选择题 债务人或者第三人将其动产或权利移交债权人占有,用以担保债权的履行,这种担保方式称为()。
A.留置
B.抵押
C.质押
D.保证
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
135、单项选择题 某公司发行普通股正常市价为1000万元,筹资费率为3%。预计第一年股利率为8%,以后每年平均增长3%,则该股票的资金成本率为()。
A.8%
B.8.25%
C.11%
D.11.25%
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
136、不定项选择
某新建建设项目生产单一产品,正常年份的设计生产能力为100万件,每年固定成本为580万元,每件产品销售价格预计为60元,营业税金及附加为销售单价的6%,单位产品的变动成本为40元。
该项目正常生产年份的最大可能盈利额为()万元。
A.1015
B.1020
C.1060
D.1064
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
137、单项选择题 企业通过建立内部保险机制或保险机构,承担企业的各种可能风险,这种应对风险的措施称为()。
A.风险的财务转移
B.风险承受
C.自我保险
D.风险降低
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
138、多项选择题
某建筑公司与某医院签司了一份建设工程施工合同,明确承包方(建筑公司)保质、保量、保工期完成发包方(医院)的门诊楼施工任务。工程完工后,承包方向发包方提交了竣工报告,发包方认为工程质量好,双方合作愉快,为不影响病人就医,没有组织验收,便直接投入正常使用。在门诊楼投入使用1年后发现存在屋面漏水、电气管线变形等质景问题,遂要求承包方修理。承包方则认为工程未经验收,提前使用,出现质量问题,承包商不再承担责任。
发包方未经竣工验收就使用该工程,则()。
A.可视为发包方已接收该工程
B.承包方承担质量责任
C.保修期起算日为投入使用之日
D.发现质量问题时已经超过保修期
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
139、多项选择题 《建设工程施工合同<示范文本>》由()等几个部分构成。
A.协议书
B.通用条款
C.专用条款
D.正文
E.附则
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
140、单项选择题 根据我国《合同法》,建设工程合同应采用书面形式,因此,建设工程合同是()
A.单务合同
B.无名合同
C.不要式合同
D.要式合同
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
141、不定项选择
某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600m3、8001113和20001113,综合单价分别为200元/m3、250元/-3和180元/m3。该工程措施项目费用均为以“项”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元;规费费率为6%(以分项工程费、措施项目费和其他项目费之和为计算基数);综合税率为3.48%。
由于招标人工程量计算偏差,分项工程乙和丙的实际工程量均高于清单工程量。关于分项工程乙和丙调整综合单价的说法,正确的为()。
A.乙工程实际工程量超过清单工程量15%以上部分的综合单价应予调高
B.乙工程实际工程量超过清单工程量15%以上部分的综合单价应予调低
C.丙工程实际工程量超过清单工程量部分的综合单价应予调低
D.丙工程的综合单价不应予以调整
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
142、单项选择题 风险的定义应该是:在给定情况下和特定时间内,那些()的差异。
A.实际结果间
B.实际结果与计划之间
C.可能发生的结果间
D.实际结果与主观预料之间
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
143、单项选择题 下列分析问题的方法中,可作为价值工程对象选择方法的是()
A.成本分析法
B.ABC分析法
C.头脑风暴法
D.德尔菲法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
144、单项选择题 下列指标中,属于经济总量指标的是()。
A.增加值
B.收益分配效果指标
C.资源合理利用指标
D.就业效果指标
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
145、单项选择题 关于工程保险特征的说法,正确的是()。
A.风险广泛而集中
B.涉及较少的利害关系人
C.工程保险的内容相互独立
D.工程保险承保的是财务风险
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
146、单项选择题
某开发商拟开发一栋商住楼,有三种可行的设计方案。甲方案:采用大柱网框架轻墙体系,单方造价1437.58元/m2;乙方案:结构方案同甲,墙体采用内浇外砌,单方造价1108.00元/m2:丙方案:采用砖混体系,单方造价1081.80元/m2。经专家论证设置了Fl、F2、F3、F4、F5等五个功能领域,该五项功能指标的重要程度排序为F4>F1>F3>F5>F2。经计算甲、乙、丙方案的功能系数分别为0.360、0.344、0.296.
根据五项功能的重要程度,计算Fl功能的一对一功能修正得分为()。
A.1
B.2
C.3
D.4
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
147、单项选择题 现有两个方案A和B,寿命期皆为4年。A方案的投资额为1000万元,年运行费用为800万元,净残值为100万元;B方案的投资额为800万元,年运行费用为900万元,净残值为零。若i=8%,则折算成现值,A方案较B方案少投入()万元。已知:(P/F,8%,4)=0.7350,(P/A,8%,4)=3.312。
A.180
B.196
C.205
D.250
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
148、多项选择题
某建筑公司承包了一工程施工项目,工期6个月。
1.合同中关于工程价款的内容:
(1)合同固定总价1600万元;
(2)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回;
(3)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。施工索赔款作为保留金计算基数。
2.每月实际完成工作量情况如下表所示:
3.工程施工中出现的问题:
(1)3月份,由于施工设备出现故障而停工3天,造成窝工10天。承包商计算出的损失额共计8000元;
(2)4月份,因业主提供的电源出故障,造成施工现场停电,影响到关键路线施工,总工期因此拖延2天。承包商计算出的损失额为6000元;
(3)5月份,出现了罕见的洪涝天气,影响到关键路线施工,工期因此拖延5天。承包商计算出的损失额为9000元。
承包商就上述三个事件,分别在事件发生的当月提出费用索赔和工期索赔。
关于承包商的索赔,下列说法中,正确的为()。(多选)
A.3月份的费用索赔和工期索赔均不成立
B.4月份的费用索赔和工期索赔均成立
C.5月份的费用索赔和工期索赔均不成立
D.3月份的费用索赔成立,但工期索赔不成立
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
149、单项选择题 某网络计划执行过程中,发现工作F还需工作8天,但该工作至最早完成时间尚有2天,最迟完成时间有4天,则该工作使总工期()
A.拖后2天
B.拖后4天
C.拖后6天
D.拖后8天
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
150、单项选择题 投标人在其他项目清单报价时,须按照招标人在其他项目清单中列出的金额填写的是()。
A.暂列金额
B.总承包服务费
C.计日工费用
D.材料暂估价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
151、单项选择题 某工程合同价确定方式为:承包方按照发包方提出的工程量清单填报单价,最后的工程总价按照实际完成的工程量结算。这种合同属于()。
A.纯单价合同
B.估算工程量单价合同
C.不可调值单价合同
D.可调值总价合同
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
152、单项选择题 施工企业缴纳的营业税属于()
A.财产税
B.增值税
C.行为税
D.流转税
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
153、单项选择题
某建筑工程公司拟购买一物业进行经营,以补充工程任务不足时公司的正常运营。如果该物业有价值,则进行投资。根据调查、分析和市场预测,基本情况是:投入运营后初期投资约6.5亿元,该值将随着谈判的进程而逐步明确,运营期预计为50年,每年的销售收益可达2.8亿元,销售收益将随市场变化而变化;按现在的物价水平测算,作业费用(按一年销售收益为2.8亿元计算)每年约为2亿元。其中,固定费用1亿元,变动费用与销售收益成正比;若该物业经营后有偿还能力,则银行可以贷款,贷款的利率i=10%。已知:(P/A,10%,50)=9.915,(P/A,10%,30)=9.427。
根据题意,问答下列问题:
由于市场情况变化,每年的销售收益减少10%时,该物业的净年值为()亿元。
A.-0.865
B.-0.786
C.-0.568
D.-0.036
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
154、单项选择题 对特定项目机会研究的目的是进行()。
A.地区研究
B.部门研究
C.投资机遇研究
D.以资源为基础的研究
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
155、单项选择题 某建设项目建成后生产产品的销售情况是:前景好,概率为0.7,净现值为1800万元;前景一般,概率为0.1,净现值为120万元;前景不好,概率为0.2,净现值为一800万元。则该建设项目的净现值的期望值为()万元。
A.1100
B.880
C.1112
D.1276
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
156、多项选择题
某普通住宅项目的建设单位委托招标代理机构,采用公开招标的方式办理该项目的招标事宜。公布招标信息后,在投标截止时间内,收到A、B、C、D、E、F共6家施工企业的投标文件,施工企业G的投标文件晚了一天送,已向招标人作出书面解释。各施工企业均按招标文件的规定提供了投标保证金。
招标代理机构按规定确定评标委员会专家成员共计7人,并授权该评委会确定中标人。开标时发现D企业的投标文件关键内容字迹重叠,不易辨认,但进行了澄清和补正。
评标过程中发现C企业的投标报价明显低于标底,但C企业不能提供相关证明材料。
经评标委员会评审后确定中标单位为B企业。
根据题意,回答下列问题:
下列关于该招标代理机构组建评标委员会方式的说法中,正确的为()。
A.由投标人代表确定评标委员会成员
B.委托建设单位的主管部门领导确定评标委员会成员
C.从招标代理机构的专家库内的相关专家名单中,采用随机抽取的方式确定评标委员会成员
D.按规定的技术经济专家构成比例确定评标委员会成员
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
157、单项选择题 合同当事人享有民事权利和承担民事义务的资格相同,一方不得将自己的意志强加给另一方,这体现了合同法的()原则。
A.法律地位平等
B.诚实信用
C.公平
D.合法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
158、单项选择题 关于项目监理机构组织形式的说法,错误的是()。
A.直线式监理组织形式具有组织机构简单、权力集中、隶属关系明确的优点
B.职能式监理组织形式具有能够发挥职能机构专业管理作用的优点
C.直线职能式监理组织形式的缺点是易产生矛盾,且不利于互通情报
D.矩阵式监理组织形式具有加强各职能部门的联系、减少协调工作量的优点
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
159、单项选择题 业主或投资商承担的风险是()。
A.决策错误风险
B.缔约和履约风险
C.责任风险
D.经济风险
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
160、单项选择题 从银行借款10万元,借款期为5年,若年利率为6%,则5年后按复利和单利计算的利息总额的差值是()万元,已知:(F/P,6%,5)=1.338.
A.0.25
B.0.28
C.0.35
D.0.38
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
161、单项选择题 编制某单位工程施工图预算时,先根据地区统一单位估价表中的各项工程工料单价,乘以相应的工程量并相加,得到单位工程的人工费、材料费和机械使用费三者之和,再加上措施费、间接费、利润和税金,汇总求和。这种编制预算的方法是()。
A.工料单价法
B.综合单价法
C.全费用单价法
D.实物单价法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
162、单项选择题 下列标准合同条件中,属FIDIC编制的合同条件的是()。
A.业主—承包商标准服务协议书
B.设计—建造交钥匙工程合同条件
C.业主—设计标准服务协议书
D.设计—分包合同条件
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
163、单项选择题 下列支出中,属于施工企业营业外支出的是()。
A.工程结算税金及附加
B.财务费用
C.固定资产盘亏净损失
D.管理费用
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
164、单项选择题 下列价值工程活动中,属于价值工程核心的是()。
A.功能分析
B.功能评价
C.方案评价
D.对象选择
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
165、单项选择题 下列投资方案中,可用最小公倍数进行方案选择的是()。
A.独立方案
B.单一投资方案
C.寿命期不同的互斥方案
D.混合方案
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
166、多项选择题 网络计划调整时,非关键工作在其时差范围内进行调整的目的有()。
A.更充分地利用资源
B.缩短非关键工作的持续时间
C.降低工程成本
D.满足工程施工的需要
E.缩短项目的总工期
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
167、单项选择题 业主支付给施工企业的工程预付款,属于施工企业的()。
A.应收账款
B.固定资产
C.长期负债
D.流动负债
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
168、多项选择题 下列方法中,属于风险型决策方法的有()。
A.期望值标准
B.最大最小收益值法
C.最大最大收益值法
D.合理性标准
E.最小最大后悔值法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
169、单项选择题 保险财产发生损失,保险人的赔款以()为限,残值应予扣除。
A.恢复投保标的
B.恢复现状
C.恢复投保标的的原值
D.恢复投保标的的现值
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
170、单项选择题 按照费用构成要素划分.建筑安装工程费的组成不包括()。
A.人工费
B.材料费
C.企业管理费
D.措施项目费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
171、单项选择题 下列风险中,属于建筑工程保险责任的是()。
A.因意外事故造成邻近地区第三者人身伤亡或财产损失
B.错误设计引起的损失、费用和责任
C.原材料缺陷或工艺不善引起的保险财产本身的损失
D.全部停工或部分停工引起的损失、费用或责任
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
172、单项选择题 某人以8%单利借出15000元,借款期为3年;此后以7%的复利将上述借出资金的本利和再借出,借款期为10年。该人在第13年年末可以获得的复本利和是()万元。已知:(F/P,7%,10)=1.967。
A.3.3568
B.3.4209
C.3.5687
D.3.6586
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
173、单项选择题 根据《建设工程工程量清单计价规范》(GB50500——2008),因分部分项工程量清单漏项,造成增加新的工程量清单项目,需要确定综合单价时,下列方法中,适用的是()。
A.合同中已有适用的综合单价,按合同中已有的综合单价确定
B.必须由承包人提出新的综合单价,经发包人确认后执行
C.必须由发包人提出并确定综合单价
D.必须由承包人与发包人协商确定综合单价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
174、多项选择题 建筑行业涉及不同种类的保险。下列各种保险中,属于商业保险的有()。
A.建设工程设计责任保险
B.工程监理职业责任保险
C.人身意外伤害保险
D.工伤保险
E.医疗保险
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
175、多项选择题 建筑工程保险的保险期限,是在保险单列明的建筑期限内,自投保工程()起生效。
A.工地施工准备开始之日
B.施工招标完成之日
C.动工之日
D.材料、设备运抵至工地时
E.施工单位进工地之日
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
176、单项选择题 下列保险标的中,属于建筑工程保险主要保险项目的是()。
A.工程所有人提供的物料及项目
B.施工机具设备
C.工地内现有的建筑物
D.永久性和临时性工程及工地上的物料
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
177、多项选择题 工程合同谈判人员一般应由()的专业人员组成。
A.建筑法律法规
B.工程技术
C.企业管理
D.行政管理
E.建筑经济
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
178、多项选择题 常用的投标报价技巧有()。
A.多方案报价
B.分包商报价的采用
C.突然降价法
D.靠改进设计取胜
E.不平衡报价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
179、单项选择题 评标委员会对提交的投标文件进行初步评审时,应作为废标处理的情形是()。
A.投标人报价低于全部投标人报价的平均值
B.投标文件部分内容字迹模糊、无法辩认
C.投标人以他人名义投标
D.投标人所报价格与投标控制价有一定偏差
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
180、多项选择题 建筑工程保险物质损失部分规定的免赔额包括()。
A.特种危险免赔额
B.对人身伤亡的免赔额
C.保险人对建筑工程项目、建筑用机器、装置及设备等承保项目遭受保险风险时的免赔额
D.试车期的免赔额
E.政府没收和征用造成损失的免赔额
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
181、单项选择题 施工企业在计取税金时,教育费附加的计取基础应为()。
A.直接费
B.营业额
C.营业税
D.工程预算成本
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
182、多项选择题 工程师对索赔的审查包括()。
A.审查索赔证据
B.审查费用索赔要求
C.审查咨询公司的资质
D.审核承包人的索赔申请
E.审查工期延展要求
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
183、单项选择题 某投资方案净现值可能为5600万元、4300万元和2680万元,发生的概率分别为0.2、0.3和0.5,则该投资方案净现值的期望值是()万元。
A.3650
B.3750
C.3880
D.3980
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
184、多项选择题 下列风险保障项目中,属于建筑工程保险物质损失部分的有()。
A.工地内现成的建筑物
B.施工机具设备
C.水污染
D.设计错误
E.场地清理费用
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
185、单项选择题 房地产开发商在郊区开发楼盘,由于道路的拥堵所导致的甲供材料不能按时到达施工现场。这种风险属于()。
A.恶劣现场条件带来的风险
B.经济风险
C.施工组织设计不合理带来的风险
D.人为风险
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
186、单项选择题 下列承租人活动中,属于承租人权利义务的是()。
A.对租赁物进行维修
B.租赁期间有因占有、使用租赁物而获得收益的权利
C.未经出租人同意,对租赁物进行改善
D.未经出租人同意转租给第三人
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
187、单项选择题 构成FIDIC合同的合同文件的优先解释顺序正确的是()。
A.合同协议书、中标函、规范和图纸、专用合同条件、通用合同条件、投标书
B.规范和图纸、合同协议书、通用合同条件、专用合同条件、投标书、中标函
C.合同协议书、中标函、投标书、专用合同条件、通用合同条件、规范和图纸
D.规范和图纸、通用合同条件、专用合同条件、投标书、中标函、合同协议书
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
188、不定项选择
某新建建设项目生产单一产品,正常年份的设计生产能力为100万件,每年固定成本为580万元,每件产品销售价格预计为60元,营业税金及附加为销售单价的6%,单位产品的变动成本为40元。
除产量盈亏平衡点外,根据已知条件,还可以计算该项目()盈亏平衡点。
A.投资额
B.单位产品变动成本
C.固定成本
D.利润
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
189、单项选择题
某开发商拟开发一栋商住楼,有三种可行的设计方案。甲方案:采用大柱网框架轻墙体系,单方造价1437.58元/m2;乙方案:结构方案同甲,墙体采用内浇外砌,单方造价1108.00元/m2:丙方案:采用砖混体系,单方造价1081.80元/m2。经专家论证设置了Fl、F2、F3、F4、F5等五个功能领域,该五项功能指标的重要程度排序为F4>F1>F3>F5>F2。经计算甲、乙、丙方案的功能系数分别为0.360、0.344、0.296.
甲方案的价值系数为()。
A.0.886
B.0.908
C.0.992
D.1.011
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
190、单项选择题 下列资产中,属于施工企业固定资产的是()。
A.周转材料
B.应收工程款
C.融资租入的施工机械
D.未完施工
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
191、单项选择题 下列工程费用中,属于建筑安装工程间接费的是()
A.混凝土模板摊销费
B.大型机械设备进出场及安拆费
C.夜间施工费
D.职工教育经费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
192、单项选择题 在建筑工程保险中,由领有公共运输行驶执照的车辆在工地上行驶发生的事故造成的损失,属于()。
A.第三者责任部分的保险责任
B.第三者责任部分的除外责任
C.物质损失部分的保险责任
D.物质损失部分的除外责任
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
193、多项选择题 已知某单代号网络计划中工作C的持续时间为5天,其最早开始和最迟开始时间分别为第6天和第11天,工作C有两项紧后工作D和E,其最早开始时间分别为第15天和第18天,关于工作C的时间参数,正确的有()
A.总时差为1天
B.总时差为5天
C.自由时差为1天
D.自由时差为7天
E.与紧后工作D和E的时间间隔分别为4天和7天
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
194、多项选择题 产量的盈亏平衡分析的假定条件是:在一定时期内()都保持不变。
A.固定成本
B.单位产品的销售价格
C.生产数量
D.生产产品的需求量
E.单位产品的变动成本
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
195、多项选择题
建设单位与某建筑工程公司签订了一份施工承包合同。合同约定,建筑工程公司先进行施工,建设单位再按照工程量支付工程款。施工过程中发生了如下事件。
(1)该建筑工程公司由于施工需要,已将材料供应商提供的木材用于工程中,但是,他们之间还没有按照约定签订书面合同。
(2)该建筑工程公司与材料供应商签订了一份石材供应合同,合同中约定了供货期及违约条款。后来由于材料供应商所雇用的工人工作效率低,没能完成用工合同中约定的工作量,导致材料供应商不能按期向建筑工程公司交付石材。
(3)该建筑工程公司按施工承包合同完成施工任务。但是,建设单位因资金周转困难没能及时支付给建筑工程公司工程款。该建筑工程公司要求建设单位支付违约金。
对于事件(3),关于违约金的说法,正确的为()。
A.该施工承包合同必须约定违约金
B.该建筑工程公司若获得违约金,则不能就此再提出费用索赔
C.该施工承包合同中可以约定违约金,违约金具有补偿性
D.若约定的违约金低于损失金额,该建筑工程公司可向人民法院或者仲裁机构申请,要求建设单位予以增加
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
196、单项选择题 下列区域经济与宏观经济影响分析的指标中,属于经济总量指标的是()。
A.就业效果指标
B.三次产业结构
C.财政收入
D.环境效果指标
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
197、单项选择题 根据《建设工程工程量清单计价规范》,下列关于分部分项工程量清单的说法,正确的是()。
A.分部分项工程量清单的项目编码应采用9位阿拉伯数字表示
B.同一招标工程的项目编码不得有重复
C.分部分项工程量清单的项目名称可由编制者根据需要自行拟定
D.分部分项工程量清单中所列工程量的有效位数均应保留小数点两位
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
198、多项选择题 建设工程合同包括()。
A.工程设计合同
B.工程勘察合同
C.工程咨询合同
D.施工合同
E.采购合同
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
199、单项选择题 关于投标人的说法,正确的是()。
A.投标人应具备承担招标项目的能力
B.投标人必须是具有编制标底能力的施工企业
C.投标人必须承担过与招标项目类似的工程项目
D.投标人必须是以同等资质企业组成的联合
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
200、单项选择题 某人以8%单利借出15000元,借款期为3年。此后7%的复利将上述借出金额的本利和再借出,借款期为10年。则该估第13年年末可以获得的复本利和是()万元。已知:(F/P,7%,10)=1.967。
A.3.3568
B.3.4209
C.3.5687
D.3.6586
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
201、多项选择题 FIDIC合同条件所规定的工程结算中工程费用的组成包括()。
A,保留金
B,费用索赔
C.工程变更
D.工程量清单
E.成本增减
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
202、单项选择题 下列支出中,在计算企业所得税应纳税所得额时,准予扣除的是()。
A.向投资者支付的利息、红利
B.无形资产摊销费
C.赞助支出
D.当期购置的固定资产原价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
203、多项选择题
某工程项目的双代号网络计划如下图所示(时间单位:月)。
该工程项目进度计划的关键线路图为()。
A.①-②-③-⑥-⑨-⑩
B.①-②-⑤-⑦-⑨-⑩
C.①-④-⑤-⑦-⑧-⑩
D.①-②-③-⑥-⑦-⑧-⑩
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
204、单项选择题 废水的二级处理是采用生化方法,将污水中的大部分()去除。
A.无机物
B.有机物和固体悬浮物
C.泥状废物
D.污染物
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
205、单项选择题 价值工程与一般的投资决策理论不同,它强调的是()。
A.价值的判定
B.产品的全寿命费用
C.功能分析
D.生产成本
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
206、单项选择题 按照概算法分类,建设投资由工程费用、工程建设其他费用和()三部分组成。
A.预备费
B.建设期利息
C.形成无形资产的费用
D.形成流动资产的费用
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
207、单项选择题
甲承包商拟投标一项土建工程。招标人按照《建设工程工程量清单计价规范》(GB50500-2008)计算的该土建工程中的基础土方工程的清单工程量为1250m3。甲承包商按《全国统一建筑工程基础定额》和资源市场价格计算得出如下数据:
(1)基础土方工程量为2265m3;
(2)基础土方工程共需使用人工1405工日,工日单价为65元;
(3)基础土方工程需使用机动翻斗车49个台班,台班单价为180元。企业管理费按工料机费用之和的16%计算,利润和风险费用按工料机费用和管理费之和的8%计算,规费费率定为5%,综合税率为3.14%。招标人公布的该土建工程招标控制价为1060万元,而甲承包商计算出的投标总价为1095万元。
按照招标人计算的工程量,甲承包商计算得出的该基础土方工程综合单价应为()元。
A.55.39
B.80.12
C.100.37
D.108.98
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
208、单项选择题 某些非盈利项目的效果属于不宣用货币衡量的无形效果,只能用产品或劳务本身的效用来表示。评价这类项目应主要采用()方法。
A.净现值
B.内部收益率
C.经济效益分析
D.成本效用分析
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
209、单项选择题 企业每期实现的利润在交纳所得税后,实现的净利润应首先()。
A.弥补以前年度尚未弥补的亏损
B.计提法定盈余公积金
C.计提任意盈余公积金
D.向投资者分配利润
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
210、单项选择题
某工程项目的进度计划如下面双代号网络计划所示(时间单位:周)。

该工程项目的工期为()周。
A.15
B.17
C.19
D.21
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
211、单项选择题 建设工程施工过程中,建设监理对投资实行全过程控制的任务主要集中在()阶段。
A.可行性研究、设计和招标
B.设计、招标和施工
C.可行性研究和施工
D.设计、施工和竣工验收
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
212、单项选择题 为了保障当事人所订立的合同符合国家和社会公共利益,协调不同当事人的利益冲突,以及个别利益和国家利益的冲突,保护正常的交易秩序,我国《合同法》确认了()。
A.公开原则
B.自愿原则
C.公平原则
D.合法原则
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
213、单项选择题 下列费用中,应计入预算人工工资单价的是()。
A.工会经费
B.职工教育经费
C.养老保险费
D.职工福利费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
214、单项选择题 工程索赔收入属于施工企业的()
A.建造合同收入
B.其他营业收入
C.营业外收入
D.投资收益
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
215、单项选择题 衡量风险的潜在损失的最重要的方法是研究风险的()。
A.损失
B.危险
C.转移
D.概率分布
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
216、多项选择题
某建设单位建设一热电厂。该单位委托甲工程监理公司对工程进行监理,委托乙施工单位作为项目的施工总承包单位,并决定向美国丙重型设备制造商订购发电设备。
甲监理公司的总监理工程师在主持编制监理规划时,安排了一位专业监理工程师负责风险分析和相应监理规划内容的编写工作。根据该项目的具体情况,监理工程师对建设单位的风险事件提出了相应的风险对策,并制定了相应风险控制措施,见下表。

乙施工单位投保了建筑工程保险和附加第三者责任险。在施工过程中,对材料进行分隔存放。
建设单位向丙公司预定产品。订货合同规定了设备类型和数量,并规定了以美元作为支付货币,建设单位支付10%的定金。生产时间通常是4个月至9个月。建设单位担心人民币兑美元可能贬值,决定对风险套期保值,有效地使人民币的美元价值固定,从而使设备合同的美元价值固定。
根据题意,回答下列问题:
下列关于风险转移、风险回避和风险自留的说法中,正确的为()。
A.风险在转移后不一定同样给他人造成损失
B.风险回避仍能取得获利机会
C.决定风险自留时,风险的期望损失可能低于保险人的估计
D.风险转移的手段常用工程承包中的分包和转包、技术转让或财产出租
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
217、单项选择题 计入建安工程造价的营业税应按()计算。
A.(直接费+间接费+利润)x3%
B.直接费x3%
C.(直接费+间接费)x3%
D.营业额x3%
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
218、单项选择题 在下列项目中,不应列入预算材料定额消耗量的是()。
A.构成工程实体的材料消耗量
B.在施工操作过程中发生的不可避免的材料损耗量
C.在施工现场搭设临时设施所消耗的材料
D.在施工操作地点发生的不可避免的堆放损耗量
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
219、单项选择题 在相同的条件下,()一般可重复出现,因而人们更能成功地预测其发生的概率,从而相对容易采取防范措施。
A.管理风险
B.社会风险
C.纯风险
D.投机危险
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
220、单项选择题 在下述各项中,属按发生索赔依据分类的是()。
A.货币变化索赔
B.综合索赔
C.道义索赔
D.单一事件索赔
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
221、单项选择题 下列工程项目中,经有关部门批准可不进行招标的是()。
A.使用世界银行贷款的项目
B.采用的主要施工技术是特定专利的项目
C.经济适用住宅项目
D.生态环境保护项目
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
222、多项选择题 项目监理机构的组织结构设计包括()。
A.合理确定管理层次与管理跨度
B.选派监理人员
C.划分项目监理机构部门
D.制订岗位职责及考核标准
E.制订工作流程和信息流程
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
223、单项选择题 下列人员或部门中,可主持开标工作的是()。
A.投标人代表
B.评审委员会成员
C.招标人
D.行政主管部门
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
224、多项选择题 大中型项目国际工程的招标机构主要有()。
A.招标委员会
B.委托招标机构
C.自行招标
D.中央招标机构
E.委托咨询公司招标
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
225、多项选择题 建筑工程保险的投保人或被保险人主要包括()。
A.工程所有人
B.工程承包人
C.建筑工人
D.技术顾问
E.贷款银行
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
226、单项选择题 某企业第1至5年每年初等额投资,年收益为10%,按复利计息,该企业若想在第5年末一次性回收投资本息1000万元,应在每年初投资( )万元
A.124.18
B.148.91
C.163.80
D.181.82
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
227、单项选择题 价值工程活动的核心是()
A.收集情报
B.功能整理
C.功能定义
D.功能分析
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
228、单项选择题 某仅能节约人工的自动化设备投资56万元,每年可以节约人工费用8万元(该值假设发生于每年年末),在不考虑资金时间价值的情况下为收回设备的投资,该设备的寿命应不短于()年。
A.5
B.6
C.7
D.8
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
229、单项选择题 下列收益中,不计入施工企业营业利润的是()。
A.工程结算利润
B.投资净收益
C.其他业务利润
D.营业外收支净额
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
230、单项选择题
某建筑公司与某医院签司了一份建设工程施工合同,明确承包方(建筑公司)保质、保量、保工期完成发包方(医院)的门诊楼施工任务。工程完工后,承包方向发包方提交了竣工报告,发包方认为工程质量好,双方合作愉快,为不影响病人就医,没有组织验收,便直接投入正常使用。在门诊楼投入使用1年后发现存在屋面漏水、电气管线变形等质景问题,遂要求承包方修理。承包方则认为工程未经验收,提前使用,出现质量问题,承包商不再承担责任。
根据《建设工程质量管理条例》,电气管线的保修期为()年。
A.1
B.2
C.3
D.5
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
231、单项选择题
某建筑公司承包了一工程施工项目,工期6个月。
1.合同中关于工程价款的内容:
(1)合同固定总价1600万元;
(2)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回;
(3)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。施工索赔款作为保留金计算基数。
2.每月实际完成工作量情况如下表所示:
3.工程施工中出现的问题:
(1)3月份,由于施工设备出现故障而停工3天,造成窝工10天。承包商计算出的损失额共计8000元;
(2)4月份,因业主提供的电源出故障,造成施工现场停电,影响到关键路线施工,总工期因此拖延2天。承包商计算出的损失额为6000元;
(3)5月份,出现了罕见的洪涝天气,影响到关键路线施工,工期因此拖延5天。承包商计算出的损失额为9000元。
承包商就上述三个事件,分别在事件发生的当月提出费用索赔和工期索赔。
若不考虑承包商的索赔要求,5月份该工程应结算工程款为()万元。
A.30
B.160
C.190
D.200
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
232、单项选择题 建设工程项目监理机构人员配备应具有合理的结构,主要是指具有合理的()。
A.组织结构
B.管理层次与管理强度
C.部门和岗位职责
D.专业和技术职务职称结构
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
233、单项选择题 发包人在收到承包人竣工验收申请报告()后未进行验收的,视为验收合格。
A.14天
B.28天
C.30天
D.56天
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
234、多项选择题 建设项目可行性研究可分为()阶段。
A.机会研究
B.初步可行性研究
C.项目建议书
D.最终可行性研究
E.项目的评估和决策
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
235、单项选择题 股份有限公司股本溢价应计入()
A.资本公积金
B.股本
C.法定盈余公积金
D.任意盈余公积金
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
236、单项选择题 下列各项原则中,属于工程建设项目招标投标活动应遵循的是()。
A.客观原则
B.独立原则
C.诚实信用原则
D.保密原则
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
237、多项选择题
某工程项目的双代号时标网络计划如下图所示,项目进行到第6周末时,检查了实际进度并绘制出实际进度前锋线。关于工作进度对工期影响的说法,正确的有()

A.工作B.将使工期拖延3周
B.工作C.将使工期拖延1周
C.工作D将使工期拖延2周
D.工作C不影响工期和紧后工作
E.工作B将使工期拖延2周、紧后工作最早开始时间推迟3周
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
238、单项选择题
某生产性建设项目,生产某单一产品,年固定成本为1200万元,每件产品的变动成本(含单位产品税金等)为600元、销售价格为1600元,设计生产能力为年产16000件。
该建设项目的产量盈亏平衡点是()件。
A.6000
B.9000
C.10000
D.12000
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
239、单项选择题 在计算企业所得税应纳税所得额时,按规定可以扣除()。
A.赞助支出
B.向投资者支付的股息红利
C.在规定比例之内的公益性捐赠支出
D.罚金、罚款损失
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
240、单项选择题 根据《建设工程质量管理条例》,在正常使用条件下,下列建设工程中,最低保修期限为2年的是()
A.基础设施工程
B.屋面防水工程
C.电气管线工程
D.供热与供冷系统
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
241、单项选择题 卖方企业在交付货物之前向买方预先收取部分或全部货款的信用形式,称为()。
A.预收账款
B.应付账款
C应收账款
D.应付票据
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
242、多项选择题 合同关系的组成要素有()。
A.主体
B.形式
C.载体
D.客体
E.内容
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
243、单项选择题 工程项目施工进度管理的任务完成的标志是()。
A.工程结算
B.当保修期结束且再无争议时
C.颁发工程移交证书
D.竣工验收
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
244、单项选择题 投标人资格审查主要审查投标人是否具有()的能力。
A.订立合同
B.履行合同
C.组织施工
D.组成联合体
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
245、单项选择题
某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。
(1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。
(2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。
(3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。
(4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。
(5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。
(6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。
工程实际完成情况如下表所示。
承包商第1个月应得的进度款为()万元。
A.21.24
B.25.38
C.26.43
D.27.82
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
246、单项选择题 在建设工程风险管理过程中,风险识别操作的起点是()。
A.确认不确定性的客观存在
B.建立初步清单
C.确定各种风险事件并推测其结果
D.制定风险预测图
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
247、多项选择题 下列评价指标中,可用于判定单一投资方案可行与否的有()。
A.追加投资收益率
B.净现值
C.差额的净现值
D.内部收益率
E.差额的内部收益率
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
248、单项选择题 编制某设备安装工程概算时,发现初步设计的设备清单不完全,且设备属于价格波动较大的非标准产品,此时,较适宜采用的概算编制方法是()
A.预算单价法
B.扩大单价法
C.设备费百分比形式的概算指标法
D.每吨设备安装费指标形式的概算指标法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
249、单项选择题 在工程所在地,发生因地雷、炸弹、导弹等引起的破坏和人身伤亡等的风险由()来承担。
A.政府部门
B.施工方
C.业主方
D.总承包商
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
250、多项选择题 某工程网络计划中,已知工作M的自由时差为4天。在该网络计划执行过程中,工作M的实际进度比原计划延后了2天,其他工作正常。则此时工作M()。
A.不会使总工期延长
B.不影响其后续工作的正常进行
C.总时差不变,自由时差减少2天
D.总时差和自由时差各减少2天
E.自由时差不变,总时差减少2天
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
251、单项选择题 国际工程项目的可行性研究一般应由()进行。
A.设计单位
B.专门的咨询公司
C.业主
D.承包商
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
252、不定项选择
某市一房地产开发商兴建一栋26层的商住楼,于2012年12月招标后,由某建筑工程公司中标承包,签订的施工合同工期为20个月。2013年2月,施工单位在建设单位不知情的情况下,将部分隐蔽工程覆盖,建设单位要求将覆盖层剥离,施工单位以影响施工为由予以拒绝;2013年3月,施工单位因为工期紧张,将其承包的部分工程分包给另一家公司;2013年5月主体施工至四层时,开发商资金出现极度困难,难以按施工进度划款给施工单位,且无力还贷,经董事会研究决定必须暂停兴建,报市建设局同意后,于5月20日用公函形式通知施工单位。通知书写明:鉴于本公司资金周转困难重重,已无法维持正常施工,经董事会研究决定并报市建设局同意,本工程暂停兴建;特通知解除与贵公司的合同,并请贵公司自接到本通知后3日内停止全部施工,6月15日前撤离施工现场。
关于隐蔽工程剥离的说法,正确的为()。
A.施工单位有权拒绝剥离
B.只有监理机构有权要求剥离
C.建设单位有权检查隐蔽工程
D.施工单位以影响施工为由予以拒绝的理由充分
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
253、单项选择题 在竣工验收阶段,建设单位要对从筹建到竣工投产全过程的全部实际支出的费用进行汇总,编制()。
A.竣工结算
B.施工结算
C.竣工决算
D.施工图预算
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
254、单项选择题
某分部工程双代号网络计划如下图所示,图中的错误是()。

A.节点编号有误
B.工作代号重复
C.有多个起点节点
D.有多个终点节点
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
255、单项选择题 欲将一笔资金按年利率6%存入银行,使3年末复本利和为800元,则现在应存款多少()。
A.605
B.672
C.1011
D.687
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
256、单项选择题 下列概算中,属于设备及安装单位工程概算的是()。
A.工业管道工程概算
B.电气照明工程概算
C.器具、工具及生产家具购置费概算
D.通风工程概算
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
257、单项选择题 下列关于单代号网络图的绘图规则的说法中,不正确的是()。
A.必须正确表达已定的逻辑关系
B.特殊情况下可以出现循环回路
C.严禁出现双向箭头或无箭头的连线
D.严禁出现没有箭尾节点的箭线和没有箭头节点的箭线
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
258、多项选择题 下列费用中,属于应在规费清单中列项的有()。
A.安全文明施工费
B.工会经费
C.社会保险费
D.教育费附加
E.工程排污费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
259、不定项选择
某新建建设项目生产单一产品,正常年份的设计生产能力为100万件,每年固定成本为580万元,每件产品销售价格预计为60元,营业税金及附加为销售单价的6%,单位产品的变动成本为40元。
在市场状况不景气时,为了促销,将该产品降价10%销售,若想获得60万元年利润时,则年产量应为()万件。
A.56.08
B.57.88
C.58.83
D.59.48
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
260、单项选择题 某债券面值为1000元,年利率为8%,每年付息一次,原来购买时花1050元,3年末拟将其售出,若想使收益率达到6%,则售价应为()元。
A.890
B.965
C.996
D.1108
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
261、单项选择题
某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。
(1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。
(2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。
(3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。
(4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。
(5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。
(6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。
工程实际完成情况如下表所示。
该工程签约时的合同价款为()万元。
A.123.00
B.141.00
C.149.46
D.154.56
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
262、单项选择题 项目实施时可能发生的难以预料的支出和需要预先预留的费用,应列入建设工程造价的()。
A.基本预备费
B.建设单位开办费
C.工程费用
D.涨价预备费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
263、单项选择题 现在投资10万元购买某设备,则今后6年内每年年末将花5万元的维护费用,而在第3年和第5年年初还将花费8万元的修理费用。若资本利率i=10%,则6年年末为止支付的总费用的复本利和为()万元。已知:(F/P,10%,6)=1.772,(F/P,10%,4)=1.464,(F/P,10%,2)=1.210,(F/A,10%,6)=7.7160
A.77.692
B.83.284
C.79.860
D.86.486
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
264、多项选择题 下列资产中,形成企业负债的有()。
A.预收工程款
B.资本公积金
C.企业租出的固定资产
D.应收工程款
E.企业融资租入的固定资产
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
265、多项选择题

关于工作D的时间参数的说法中,正确的为()。
A.最迟开始时间为第3个月
B.总时差为1个月
C.自由时差为0个月
D.最迟完成时间为第8个月
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
266、单项选择题 某建设项目,当i1=20%时,其净现值为400万元;当i2=25%时,其净现值为-120万元。该建设项目的内部收益率为()。
A.26.65%
B.27.42%
C.27.96%
D.23.85%
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
267、单项选择题 关于端午节的由来,说法甚多,诸如:纪念屈原说;纪念伍子胥说;纪念曹娥说;起于三代夏至节说;恶月恶日驱避说,吴越民族图腾祭说,纪念女娲说等等。由此不能说明端午节()。
A.是某一历史事件或人物故事发生的产物
B.积淀的是广博的底蕴和千年不变的民族精神
C.背后流传的是悠久的历史、辉煌的文明
D.是民族文化素质在民俗心态中的自然流露和反映
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
268、单项选择题 根据《建设工程价款结算暂行办法》,关于工程进度款的结算与工程量计量的说法,正确的是()
A.发包人按约定时间应扣回的预付款,与工程进度款同期结算抵扣
B.发包人超过约定的支付时间不支付工程进度款,承包人可马上停止施工
C.发包人接到承包人已完成工程量报告后14天内,应自行核实已完工程量
D.对承包人超出设计图纸范围的工程量,发包人应同时予以计量
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
269、多项选择题 下列投资方案中,不能采用内部收益率法进行方案选择的有()。
A.净收益类型不同的方案
B.独立方案
C.有多个内部收益率的方案
D.互斥方案
E.只有一个内部收益率的单一投资方案
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
270、单项选择题 在进行工程计价时,其计算过程和计算顺序正确的是()。
A.单位工程造价→单项工程造价→分部分项工程造价→建设项目造价
B.分部分项工程造价→单位工程造价→单项工程造价→建设项目造价
C.单项工程造价→单位工程造价→分部分项工程造价→建设项目造价
D.单位工程造价→分部分项工程造价→单项工程造价→建设项目造价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
271、单项选择题

工作B的最早开始时间和最迟完成时间分别为()。
A.第l月和第5月
B.第0月和第4月
C.第2月和第6月
D.第1月和第4月
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
272、不定项选择
某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。
(1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。
(2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。
(3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。
(4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。
(5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。
(6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。
工程实际完成情况如下表所示。
承包商计算第5个月应得进度款时,除该月分部分项工程量清单合计数额外,还需计算()
A.应扣回的预付款
B.应支付的措施项目费
C.应扣的保留金
D.应计的规费
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
273、多项选择题 下列方法中,属于流动资金常用估算方法的有()。
A.资金周转率法
B.生产能力指数法
C.分项详细估算法
D.设备费用百分比估算法
E.扩大指标法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
274、单项选择题 根据《建设工程工程量清单计价规范》,关于建设工程工程量计价的说法,正确的是()。
A.全部使用国有资金投资或国有资金投资为主的建设工程施工发承包,必须采用工程量清单计价
B.非国有资金投资的工程建设项目,不应采用工程量清单方式计价
C.分部分项工程量清单可采用综合单价或者总价方式计价
D.实行工程量清单招标时,工程量清单及报价均应由投标人编制
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
275、单项选择题
建设单位与某建筑工程公司签订了一份施工承包合同。合同约定,建筑工程公司先进行施工,建设单位再按照工程量支付工程款。施工过程中发生了如下事件。
(1)该建筑工程公司由于施工需要,已将材料供应商提供的木材用于工程中,但是,他们之间还没有按照约定签订书面合同。
(2)该建筑工程公司与材料供应商签订了一份石材供应合同,合同中约定了供货期及违约条款。后来由于材料供应商所雇用的工人工作效率低,没能完成用工合同中约定的工作量,导致材料供应商不能按期向建筑工程公司交付石材。
(3)该建筑工程公司按施工承包合同完成施工任务。但是,建设单位因资金周转困难没能及时支付给建筑工程公司工程款。该建筑工程公司要求建设单位支付违约金。
关于事件(2)的违约责任的说法,正确的为()。
A.材料供应商应该向建筑工程公司承担违约责任,工人应该向材料供应商承担违约责任
B.材料供应商不应该向建筑工程公司承担违约责任,工人应该向材料供应商承担违约责任
C.材料供应商应该向建筑工程公司承担违约责任,工人不应该向材料供应商承担违约责任
D.材料供应商不应该向建筑工程公司承担违约责任,工人应该向建筑工程公司承担违约责任
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
276、单项选择题 国际工程咨询公司的选择可以通过()进行。
A.工程师任命
B.招标直接聘请方式
C.业主指定
D.承包商推荐
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
277、多项选择题 关于资金时间价值产生原因的说法,正确的有()。
A.物价膨胀,货币贬值
B.利润的产生需要时间
C.时间与利润成正比
D.资金运动,货币增值
E.风险的存在
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
278、多项选择题 工程量清单中的其他项目清单内容包括()
A.规费
B.税金
C.总承包服务费
D.暂列金额
E.暂估价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
279、单项选择题 施工企业的未完施工工程属于该企业的()。
A.长期投资
B.流动负债
C.固定资产
D.存货
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
280、多项选择题
某产品具有5个功能领域:F1、F2、F3、F4、F5,其中一对一强制评分后修正得分、各功能领域的现实成本如下表所示。

从控制成本的角度,下列各功能领域中,可以作为价值工程改进对象的为()。
A.F1
B.F2
C.F4
D.F5
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
281、单项选择题 某施工企业注册资金为1000万元,2011年年初累计的法定盈余公积金为300万元,年初累计亏损为50万元,2011年年净利润为200万元,则该企业2011年应计提法定盈余公积金是()万元。
A.0
B.15
C.20
D.30
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
282、多项选择题 下列评价方法中,可用于寿命期相同的互斥方案选择的有()。
A.净现值法
B.内部收益率法
C.净年值法
D.最小公倍数法
E.追加投资收益率法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
283、单项选择题
某建筑工程公司,在签订合同和进行合同管理的过程中发生了如下事件。
(1)该建筑工程公司中标某建筑工程,中标后签订的施工合同,在双方风险分配、违约责任的约定方面明显不合理,严重损害了建筑工程公司的合法权益。
(2)事件(1)发生后,经建筑工程公司据理力争,改签了双方都可以接受的施工合同。施工过程中,建筑工程公司发出了一份购买水泥的要约,稍后又发出了一份取消这个要约的通知。
(3)建筑工程公司向木材供应商发出购买木材的要约,由于外界原因,木材供应商发出的承诺到达建筑工程公司时,已经超过了要约中确定的期限。
(4)建筑工程公司于2010年6月8日向石材厂发出要约,并要求石材厂在2010年6月12日之前答复,但是,石材厂于2010年6月20日才回复同意卖给建筑工程公司石材。
事件(1)中,所签订的损害建筑工程公司合法权益的合同,违反了合同法原则中的()
A.平等原则
B.公平原则
C.诚实信用原则
D.自愿原则
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
284、多项选择题 常见的风险分析方法中定量分析的包括()。
A.蒙特卡罗模拟
B.模糊数学法
C.层次分析法
D.统计和概率法
E.调查和专家打分法
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
285、单项选择题
某生产性物业投资25000万元,预期寿命为5年,净残值为0,每年净现金流量为随机变量,其可能的三种状态及其概率都是:
(1)5000万元(P=30%);
(2)10000万元(P=50%);
(3)12000万元(P=20%)。
基准收益率为12%,已知:(P/A,12%,5)=3.605.该生产性物业在运行期间的第一年的固定成本为12000万元,产品的销售价格为15万元/件,单位变动成本(含各种税金在内)为11万元/件,生产能力为6000件/年。
该物业年净现金流量为5000万元时的净现值为()万元。
A.-6835
B.-6889
C.-6975
D.-7008
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
286、单项选择题 在单代号网络计划中,某工作与其紧后工作之间的时间间隔应等于()。
A.该工作紧后工作的最早开始时间与该工作最早开始时间之差
B.该工作紧后工作的最迟开始时间与该工作最早完成时间之差
C.该工作紧后工作的最早开始时间与该工作最早完成时间之差
D.该工作紧后工作的最迟开始时间与该工作最迟完成时间之差
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
287、单项选择题 某投资项目,现时点投资2000万元,自第一年年末开始,每年年末都将有等额净收益450万元,若资本利率为5%,经营期可以看作是无限,则该项目的净现值为()万元。
A.6600
B.7000
C.7800
D.7900
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
288、多项选择题 下列利润项目中,构成施工企业营业利润的有()。
A.工程结算利润
B.营业外收支净额
C.投资净收益
D.多种经营利润
E.材料销售利润
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
289、多项选择题 关于项目监理机构组织形式的说法,正确的有()
A.直线制监理组织形式具有机构简单、权力集中、隶属关系明确的优点
B.职能制监理组织形式的缺点是下级人员受多头领导
C.直线制监理组织形式具有直线制和职能制监理组织形式的优点
D.矩阵制监理组织形式中职能部门有权对项目指挥部门发布指令
E.矩阵制监理组织形式优点是容易进行项目的纵横协调
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
290、单项选择题 关于风险实质的说法,正确的是()。
A.风险的实质就是变化
B.风险的实质就是不确定性
C.风险的实质就是损失
D.风险的实质就是失败
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
291、单项选择题 下列索赔事件中,属于按索赔事件性质分类的是()。
A.承包商向保险公司的索赔
B.承包商与业主间的索赔
C.合同终止的索赔
D.费用索赔
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
292、多项选择题 某建筑施工企业全年的营业收入全部为建造合同收入。该企业当年盈利,则其当年需缴纳的税种有()。
A.营业税
B.增值税
C.企业所得税
D.城市维护建设税
E.教育费附加
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
293、单项选择题 下列方法中,可用于风险型决策的是()。
A.等概率法
B.加权移动平均法
C.德尔菲法
D.敏感性分析
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
294、单项选择题 在网络计划中,工作自由时差与总时差的关系通常是()。
A.自由时差:总时差
B.自由时差>总时差
C.自由时差≥总时差
D.自由时差≤总时差
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
295、单项选择题 环境污染治理的废水三级处理法中,一级处理是采用物理和化学方法,去除废水中的()
A.部分污染物
B.大部分有机物
C.固体悬浮物
D.全部污染物
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
296、单项选择题
某普通住宅项目的建设单位委托招标代理机构,采用公开招标的方式办理该项目的招标事宜。公布招标信息后,在投标截止时间内,收到A、B、C、D、E、F共6家施工企业的投标文件,施工企业G的投标文件晚了一天送,已向招标人作出书面解释。各施工企业均按招标文件的规定提供了投标保证金。
招标代理机构按规定确定评标委员会专家成员共计7人,并授权该评委会确定中标人。开标时发现D企业的投标文件关键内容字迹重叠,不易辨认,但进行了澄清和补正。
评标过程中发现C企业的投标报价明显低于标底,但C企业不能提供相关证明材料。
经评标委员会评审后确定中标单位为B企业。
根据题意,回答下列问题:
此次公开招标共收到有效投标文件()份。
A.4
B.5
C.6
D.7
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
297、单项选择题
某大型物资管理部门打算实行仓库物流的自动化,可实施的方案有两个,这两个方案都可以达到仓库物流自动化的目标。但是,两方案初期投资额。年作业费用及寿命期不同(如下表所示)。基准收益率为12%.已知:(p/A,12%,7)=4.564,(p/A,12%,13)=6.424,(A/f,12%,7)=0.09912,(A/f,12%,13)=0.03568.
投资方案初期投资额(万元)年作业费用(万元)寿命期(年)
A180367
B3602013
若A方案的净残值为60万元,则A方案的费用年值为()万元。
A.67.44
B.69.49
C.79.86
D.81.39
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
298、单项选择题
某大型物资管理部门打算实行仓库物流的自动化,可实施的方案有两个,这两个方案都可以达到仓库物流自动化的目标。但是,两方案初期投资额。年作业费用及寿命期不同(如下表所示)。基准收益率为12%.已知:(p/A,12%,7)=4.564,(p/A,12%,13)=6.424,(A/f,12%,7)=0.09912,(A/f,12%,13)=0.03568.
投资方案初期投资额(万元)年作业费用(万元)寿命期(年)
A180367
B3602013
A方案的费用年值是()万元。
A.75.44
B.76.86
C.82.52
D.86.55
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
299、单项选择题 关于投标人行为的说法,错误的是()。
A.投标人组成联合体应约定一方为联合体的主办人
B.投标人在踏勘现场中如有疑问,应在投标预备会前以书面形式向招标人提出
C.投标人不得与招标人串通招标。
D.投标人组成联合体应由约定的主办人提交符合要求的资格预审文件
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
300、单项选择题 在进口设备的交货价中,若卖方在合同规定的装运港负责将货物装到买方指定的船上,并负担到货物装船为止的一切费用和风险,该交货价称为()。
A.目的港船边交货价
B.目的港船上交货价
C.运费、保险费在内价
D.装运港船上交货价
点击查看答案
本题答案:微信扫下方二维码即可打包下载完整带答案解析版《★中级建筑经济》或《中级建筑经济:中级建筑经济》题库
题库试看结束后
微信扫下方二维码即可打包下载完整版《
★中级建筑经济》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后
微信扫下方二维码即可打包下载完整版《
中级建筑经济:中级建筑经济》题库,
分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器!
手机用户可
保存上方二维码到手机中,在
微信扫一扫中右上角选择“从
相册选取二维码”即可。
