1、单项选择题  抛石挤淤时,下列说法不正确的是()。

A.自高向低展开
B.片石不宜小于30cm
C.自两侧向中线展开
D.顶部设反滤层


点击查看答案


2、问答题

背景材料:
某桥梁工程,其基础为钻孔桩。为了保证工程质量,项目经理部组成了以总工程师为组长的质量控制小组。
(1)确定了现场质量检查控制制度,内容如下:
1)工序交接检查:对关键工序或对工程质量有重大影响的工序,要在互检的基础上,组织专职人员进行交接检查,以确保工序合格。
2)停工后复工的检查:因处理质量问题或某种原因停工后再复工时,均应检査认可后方可复工。
3)巡视检查:对施工操作质量应该进行巡视检查。
(2)确定了钻孔桩的质量控制点。内容包括:粧位坐标控制、垂直度控制、清孔质量控制等。
问题:
(1)项目经理部制订的现场质量检查控制制度有哪些不完善之处?不完整的请补充。
(2)桥梁基础钻孔桩的质量控制点还应该有哪些?


点击查看答案


3、单项选择题  属于公路工程常用的流水时间参数是()。

A.施工过程数
B.工作面
C.流水节拍
D.流水强度


点击查看答案


4、问答题

背景材料:
西湖中桥是一座15m的钢筋混凝土整体式简支梁桥,桥宽9。5m,重力式桥台。桥位处地质覆盖层为厚2m的强风化泥岩,桥台持力层为中风化泥岩。桥梁顶面距自然地面线的平均高度为8m。在距桥位3km处有一个大型水泥厂,混凝土所需用的砂石级配良好。施工单位采用满堂式钢管支架直接支撑在地面,为防止支架变形,整个钢管支架设置了多道斜撑和横撑。此外,为确保梁体的外观质量,选用了优质钢模,采取多种固定模板的措施。由于浇筑混凝土时正值高温,采用了水灰比大的混凝土,以延缓混凝土的初凝时间。混凝土浇筑完成后,采用多时段直接洒水养护。拆模后发现梁体外观光整,但在梁底和桥面出现了许多不规则的裂缝,梁底有横向裂缝。
问题:
1、产生混凝土裂缝的原因是什么?
2、该工程中要投入的施工现场的劳动力有那几种?并至少列举三种技术工人。


点击查看答案


5、单项选择题  关于热拌沥靑混凝土混合料压实的说法,错误的是()。

A.碾压分为初压、复压和终压
B.为保证沥青混合料碾压过程中不粘轮,可以采用雾状喷水法喷水碾压
C.边角部分压路机碾压不到的位置,采用人工静压
D.碾压进行中,压路机不得中途停留、转向


点击查看答案


6、单项选择题  关于普通平板玻璃特性的说法,正确的是()。

A.热稳定性好
B.热稳定性差
C.防火性能较好
D.抗拉强度高于抗压强度


点击查看答案


7、多项选择题  隧道应根据公路功能和发展的需求,遵照()的原则,结合隧道所处地区的地形、地质、施工、管理等条件进行综合设计。

A.安全
B.经济
C.利于保护生态环境
D.节省材料
E.就近的原则


点击查看答案


8、单项选择题  桥梁工程的安全管理不包括()。

A.基桩工程的安全管理
B.路面工程的安全管理
C.墩台工程的安全管理
D.塔身工程的安全管理


点击查看答案


9、名词解释  早强混凝土


点击查看答案


10、单项选择题  由粗粒土、中粒土构成的二级和二级以下公路水泥稳定类基层的压实度()

A.≥98%
B.≥97%
C.≥96%
D.≥95%


点击查看答案


11、问答题

背景资料:
某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为Ⅴ级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为Ⅴ级。其中左线隧道进口桩号为K17+260,设计控制标高为230.0m,隧道出口桩号为K18+070,设计控制标高为230.0m。中标单位的投标文件中工程量清单摘录如下:
清单前言中规定,当工程量清单中工程量变化幅度在±15%以内时,其结算单价不做调整。当实际完成工程量超过清单工程数量15%时,超出部分的结算单价在清单单价基础上下降10%,反之上涨10%。该施工单位中标后进入施工阶段,为保证施工安全,在隧道掘进过程中采用了地质雷达进行地质超前预报,并成功预测隧道中部存在一个较大的溶洞。施工单位作为施工总承包方,将隧道开挖分包给专业劳务公司,为规避安全风险,要求该劳务公司购买"工程一切险"。施工结束时,实际完成的"503-2"工程量为12500m,"503-3"工程量为3365m,并增加了“洞口C25喷射混凝土”124.6m。

1.计量时,"地质超前预报"应计入工程量清单哪个"清单编号"细目中?
2.背景中总承包方要求劳务公司购买"工程一切险"的做法是否正确?说明理由。
3.计算清单编号"503-2"及"503-3"的结算金额。


点击查看答案


12、单项选择题  沥青路面结构中垫层的主要作用是()。

A.承重、排水、隔水、透水
B.排水、隔水、防冻、防污
C.承重、耐磨、排水、隔水
D.耐磨、防热、排水、透水


点击查看答案


13、单项选择题  根据交通运输部《关于建立公路建设市场信用体系的指导意见》,现阶段对施工单位守法评价的主体是()

A.建设单位
B.监理单位
C.各级交通主管部门
D.质量监督机构


点击查看答案


14、名词解释  塑性指数


点击查看答案


15、问答题  某南方高速公路A特大桥桥跨布置及结构型式为(3×30+60+3×110+60+3×10)连续箱梁刚构桥。该桥地处山区,主桥采用桩基础,钢筋混凝土桥墩,墩高30~40m,主跨采用悬臂浇筑施工。施工单位进场后,经实地考查和核对设计文件,编制了本桥的施工组织设计。在安全技术方面强调按高处作业要求挂设安全网,并设置安全通道扶梯、防护栏杆和安全警示标示牌等。作业平台要求均载,不得超载偏载,挂篮设计采用三角斜拉带式。经项目经理部工程科负责人同意签认后报监理工程师审批,监理工程师认为施工组织设计的报审程序不符合要求,内容存在不足,退回施工单位要求修改,并提出修改意见。该桥所用的砂、碎石等地材由施工单位通过媒体以公告的方式邀请材料供应商参加竞标,并且按招标和定标两步骤确定供应商。为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。为了进行挠度观测,在箱梁的顶底板布置了测点,测量了立模时的标高。悬臂浇筑施工期间昼夜温差大,梁段混凝土强度满足要求后,作业班组进行预应力张拉。施工监测人员发现梁底高程误差超出了允许范围,经分析排除了以下原因:混凝土的重力密度的变化与截面尺寸的变化;混凝土弹性模量随时间的变化;结构体系转换以及桥墩变位对挠度产生的影响;施工临时荷载对挠度的影响。


点击查看答案


16、问答题

背景材料:
某10×25m预应力混凝土简支空心板梁桥,采用预制吊装,后张法施工.桥位处有一大块空地可作为预制场,地质情况为0.5m的强风化层,下为中风化砂岩.施工单位A采用定型钢模板预制板梁.
问题:
1.如何制作板梁预制台座?
2.施工单位A采用的模板是否合理?对模板有何要求或规定?
3.如何浇筑板梁混凝土?
4.张拉板梁预应力筋时,有何技术要求?


点击查看答案


17、问答题

背景材料:
某施工单位在工程刚开工时,计划部门根据对招标文件中工程量清单的分析,提出了水泥、钢材、碎石和砂几项大宗材料的供应计划。并通过媒体以公告的方式邀请了几家材料供应商参加竞标。项目部组织了评标小组,在工地现场对投标人的标书的有效性、投标人的法人授权书、投标资格文件、价格进行了评价,最终选择了一家报价最低的材料供货商。
问题:
请指出计划部门在材料供应计划的确定和合格材料供方的选择上有何不妥或欠缺之处,并说明理由。


点击查看答案


18、问答题

“光面爆破的特点、主要参数及技术措施”案例分析与答案解析题
背景材料:
某公路隧道最大埋深约150m,设计净高5.0m,净宽14.0m,隧道长1200m.隧道区域内主要为微风化岩石,隧道区域内地表水系较发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达.隧道施工采用钻爆法进行光面爆破,施工中按照爆破设计布置了周边眼,掏槽眼及辅助眼.
问题:
(1)根据背景材料,用光面爆破是否合适?什么叫光面爆破?
(2)根据背景材料,采用光面爆破要注意哪些技术要求?
(3)背景中布置的掏槽眼、辅助眼、周边眼各有什么作用?


点击查看答案


19、名词解释  工业废渣


点击查看答案


20、问答题

某大桥为(50+4×80+50)m连续梁桥,主梁为双箱单室箱形结构,砼标号为50号,采用悬臂拼装施工工艺。梁段采用长线法预制,缆索吊装就位。
[问题]:
1、悬臂拼装法与悬浇施工比较,还具备哪些优点?
2、简要叙述长线法施工工序。
3、1#块是紧邻0#块两侧的第一箱梁节段,也是悬拼T构的基准梁段,是全跨安装质量的关键,一般采用湿接缝连接。湿接缝拼装梁段施工程序为:吊机就位→提升、起吊1#梁段→安设铁皮管→()→丈量湿接缝的宽度→调整铁皮管→()→检查中线→固定1#梁段→安装湿接缝的模板→()→湿接缝养护、拆模→()→下一梁段拼装。(请在以上括号内填入正确的工序)


点击查看答案


21、单项选择题  某工程为土质边坡,其防护宜采用()。

A.抹面防护
B.框格植草防护
C.喷浆防护
D.喷射混凝土防护


点击查看答案


22、多项选择题  以下适用于各级公路的基层和底基层的是()。

A.水泥稳定类
B.石灰稳定类
C.石灰粉煤灰稳定类
D.水泥粉煤灰类
E.粉煤灰稳定类


点击查看答案


23、单项选择题  关于路基工程冬期可进行的项目,下列说法正确的是()。

A.整修路基边坡
B.铲除原地面的草皮、挖掘填方地段的台阶
C.含水量高的流动土质、流沙地段的路堑可利用冻期开挖
D.地质不良地区的二级以下公路路堤


点击查看答案


24、单项选择题  属于水泥混凝土特点的足()。

A、抗拉强度高
B、能耗高
C、强度/重量比值低
D、韧性好


点击查看答案


25、问答题

公路项目施工索赔管理的案例答案分析题:
1.背景
某道路工程施工采用了包工包地方材料的合同.在一个关键工作面上又发生了几种原因造成临时停工.6月20日至6月26日,承包人的施工设备出现了从未出现过的故障.应于6月24日交给承包人的后继图纸直到7月10日才交给承包人;7月7日到7月12日施工现场发生了该季节罕见的特大暴风,造成了7月11到7月14的该地区的供电全面中断.
2.问题
(1)由于几种情况的暂时停工,承包人在7月15日向监理工程师提交延长工期25d,成本损失费人民币2万元/d(此费率已经监理工程师核准)和利润损失费人民币2000元/d的索赔要求,共计索赔款55万元.承包商的这些要求能否得到支持?
(2)若承包人对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算,人工的窝工损失按工日计价.该要求是否合理?应如何处理?


点击查看答案


26、名词解释  钢筋调直机


点击查看答案


27、问答题

“桥梁基础施工中,钻孔灌注桩施工、钢筋笼上浮、断桩等”知识点、考点案例分析题
背景材料:
某沿海大桥,其主墩基础有40根桩径为1.55m的钻孔灌注桩,实际成孔深度达50m.桥位区地质为:表层为5m的砾石,以下为37m的卵漂石层,在以下为软岩层.承包商采用下列施工方法进行施工:
场地平整,桩位放样,埋设护筒之后,采用冲击钻进行钻孔.然后设立钢筋骨架,在钢筋笼制作时,采用搭接焊接,当钢筋笼下放后,发现孔底沉淀量超标,但超标量较小,施工人员采用空压机风管进行扰动,使孔底残留沉渣处于悬浮状态.之后,安装导管,导管底口距孔底的距离为35cm,且导管口处于沉淀的淤泥渣之上,对导管进行接头抗拉试验,并用1.5倍的孔内水深压力的水压进行水密承压试验,试验合理后,进行混凝土灌注,混凝土塌落度18cm,混凝土灌注在整个过程中均连续均匀进行.
施工单位考虑到灌注时间较长,在混凝土中加入缓凝剂.首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中,导管的埋置深度为3m.当灌注混凝土进行到10m时,出现塌孔,此时,施工人员立即用吸泥机进行清理;当灌注混凝土进行到23m时,发现导管埋管,但堵塞长度较短,施工人员采取用型钢插入导管的方法疏通导管;当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;进行到32m时,又一次堵塞导管,施工人员在导管在导管始终处于混凝土中的状态下,拔抽抖动导管,之后继续灌注混凝土,直到顺利完成.养生一段时间发现有断桩事故.
问题:
1.断桩可能发生在何处,原因是什么?
2.在灌注水下混凝土时,导管可能出现的问题有哪些?
3.若在施工过程中出现钢筋笼上浮,则原因为什么?
4.钻孔灌注桩的施工的主要工序是?
5.塞管处理的方法有哪些?


点击查看答案


28、名词解释  回砂车(回砂机)


点击查看答案


29、问答题

“公路工程土方路堤施工质量控制”案例分析与答案解析题
背景资料
某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。按照分级设置的原则,项目部根据不同管理层次和职能设置了质量控制关键点,其中包括了新技术、新材料、新工艺的施工环节等,以便进行重点监控。
施工单位在施工过程中加强自检,在K16+500~+K16+700水田路段的高填方填土路堤施工完成后,施工单位实测了压实度、纵断高程、中线偏位、平整度、宽度和边坡,各项指标均满足相应规范要求,施工单位提请监理验收。一个月后,该路段路基出现了大量网状裂缝。
问题:
(1)指出背景中项目经理的错误做法,并改正。
(2)补充K16+500~+K16+700段的路基实测项目。
(3)补充背景中中质量控制关键点的设置原则。


点击查看答案


30、问答题

背景材料:
平原微丘区某大桥,桥位区地质为:表面层为6m卵石层,以下为软岩层34m.桩基础直径为1000mm,深度为40m.施工单位采用反循环回旋法钻进.具体方法为:将钻机调平对准钻孔,把钻头吊起徐徐放入护筒内,对正桩位,等泥浆输入到孔内一定数量后,开始慢速钻进,待导向部位或钻头全部进入地层后,加速钻进,钻进过程中,采用减压法且始终保持泥浆水头高度高出孔外水位0.6m,每进2~3m,检查孔径,竖直度,钻至一段时间后,有严重坍孔发生,施工人员采用粘质土并掺入5%~3%的水泥沙浆回填,之后马上重新钻孔,钻至20m时,遇软塑粘质土层,发生糊钻,此时,施工人员提升钻头空转一段时间后,再下落适当放慢速度钻进.钻至30m时遇到坚硬岩石,井架产生晃动,钻杆倾斜,不能进尺,立即终孔.
问题:
1、施工单位终孔措施是否正确?说明理由?
2、塌孔处理方法是否正确?


点击查看答案


31、问答题

背景材料:
某公路工程H合同段,其中土方路基绝大部分是借土填方,路堤边坡高度≥20m,地面横坡〉12%,施工单位施工组织设计中路基填筑的施工方案如下:
1土质分析:本路段主要是粉质土,颗粒组成以小于0.075mm为主,属于细粒土组,是较好的路基填筑材料.
2压实机具的选择与操作:本路段选用CA25D和YZT16型振动压路机组合碾压施工.施工过程中,压路机行走速度控制在2~4km/h.开始时土体松散,采用轻压(静压),然后用最大振动力进行振压,压力越大压实效果越好.先压中间,然后向两边压实,并注意纵向和横向压实时的重叠,确保压实均匀.
3实验路段的结果:在K18+100~K18+200处,分别取三种松铺厚度20cm、30cm、40cm进行试验,试验路段测试结果最佳含水量为13.4%,其它指标均符合路基填筑要求,松铺厚度选用30cm;
施工中施工单位准确放样,认真压实原地基后采用纵向分层填筑法案施工方案进行了路基填筑,填筑过程中每完成一层均检测了压实度、弯沉、纵断高程、中线偏位、宽度、横坡、边坡几个项目,依此判断合格后再进行下一层填筑,在施工过程中遇雨,雨后检测填料含水量在15%~17%范围变化,严格按压实质量控制进行施工仍出现“弹簧”现象,为赶工期,施工单位掺入生石灰粉翻拌,待其含水量适宜后重新碾压.最后如期完成路基施工进入路面基层施工工序.
问题:
1、请评价该施工单位施工方案.
2、填料最佳含水量可以用哪些方法,简述各自的适用范围.本工程最适宜的方法是什么?
3、在填筑过程中施工方对碾压层做出的合格判断是否合理?为什么?
4、本工程出现弹簧现象的根本原因何在?处理方法是否合理?为什么?


点击查看答案


32、名词解释  弹性模


点击查看答案


33、名词解释  手扶式单轮压路机


点击查看答案


34、单项选择题  下封层宜采用层铺法表面处治或稀浆封层法施工,下封层的厚度不宜小于()mm,且做到完全密水。

A、5
B、6
C、8


点击查看答案


35、单项选择题  牙体缺损修复中增强修复体抗力型的措施中错误的是()

A.避免应力集中
B.增大牙尖斜度
C.选用强度高的材料
D.多瓷衔接区远离咬合接触点
E.避免瓷层过厚


点击查看答案


36、单项选择题  桥下净空高度应()。

A、小于通航规定的净空高度
B、大于通航规定的净空高度
C、小于泄洪的净空高度
D、大于泄洪的净空高度


点击查看答案


37、问答题

背景资料:
某施工单位承包了二级工程H合同段路基、路面工程。路面为沥青混凝土路面。本地区岩层构成为泥岩、砂岩互层,属于中硬石料,地表土覆盖层3m左右。由于本合同段石方较多,路堤均采用了土石路堤,施工前根据土石混合材料的类别进行试验路段施工,确定能达到最大压实干密度的松铺厚度、压实机械型号及组合等参数。本合同段K14+220~K14+330为一峡谷,地面横坡较陡,施工单位采用倾填方法填筑并采用强夯机械,以保证压实。合同段K17+300~K17+380公路右侧为滑坡,设计采用了抗滑桩与抗滑挡土墙的稳定措施,对流向滑坡体的地表水设置了环状截水沟排出,对地下水设置暗沟排出。石砌抗滑挡土墙施工中,严格质量检验实测了石料强度、平面位置、顶面高程、竖直度或坡度、断面尺寸、底面高程。

1.改正施工中的错误做法。
2.针对该路段路堤填料,有何技术要求?
3.排除滑坡地下水与地面水还有哪些方法?
4.改正实测项目中的错误,补充实测项目漏项。


点击查看答案


38、问答题

某公司承接了某一段紧邻居民区的一级道路改扩建工程。工程中包含一段长540m的新增路线(含下水道300m)和一段长330m的路面改造(含下水道180m),另需拆除一座旧人行天桥、新建一座立交桥。新增线路部分地下水位位于-4.0m处(原地面高程为±0.000m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用现浇施工。项目部组织有关人员编写了施工组织设计,其中进度计划见下图。
施工中发生了如下事件:事件1:在新增路线下水道基坑开挖施工中,由于提供的原有地下管网资料标注偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。事件3:箱梁预制时,业主提出修改设计,施工单位按设计变更要求拆除了部分已完工程,重新施工。造成施工方多支付人工费1万元,材料和机械费用2万元,并导致预制工作暂停2天。事件4:由于相关事件对工期造成的影响,为保证工期,施工单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。项目部针对施工中发生的可能索赔的项目,积极收集相关资料,并按合同规定程序向业主提出索赔。

1.事件4中,施工单位的做法是否妥当?说明理由。
2.按照索赔程序,施工单位首先要做的工作是什么?索赔报告包括哪四个部分的内容?


点击查看答案


39、名词解释  牵引车


点击查看答案


40、问答题

【背景资料】
某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度在20MPa左右,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2400000m3(土石比例为6:4),填方2490000m3,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/m3,
施工过程部分事件摘要如下:
事件1:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出发计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/m3,经测算,变更后的项目总价未超过初步设计批准的概算。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40Cm,填至接近路床底面标高时,改用土方填筑。
事件3:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
【问题】
1.《公路工程设计变更管理办法》将设计变更分为哪几种?事件1中的设计变更属于哪一种?说明理由。
2.指出事件2中施工方法存在的问题,并提出正确的施工方法。
3.指出事件3中路堤质量检验实测项目哪个不正确?还需补充哪个实测项目?
4.针对该路段选择的填料,在填筑时,对石块的最大粒径应有何要求?


点击查看答案


41、单项选择题  当路堤原地基横坡陡于1:5时,原地基应挖成()。

A.平面
B.台阶
C.拱型
D.梯形


点击查看答案


42、问答题

背景材料:
某沥青混凝土路面工程,路面结构形式自上而下依次为;上面层4cmAC-16(1)中粒式沥青混凝土、中面层6cmAC-25(1)粗粒式沥青混凝土,下面层8cmAC-25(1)粗粒式沥青混凝土,工程量为:上面层482200m2中面层484200m2、下面层470100m2,施工有效工期为200d.某企业准备使用一台3000型沥青混凝土拌合站进行拌合,拌合站的有关参数为:搅拌器每次搅拌量3000kg,加料时间6s;混合料搅拌时间41s;成品料卸料时间5s.一台摊铺宽度为12m的超大型摊铺机进行摊铺.
问题:
1、分析沥青砼拌合站是否能满足施工要求?
2、分析沥青混凝土摊铺机是否能满足施工要求?


点击查看答案


43、问答题

某施工单位承担的某双向四车道高速公路隧道,该隧道为单洞双向行驶,长3200m,隧道最大埋深342m,净空宽度19.64m,净空高度6.88m,净空面积为105.16m2,设计车速100km/h,工程于2012年7月1日开工。该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性差。由于地下水发育,特别是断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了TSP法进行超前地质预报,并进行相关监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如图1、图2所示。
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位按照"强支护、勤量测、紧衬砌"的原则组织上图各部位工序施工。隧道防水和排水应按照防、截、堵相结合的原则进行综合设计,使洞内、洞口与洞外构成完整的防水、排水系统。施工单位根据交通运输部对隐患排查治理提出的"两项达标"、"四项严禁"、"五项制度"的总目标,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,深入排查治理建设过程中的安全隐患。

1.写出两种本隧道除了背景中提到的超前地质预报方法之外,还可以采取的超前地质预报方法。
2.背景中提及的"两项达标"包括哪些内容?


点击查看答案


44、问答题

背景材料:
某地区公路路基雨季施工过程中突遇冷空气气温下降,昼夜平均温度-3℃以下,持续一个星期,然后气温回暖,未发生冻土现象。该路段有填有挖,且需以挖做填。土质为砂类土,施工方技术员提出为保证雨季和冬季施工质量应采用以下几条主要措施:1、在填方坡脚外挖好排水沟;2、分层填筑时,每一层表面做成2%~4%的排水横坡;3、按横断面全宽平填,每层松铺厚度按正常施工减少20%~30%;4、挖填交界处、填土低于1m处停止填筑,待气温回暖后再实施。
问题:
1、请问上述4条措施哪些是针对雨季施工?哪些是针对冬季施工?
2、施工方技术员提出的4条措施是否合理?为什么?
3、针对雨季路堤填筑出上述措施外还应采取哪些措施?


点击查看答案


45、单项选择题  关于山岭隧道施工的方法,下列说法正确的是()。

A.明挖法
B.沉管法
C.掘进机法
D.盖挖法


点击查看答案


46、多项选择题  膨胀土的主要成分包括()。

A.蒙脱石
B.云母
C.石墨
D.伊利石


点击查看答案


47、名词解释  碎石机


点击查看答案


48、单项选择题  桥梁高度是指桥面与()间距离。

A、低水位
B、高水位
C、洪水位
D、计算洪水位


点击查看答案


49、问答题

“公路工程施工索赔管理”真题案例答案解析
背景资料(07考点):
某施工单位承接了一4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1#~3#排架组织流水施工。
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件1:由于业主大型安装设备的进场,业主委托承包商对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件2:在桥梁基础开挖安危成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件3:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
问题:
1、事件1中,承包人的要求是否合理?说明理由。
2、针对事件3,承包商是否可以提出工期和费用索赔?说明理由。


点击查看答案


50、问答题

背景资料(09考点):
某高速公路全长120km,设计行车速度100km/h,双向四车道.其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880.全长1065m;右线起讫桩号为YK2+840~YK3+750,全长910m.隧道最大埋深400m,隧道沿纵向方向设人字坡,坡度1%.隧道进门段为浅埋段,设40m长的明洞.洞身围岩为II~IV级,岩层含少量地下水,
洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼.
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责.爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业.同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生.
隧道明洞施工工序为:①明洞路堑土石方开挖:②边、仰坡开挖及加固;⑧修筑坡顶排水系统:④修筑明洞;⑤回填.
问题:
1.按地质条件和按地形划分,背景中所述的隧道分别属于哪种隧道?按长度划分,左右隧道分别属于哪种隧道?
2.该隧道宜采用何种排水方式?说明理由.
3.指出明洞施工工序中应放在首位的工序,并说明理由.


点击查看答案


51、问答题

背景
某施工企业为公路工程施工总承包一级企业,注册资金为1.2亿。该公司拟投标承包一公路工程项目,该某公路工程按高速公路标准设计,设计行车时速100公里,填土路基、填隙碎石底基层、无机结合料基层、沥青混凝土面层,双向四车道。该公路工程拟投资35亿。

问题
1.对于此公路工程施工,可能要用到的主要施工机械有哪些?
2.选择机械设备的原则和方法是什么?
3.路基完成后需要进行检测,土方路基检查项目有哪些?
4.整个工程项目完成后需要进行验收,公路工程验收分为哪两个步骤?进行竣工验收所应具备的条件是怎么的?
5.公路工程施工总承包企业划分为几个等级?该施工企业能否承接此公路工程项目?为什么?该施工企业可承包工程范围是如何?


点击查看答案


52、名词解释  石屑


点击查看答案


53、单项选择题  根据《公路水运工程安全生产监督管理办法》,应当编制专项施工方案的工程是()

A.长度5000m的隧道工程
B.150km的高速公路路面工程
C.路基石方工程
D.围堰工程


点击查看答案


54、问答题

背景材料:
某施工单位承接了一跨江大桥的主墩施工,主墩塔身高50m。为了搞好安全管理,上级公司要求项目部负责生产管理的经理、副经理对职责范围内的安全管理工作负责,在抓生产的同时必须将安全管理工作一并考虑进来,做到生产和安全两手都要抓、两手都要硬。如果项目发生重特大事故,将取消评优评先和领导干部晋职晋级的资格。
按照上级的要求,为了抓好安全管理,项目部首先确定了安全管理的范围:高空作业的人员管理;高空作业平台、高空防坠落等现场环境安全管理;高空作业机械、工具、各种用电等物的安全管理。
在进行主墩塔顶施工时,由于江面晚上气候寒冷,项目允许工人适量喝点酒御寒。由于安全警示标识牌影响施工,现场技术人员决定拆除,以方便施工。工程顺利完工后,项目部决定按照立体交叉进行拆除,以加快施工进度。
问题:
1.分析在上级公司对项目部的要求中,体现了公路工程安全管理的哪几条原则?
2.补充高空工程安全管理的范围,并说明应从哪三方面来对高空作业的人员进行管理?
3.分析背景中所描述的主墩塔顶施工时存在的问题,并加以改正。


点击查看答案


55、问答题  背景材料:某公路隧道全长5200m。该隧道其围岩主要为弱风化硬质页岩,属Ⅳ~V级围岩,稳定性较差。根据该隧道的地质条件,承包人拟采用台阶分部法施工。由于地下水发育,特别是断层地带岩石破碎,裂隙发育,涌水严重,隧道开挖过程中出现了重大质量事故。施工单位立即采取现场保护措施,并向有关单位提交了质量事故书面报告。
问题:
1、质量事故书面报告包括哪些内容?
2、发生重大质量事故的现场,因抢救人员、疏导交通等原因,需要移动现场物件时怎样处理?


点击查看答案


56、问答题

“公路工程施工:技术交底”案例分析与答案考点解析题背景材料:
某路桥公司在某地承建了一座特大型斜拉桥工程,工程开工前,项目部拟定了有关技术交底的要求如下:
(1)技术交底按如下方式进行:
1)技术交底应按不同层次、不同要求和不同方式进行,应使所有参与施工的人员掌握所从事工作的内容、操作方法和技术要求。2)项目经理部的技术交底工作由项目经理组织和主持实施。3)总工负责向班组交底。4)对于分包工程,项目经理部应向分包单位详细地就承包合同中有关技术管理、质量要求、工程监理和竣工验收办法以及合同中规定双方应承担的经济合同法律责任等内容进行全面交底。
(2)技术交底的应包含以下内容:
1)承包合同中有关施工技术管理和监理办法,合同条款中规定的法律、经济责任和工期;
2)分部、分项工程的施工特点、质量要求;
3)工程合同技术规范、使用的工法或工艺操作规程;
4)材料的特性、技术要求及节约措施;
5)季节性施工措施;
6)试验工程项目的技术标准和采用的规程;
7)适应工程内容的科研项目、四新项目和先进技术、推广应用的技术要求。
问题:
(1)作为一名建造师,你认为技术交底的方式中有何不妥之处?请指出,并改正。
(2)技术交底的内容是否完善?如不完善,请补充。


点击查看答案


57、多项选择题  路面表面防排水设施有()等组成。

A.路拱横坡
B.路肩横坡
C.垫层
D.拦水带
E.渗沟


点击查看答案


58、单项选择题  关于砂井和袋装砂井,以下说法正确的是()。

A.袋装砂井的抗剪强度较高
B.袋装砂井的排水效果较好
C.砂井的抗剪强度较高
D.袋装砂井地基的强度增长率较高


点击查看答案


59、单项选择题  关于超载预压的目的,不正确的有()。

A.提高地基强度
B.加速排水
C.提高固结度
D.减小饱和度


点击查看答案


60、多项选择题  下列属于桥梁工程设计中偶然作用的有()

A.温度作用
B.汽车撞击作用
C.地震作用
D.混凝土收缩及徐变作用
E.船舶或漂流物的撞击作用


点击查看答案


61、名词解释  回弹模量


点击查看答案


62、名词解释  打桩机


点击查看答案


63、问答题

背景材料:某高等级公路第四合同段,按高速公路标准设计,设计车速120km/h,路基宽度26m,路面为双向四车道沥青混凝土路面。路线通过地段为一古河道,地表为砾石类土壤,部分路段为采砂场废料堆。砾石层覆盖厚度一般在l~5m不等,砾石层下为粉质性底液限黏土,地下水位在埋深2m以下,路线两侧为农业区。K20+450~K20+950路堤填筑高度22m,为防治高填路堤沉降,在采取相应的设计处理措施基础上,设计方对施工提出以下要求;
(1)加强对地基的压实。
(2)严格分层填筑并充分压实。
(3)填挖交界处挖台阶。施工方严格按照设计要求进行施工,在施工过程中遇到一处软基,在对软基处理之后,以硬质石料填筑地面上2m高度范围并分层压实。由于填筑过程中突遇大雨停工数天,天晴后排除积水继续施工,为赶工期,工班长提出加班加点填筑,按时完成后可立即进入下一道路面基层施工工序。
问题:
(1)施工方对软基处理后填筑路堤的方式是否合理?如果不合理请提出合理措施。
(2)因大雨误工后工班长提出的建议可否采纳?为什么?


点击查看答案


64、问答题

背景材料:某预应力钢筋混凝土梁式桥,由A路桥公司施工承包,B监理单位进行工程监理。施工过程中,箱梁钢筋绑扎后,工地技术员向混凝土班组下达了混凝土浇灌令。
问题:
1.该工地技术员的做法存在哪些不当之处?请写出正确的做法。
2.箱梁钢筋绑扎之后混凝土浇灌之前,对钢筋工程要进行哪些方面的检查。


点击查看答案


65、问答题

某施工单位承接的某高速公路合同段中有一座公路隧道。该隧道为单洞双向行驶的四车道深埋隧道,设计净高6.9m,净宽20m,进口桩号为K9+868,出口桩号为K13+218。根据地质勘察报告,隧道穿越的地层有:砂岩、页岩、泥灰岩,其中K10+000~K11+500段还分布有冲刷煤屑、瓦斯包体和含水瓦斯包体,岩层节理及裂隙发育。设计要求采用新奥法施工、分部开挖和复合式衬砌,隧道施工监控量测实施了洞内、外观察、周边位移监控。
事件1:施工单位采用双向掘进,对水、电、路、通风等设施进行统一安排,并在正式掘进前完成。通风方式采用大功率通风机将新鲜空气采用风管压送到掌子面,然后将废气从里往外挤出。通风机采用轴流式,其额定风量为2250m/min,风压为6kPa,发电机功率为2×115kW。风管与风机相匹配,选配1500mm(压入)和1000(吸出)的强力橡胶软管,每节长10m,软风管接头方式为双反边拉链式接头,安装方便、密封性能好。
事件2:隧道施工时的通风,设专人管理。要求做到:保证每人每分钟得到1m的新鲜空气;隧道内的空气成分每两月至少取样分析一次。事件3:某日早上7时.1名工人进洞启动设备,产生火花,导致隧道发生瓦斯爆炸,该名工人罹难,所幸洞内当时没有其他作业人员,造成损失约320万元。土建施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标等的施工。照明控制系统由分中心监控工作站、A、亮度检测器和照明配电回路(箱)的接口电路构成。该隧道原设计采用射流式通风方式,经多方论证后,难以满足该隧道的通风质量要求,拟变更为竖井排风式通风,并按相关程序完成了设计变更。

1.改正事件2中的错误之处。
2.写出背景中A的名称。


点击查看答案


66、名词解释  平地机


点击查看答案


67、单项选择题  梁式桥设计洪水位上相邻两个桥墩(或桥台)之间的净距称为()。

A.净跨径
B.理论跨径
C.计算跨径
D.标准跨径


点击查看答案


68、单项选择题  高速公路、一级公路铺筑沥青路面时,道路石油沥青应采用符合规范要求的()。

A.轻交通道路石油沥青技术要求
B.重交通道路石油沥青技术要求
C.道路用乳化石油沥青技术要求
D.一般道路石油沥青技术要求


点击查看答案


69、名词解释  热稳性


点击查看答案


70、多项选择题  收费视频监视系统的功能包括<)。

A、收费时的交通管理
B、实时监视收费员工作情况、车辆通过收费车道、收费广场情况,防止漏费,制止作弊
C、实时监视金库情况,保证金库的安全
D、对收费数据进行汇总、整理、统计等
E、对收费票证(收据、定额票)、通行券进行管理


点击查看答案


71、名词解释  块石


点击查看答案


72、多项选择题  对模板、支架和拱架拆除的技术要求,描述正确的是()

A.模板拆除应按先支先拆,后支后拆的顺序,拆时严禁抛扔
B.墩、台模板宜在其上部结构施工前拆除
C.卸落支架和拱架在纵向应对称均衡卸落,在横向应同时一起卸落
D.卸落支架应按拟定的卸落程序进行,分几个循环卸完,卸落量开始宜小,以后逐渐增大
E.应在支架和拱架适当部位设置相应的木楔、木马、砂筒或千斤顶等落模设备


点击查看答案


73、名词解释  真空泵


点击查看答案


74、单项选择题  经检验属于酸性岩石的石料,用于高速公路、一级公路时,宜使用()的沥青。

A.针入度较大
B.针入度较小
C.针入度没有要求
D.针入度适中


点击查看答案


75、单项选择题  在车轮荷载的重复作用下,混凝土板会在低于其极限()出现破坏。

A.抗剪强度
B.抗弯拉强度
C.抗压强度
D.抗拉强度


点击查看答案


76、单项选择题  采用锤击沉桩法施工的摩擦桩,主要以()控制其人土深度。

A.贯人度
B.持力层
C.标高
D.锤击数


点击查看答案


77、多项选择题  关于乳化沥青碎石基层施工的说法,正确的有()。

A.乳化沥青碎石混合料必须采用拌和机拌合
B.混合料的拌合、运输、摊铺应在乳液破乳之前结束
C.乳化沥青破乳之前,应完成所有碾压工作
D.拌合过程中已发生破乳的混合料,应予以废弃
E.施工过程中遇雨应停止铺筑,以防止雨水将乳液冲走


点击查看答案


78、名词解释  绿波


点击查看答案


79、单项选择题  山岭隧道复交通安全设施中的视线诱导设施主要包括线形诱导标、轮廓标和()

A.指示标志
B.限速标志
C.禁令标志
D.分合流标志


点击查看答案


80、多项选择题  关于预裂爆破的目的,错误的有()。

A.形成隔震带
B.形成减震带
C.形成光滑平整边坡
D.测试抗震性能


点击查看答案


81、问答题

背景资料(09考点):
某高速公路N合同段段路基工程施工,工期18个月,其中K23+200-K32+200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38-49之间),在较远地带分布有膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等.出于控制造价的考虑,业主要求就地取材.为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标.场地清理完毕后,对路基横断面进行测量放样,动力触探,并绘制出横断面图,提交监理工程师复测,确认后开始填筑路基.施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期K(每层的填筑周期超过5d,在雨期,填筑周期达到15d以上),无法满足工期要求.业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料.经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂性上两种路堤填料,施工单位随即组织施工.在路堤施工中,采用一层粉土,一层砂性土,交错分层水平填筑,每层压实厚度22cm左右;碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压.
由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告.
问题:
1、根据背景中所列土壤类型,哪些不得用于填筑路堤?哪些须经处理后才能用于填筑路堤?
2、指出施工单位在路堤施工中的错误,并给出正确做法.


点击查看答案


82、单项选择题  属于公路工程常用的空间时间参数的是()。

A、施工过程数
B、施工段
C、流水节拍
D、流水强度


点击查看答案


83、多项选择题  SMA路面施工各环节中需控制()温度。

A.沥青加热
B.矿粉加热
C.集料加热
D.开放交通
E.混合料摊铺


点击查看答案


84、问答题

背景材料:
某喷粉桩施工前几步工序如下:1)标定输灰泵的输灰量、粉灰经输灰管到达搅拌机喷灰口的时间以及预搅下沉速度等几个施工参数并确定施工工艺。2)通过室内试验选用施工所用的固化材料。3)使用带计量装置的喷粉桩机,记录水泥的瞬时喷入量和累计喷入量。计算储灰罐容量。4)预搅。
问题:
(1)除标定上述几个施工参数外,还应标定哪几个施工参数?如何确定施工工艺?
(2)施工中,发现喷粉量不足时应如何处理?


点击查看答案


85、名词解释  钢筋冷拔机


点击查看答案


86、多项选择题  高速公路通信系统的组成不包括()

A.光纤数字传输系统
B.数字程控交换系统
C.紧急电话系统
D.电力管道工程
E.调度指令电话系统


点击查看答案


87、多项选择题  信用评价包括()。

A.评价主体和内容
B.评价等级的划分
C.评价标准
D.评价周期
E.信用信息征集


点击查看答案


88、问答题

“公路工程施工投标条件与程序”案例分析与答案解析题:
1.背景资料
某公路工程项目依法进行招标。招标文件规定2010年3月15日为投标保证金提交的最后时间。2010年3月16日上午12点为投标截止时间。A路桥公司在2010年3月15日按照规定提交了投标保证金,但是在2010年3月16日上午12点投标截止时间前没有递交投标文件(即放弃了投标)。在2010年3月16日的14点又前来出席开标会议。
2.问题
招标人对A路桥公司在本次投标中的投标保证金应如何处理?说明理由。


点击查看答案


89、问答题

[背景]在大多数公路工程中材料费占工程成本的50%以上,如果加上预算材料费以外的材料消耗,则材料费占工程成本的比重更大。因此,对材料费的控制就成为公路施工企业成本控制的重点。施工企业应加强材料的计划管理,认真查明材料的需要,经过对材料的供需平衡来编制各种计划,确保材料费成本得到有效控制。
问题:
1.材料计划主要包括哪些计划?[1B423065]
2.有人说:"材料采购计划是材料部门根据材料需用量计划编制的,是保证材料供应的主要措施。"你认为该提法是否正确?如不正确,则予以改正。[1B423065]
3.编制材料计划的原则和要求是:[1B423065]
(1)做到经济合理、切实可行;
(2)各部门对材料严格审校;
你认为编制原则和要求是否齐全?如不齐全,请予以改正。


点击查看答案


90、问答题

某连续梁桥主跨跨径为80m,主梁砼标号为50号,采用挂篮悬臂浇筑施工工艺,挂篮结构形式三角斜拉带式,合拢段长度为2m,合拢段劲性骨架采用型钢制做。
[问题]:
1、悬浇施工工序有哪些?
2、请在以下括号()内填入正确答案:
中间合拢段混凝土采用吊%%架最后浇筑,合拢浇筑前应及早调整两端悬浇梁段的()。合拢混凝土浇注前要安装合拢段的()和(),确保合拢段混凝土强度未达到设计强度前不变形。并在合拢段两侧(),随着合拢段混凝土的浇注逐步减压,保持合拢段混凝土浇注过程中荷载平衡。
为减少温度变化对合拢段混凝土产生拉应力,混凝土浇注时间应选择一天()气温时浇注,混凝土强度达到()后,按顺序对称进行张拉、压浆。
在张拉压浆完成后及时解除(),将各墩临时支座反力转移到永久支座上,将梁体转换成()。


点击查看答案


91、单项选择题  垫层是设置在()之间的结构层

A.底基层与基层
B.底基层与土基
C.上底基层与下底基层
D.面层与基层


点击查看答案


92、问答题

“土石路堤填筑”案例分析与答案解析题:
案例背景材料:
某山岭重丘区高速公路K29d-000~K29+800路段进行路基施工,其中K29+000~K29+400为路堑开挖,原地面自然坡度650~750,地表1~3m为黏土,下为V级岩石,不含水分,施工方拟采用药壶炮爆破法爆破,挖方共计13800m3,土方2000m3,石方11800m3,K29+400~K29+800为山坡路堤填筑,需要填方6000m3.原地面横坡为1:4.5,由于上段爆破石料较多,经强度检测,大于20MPa,施工方拟利用石方用水平分层填筑法填筑成土石路堤,土石比例1:2直接铺筑,松铺厚度50cm,接近设计标高时,改用土方填筑.
问题:
1、土石路堤填筑的方法有哪些?该工程采用的方法是否合理?
2、简要叙述路堤填筑的施工程序.
3、该工程在土石路堤填筑施工时按含石量确定的松铺厚度是否合适?应如何调整?


点击查看答案


93、问答题

背景资料(07考点):
某施工单位中标承担了某路段高速公路收费系统的施工,该路段设计车速为100km/h,有8处互通立交,其中2处互通立交连接其它高速公路,其余6处连接地方道路。全线设一个监控、通信、收费分中心,6个收费站,采用封闭式半自动收费方式,并且纳入全省高速公路联网收费。
收费车道计算机系统具有按车道操作流程正确工作、对车道设备的管理与控制、设备状态自检并将故障信号实时上传等功能。设计文件要求货车不称重而按载重吨位分型收费,但是在招标文件中要求收费应用软件应满足货车计重收费的需要。签订合同10天后,业主正式书面告知施工单位,本路段要增加货车计重收费系统,并且提供了原设计单位收费系统变更的相应图纸和说明,其涉及的变更未超过批准的建设规模。业主请施工单位组织实施。
问题:
1、施工企业应具备何种企业资质才能承担该收费系统的施工任务?
2、收费车道计算机系统除背景资料中提及的功能外,还有哪些功能?
3、说明本工程新增货车收费系统的变更依据和变更确认过程。
4、项目变更为采用货车计重收费方式时,出口车道应增加哪些设备?


点击查看答案


94、问答题

某施工单位承接了一座7×30m后张法预应力混凝土简支T梁桥,施工单位严格按照设计文件和相关施工技术规范的要求进行施工,并作了以下主要检验内容:混凝土强度、T梁的宽度和高度、梁长、支座表面平整度以及横系梁及预埋件位置。在质量控制方面,开展了主梁预制和现浇混凝土强度、支座预埋件位置、主梁高差、支座安装型号与方向等的控制。
问题:
(1)施工单位对预制T梁的实测项目是否完整?
(2)在质量控制方面,还应开展哪些质量控制?


点击查看答案


95、多项选择题  下列属于企业对项目经理考核内容的有()。

A、成本计划的编制和落实情况
B、本部门、本岗位责任成本的完成情况
C、劳务合同以外的补允收费情况
D、项目成本目标和阶段成本目标的完成情况
E、在成本管理中贯彻责任权利相结合原则的执行情况


点击查看答案


96、问答题

“预应力筋”案例分析与答案解析题
背景材料:
某桥梁施工企业在长江上施工一座大桥,上部结构为后张法预应力箱梁形式,在施工组织设计中制定了后张法预应力筋的加工和张拉的主要检测内容如下:(1)预应力筋的各项技术性能;(2)预应力管道坐标、及管道间距;(3)张拉时的应力值、张拉伸长率和张拉断丝滑丝数。
问题:
(1)这家企业在完成以上检测内容前,还需要做哪些工作?
(2)其中对张拉伸长率和张拉断丝滑丝数有什么具体的要求?


点击查看答案


97、单项选择题  左心衰竭的特征性体征有()

A.肺部哮鸣音
B.交替脉
C.颈静脉怒张
D.肝肿大
E.下肢水肿


点击查看答案


98、名词解释  加气剂


点击查看答案


99、问答题

背景材料:
全长56km的某高速公路,其路面为碎石沥青混凝土。考虑到混合料中含有较多的粗碎石,为了防止离析现象的发生,6标B段的项目部在施工工程中,采取了以下措施:(1)集料在堆放时,堆料采用大料堆,避免堆放时大颗粒流到外侧。(2)填料的含量应严格控制、减少混合料中小于0。075mnl颗粒的含量。(3)沥青混凝土的足够拌合时间对保证沥青混合料的均匀性非常重要,通常的干拌时间不少于10s,对于粗集料级配混合料的干拌时间应是13~15s。混合料的湿拌时间一般在35s左右。(4)摊铺过程中,在每辆卡车卸料之间,不要完全用受料斗中的混合料,留少量部分混合料在受料斗内;尽可能减少将两侧板翻起的次数;尽可能宽地打开受料斗的后门;尽可能连续摊铺混合料;调整摊铺机的速度,使摊铺机的产量与拌合机的产量相匹配等。
问题:
(1)逐条判断项目部采取的4条措施是否恰当?如不恰当说明理由。
(2)还有什么其他措施可以防止离析现象的发生?


点击查看答案


100、问答题

背景资料:
某高速公路项目,施工合同采用国内招标文件范本,合同规定发生索赔事件时,承包商应在该索赔事件发生的21d之内将其索赔意向书提交监理工程师,业主委托监理单位进行施工监理。该工程在施工过程中,发生如下索赔事件:
(1)在进行K2+000~K3+090段路基施工时,因下雨,为保证路基工程填筑质量,总监理工程师于2003年8月20日下达了暂停施工指令,共停工15d。其中连续10天出现了低于工程所在地雨季平均降水量的雨天和连续5天出现了50年一遇的特大暴雨,承包人在2003年10月20日将索赔报告直接提交业主,要求业主给予5天的工期补偿和相关费用10万元。
(2)某砼挡墙工程,是该工程项目的关键线路上的工作,承包商为保证工期不受到影响,在该挡墙开工报告中,计划在夜间加班进行砼浇筑,该报告得到了监理工程师的批准,但在施工过程中,现场居民因承包商在夜间进行砼浇筑影响人们生活休息,阻止承包商在夜间施工,致使该挡墙未能按批准的计划工期完工,并将影响整个工程的工期推迟4天完成。承包商在合同规定的时限内立即向监理工程师提交了索赔意向书,要求在工期上给予4天的补偿和相关费用补偿4万元。
问题:
针对上述两事件,该承包商提出的索赔要求是否成立,为什么?


点击查看答案


101、单项选择题  关于水泥混粘土面层摊铺施工的说法,错误的是()

A.摊铺钱应对基层表面进行风干处理,保持基层表面干燥
B.摊铺过程中,间断时间应不大于混凝土的初凝时间
C.每日工作结束,施工缝应该设置在胀缝或缩缝处
D.因机械故障或其他原因中断浇筑时间,可设临时工作缝


点击查看答案


102、多项选择题  换填法可采用的垫层材料可以是()。

A.碎石
B.杂填土
C.粗砂
D.片石


点击查看答案


103、名词解释  片石


点击查看答案


104、问答题

背景材料:
某大型施工企业承担一座特大桥的施工任务。按照项目管理要求,在施工现场设置一级项目经理部,并在开工前由项目经理主持编制了施工组织设计。在施工过程中,企业组织有关人员对施工现场管理情况进行检查,检查中发现,现场临时设施没有严格按照施工平面图布置,现场管理制度不健全,尤其是现场材料管理混乱,浪费严重。针对这种情况,检查组要求项目经理部进行整改,建立健全现场管理制度,加强对职工的教育,重视工程成本的控制,考虑到材料费在工程成本中的比重较大,要求有关部门重点控制材料费成本,建立材料管理工作流程,通过控制物耗和物价来实现材料费的节约。
问题:
1.材料核算包括量差核算和价差核算,请指出量差核算应核算哪些内容?[1B426033]
2.量差控制在成本控制中有何作用?[1B426034]
3.在施工中为达到控制物耗的目的,最常见的方法是什么?[1B426034]
4.在控制供料成本(物价)管理中,应从哪些方面进行价差核算?[1B426034]


点击查看答案


105、单项选择题  路堤原地基应在填筑前进行()。

A.压实
B.换填
C.平整
D.爆破


点击查看答案


106、名词解释  集料(骨料)


点击查看答案


107、单项选择题  在对二级建造师的执业技术能力的规定中,要求()。

A.接受继续教育,更新知识,不断提高业务水平
B.有丰富的施工管理专业知识
C.具有一定的工程技术、工程管理理论水平
D.熟练掌握和运用与施工管理业务相关的法律、法规


点击查看答案


108、名词解释  沥青粘度仪


点击查看答案


109、问答题

某施工单位承担的某双向四车道高速公路隧道,该隧道为单洞双向行驶,长3200m,隧道最大埋深342m,净空宽度19.64m,净空高度6.88m,净空面积为105.16m2,设计车速100km/h,工程于2012年7月1日开工。该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性差。由于地下水发育,特别是断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了TSP法进行超前地质预报,并进行相关监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如图1、图2所示。
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位按照"强支护、勤量测、紧衬砌"的原则组织上图各部位工序施工。隧道防水和排水应按照防、截、堵相结合的原则进行综合设计,使洞内、洞口与洞外构成完整的防水、排水系统。施工单位根据交通运输部对隐患排查治理提出的"两项达标"、"四项严禁"、"五项制度"的总目标,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,深入排查治理建设过程中的安全隐患。

1.写出①→⑩、⑥→⑩正确的施工顺序,说明理由。
2.施工单位采用台阶法施工是否合理?说明理由。
3.更正背景中隧道防水和排水原则的错误之处。


点击查看答案


110、名词解释  交通信号


点击查看答案


111、单项选择题  对于挖方路基上边坡发生的滑坡,应修筑一条或数条环形水沟,但最近一条必须离滑动裂缝面最小()以外,以截断流向滑动面的水流。

A.2m
B.3m
C.4m
D.5m


点击查看答案


112、问答题

背景材料:
某公路一路段为高填方土方路堤,该路段路线从大片麦地中间穿过,并经过三处墓穴.经野外取土试验测得原地土强度符合要求,施工方外运砂性土回填了三处墓穴,清除20cm厚的原地土,平整后进行压实,最小压实度要求按路床压实度减两个百分点加以控制.随后填筑路基,填高1m,路槽38cm.将清除出的原地土用于边坡表层作为种植土使用.路基局部存在有弹簧,为赶进度,未作处理.试验人员测得路槽底面以下80cm深度内平均相对含水量后判定路基为中湿路基.
问题:
1、请逐条分析施工单位对原地基处理的几条措施的合理性.
2、下列完全不能用于路堤填料的土有()?
A.含草皮土B.含有腐朽物质的土C.强膨胀土D.碳渣E.煤渣.
3、路基有那几种干湿类型?根据什么指标进行划分?
4、路基弹簧的出现原因主要是什么?如何预防路基弹簧?


点击查看答案


113、单项选择题  浆砌预制块的强度应大于()。

A.C25
B.C15
C.C30
D.C10


点击查看答案


114、单项选择题  由粗粒土、中粒土构成的高速公路、一级公路水泥稳定类底基层的压实度()。

A.≥98%
B.≥96%
C.≥95%
D.≥93%


点击查看答案


115、单项选择题  公路工程施工中,投入施工现场的劳动力工种很多,下面哪个工种是在所有工程中必须配置的()。

A.机修工
B.测量工
C.混凝土工
D.钢筋工


点击查看答案


116、多项选择题  泥石流多发生于()。

A.平原区
B.山区
C.雨季
D.差异风化强烈地区


点击查看答案


117、单项选择题  拱桥中从拱顶截面下缘至相邻两拱脚截面下缘最低点连线的垂直距离为()。

A、净矢高
B、计算矢高
C、标准矢高
D、基准矢高


点击查看答案


118、多项选择题  关于盐渍土,下列表述正确的有()

A.常出现于山区
B.常出现于平原区
C.遇水湿陷
D.蒙脱石含量很高


点击查看答案


119、单项选择题  红旗中学为了迎接建校50周年庆典,特委托某工艺美术院设计校徽,双方约定校徽著作权归红旗中学所有,工艺美术院在接受委托后组织实施中,因自己的设计人员设计稿不尽如人意,遂又委托在某广告公司工作的李某设计校徽,但对著作权的归属未约定。后工艺美术院将李某的作品交给红旗中学,红旗中学十分满意,将其确定为校徽。但是各方对著作权的归属发生了争议。本案中著作权应归属于何人?

A.红旗中学
B.工艺美术院
C.李某
D.三方共有


点击查看答案


120、单项选择题  ()可承担各级公路标志、标线、护栏、隔离栅、防眩板等工程施工及安装。

A.监控系统工程分项
B.收费系统工程分项
C.通信系统工程分项
D.交通安全设施分项


点击查看答案


121、名词解释  振动筛


点击查看答案


122、单项选择题  用于居住房屋建筑中的混凝土外加剂,不得含有()成分。

A.木质素磺酸钙
B.硫酸盐
C.尿素
D.亚硝酸盐


点击查看答案


123、名词解释  交通事故率


点击查看答案


124、多项选择题  填土处于最佳含水量,则()。

A.干重度最大
B.压实度最高
C.土粒重度最大
D.干土重度最大


点击查看答案


125、判断题  自制原始凭证都是一次凭证,外来原始凭证绝大多数是一次凭证。


点击查看答案


126、单项选择题  符合级配、塑性指数等技术要求的天然砂砾,可用做()的基层。

A.一级和一级以下公路
B.二级和二级以下公路
C.三级和三级以下公路
D.四级和四级以下公路


点击查看答案


127、问答题

“基坑边坡不稳、模板设计”案例分析与答案解析题
背景材料:
某桥梁3号墩为桩承式结构,承台体积约为180m3,承台基坑开挖深度为4m,原地面往下地层依次为:0~80cm腐殖土,80~290cm黏土,其下为淤泥质土,地下水位处于原地面以下100cm,基坑开挖后边坡失稳,且边坡有渗水,挖至设计标高后,基底土质松软,施工单位对这些不良的地质现象都作了适当的处理。在施工前对承台模板作了详细的模板设计。
问题:
(1)当基坑边坡不稳,且出现渗水时,应采取哪些措施处理?
(2)本承台底层为松软土质,应采取什么措施以保证承台立模及混凝土浇筑?
(3)承台模板加工、制做、安装时应注意哪些问题?


点击查看答案


128、问答题

背景资料(06考点):
某施工单位中标承包AB路段双向4车道高速公路交通工程的施工。该路段全长105km,设计速度100km/h,有8个互通式立交,采用封闭式收费,使用非接触式IC卡,全线设8个匝道收费站,收费站监控室有人值守进行收费管理,设一个监控、收费及通信分中心,并且在监控中心值班大厅进行收费和监控的集中监视和控制。
收费站(包括车道计算机等)、收费分中心、监控分中心计算机系统都是独立的局域网,并相互连接组成广域网。
该工程在实施中发生如下事件:
事件1:在施工准备阶段,项目部积极组织人员编写了施工组织设计。针对交通工程的特点,在施工组织设计中重点考虑了土建、管道、房建施工进度安排,以及施工顺序及工艺的内容。
事件2:为了争取施工时间,当监控分中心的大屏幕投影机到货后,施工人员马上在现场开箱,并对其规格、数量进行了检查,随即进行了安装。
事件3:在施工中,业主要求承包商完成-个合同中没有的基础施工项目,业主、监理、施工单位三方拟就此协商计价。
事件4:在监控、收费、通信系统的安装和单体测试完成后,随即准备进行系统调试和交工。
问题:
1.针对交通工程的特点,补充事件1中的施工组织设计还应重点考虑的内容。
2.指出事件2在设备检查方式和检查内容方面存在的问题。设备安装完毕后,还应重点检查哪两项内容才能进行通电试验与测试?
3.事件3中的基础施工项目是否可以采用计日工计价?说明理由。并列出在施工合同中的三个计日工表名称。


点击查看答案


129、名词解释  三轴试验


点击查看答案


130、单项选择题  明洞主要分为棚式明洞和()。

A.墙式明洞
B.钢支式明洞
C.拱式明洞
D.柱式明洞


点击查看答案


131、名词解释  人口事故率


点击查看答案


132、名词解释  和易性


点击查看答案


133、单项选择题  根据交通运输部颁发的《公路工程基本建设管理办法》,公路工程基本建设程序是首先编制()

A.年度基本建设计划
B.项目环境影响报告
C.项目建议书
D.设计任务书


点击查看答案


134、名词解释  水泥混凝土路面填缝机


点击查看答案


135、单项选择题  以下选项中不属于水泥混凝土路面施工中常见质量控制关键点的是()。

A.混凝土材料的检查与试验
B.混凝土配合比设计和试件的试验
C.锯缝时间和养生的掌握
D.施工缝留设和接缝时间的掌握


点击查看答案


136、单项选择题  柱板试锚杆挡土墙墙厚的土压力传递顺序,正确的是()

A.墙厚的土压力——锚杆——挡土板
B.墙厚的土压力——挡土板——锚杆
C.墙厚的土压力——挡土板——肋柱——锚杆
D.墙厚的土压力——肋柱——挡土板——锚杆


点击查看答案


137、单项选择题  岩坍不包括()。

A.滑坡
B.坍塌
C.落石
D.危岩


点击查看答案


138、多项选择题  阳离子乳化沥青适用于()。

A.酸性石料
B.碱性石料
C.石料处于潮湿状态
D.与水泥、石灰、粉煤灰共同使用时


点击查看答案


139、名词解释  (第)五轮仪


点击查看答案


140、问答题

背景资料:
某企业承建的高速公路工程项目,路线长20km,水泥稳定土基层为双层结构,总厚38cm,面积为505000m2,项目部将拌合站设于路线第5km,距离主线400m处,根据施工计划必须每日完成单幅约600m.为此,项目部投入了一台450t/h水泥稳定土拌合站,同时投入了载重15t的自卸翻斗车,为了文明施工,载重车速度重载时30km/h,空载时40km/h.(储备系数a=1.15)
问题:
如果按每车料摊铺时间5min,2车待铺考虑,计算项目部应投入翻斗车的数量.


点击查看答案


141、问答题

[背景材料]
某二级公路上需建造一座跨度为25m的预应力混凝土简支梁桥,该桥使用不久即发现桥面下沉,底板混凝土开裂。业主召集有关人员到现场调查,并查阅了地质钻探资料、施工组织设计和施工记录。经查:桥位处地质为表面有厚5-7m不等的强风化泥岩,岩体破碎,裂隙发育,容许承载力只有0.12Mpa,下层为中风化泥岩,单轴饱和抗压强度为12Mpa,可以作为桥台持力层。施工组织设计文件中记载有:因缺乏吊装机具,决定采用整体现浇法施工,采用满堂式钢管支架......支架搭设前对地基表层作了加固处理,用木块支垫钢管。预拱度值系根据设计方提供的上部结构、混凝土收缩徐变以及活载一半作用下的理论挠度值,又计算了支架在荷载作用下的弹性变形和非弹性变形,以此作为施工预拱度值进行设置和分配,并对模板标高进行反复测量,满足要求。在施工记录文件中记载:在混凝土浇筑过程中,预应力管道因连接不牢固,在跨中部分混凝土浇筑时预应力管道发生了上浮……。
[问题]:
施工单位在作施工预拱度值计算时是否完整?为什么?


点击查看答案


142、名词解释  面控制


点击查看答案


143、问答题

“监控系统的检测”案例分析与答案解析题
背景材料:
某高速公路的监控系统设备已运抵施工现场,等待检测后进行安装调试。
问题:
(1)说明监控系统的主要检测项目。
(2)视频监视系统的主要设备包括哪些设备?


点击查看答案


144、单项选择题  公路工程造价组成中,材料的检验试验费属于()。

A.直接工程费
B.其他工程费
C.研究试验费
D.基本预备费


点击查看答案


145、多项选择题  沥青路面土工合成材料的作用()。

A.提高了对裂缝的抑制能力
B.减少对剪切破坏的抵抗能力
C.减少沥青路面车辙
D.延长了沥青路面结构层的疲劳寿命


点击查看答案


146、单项选择题  关于级配碎石基层施工的说法,正确的是()

A.碎石颗粒组成级配曲线应为直线
B.级配碎石应在最佳含水量时进行碾压
C.应代用12寸以上的三轮压路机碾压,不得采用振动路机碾压
D.级配碎石基层碾压完成后即可开放交通


点击查看答案


147、多项选择题  对垫层的要求有()。

A.透水
B.隔水
C.压缩模量较大
D.压缩系数较大


点击查看答案


148、单项选择题  膨胀土一般不含()。

A.蒙脱石
B.高岭石
C.石墨
D.伊利石


点击查看答案


149、多项选择题  水泥混凝土路面的优点是()。

A.稳定性好
B.有利于夜间行车
C.舒适度好
D.养护费用少、经济效益高


点击查看答案


150、名词解释  松土搅拌机


点击查看答案


151、单项选择题  以下有关隧道的说法中,错误的是()。

A.修建在岩层中的隧道,称为岩石隧道
B.修建在土层中的隧道,称为软土隧道
C.软土隧道常常修建在水底和城市立交,故称为水底隧道和城市道路隧道
D.埋置较浅的隧道一般采用暗挖法施工


点击查看答案


152、单项选择题  水泥混凝土路面产生最大综合疲劳损坏的临界荷位选用板的()。

A.横缝边缘中部
B.纵缝边缘底部
C.纵缝边缘中部
D.板角


点击查看答案


153、单项选择题  热拌沥青碎石适用于柔性路面()。

A.面层
B.底基层
C.隔离层
D.上基层及调平层


点击查看答案


154、单项选择题  路面工程施工中,相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用()搭接类型。

A.开始到开始
B.开始到完成
C.完成到开始
D.完成到完成


点击查看答案


155、问答题  背景材料:某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、沥青面层(单层)。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;沥青面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。
以下是施工单位所作的计算和施工进度计划横道图:
(1)各结构层工作的持续时间计算为底基层60d,基层80d,面层75d。
(2)底基层与基层之间逻辑关系STS(开始到开始)搭接关系,搭接时距计算结果为1000/200=5d。
(3)基层与面层之间的逻辑关系STS搭接关系,搭接时距计算结果为1200/150=8d,考虑到基层的养生至少7d,所以基层与面层的开始到开始时间间隔为8+7=15d。
(4)根据以上计算结果,路面工程的总工期=5+15+75=95d,其施工进度计划横道图表示如下:问题:
(1)评价采用2个路面施工队平行施工这种施工组织方式的前提条件和实际效果。
(2)评价该施工单位所进行的计算正确性以及进度计划安排的合理与否。
1)各12序的持续时间的计算是正确否?有错请改正。
2)底基层与基层之间的搭接关系选择正确否?为什么?有错请改正。
3)底基层与基层之间的搭接时距计算正确否?有错请改正。
4)基层与面层之间的搭接关系选择正确否?为什么?有错请改正。
5)基层与面层之间的搭接时距计算正确否?有错请改正。
6)路面工程的总工期的计算以及其施工进度计划横道图表示正确否?有错请改正。


点击查看答案


156、问答题

【背景材料】
A单位承接了一段高速公路沥青混凝土路面施工,根据设计要求,需要在沥青混凝土路面的级配碎石基层上浇洒透层沥青,在中底面层上喷洒黏层沥青。施工中发生了如下事件:事件1:施工单位首先针对沥青路面施工编制了施工组织设计。事件2:工程准备阶段,项目部根据路面工程量、施工进度计划、施工条件、现有机械的技术状况选择了施工机械。事件3:在施工透层沥青时,工地现场连续3日下起了大雨,第4日上午当雨量变小后,项目部决定开始浇洒透层沥青,并在下午随即摊铺上层。事件4:在施工过程中,施工单位为保证施工质量设置了以下质量控制点:基层强度、高程的检查与控制;沥青混凝土材料的检查与试验;集料的级配、沥青混凝土配合比设计和试验;路面施工机械设备配置与组合;沥青混凝土摊铺厚度控制和摊铺中的离析控制;沥青混凝土的接缝施工。
【问题】
1.概括沥青路面透层、黏层、封层的不同作用。
2.事件3中的施工是否正确,如不正确,指出问题所在。
3.针对事件4,请补充其他的沥青混凝土路面施工质量控制点


点击查看答案


157、名词解释  加州承载比(CBR)测定仪


点击查看答案


158、多项选择题  综合爆破中的洞室炮主要包括()。

A.钢钎炮
B.深孔爆破
C.药壶炮
D.猫洞炮
E.小炮


点击查看答案


159、问答题

背景材料:
某二级公路上需建造一座跨度为25m的预应力混凝土简支梁桥,该桥使用不久即发现桥面下沉,底板混凝土开裂.业主召集有关人员到现场调查,并查阅了地质钻探资料、施工组织设计和施工记录.经查:桥位处地质为表面有厚5-7m不等的强风化泥岩,岩体破碎,裂隙发育,容许承载力只有0.12Mpa,下层为中风化泥岩,单轴饱和抗压强度为12Mpa,可以作为桥台持力层.施工组织设计文件中记载有:因缺乏吊装机具,决定采用整体现浇法施工,采用满堂式钢管支架......支架搭设前对地基表层作了加固处理,用木块支垫钢管.预拱度值系根据设计方提供的上部结构、混凝土收缩徐变以及活载一半作用下的理论挠度值,又计算了支架在荷载作用下的弹性变形和非弹性变形,以此作为施工预拱度值进行设置和分配,并对模板标高进行反复测量,满足要求.在施工记录文件中记载:在混凝土浇筑过程中,预应力管道因连接不牢固,在跨中部分混凝土浇筑时预应力管道发生了上浮…….
问题:
施工单位在作施工预拱度值计算时是否完整?为什么?


点击查看答案


160、单项选择题  一般情况下,各交通等级路面所使用水泥的初凝时间不早于()。

A.0.5h
B.1.0h
C.1.2h
D.1.5h


点击查看答案


161、单项选择题  糖尿病的基本病理生理变化是()

A.生长激素分泌过多
B.甲状腺素分泌过多
C.胰高糖素分泌过多
D.糖皮质激素分泌过多
E.胰岛素绝对或相对不足


点击查看答案


162、问答题  背景材料:某公路工程施工总承包二级企业承包了单跨跨度为120m的桥梁工程项目,桥梁上部结构施工中出现垮塌事故。监理工程师立即报告建设单位,施工单位着手事故处理。
问题:
(1)该总承包二级企业能承包该工程吗?说明理由。
(2)该质量事故的调查处理由谁负责?
(3)该质量事故由谁负责报告?


点击查看答案


163、单项选择题  不同性质的土进行填筑时()。

A.可以混填
B.不得混填
C.视土质情况而定
D.条件允许时,最好混填


点击查看答案


164、名词解释  (沥青混合料)抽提仪


点击查看答案


165、名词解释  高强钢丝


点击查看答案


166、单项选择题  使用轮胎式或履带式吊车在船上进行打桩、起重作业时,必须先进行()。

A.稳定计算
B.试运行
C.天气监测
D.机械检查


点击查看答案


167、多项选择题  下列材料中,不可作换填法垫层的是()。

A.淤泥质土
B.杂填土
C.中砂
D.碎石


点击查看答案


168、单项选择题  无机结合料基层路拌法施了中关于缝的处理,下列叙述错误的是()。

A、同日施工的两工作段衔接处应采用搭接
B、应该避免纵向接缝
C、纵缝必须垂直相接
D、纵缝可以垂直相接也可以斜接


点击查看答案


169、名词解释  缆索吊装设备


点击查看答案


170、单项选择题  不能测量水平距离的仪器是()。

A.水准仪
B.经纬仪
C.全站仪
D.垂准仪


点击查看答案


171、问答题

“路基工程施工组织设计”案例答案解析题:
案例背景材料:
某项目部承担了某段公路工程的路基施工任务,在路基工程施工组织设计的编制过程中,项目经理对技术部提出了下列具体要求:(1)该路基工程施工组织设计根据路基工程的自身特点,在编制路基施工组织设计时应重点考虑以下内容:
1)确定施工方法;
2)编制工程建设项目总进度计划;
3)确定工地施工组织;
4)布置好堆料点、弃土场、行车路线等。
(2)编制路基工程施工组织设计的方法与步骤如下;
1)研究分析有关资料,全面了解工程情况和施工条件;
2)结合当地具体情况,选择施工方法,确定土石方调配方案、工点划分和施工顺序;
3)按照施工方法及土石方调配资料,查有关技术定额,计算劳动力、施工机械需要量;
4)按照施工进度计划及劳动力和施工机械分布情况,确定生活供应、材料供应、机械修理等组织工作及其机构分布,计算临时房屋需要量和机构分布,计算临时房屋需要量和机械修理设备的需要量;
5)编制施工组织设计说明书。
问题:
(1)该项目经理要求重点考虑的内容是否正确和完整?请逐条分析说明。


点击查看答案


172、单项选择题  梁桥和拱桥中常采用的重力式桥台为()。

A、八字形桥台
B、U形桥台
C、组合式桥台
D、空腹式桥台


点击查看答案


173、单项选择题  某桥梁下部结构采用C45混凝土,计划工期60天,总劳动量为12000工日。在每天按一个班制计算的前提下,下列劳动力组织方式,能满足工期要求的是()

A.组织3个施工队,每个施工队55人
B.组织4个施工队,每个施工队55人
C.组织4个施工队,每个施工队40人
D.组织5个施工队,每个施工队30人


点击查看答案


174、多项选择题  公路建设市场信用体系建设的主要内容有()。

A.信用信息征集
B.信用评价
C.建立信用信息平台
D.信用奖惩机制
E.信用制度


点击查看答案


175、单项选择题  某高速公路有一座单跨拱桥,其净跨径为10,计算跨径为1,净矢高为f0,计算矢高为f,则该拱桥的矢跨比为()。

A.f0/10
B.f0/1
C.f/10
D.f/1


点击查看答案


176、多项选择题  关于钢结构高强度螺栓安装的说法,正确的有()。

A.应从刚度大的部位向不受约束的自由端进行
B.应从不受约束的自由端向刚度大的部位进行
C.应从螺栓群中部开始向四周扩展逐个拧紧
D.应从螺栓群四周开始向中部集中逐个拧紧
E.同一接头中高强度螺栓的初拧、复拧、终拧应在24小时内完成


点击查看答案


177、单项选择题  关于交通标志施工安装的说法,错误的是()

A.在挖方路段的门架式标志基础与主体相关设施冲突时,只能调整标志设置的方案
B.在加工标志的支撑结构时,应保证钻孔、焊接等加工在钢材镀锌前完成
C.标志支撑结构的架设应在基础混凝土强度达到要求后进行
D.门架标志结构整个安装过程应以高空吊车为工具,不允许施工人员在门架的横梁上作业


点击查看答案


178、单项选择题  水泥混凝土抗压强度试验试的正立方体标准试件是边长为()。

A、50mm
B、100mm
C、150mm
D、200mm


点击查看答案


179、单项选择题  砂井和袋装砂井的主要不同点在于()。

A.袋装砂井的抗剪强度较高
B.排水效果
C.砂井的抗剪强度较高
D.地基的强度增长率


点击查看答案


180、问答题

“悬臂施工、梁段预制、长线法施工工序”案例分析与答案解析题
背景材料:
某大桥为(50+4×80+50)m连续梁桥,主梁为双箱单室箱形结构,混凝土标号为50号,采用悬臂拼装施工工艺。梁段采用长线法预制,缆索吊装就位。
问题:
简要叙述长线法施工工序。


点击查看答案


181、多项选择题  以下关于换填法的作法正确的是:()

A.直接用砂、砾、卵石、片石等渗水性材料置换部分软土
B.先采用人工或机械挖除公路路堤下全部软土
C.换填强度较高的粘性土
D.换填砂、砾
E.换填卵石、片石


点击查看答案


182、名词解释  透水性试验


点击查看答案


183、问答题

背景:
某施工单位承接了一级公路M合同段路面施工任务,起点桩号K16+000,终点桩号K37+300,路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工,施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图如下。
图中拌和楼由物料贮存系统、搅拌主机和电气控制系统以及其他附属设施等组成。
由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。根据面层施工特点,施工单位配置了间歇式拌和楼、装运机械、滑模摊铺机、挖掘机、拉毛养护机械。

问题:
1.列式计算水泥混凝土拌合料的平均运距。(单位以m计,保留一位小数)
2.写出施工平面布置示意图中A区、B区的名称,补充水泥混凝土拌和站的基本组成系统。
3.结合该路面施工方法,指出应在何时采用何种手段插入拉杆。
4.针对监理工程师发现的问题,施工单位应如何处理?
5.补充至少两种面层施工机械。


点击查看答案


184、问答题

案例背景材料:
某施工单位参加了A高速公路所有交通安全设施的施工投标,并中标承担了交通标志的施工任务,现已拿到了本工程交通标志的施工图设计。
问题:
防眩设施的施工安装要求主要有哪些?


点击查看答案


185、问答题

某桥梁工程,为主跨30m的预应力混凝土空心板梁,跨越河流。该工程采用预制吊装,后张法施工。由于预制场设置在工地附近的空地上,因此基岩裸露。
【问题】1.该桥板梁预制的模板有何技术要求?
2.对板梁应开展哪些主要内容的检验?
3.预应力筋张拉后,施工人员冲洗孔道后立即压浆,从一个梁端的高孔位到低孔位依次压浆,当压浆泵油表显示最大压力时立即停止压浆,转入下一个孔道的施工。请指出以上操作的错误之处,并加以改正。
4.在预应力筋的加工和张拉中主要侧重什么方面的检验?


点击查看答案


186、问答题

[背景材料]
某桥梁主跨为50m预应力钢筋混凝土简支T型梁,T梁施工采用预制吊装,预应力采用后张法施工。施工单位根据预制梁的尺寸、数量、工期确定预制台座的数量、尺寸、对张拉机具作了校验,并对预应力的张拉、灌浆等施工工艺进行了控制。
[问题]:
对张拉机具的使用有哪些要求?
预应力张拉“双控”指标指哪两项?以哪一项为主?
3、应力筋张拉后,承包单位施工人员冲洗孔道后,立即进行压浆,使用压浆泵从孔道任意一端开始,直至梁另一端孔道溢出水泥浆即可。请指出以上操作有哪些错误,并改正。


点击查看答案


187、多项选择题  稀浆封层需要加快破乳时,可采用一定数量的()作填料。

A.石屑或砂
B.填料
C.乳化沥青
D.水泥
E.消石灰


点击查看答案


188、单项选择题  下列不属于隧道照明控制系统功能的是()。。

A.合理地设置隧道照明系统能避免隧道黑洞效应,保证行车安全
B.养护工作所需照明
C.根据洞外的照度变化和交通量的变化,对洞内照明强度进行调节
D.节约用电,降低运营费用


点击查看答案


189、单项选择题  ()适用于沥青表面处治、沥青贯入工路面、冷拌沥青混合料路面,修补裂缝,喷洒透层、粘层与封层等。

A.石油沥青
B.乳化沥青
C.改性沥青
D.改性乳化沥青


点击查看答案


190、名词解释  钢筋


点击查看答案


191、名词解释  轻质混凝土


点击查看答案


192、名词解释  孔隙比


点击查看答案


193、单项选择题  关于技术档案制度的叙述错误的是()

A.装订好的档案资料应在六个月内向城建档案馆办理移交手续
B.基本建设档案资料包括计算材料、声像材料等
C.项目竣工时应按有关办法将档案资料组卷归档装订
D.基本建设档案资料是指在整个建设过程中形成的应当归档的文件


点击查看答案


194、单项选择题  基础部分必须断开的是()。

A.伸缩缝
B.温度缝
C.沉降缝
D.施工缝


点击查看答案


195、单项选择题  以下有关特殊路基施工的说法,错误的是()。

A.抛石挤淤法的特点是施工复杂、困难
B.湿陷性黄土地基应采取拦截、排除地表水的措施,防止地表水下渗
C.填方路堤发生的滑坡,可采用反压土方或修建挡土墙等方法处理
D.在膨胀土地区,路堤会出现路基沉陷、边坡溜塌、路肩坍塌和滑坡的等变形破坏


点击查看答案


196、单项选择题  土石路堤施工松铺厚度应控制在()以内。

A.20cm
B.30cm
C.40cm
D.50cm


点击查看答案


197、多项选择题  土工格栅在软土处理中的作用包括()。

A.格栅表面与土的摩擦作用
B.格栅孔眼对土的锁定作用
C.格栅肋的被动抗阻作用
D.纵向排水作用
E.横向排水作用


点击查看答案


198、名词解释  承载板试验


点击查看答案


199、多项选择题  不适宜招标的公路建设项目有()。

A、工程总造价超过50亿元的高速公路
B、涉及国家机密
C、抢险救灾
D、利用扶贫资金实行民办公助的
E、利用扶贫资金实行以工代赈的


点击查看答案


200、单项选择题  加固湿陷性黄土,不宜采用的方法有()。

A.强夯法
B.排水板法
C.预浸法
D.化学加固法


点击查看答案


201、名词解释  路面透水度测定


点击查看答案


202、单项选择题  ()是指在发生安全生产事故时必须坚持的处理原则,即事故原因不查清不放过,事故责任人没处理不放过,事故相关者没有得到应有的教育不放过,事故的防范措施不落实不放过。

A.“一票否决”的原则
B.“四不放过”的原则”
C.“一岗双责”制的原则
D.“安全第一”的原则


点击查看答案


203、多项选择题  软土的工程特性有()

A.天然含水量高
B.透水性好
C.孔隙比大
D.抗剪能力低


点击查看答案


204、问答题

背景材料:
为加强对公路工程设计变更的管理,《公路工程设计变更管理办法》规定:重大设计变更由交通部负责审批。较大设计变更由省级交通主管部门负责审批。项目法人负责对一般设计变更进行审查,并应当加强对公路工程设计变更实施的管理。对一般设计变更建议,由项目法人根据审查核实情况或者论证结果决定是否开展设计变更的勘察设计工作。对较大设计变更和重大设计变更建议,项目法人经审查论证确认后,向省级交通主管部门提出公路工程设计变更的申请。
问题:
(1)对较大设计变更和重大设计变更,项目法人应做哪些工作?并提交哪些材料?
(2)项目法人在报审设计变更文件时,应当提交哪些材料?


点击查看答案


205、多项选择题  不可作换填法垫层的有()。

A.淤泥
B.杂填土
C.中砂
D.淤泥质土


点击查看答案


206、单项选择题  工程竣工验收合格之日起最多()日内,建设单位应向当地建设行政主管部门备案。

A.7
B.15
C.30
D.90


点击查看答案


207、名词解释  砂浆稠度仪


点击查看答案


208、问答题

公路工程施工招标投标管理案例分析与答案解析题:
1.背景资料
施工企业A受到某省行业主管部门通报,禁止其在本省本行业内参与投标,有效期为2008年8月1日至2009年8月1日。
该省某项目一在2009年7月10日发出招标公告,报名截止日期为2009年7月16日,投标截止日期为2009年8月10日。
该省某项目二在2009年7月29日发出招标公告,报名戳止日期为2009年8月4日,投标截止日期为2009年8月13日。
2.问题:
施工企业A参与这两个项目的投标,是否具备合法性?为什么?


点击查看答案


209、名词解释  工程车


点击查看答案


210、单项选择题  在路基爆破施工中,可以对开挖眼以外的山体起保护作用的爆破技术是()

A.光面爆破
B.预裂爆破
C.微差爆破
D.定向爆破


点击查看答案


211、多项选择题  管式渗沟的泄水管一般可用()制作。

A.钢材
B.石棉
C.塑料
D.混凝土


点击查看答案


212、名词解释  水泥混凝土混合料拌和设备


点击查看答案


213、单项选择题  以下()设施既可以用于排地下水,也可用于排地面水。

A.拦水带
B.排水沟
C.渗沟
D.检查井


点击查看答案


214、单项选择题  在整个公路工程合同体系中,核心合同是()

A.勘察合同
B.施工合同
C.设计合同
D.供货合同


点击查看答案


215、单项选择题  下列选项中,不属于桥梁工程施工周转材料的是()。

A.钢模
B.脚手架
C.移动模架
D.塔吊使用的轻轨


点击查看答案


216、问答题

[背景材料]某高速公路D合同段,K23+340为一座桥跨结构为30m的连续箱梁,桥高21米,共计32片箱梁,单梁约重80吨,该桥右侧为一大块麦地,经理部布置为预制场。确定的预制安装施工方案为:设32个台座,全部预制完成后,采用130吨吊车装就位。工程部门作出主要施工方案如下:
1、人工清表10cm,放样32个台座,立模,现浇15m厚C20砼,埋设对拉杆预留孔,台座顶面撒水泥抹光平整。
2、外模采用已经使用过的同尺寸箱梁的定型钢模板,内模采用木模外包镀锌铁皮,所有模板试拼合格。
3、底模上铺一层硬质复合胶板,在胶板上制作钢筋骨架。为了钢绞线准确定位,将钢绞线绑扎成束,穿入圆形波纹管中,在钢筋骨架制作过程中按设计坐标固定在钢筋骨架上。钢绞线下料长度考虑张拉工作长度。
4、安装端模板和外侧钢模,监理工程师检查同意后,砼吊装入模。先浇底板砼,再安装内模,后浇侧墙和顶板,均用插入式振捣棒振捣密实。满足强度要求时,拆除内模,浇筑封端砼,履盖养生7天。
5、强度达到规定要求后,进行张拉作业。千斤顶共2台,在另一工地上校验后才使用一个月,可直接进行张拉控制作业。计划单端张拉,使用一台千斤顶,另一台备用。
6、按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,双控指标严格控制钢绞线张拉。保证按设计张拉应力匀速缓慢增加,张拉到设计应力相应油表刻度时,立即锚固。
7、拆除张拉设备,将孔道冲洗干净,吹除积水,尽早压注水泥浆。压浆时使用压浆机从梁的一端向另一端压浆,当梁的另一端流出浓浆时,堵塞压浆孔,稳压1分钟后,封闭压浆端浆孔。
8、按要求养生,当水泥浆强度满足设计要求后,可移运吊装。
[问题]:
请你指出写明的方案中的不当之处,并说明理由。


点击查看答案


217、单项选择题  只在接缝区和局部范围(边缘和角隅)处配置钢筋的混凝土路面叫()路面。

A.普通混凝土
B.钢筋混凝土
C.连续配筋混凝土
D.预应力混凝土


点击查看答案


218、问答题

某桥梁桥台采用扩大基础,桥墩采用钻孔灌注桩基础。为确保基础施工质量符合设计要求,需要设置质量控制点,并做好完工后的检验工作。
[问题]:
1、扩大基础主要的质量控制点有哪些?
2、钻孔灌注桩主要的质量控制点有哪些?
3、明挖地基的主要检验内容有哪些?


点击查看答案


219、名词解释  条水泥混凝土混合料摊铺机


点击查看答案


220、单项选择题  降低施工项目成本的措施如下说法中错误的是()。

A.进行合同交底可以降低成本
B.正确选择施工方案是降低成本的关键之一
C.以技术优势来取得经济效益是降低成本的一个关键之一
D.放慢施工进度是降低成本的一个关键之一


点击查看答案


221、单项选择题  预拱度的控制属于()类型桥梁施工控制的要点。

A.简支梁桥
B.连续梁桥
C.拱桥
D.悬索桥


点击查看答案


222、单项选择题  下封层宜采用层铺法表面处治或稀浆封层法施工,下封层的厚度不宜小于()mm,且做到完全密水。

A、5
B、6
C、8


点击查看答案


223、问答题  某施工单位承接了某高速公路A合同段的施工任务,其中包括8km的路基、路面工程和一座跨径80m的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200~300m。施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个段落按每段25天,面层的三个段落按每段15天等节拍组织线性流水施工,并绘制了总体进度计划(见下图)。合同约定工期为300天,并规定每提前工期1天,奖励0.5万元;每拖延工期1天,罚款0.8万元。在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为70天。在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10天,导致人员和租赁的施工机具窝工10天,项目部在规定时间内就此向监理公司提出了费用索赔。


点击查看答案


224、问答题

案例背景资料(06考点):“软土地基”案例分析与答案解析
某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。
在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
问题:
1.本项目若采用抛石挤淤的方法处理软基,是否合理?说明理由。
2.根据背景材料所述,按施工的先后顺序列出砂井的施工工艺。
3.选择施工机械时,除了考虑作业内容外,还应考虑哪些因素?针对土石填筑施工,项目部所选择的机械是否妥当?说明理由。


点击查看答案


225、问答题

背景
某高速公路特大桥主桥垒长820m(2×50m+9×80m),为变截面预应力连续箱梁桥,分上下游两幅,每幅单箱单室,顶板宽13m底板宽6.5m,箱梁采用长线法台座预制,缆索吊装,悬臂拼装。
为加强安全管理,项目部在全桥施工过程中建立了安全生产相关制度,实行了安全生产责任制,并对危险性较大工程编制了安全施工专项方案。
为保证工程质量,项目部加强进场材料管理,对钢筋、钢绞线、水泥等重要材严格检测其质量证明书、包装、标志和规格,在工地试验室,对砂卵石等地材严格按规范要求进行试验检测,某次卵石试验中,由于出现记录错误,试验人员立即当场用涂改液涂改更正,并将试验记录按要求保存。
缆索吊装系统主要由塔架、主索(承重索)、起吊索、牵引索、扣索、工作索、天车(滑轮索)、索鞍、锚碇等组成。塔架高度85m,采用钢制万能杆件联接组拼,塔架示意图如下图所示。
主索锚基坑地层及断面示意图如右图所示,基坑开挖完成后混凝土浇筑前突降大雨,基坑出现大面积垮塌,并导致2人受伤,主桥墩柱、盖梁施工完成后,安放支座、现浇主梁0块混凝土,然后吊拼1块箱梁,同时进行墩顶箱梁的临时固结,再依次拼接各梁段。


【问题】
1.图1中A是何种设施?说明设置A的主要要求。
2.结合背景资料,说明图中B的大小的要求,图中对微风化砂岩开挖坡度设为1:0是否正确?说明理由。确定上层土层开挖坡度时应主要考虑哪些因素?
3.结合图和背景资料,为防止同类垮塌事故,该基坑开挖时可采取哪些处理措施?
4.补充对钢绞线还需进行的检查项目,改正对砂卵石地材试验检测记录的错误做法。
5.简要说明墩顶箱梁“临时固结”的施工步骤。
6.结合背景资料描述的施工内容,根据交通运输部《公路水运工程安全生产监督管理办法》,项目部应编制哪几个主桥施工安全专项方案?


点击查看答案


226、问答题

[背景材料]
某大桥,全长5000m,其中主桥主跨为210m的连续钢结构,主桥下部构造为钢结构墩,采用宽1.8m的实心双薄壁墩,连续墩采用实心墩,主桥钢构墩采用桩径2.0m,桩长93m的摩擦桩。其中2号墩地处岩层较破碎,采用便道筑岛,砂袋护面,MT-150钻机全护筒钻机成孔。钻机采用日本三菱重工产品,机身长10.57m,宽3.8m,高16.06m,自重51t,随机附带钢护筒,每节分别长2m,3m,6m。施工过程中,安放钢笼时,钢筋笼直接支撑在孔底。导管采用MT-150钻孔机配套设备,为直径250mm,长分别为1m,2m,3m。混凝土在拌和站自动计量上料拌和,三台罐车运输,现场用泵车将混凝土直接输送到导管内。导管提离孔底20~30cm,剪球后,导管埋深为2~4m。护筒根据上拔的具体情况逐节拆除,其中在混凝土中保持了最大深度为0.5m。混凝土灌注过程中出现坍孔,用抽泥机清理后继续灌注混凝土,完成后发现有断桩。

[问题]:
1、出现坍孔的原因是什么?
2出现断桩的原因是什么?


点击查看答案


227、名词解释  路面曲率半径测定仪


点击查看答案


228、单项选择题  土的最佳含水量是土基达到()所对应的含水量。

A.天然密度
B.平均密度
C.毛体积密度
D.最大干密度


点击查看答案


229、问答题

背景材料:某桥基础为6根2.0m的桩基,桩长35m,桩顶设置承台.地质条件如下:原地面往下依次为2m的覆盖层和含15%砂砾石的土,施工水位比桩顶高1.5m,施工单位拟选用正循环回转转机,钢护筒结构,采用导管法灌注水下混凝土.
问题:
1.在成孔过程中应注意哪些方面?
2.在清孔过程中应注意哪些方面?
3.如何进行水下混凝土的浇筑?
4.正循环回转转机是否可行?除此之外还有那几种成孔设备,各自的适应范围是什么?


点击查看答案


230、问答题

背景材料:
某公司承接某项桥梁工程施工。为确保工程优质,按合同工期完成,降低工程成本,该公司在施工前进行了较充分的施工准备:如做好施工现场准备,修建施工临时设施,进行施工测量及复核测量资料,依据招、投标文件、施工合同、设计文件等编制施工组织设计。本桥梁工程系大体积混凝土墩台基础。
问题:
1、简述编制桥梁施工组织设计一般包括哪些内容?
2、在确定施工方法时,对于哪些情况不仅要拟订出操作程序和方法,还应提出质量要求和技术措施?
3、施工方案是施工组织设计的核心部分,对于大体积混凝土施工可能出现的裂缝,可采用哪些措施控制和预防?


点击查看答案


231、问答题

“图纸会审”案例分析与答案解析题
背景材料:
某施工单位承接了一座特大型桥梁工程,施工前由建设单位组织了图纸会审,设计单位进行技术交底,施工单位参加。发现其中基础设计由于地质条件的改变,需要进行局部设计变更,为了节省时间,建设单位委托施工单位根据现场实际情况对设计进行适当调整。在各方努力下,工程顺利完成。
问题:
(1)背景中提及的图纸会审属于哪类会审?
(2)按照会审制度的要求,分析背景中存在的问题,并给出正确的做法。


点击查看答案


232、名词解释  马歇尔稳定度仪


点击查看答案


233、问答题

案例背景材料:
某段土方填筑路基施工完成之后进行了压实度和弯沉值检测,压实度采用环刀法。弯沉采用贝克曼梁法。
问题:
1、弯沉测试除贝克曼梁法外还有哪些方法?2、压实度的检测方法还有哪些?其中规范规定的试验方法是什么?


点击查看答案


234、单项选择题  不属于拱桥支架施工常见质量控制点的是()

A.支架基础承载力控制
B.拱架加载控制
C.卸架工艺控制
D.砌体强度控制


点击查看答案


235、名词解释  钻孔机(钻探机)


点击查看答案


236、问答题

背景材料:
某高速公路的机电系统,包括监控、收费、通信系统。该高速公路的监控系统管理体制为两级:省监控中心→路监控中心。收费系统中计重系统采取了超限管理系统。
问题:
1.该收费系统的收费视频监视子系统作为分项工程进行施工,并采用二级监视方式,请问分别为哪两级。
2.超限管理系统一般在什么地方设置检测点?其特点是什么?
3.此高速公路通信系统可能会包括哪些子系统?
4.高速公路的监控系统管理体制除了采用两级管理的方式,还可以采用三级管理方式,请写出分别是哪三级。


点击查看答案


237、多项选择题  下列土工合成材料,可用于防治路面反射裂缝的有()

A.塑料格栅
B.油毛毡
C.玻璃纤维格栅
D.土工织物
E.聚丙乙烯拉筋带


点击查看答案


238、多项选择题  钻孔灌注桩施工中,制备泥浆的主要作用有()

A.冷却钻头
B.润滑钻具
C.浮悬钻渣
D.防止坍孔
E.减少孔内静水压力


点击查看答案


239、名词解释  车辙试验


点击查看答案


240、多项选择题  材料计划管理的内容有()。

A.材料需用量计划
B.材料供应计划
C.材料采购计划
D.材料用款计划
E.量差考核


点击查看答案


241、单项选择题  在分包合同履行过程中,由于设计图纸错误引起分包商的权益受到损害,分包商应向()提出索赔要求。

A.业主
B.监理
C.设计方
D.承包商


点击查看答案


242、多项选择题  软土地基常用的处理措施有()。

A.超载预压
B.抛石挤淤
C.土工织物铺垫
D.粒料桩


点击查看答案


243、单项选择题  不均匀的基础变形会使混凝土板与基层脱空,在车轮荷载作用下板产生过大的()而遭破坏。

A.压应力
B.剪应力
C.附加力
D.弯拉应力


点击查看答案


244、多项选择题  水泥混凝土面层铺筑的方法有三辊轴机组铺筑及()等。

A.预制砼块铺砌
B.滑模机械铺筑
C.轨道摊铺机铺筑
D.小型机具铺筑
E.碾压混凝土


点击查看答案


245、名词解释  水泥安定性试验


点击查看答案


246、问答题

背景材料:江南大桥项目经理部采用专家会议法的方式就加强成本管理,降低工程施工项目成本这一议题召集技术、材料、合同、财务、质安等部门和有关作业班组举行了一次专题会议,大家就降低施工项目成本的方法和途径进行了热烈的讨论。技术部的李工说:正确选择施工方案是降低成本的关键所在。因此,必须制定先进的、经济合理的施工方案。材料部的王工说:要降低项目成本,必须以降低材料成本。
……问题:
1.施工方案主要包括哪些内容?为什么说正确选择施工方案是降低成本的关键所在。
2.降低材料成本应该考虑哪些方面的内容?


点击查看答案


247、单项选择题  路堤填筑前,应通过取土试验确定填料最小强度和()。

A.最大粒径
B.平均粒径
C.CBR值
D.松方系数


点击查看答案


248、问答题

案例背景材料:“路面工程质量检验”案例答案解析题
某一级公路工程K9+000~K36+000段路面结构形式为:底基层采用填隙碎石、基层采用水泥稳定碎石、面层采用C30水泥混凝土。施工工期安排在某年夏天,日间气温高达36℃,工程任务重、工期紧。路面施工完成后,该项目的施工单位对路面底基层、基层、面层进行了施工质量自检。对填隙碎石底基层检验实测了平整度、纵断高程、宽度、厚度、横坡。对水泥混凝土面层的检验实测了平整度、中线平面偏位、抗滑构造深度等,平整度用平整度仪按全线每车道每200m测1处,中线平面偏位用经纬仪进行检测,每200m测2点,抗滑构造深度用铺砂法进行检测,每200m测1处。检测结果均符合要求。
问题:
(1)该施工单位对填隙碎石的实测项目是否全面?说明理由。
(2)指出施工单位对水泥混凝土面层的检验存在什么问题?


点击查看答案


249、名词解释  钢筋冷拉机


点击查看答案


250、名词解释  洗净剂喷布车


点击查看答案


251、单项选择题  沿河防护、()属于路基防护工程的两种类型。

A.坡面防护
B.路堤防护
C.植物防护
D.间接防护


点击查看答案


252、名词解释  盾构(盾构挖掘机)


点击查看答案


253、单项选择题  预制梁板时,底模若使用不锈钢模板,钢板厚度不小于()mm。

A.5
B.6
C.7
D.8


点击查看答案


254、问答题

“土方路基”案例答案解析题
案例背景材料:
某高速公路土方路基填筑施工完成后,路基表面实测了压实度、纵断高程、中线偏位、宽度、横坡项目,且符合相关要求。
问题:
(1)在土方路基实测项目中,还应实测哪些项目?
(2)该压实度满足要求的规定值是多少?


点击查看答案


255、问答题

某条高速公路全长80km,路段上有6个互通立交,并有1.8km和2.lkm的长隧道两座。根据提供的交通量,两个隧道都设计有通风、照明及隧道变电所,并有完整的监控系统及通信系统。该路设有→处监控分中心,能实现隧道变电所无人值守,能和省监控中心实现联网互传信息,以及为运营管理者提供信息。
问题:
(1)此路的监控系统按功能分为哪些子系统?
(2)此路的监控系统具有哪些主要功能?


点击查看答案


256、单项选择题  为保护开挖界限以外山体,使拟爆体与山体分开,可采用的爆破方法是()。

A.预裂爆破
B.光面爆破
C.微差爆破
D.洞室爆破


点击查看答案


257、问答题

某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为Ⅴ级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为Ⅴ级。其中左线隧道进口桩号为K17+260,设计控制标高为230.0m,隧道出口桩号为K18+070,设计控制标高为230.0m。中标单位的投标文件中工程量清单摘录如下。

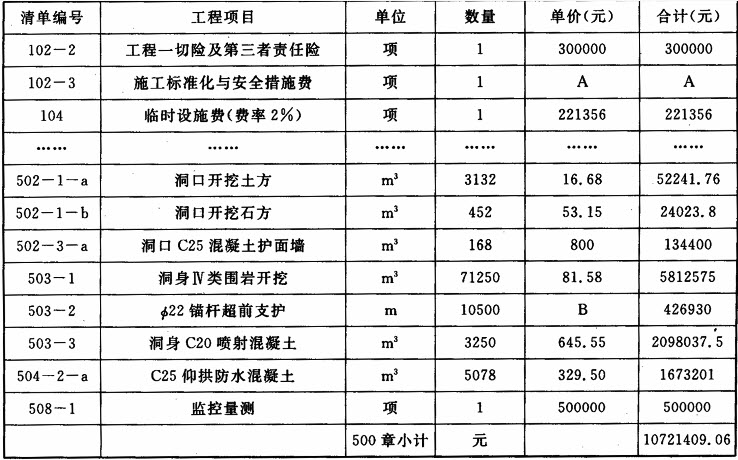

清单前言中规定,当工程量清单中工程量变化幅度在±15%以内时,其结算单价不做调整。当实际完成工程量超过清单工程数量15%时,超出部分的结算单价在清单单价基础上下降10%,反之上涨10%。该施工单位中标后进入施工阶段,为保证施工安全,在隧道掘进过程中采用了地质雷达进行地质超前预报,并成功预测隧道中部存在一个较大的溶洞。施工单位作为施工总承包方,将隧道开挖分包给专业劳务公司,为规避安全风险,要求该劳务公司购买"工程一切险"。施工结束时,实际完成的"503-2"工程量为12500m,"503-3"工程量为3365m3,并增加了"洞口C25喷射混凝土"124.6m3。

1.左线隧道按长度划分属于哪一种?从隧道进出口标高分析,该隧道设计中宜采用哪种形式的纵坡?分别说明理由。
2.结合地质条件的描述,指出本隧道可能遇到的不良地质情况及危害有哪些?


点击查看答案


258、多项选择题  钻孔灌注桩施工中,制备泥浆的主要作用有()。

A.冷却钻头
B.润滑钻具
C.浮悬钻渣
D.防止坍孔
E.减少孔内静水压力


点击查看答案


259、单项选择题  冬季开挖路堑表层1m以下冻土层可选用()方法。

A.爆破冻土
B.机械破冻
C.人工破冻
D.自然破冻


点击查看答案


260、单项选择题  ()适用于地表下0.5~3.0m之间的软土处治。

A.表层处理法
B.重压排水法
C.垂直排水固结法
D.换填法


点击查看答案


261、单项选择题  收费系统中的内部对讲系统不包括()。

A.有线广播系统
B.收费站内对讲主机
C.收费亭内对讲分机
D.通信线缆


点击查看答案


262、名词解释  点控制


点击查看答案


263、单项选择题  路面施工中需要使用矿粉的是()

A.沥青表面处治路面
B.沥青碎石路面
C.沥青混凝土路面
D.沥青贯入式路面


点击查看答案


264、问答题

背景资料:
某施工单位承接了10km的一级公路工程项目,其中包含一座长2260m的双车道隧道。隧道进口洞顶覆盖层较薄,出口段的路堑地段受落石和塌方危害,隧道进出口段均设置25m的拱式明洞。其中,进口段的路堑对明洞有偏压,路床有软基处理,出口段的路堑对明洞无偏压。隧道开挖后及时进行了初期支护,支护采用了"潮喷法"喷射混凝土加锚杆的方式。隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样按每组三个试块,共抽取36组,试验时发现其中有2组试块抗压强度平均值为设计强度为90%、87%,其他各项指标符合要求。检查中还发现,喷射混凝土局部有裂缝、脱落、露筋等情况。通过施工中的监控量测,确定围岩变形稳定后,修筑防水层及进行第二次衬砌。隧道洞口段路面采用水泥混凝土路面,路面结构层自上而下为:20cm厚C30水泥混凝土面层;20cm厚水泥稳定碎石层;20cm厚填隙碎石基层。路面施工完成后进行了隧道通风、照明设施的施工。

1.喷射混凝土的抗压强度是否合格?说明理由。针对喷射混凝土出现的局部裂缝、脱落、露筋等缺陷,提出处理意见。
2.补充路面施工完成后,隧道中还需要施工的其他附属设施。


点击查看答案


265、问答题

背景材料:某高速公路D合同段K28十135为一座10m×30m先简支后边续T形梁,5跨一联。T形梁采用预制安装施工,8月中旬制作台座时未考虑预挠度值(使用旧钢模板,原模板制作时未设计挠度值),张拉时按设计拉力控制油表读数,按理论伸长量控制钢绞线伸长量,其弹性模量比理论弹性模量大,梁体制作一半时进入冬期施工,被迫停工。第二年4月开始接着预制和安装,6月初起拱值最大达到10cm。盖梁施工时,未对其顶标高进行调整。预制梁体时,梁体盖梁未设计横坡(桥面横坡1:1。5)。施工防水混凝土铺装层时,综合考虑下列因素:铺装层厚度,顶面标高,防水混凝土铺装层厚度(设计为10cm)施工人员提出防水层标高提高5cm,沥青面层厚度不变,两桥台处顺坡处理。浇注防水混凝土铺装层时,严格控制防水层混凝土材质,单幅一次浇筑,不平整处利用高强度砂浆找平。
问题:指出以上梁体预制和防水混凝土铺装层施工方法,对桥面铺装病害防治方面的错误之处。


点击查看答案


266、多项选择题  桥梁明挖扩大基础施工在基坑开挖基坑前,应做好的工作有()。

A.复核基坑中心线、方向和高程
B.根据实际情况确定开挖坡度
C.确定支护方案
D.设计地面的防水,排水措施
E.安设护筒


点击查看答案


267、单项选择题  对合格以上的建设项目签发《公路工程竣工验收鉴定书》,应由()签发。

A、质量监督站
B、建设单位
C、竣工验收委员会
D、监理单位


点击查看答案


268、单项选择题  某段急流槽由多个纵坡连接时,要求()。

A.上陡下缓
B.坡度相同
C.下陡上缓
D.纵坡超过1∶2


点击查看答案


269、名词解释  中央控制台


点击查看答案


270、多项选择题  关于施工现场配电系统设置的说法,正确的有()。

A.配电系统应采用配电柜或总配电箱、分配电箱、开关箱三级配电方式
B.分配电箱与开关箱的距离不得超过30m
C.开关箱与其控制的固定式用电设备的水平距离不宜超过3m
D.同一个开关箱最多只可以直接控制2台用电设备
E.固定式配电箱的中心点与地面的垂直距离应为0.8-1.6m


点击查看答案


271、问答题

某山区二级公路有一座分离式隧道,左线起止桩号为ZK3+640~ZK4+560,右线起止桩号为YK3+615~YK4+670,进出口段为浅埋段,Ⅳ级围岩,洞身穿越地层岩性主要为砂岩、泥岩砂岩互层,Ⅱ、Ⅲ级围岩。该隧道采用新奥法施工,施工单位要求开挖时尽量减少对围岩的扰动,开挖后及时施作初期喷锚支护,严格按规范要求进行量测,并适时对围岩施作封闭支护。下图为施工监控量测得出的位移一时间曲线示意图。施工单位项目部实行安全责任目标管理,决定由专职安全员对隧道的安全生产全面负责。爆破施工前招聘了8名员工,并立即由专职安全员进行培训,经项目部考核合格后安排从事爆破作业。施工过程中,要求电钻工戴棉纱手套,穿绝缘胶鞋;隧道开挖及衬砌作业地段的照明电压为110~220V。

1.指出在图形中,应在OA、AB、BC哪一段进行数据处理或回归分析.其目的是什么?
2.指出施工单位在施工安全管理方面的错误做法并改正。


点击查看答案


272、名词解释  疲劳试验


点击查看答案


273、问答题

【背景】甲单位承担了一道路工程。由于该项目周边环境繁杂,施工干扰大,为了确保道路工程项目的施工质量,公司委派一名经验丰富的项目经理进行项目管理,并要求施工中加强现场质量控制。各相关部门按各自职责做好本职工作,确保质量控制的有效性。
【问题】
1.质量控制关键点的控制包括哪些方面?
2.现场质量检查控制的方法主要有哪些?
3.概括总结现场质量检查的内容。


点击查看答案


274、多项选择题  某公路工程发生一质量问题,问题发生后,施工单位应在2d内书面上报()。

A、建设单位
B、监理单位
C、设计单位
D、勘察单位
E、质量监督站


点击查看答案


275、单项选择题  斜拉桥属于()。

A.梁式桥
B.组合体系桥
C.拱式桥
D.吊桥


点击查看答案


276、问答题

弯山隧道是某高速公路第七合同段的一座分离式隧道,双向6车道,宽2×14m。左线ZK44+300~ZK45+700,长度1400m,右线YK44+310~YK45+722.3,长度1412.3m,洞身围岩为Ⅱ级~Ⅳ级,施工单位按新奥法组织施工,为防止左右洞在同一断面同时开挖,对两隧道之间围岩产生较大的影响,采用右洞从进口主攻、左洞从出口主攻的方法开挖。隧道立面示意图见下图。
开挖采用钻爆法施工,采用光面爆破技术开挖。进出口主要各配备1台凿岩台车钻眼,1台挖掘机配合1台侧卸式装载机装碴,6台15t自卸汽车出碴。洞口Ⅳ级围岩采用超前小导管注浆及超前砂浆锚杆、钢筋网喷射混凝土、钢拱架支护,Ⅲ级围岩采用组合锚杆、喷射钢纤维混凝土支护。支护施工中,施工单位采用的工序包括:①开挖;②超前支护;③初喷;④锚杆、钢筋网、钢拱架;⑤复喷至设计厚度。该隧道洞内Ⅲ、Ⅳ类围岩采用HBC422组合式锚杆,超前砂浆锚杆采用钻机钻孔;Ⅳ级围岩地段锚杆孔均采用电工手持YT28风钻钻眼;Ⅲ级围岩锚杆孔均采用台车钻眼,采用高压注浆泵注浆。喷射混凝土采用于喷工艺施作。施工中施工单位认真落实超前地质预报和监控量测工作,确保隧道施工不出现塌方事故。隧道监测项目见下表。

1.该隧道内的施工排水用什么方法?
2.该隧道的监测项目表中哪些属于必测项目?必测项目还差哪个项目?


点击查看答案


277、单项选择题  水泥混凝土道路荷载应力的计算是应用有限元法对轴载作用于()矩形板纵向边缘中部所产生的荷载应力进行计算分析。

A.两边自由
B.三边自由
C.四边自由
D.一边自由


点击查看答案


278、名词解释  触控试验


点击查看答案


279、单项选择题  下列级别中,不属于全国公路建设从业单位信用评价等级的是()

A.E级
B.AA级
C.D级
D.B级


点击查看答案


280、问答题  背景材料:某公路桥梁,下部构造为桩柱式桥墩,重力式桥台。施工单位工程部门在编制工程质量控制体系实施细则时,对墩柱施工中规定质量控制关键点如下:
(1)柱身钢筋骨架质量控制;
(2)柱身平面位置控制;
(3)柱身模板强度、刚度和支撑定位控制;
(4)柱身混凝土分层浇筑振捣质量控制。在进行关键点质量控制的措施上,要求相关检测数据必须满足质量评定标准规定的偏差值,并规定墩柱主要检测内容为:断面尺寸,柱墩顶高程、竖直度、相邻间距。
问题:
(1)上述质量控制点设置有否正确?说明理由。
(2)如果基本要求满足评定标准规定,按以上墩柱主要检测内容检测合格,对混凝土浇筑外观签定扣分后,可否进行其分项工程质量评定?如不能进行,请说明理由。


点击查看答案


281、多项选择题  石质路堑施工开挖方式包括()。

A.钻爆开挖
B.静态破碎法
C.直接应用机械开挖
D.人工破碎法
E.重压法


点击查看答案


282、单项选择题  在施工组织设汁的基本内容中,()主要用于指导准备工作的进行,为施工创造物质技术条件。

A、总说明
B、施工方案
C、施工进度计划
D、施工现场平面布置


点击查看答案


283、多项选择题  粒料类基层按照粒料密实程度和受力特点可以分为()。

A、嵌锁型
B、胶结型
C、级配型
D、密封型
E、摩擦型


点击查看答案


284、单项选择题  缆索护栏属于()。

A、刚性护栏
B、半刚性护栏
C、柔性护栏
D、一般护栏


点击查看答案


285、单项选择题  在各种防护工程中种草防护适用于()。

A.适用于l:1.5或更缓的边坡上
B.适用于需要迅速绿化的土质边坡
C.边坡稳定坡面冲刷轻微的路堤


点击查看答案


286、单项选择题  重大质量事故发生后,事故单位报告的时限是()。

A、2d内
B、3d内
C、12h内
D、2h内


点击查看答案


287、单项选择题  关于超载预压的目的,不正确的是()。

A.提高地基强度
B.含水量基本不变
C.提高固结度
D.饱和度基本不变


点击查看答案


288、多项选择题  根据《公路工程国内招投标文件范本》的相关规定,投标人的投标文件包括()

A.投标担保
B.授权书
C.联合体协议书
D.施工组织设计
E.选择方案及其报价


点击查看答案


289、多项选择题  应暂时停止喷涂施工的天气状况有()。

A.夜间
B.雨天
C.风天
D.温度高于10℃时的白天
E.温度高于10℃时的夜间


点击查看答案


290、名词解释  蛙式打夯机


点击查看答案


291、多项选择题  适用各级公路的粒料类底基层有()。

A、天然砂砾底基层
B、级配砾石底基层
C、级配碎石底基层
D、填隙碎石底基层
E、水泥稳定碎石基层


点击查看答案


292、单项选择题  公路隧道结构构造,由主体构造物和()两大类组成。

A.岩层
B.明洞
C.承台
D.附属构造物


点击查看答案


293、问答题

“T形截面简支梁桥”案例分析与答案解析题
背景材料:
某桥梁工程,设计为T形截面简支梁桥,施工技术人员为确保工程质量设置了如下一些质量控制点:
(1)支架施工;
(2)后浇段收缩控制;
(3)支座预埋件的位置控制;
(4)支座安装型号、方向的控制;
(5)伸缩缝安装质量的控制。
问题:
(1)质量控制关键点按什么原则设置?
(2)该技术人员所列的质量控制点是否妥当?说明理由。


点击查看答案


294、问答题

某公司承接了某一段紧邻居民区的一级道路改扩建工程。工程中包含一段长540m的新增路线(含下水道300m)和一段长330m的路面改造(含下水道180m),另需拆除一座旧人行天桥、新建一座立交桥。新增线路部分地下水位位于-4.0m处(原地面高程为±0.000m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用现浇施工。项目部组织有关人员编写了施工组织设计,其中进度计划见下图。

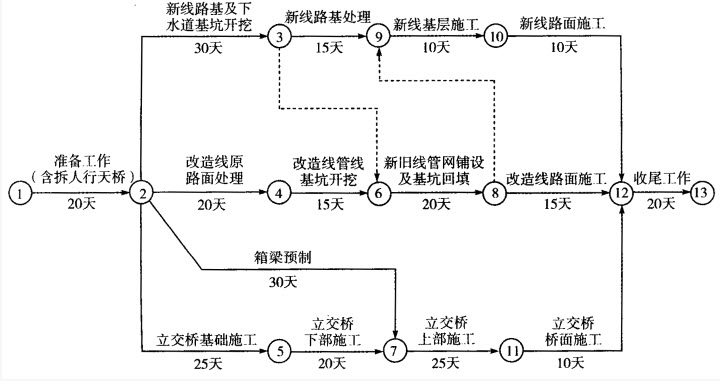

施工中发生了如下事件:事件1:在新增路线下水道基坑开挖施工中,由于提供的原有地下管网资料标注偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。事件3:箱梁预制时,业主提出修改设计,施工单位按设计变更要求拆除了部分已完工程,重新施工。造成施工方多支付人工费1万元,材料和机械费用2万元,并导致预制工作暂停2天。事件4:由于相关事件对工期造成的影响,为保证工期,施工单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。项目部针对施工中发生的可能索赔的项目,积极收集相关资料,并按合同规定程序向业主提出索赔。

1.分析施工中先后发生的事件1、事件2对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
2.针对事件3,项目部是否可以提出工期和费用的索赔?说明理由。


点击查看答案


295、问答题

“导管法浇筑水下混凝土、钢筋笼上浮”案例分析与答案解析题
背景材料:
某桥基础为6根¢2.0m的桩基,桩长20m,地质条件如下:原地面往下依次为黏土、砂砾石、泥岩,承包人拟选用冲爪钻成孔.采用导管法灌注水下混凝土,导管使用前进行了水密试验,为防止导管沉放过程中接触钢筋笼,导管居中后快速沉放,并将导管底部沉放到距桩底1m处,之后开始浇筑混凝土.
问题:
1、施工单位采用导管法浇筑水下混凝土时存在哪些问题?
2、防治钢筋笼上浮的措施有哪些?


点击查看答案


296、单项选择题  在土方路堤施工中,原地面纵坡大于()的地段,可采用纵向分层法施工,沿纵坡分成,逐层填压密实。

A.8%
B.10%
C.12%
D.14%


点击查看答案


297、单项选择题  ()主要适用于围岩压力来得快、来得大,用于对围岩变形及下沉有较严格限制要求的软弱破碎围岩隧道中。如土砂质地层、强膨胀性地层、强流变性地层、裂隙发育的岩体、浅埋有显著偏压等围岩的隧道中。

A.超前锚杆
B.超前小导管
C.管棚
D.预注浆加固


点击查看答案


298、多项选择题  原地基原状土的强度不符合要求时,应进行换填,具体要求为()。

A.换填深度,应不小于15cm。
B.换填后予以分层压实到规定要求。
C.换填后予以压实到规定要求
D.换填深度,应不小于30cm
E.换填深度,应不大于30cm


点击查看答案


299、多项选择题  绿色施工“四节一环保”中的“四节一指()。

A.节地
B.节材
C.节电
D.节水
E.节能


点击查看答案


300、多项选择题  抛石挤淤时,下列说法正确的是()。

A.自高向低展开
B.片石不宜小于30cm
C.自两侧向中线展开
D.顶部设反滤层


点击查看答案


题库试看结束后微信扫下方二维码即可打包下载完整版《★公路工程》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后微信扫下方二维码即可打包下载完整版《公路工程:公路工程》题库,分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
】【打印繁体】 【关闭】 【返回顶部
下一篇哲学:美学必看考点(最新版)

问题咨询请搜索关注"91考试网"微信公众号后留言咨询
