2013年一级建造师执业资格考试机电工程真题及答案详解(三)
2016-02-26 12:50:37 来源:91考试网 作者:www.91exam.org 【
微信搜索关注"91考试网"公众号,领30元,获取公务员、事业编、教师等考试资料40G!
术要求,安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定,使单机试运行比原工序多用了3天,其后面的工序(群控试运行调试,竣工验收)均按工序时间实施,电梯安装比合同工期提前完工,交付业主。



【问题】

1.电梯安装前,项目部应提供哪些安装资料?

2.项目部在机房,井道的检查中,应关注哪几项安全技术措施?

3.消防电梯从开工到验收合格用了多少天?电梯安装工程合同比合同工期提前了多少天?

4.影响导轨安装精度的因素有几个?---套用P.41“影响设备安装精度的因素”回答,也可以从“人机料法环”五个方面分析回答

5.消防电梯完工后(考试卷面上写成“电梯完工后”是有缺陷的,因为一般电梯工程完工后并不需要申请消防验收,只有消防电梯有此要求,一般电梯工程只要随整体工程消防验收即可,而且背景资料中也是这样论述的)应向哪个机构申请消防验收?写出电梯层门的验收的要求。



案例题五(本题30分)

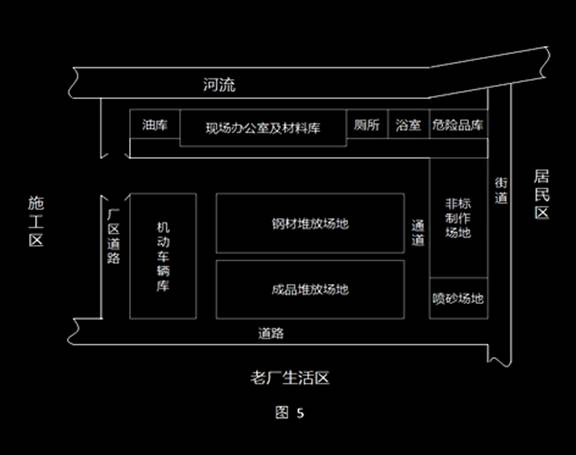

【背景资料】A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具工间,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。(见图5



  开工前,项目部遵循“开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制定了成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因此造成工程成本严重超过预期。

  在露天非标准工件制作时,分包商采用了CO2气体保护焊施焊,质检员予以制止。

  动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。

  在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:①设备制造质量问题,②建设单位工艺操作失误,③安装精度问题,建设单位与A公司因质量问题的责任范围发生争执。



【问题】

1.项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?

2.项目部在施工阶段应如何控制成本?

3.说明质检员在露天制作场地制止分包商继续作业的理由,应采取哪些措施以保证焊接质量?

4.分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?

5.分别指出保修期间出现的质量问题应如何解决?



2013年一级建造师执业资格考试
机电工程(参考答案及解析)





课程说明

1,国家考试的卷子从来没有用正式版本公开过,这里所用材料是根据各种渠道收集后经整理修订纠正以尽量还其真实面貌。

2,国家考试的答案从未正式公布过,我只是根据国家考试大纲上要求学员掌握的知识点给出参考答案。

3,讲解时对相关内容予以数量有限的展开和引申,因为那是精讲课程所要做的事而不是本次讲解的重点。

4,为防止以讹传讹,调整了背景资料中的错别字和读不通顺的词句。



一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意。错选,本题不得分)

1、设备安装基准线时要气施工图纸,按(   )来确定设备的纵横中心线。---P.14

A.土建提交的纵横中心线

B.土建预留孔的位置

C.设备底座地脚印的位置

D.建筑物的定位轴线

【正确答案】D

【试题解析】安装落准线的测量:放线就是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横向中心线并标注在中心标板上,作为设备安装的基准线。此题2010年考过一次,这是第二次出现,与它极其类似的出题点就是P.15长输管道定位方式有两种。



2、常用的焊接无损检测方法中,适合于焊缝内部缺陷检测的方法是(   )。---P.31

A.射线探伤               B.涡流探伤

C.磁性探伤               D.渗透探伤

【正确答案】A

【试题解析】射线探伤和超声探伤适合于焊缝内部缺陷的检测,磁粉、渗透和涡流适用干焊缝表面质量的检验。通过无损检测方法的优缺点和适用场合来出题,无损检测的另一个出题点是P.58上的长输管道无损检测的三种方法。



3、按埋置深度分类的机械设备基础是(   )。---P.34

A.箱式基础                B.垫层基础

C.减振基础                D.联合基础

【正确答案】D

【试题解析】按照埋置深度不同分为浅基础和深基础,浅基础包括扩展基础、联合基础、独立基础,深基础包括桩基础、沉井基础。类似的题在2011年考过一次,是根据材料组成不同进行分类的垫层基础。



4、在雷电特别强烈地区采用双避雷线,少雷地区不设避雷线的防雷方式适合于(  )的高压输电线路。---P.47

A500KV及以上                 B220~330KV

C110KV                        D35KV

【正确答案】C

【试题解析】110KV线路,一般沿全线装设避雷线,在雷电特别强烈地区采用双避雷线。在少雷区或运行经验证明雷电活动轻微的地区,可不沿线架设避雷线,但应装设自动重合阀。

  根据输电线路电压选题在书中有三个地方,2012年考的是P.309上根据电压选择高压走廊的宽度。



5、下列工业管道安装工程一般施工程序中,正确的是(   )。---P.53

A.管理与设备连接→仪表安装→调试与试运行

B.仪表安装→试压及清(吹)洗→防腐与保温

C.管道敷设→管道与设备连接→防腐与保温

D.管理与设备连接→试压及清(吹)洗→防腐与保温

【正确答案】B

【试题解析】考的是工业管道安装工程一般施工程序。此答案与P.71上叙述的内容并不一致,在2010年的案例题考试中绕开了这个有争议的地方,但今年出的是选择题而没有避开这个有争议的内容。

  P.71的第26行上写得很清楚:“直接安装在管道上的仪表,宜在管道吹扫后压力试验前安装;”下面一段指出:“直接安装在设备或管道上的仪表在安装完毕后,应随同设备或管道系统进行压力试验。”所以工业管道安装的这一段正确程序应该是:管道吹扫----仪表安装----整体试压----防腐与保温!



6、露天长输管道现场管段组装焊接时,焊接方法不宜采用(   )。---P.58

A.手工电弧下向焊

B.半自动焊

C.全自动焊

DCO2气体保护焊

【正确答案】D

【试题解析】长输管道管段组装焊接选择手工电弧下向焊、半自动焊、全自动焊焊接方式焊接管段。



7、容器的产品焊接试板应设置的部位是(   )。---P.60

A.筒节纵向焊缝的延长部位

B.筒节环向焊缝的中间部位

C.封头经向焊缝的延长部位

D.筒节纵向焊缝的起始部位

【正确答案】A

【试题解析】容器产品试板应设置在筒节纵向焊缝的延长部位,与筒节同时施焊。



8、下列不同材质的仪表管道,用管道外径的总数表示其最小允许弯曲半径,倍数从大到小依次为(  )。---P.74

A.高压钢管、紫铜管、塑料管

B.高压钢管、塑料管、紫铜管

C.塑料管、高压钢管、紫铜管

D.塑料管、紫铜管、高压钢管

【正确答案】B

【试题解析】高压钢管的弯曲半径宜大于管子外径的5 倍,其他金属管的弯曲半径宜大于管子外径的35 倍,塑料管的弯曲半径大于管子外径的45 倍。



9、检查埋地管道防腐结构涂层施工质量,不能采用目视检查的是(  )。---P.79

A.针孔                 B.气泡

C.粘接力               D.透底

【正确答案】C

【试题解析】对于复合层涂层防腐蚀结构的施工质量检测,除了涂层表面目视检测脱皮、漏涂、返锈、气泡、透底、针孔、流挂、皱皮、光亮与光滑、分色界限、颜色、刷纹外,还必须对干燥漆膜厚度用涂层测厚仪进行测厚。而粘结力只有用仪器才能测定。



10、按结构划分的绝热材料的是(  )。---P.86

A.有机材料                B.纤维材料

C.管壳材料                D.轻质材料

【正确答案】B

【试题解析】绝热材料分类五种方式,其中按照结构划分,可分为纤维类、颗粒类和发泡类。



11、工业炉砌筑锚固件材料的选用,除考虑使用时的环境温度外,还应考虑(   )。---P.90

A.砌筑时的环境温度          B.砌筑的方法

C.砌体的结构特点            D.砌体的膨胀缝隙

【正确答案】C

【试题解析】工业炉砌体中锚固件的选用,除了考虑环境温度条件,还要考虑砌体结构的特定。



12、采暖管道冲洗完毕后,应(   )、加热,进行试运行和调试。---P.95

A.试压                       B.通
