道上应设置几座支架?是否占用机动车道?说明理由。
3、施工支架专项方案需要哪些部门审批?
4、指出钢梁加工分包经济合同签订注意事项。
答案:
1、预应力方案、交通导行方案、吊装方案(案例背景中体现的,必须写在卷子上)
2、钢梁安装时在主干道上应设两座支架。应该占用机动车道。
理由:只有两道拼接缝位置位于主干道上
3、施工单位质量、技术、安全部门、项目经理部。监理有关部门、业主有关部门、相关论证部门(问的是部门,则回答部门)
4、工期质量满足总包及业主的要求、预付款的数量及扣回方式、付款方式及付款节点、质保金的比例、违约责任、争议的处理(注意题目中为经济合同,则多写与钱方面有关的事项,写其他的没有意义)
(二)
背景资料

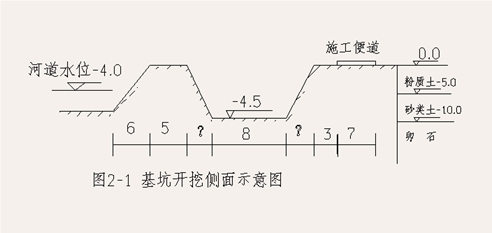

A 公司承建一座桥梁工程,将跨河桥的桥台土方开挖工程分包给B公司,桥台基坑底尺寸为 50×8m,深 4.5m;施工期河道水位为-4.0m,基坑顶远离河道一侧设置钢场和施工便道(用于弃土和混凝土运输及浇筑)。基坑开挖图如下:

在施工前,B 公司按 A 公司项目部提供的施工组织设计编制了基坑开挖施工方案和施工安全技术措施。施工方案的基坑坑壁坡度依照图 2-1 提供的地质情况按表 2-1 确定。
表2-1基坑坑壁容许坡度表(规范规定)
坑壁土粪 |
坑壁坡度(高:度) |
基坑顶缘无荷载 |
基坑顶缘有静载 |
基坑顶缘有动载 |
粉质土 |
1:0.67 |
1:0.75 |
1:1.0 |
黏质土 |
1:0.33 |
1:0.5 |
1:0.75 |
砂类土 |
1:1 |
1:1.25 |
1:1.5 |
在施工安全技术措施中,B 公司设立了安全监督员,明确了安全管理职责,要求在班前、班后对施工现场进行安全检查,施工时进行安全值日:对机械等危险源进行了评估,并制定了应急预案。
基坑开挖前项目部对 B 公司作了书面的安全技术交底并双方签字。
问题:
1、B公司上报A公司项目部后,施工安全技术措施处理的程序是什么?
2、 根据所给图表确定基坑的坡度,并给出坡度形成的投影宽度
3、依据现场条件,采用何种降水方式及平面布置形式。
4、现场安全监督员的职责有哪些?除了机械伤害和高处坠落,本项目的风险源识别增加哪些内容?
5、安全监督员的职责有哪些?安全技术交底包括哪些内容?
答案:
1、项目安全负责人审核、项目技术负责人审核、项目经理审核、公司技术负责人审核并盖章、总监审核、业主审核后返还分包并签收
2、左侧坡比为1:0.67 右侧为1:1 左侧投影4.5×0.67=3米 右侧4.5米
3、明沟排水 排水沟布置在靠河一侧
4、安全员职责:施工过程中的安全检查、节假日的安全值班、发放劳保用品、发现重大安全隐患,应立即采取有效补救措施,并及时汇报、对不符合安全要求的行为进行处理、对工人进行安全教育及交底。
风险源:触电、洪水淹没、物体打击、坍塌
5、安全交底内容:项目概况、本项目的危险源、现场安全设施及工具的使用方法、应急预案、监理业主的其他要求
(三)
背景资料
某公司承包了一条单跨城市隧道,隧道长度为 800 米, 跨度为 15 米,地质条件复杂。设计采用浅埋暗挖法进行施工,其中支护结构有建设单位直接分包给一家专业施工单位。
施工准备阶段,某公司项目部建立了现场管理体系,设置了组织机构,确定了项目经理的岗位职责和工作程序;在暗挖加固支护材料的选用上,通过不同掺量的喷射混凝土试验来定最佳掺量。
施工阶段项目部根据工程的特点对施工现场采取了一系列职业病防治措施,安设了通风换气装置和照明设施。
工程预验收阶段总承包单位与专业分包单位分别向城建档案馆提交了施工验收资料,专业分包单位的资料直接由专业监理工程师签字。
问题
1. 根据背景介绍,该隧道可选择那些浅埋挖法方法?
2. 现场管理体系中还缺少哪些人员的岗位职责和工作程序?
3. 最佳掺量的试验要确定喷射混凝土哪两项指标?
4. 现场职业病防治措施还应该增加哪些内容?
5. 城建档案馆预验收是否会接收总包、分包分别递交的资料?总承包工程项目施工资料汇集、整理的原则是什么?
答案:
1、①双侧壁导坑法②中隔壁法(CD)③交叉中隔壁法(CRD)④中洞法、侧洞法。
2、项目总工、项目安全负责人、预算员、施工员、质检员、安全员、材料员
3、强度和抗渗性能
4、工人的防护装备:口罩、眼镜、防毒面罩,有毒有害气体监测设施、无线电通讯设备;防噪声措施;洗浴及更衣间等卫生设施;现场必要的医疗设施
5、城建档案馆不会接收总包、分包分别提交的预验收资料。总承包项目施工资料汇集、整理的原则:①由总承包单位负责汇集整理所有有关施工资料②分包单位应主动向总承包单位移交有关施工资料③资料应随施工进度及时整理,所需表格应按有关法规的规定认真填写④应该及时移交给建设单位。
(四)
背景资料
某公司中标修建城市新建主干道,全长 2.5km,双向四车道,其结构从下至上为:
20cm 厚石灰稳定碎石底基层,38cm 厚水泥稳定碎石基层,8cm 厚粗粒式沥青混合料底面层,6cm 厚中粒式沥青混合料中面层,4cm 厚细粒式沥青混合料表面层。
项目部编制的施工机械主要有:挖掘机,铲运机,压路机,洒水车,平地机,自卸汽车。
施工方案中:石灰稳定碎石底基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压;沥青混合料摊时应对温度随时检查,用轮胎压路机初压,碾压速度控制在 1.5-2.0km/h,
施工现场设立了公示牌:内容包括工程概况牌、安全生产文明施工牌,安全纪律牌。
项目部将20cm厚石灰稳定碎石底基层,38cm厚水泥稳定碎石基层,8cm 厚粗粒式沥青混合料底面层,6cm 厚中粒式沥青混合料中面层,4cm 厚细粒式沥青混合料表面层等五个施工过程分别用Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ 表示, 并将Ⅰ、Ⅱ两项划分成4个施工段(1)(2)(3)(4)。
I, II 两项在各施工段上持续时间如表4-1所示:
表4-1 各施工段的持续时间
施工单位 |
持续时间(单位:周) |
① |
② |
③ |
④ |
Ι |
4 |
5 |
3 |
4 |
Ⅱ |
3 |
4 |
2 |
3 |
而III,IV,V不分施工 段连续施工,持续时间均为一周。
项目部按各施工段持续时间连续,均衡作业,不平行,搭接施工的原则安排了施工进度计划(表型如表4-2)
表4-2 施工进度计划表
施工进度 |
施工进度(单位:周) |
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
14 |
15 |
16 |
17 |
18 |
19 |
20 |
21 |
22 |
Ι |

|
① |
|
|

|
|
② |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Ⅱ |
|
|
|
|
|
|
|

|
① |
|
|
|
|
|
|
|
|
|
|
|
|
|
Ⅲ |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Ⅳ |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Ⅴ |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
问题:
1、补充施工机械种类计划表中缺少的主要机械
2、请给出正确的底基层碾压方法,沥青混合料的初压设备
3、沥青混合料碾压温度是依据什么因素确定的?
4、除背景内容外现场还应设立哪些公示牌?
5、请按背景中要求和表4-2形式,用横道图表示,画出完整的施工进度计划表,并计算工期
答案:
1、装载机、推土机、小型夯实机械、切割机、摊铺机、透层沥青洒布车、轮胎压路机
2、直线段由两侧向中心,设超高的该由内侧向外侧初压选用钢轮压路机
3、沥青种类、压路机种类、气温、厚度
4、管理人员名单及监督电话牌、消防保卫牌、安全生产无重大事故牌;以及施工现场总平面图等
5、工期22周,横道图见资料
(五)
背景资料

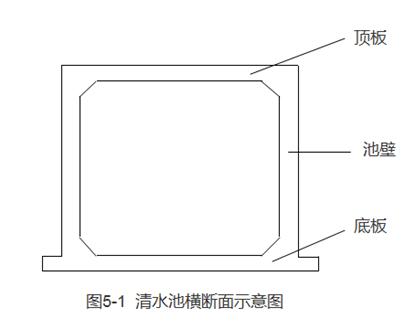

A 公司为某水厂改扩建工程总承包单位。工程包括新建滤池、 沉淀池、 清水池。进水管道及相关的设备安装。其中设备安装经招标后由 B 公司实施。施工期间,水厂要保持正常运营。新建清水池为地下构筑物。 池体平面尺寸为 128m×30m,高度为 7.5m,纵向设两道变形缝;其横断面及变形缝构造见图 5-1、图 5-2。鉴于清水池为薄壁结构且有顶板,方案决定清水池高度方向上分三次浇注混凝土,并合理划分清水池的施工段。
A 公司项目部进场后将临时设施中生产设备搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B 公司进场后,A公司项目部安排 B 公司临时设施搭设在厂区内的滤料堆场附近,造成部分滤料损失,水厂物资部门向 B 公司提出赔偿滤料损失的要求。

问题
1. 分析本案例中施工环境的主要特
