2016年一级建造师考试《市政工程》考前必做练习(3)

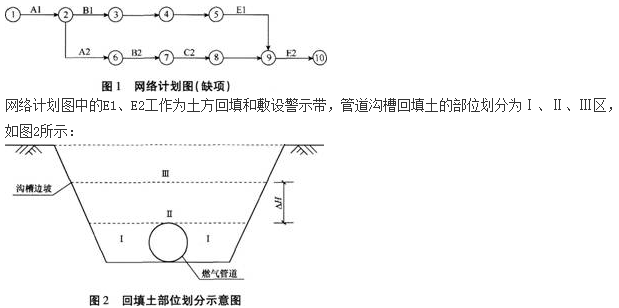

项目部按上表绘制网络计划图如图1所示:
回填土中有粗砂、碎石土、灰土可供选择。 问题 1.根据表补充完善图1所示的网络计划图。 2.图2中△H的最小尺寸应为多少?(单位以mm表示) 3.在可供选择的土中,分别指出哪些不能用于Ⅰ、Ⅱ区的回填?警示带应敷设在哪个区? 4.Ⅰ、Ⅱ、Ⅲ区应分别采用哪类压实方式? 5.图2中的1、Ⅱ区回填土密实度最小应为多少? 34、 某项目部承接华北地区某城市道路绿化工程,全长为2.5km,道路两侧栽植行道树,按设计要求,行道树为深根性的国槐,胸径为12~15Cm。 在施工过程中,发生了如下事件: 事件1:国槐带土球移植,土球大小符合规范要求。项目部在苗木运来之前挖好了树穴,树穴上大下小。上口径比下口径大15~20Cm,树穴上口直径与土球直径接近。挖出的表土和底土混合均匀后放置一边备用。 事件2:在挖树穴时发现,有3个树位处地表下0.6m处有页岩。针对出现的问题,项目部与建设方口头协商后,将此3株树改为灌木型的黄杨球。 事件3:为保证树木成活,项目部在树木定植后第3天开始连续浇水3d,每天一次,浇水3次之间,中耕一次。 事件4:施工完毕,项目部对栽植做了记录,作为验收资料内容包括:土壤特性、气象情况、环境条件、种植位置、栽植后生长情况、采取措施以及栽植人工和栽植单位与栽植者的姓名等。 问题 1.指出事件1中项目部做法的错误之处,并改正。 2.分析事件2中项目部更改设计的原因,指出项目部和建设方口头协商做法的不妥之处,并纠正。 3.事件3树木定植后浇水措施不妥,给出正确做法。 4.补充事件4中验收资料缺少的项目。 35、 某项目经理部中标某城市道路工程A标段,中标价为3000万元。项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工程师、预决算员。参与人员踏勘了施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。 问题 1.编制项目目标成本计划,还有哪些必要依据? 2.编制项目目标成本计划时,还应有哪些主要人员参加? 3.计算本项目上交公司的利润(请用汉字写出计算式)。 4.应以哪些表式具体描述项目目标成本计划编制的结果? | ||||||||||||||||||||||||||||||||||||||
1-10 | D | D | A | B | D | C | B | B | A | A | ||||||||||||||||||||||||||||
11-20 | A | D | A | D | D | C | C | C | C | B | ||||||||||||||||||||||||||||
21-30 | ABC | ACD | BDE | ABDE | CDE | ACE | ABE | AB | ABDE | ADE |
31.
32.
33.
34.
35.
|
||
【大 中 小】【打印】 【繁体】 【关闭】 【返回顶部】 | ||
下一篇:2016年一级建造师考试《市政工程.. |
相关栏目 |
