2016一级建造师考试《水利水电》押题密卷(2)(三)
2016-03-23 21:56:34 来源:91考试网 作者:www.91exam.org 【
微信搜索关注"91考试网"公众号,领30元,获取公务员、事业编、教师等考试资料40G!

  (6)堤基冻结后有明显冰夹层、冻胀现象时未经处理,不得在其上施工。故本题应选ABD。

  25.ABCD

  【解析】高处作业的种类分为一般高处作业和特殊高处作业两种。其中特殊高处作业又分为以下几个类别:强风高处作业、异温高处作业、雪天高处作业、雨天高处作业、夜间高处作业、带电高处作业、悬空高处作业、抢救高处作业。一般高处作业系指特殊高处作业以外的高处作业。故本题应选ABCD。

  26.CDE

  【解析】根据水利部《水利建设项目后评价管理办法(试行)》(水规计[2010]51号),项目后评价一般按三个层次组织实施,即项目法人的自我评价、项目行业的评价、主管部门(或主要投资方)的评价。故本题应选CDE。

  27.ABDE

  【解析】根据水利部《关于印发水利工程建设安全生产监督检查导则的通知》(水安监[2011]475号),对勘察设计单位安全生产监督检查内容主要包括:

  (1)工程建设强制性标准执行情况;

  (2)对工程重点部位和环节防范生产安全事故的指导意见或建议;

  (3)新结构、新材料、新工艺及特殊结构防范生产安全事故措施建议;

  (4)勘察(测)设计单位资质、人员资格管理和设计文件管理等。

  建设监理单位安全生产监督检查内容主要包括:

  (1)工程建设强制性标准执行情况;

  (2)施工组织设计中的安全技术措施及专项施工方案审查和监督落实情况;

  (3)安全生产责任制建立及落实情况;

  (4)监理例会制度、生产安全事故报告制度等执行情况;

  (5)监理大纲、监理规划、监理细则中有关安全生产措施执行情况等。

  故本题应选ABDE。

  28.ACDE

  【解析】根据《水利水电工程标准施工招标文件》(2009年版),招标项目设有标底的,招标人应当在开标时公布。标底只能作为评标的参考,不得以投标报价是否接近标底作为中标条件,也不得以投标报价超过标底上下浮动范围作为否决投标的条件。招标人设有最高投标限价的,应当在招标文件中明确最高投标限价或者最高投标限价的计算方法。招标人不得规定最低投标限价。故本题应选ACDE。

  29.CDE

  【解析】根据《水利水电工程标准施工招标文件》(2009年版):

  禁止将承包的工程进行转包。承包人有下列行为之一者,属转包:

  (1)承包人未在施工现场设立项目管理机构和派驻相应管理人员,并未对该工程的施工活动(包括工程质量、进度、安全、财务等)进行组织管理的;

  (2)承包人将其承包的全部工程发包给他人的,或者将其承包的全部工程肢解后以分包的名义分别发包给他人的。

  禁止将承包的工程进行违法分包。承包人有下列行为之一者,属违法分包:

  (1)承包人将工程分包给不具备相应资质条件的分包人的;

  (2)将主要建筑物主体结构工程分包的;

  (3)施工承包合同中未有约定,又未经项目法人书面认可,承包人将工程分包给他人的;

  (4)分包人将工程再次分包的;

  (5)法律、法规、规章规定的其他违法分包工程的行为。

  故本题应选CDE。

  30.BDE

  【解析】根据《水工混凝土施工规范》DL/T5144--2001,浇筑仓面混凝土料出现下列情况之一时,应予挖除:

  (1)出现7.1.9第1.2、3款情况的不合格料。

  (2)下到高等级混凝土浇筑部位的低等级混凝土料。

  (3)不能保证混凝土振捣密实或对建筑物带来不利影响的级配错误的混凝土料。

  (4)长时间不凝固超过规定时间的混凝土料。

  故本题应选BDE。

'>第 1 页:单项选择题

第 3 页:多项选择题
第 4 页:案例分析题
第 5 页:单项选择题答案
第 6 页:多项选择题答案
第 7 页:案例分析题答案

  三、案例分析题

  (一)

  1.【参考答案】

  完整正确的网络进度计划如下:

2016年一级建造师《水利水电》模拟测试卷(2)

  ①→⑤为C工作、持续时间60天;

  ③→⑥、④→⑦增加虚箭线(虚工作);

  ⑦→⑧B3工作的持续时间应为35天。

  【考点解析】

  本题考核逻辑关系表与网络进度计划之间的对应关系,掌握绘制网络进度计划的方法、节点箭线连接。

  根据逻辑关系表,逐个检查每项工作的紧前、紧后工作和持续时间:

  (1)C工作无紧前工作、紧后工作为A4;

  (2)B2、B3工作的紧前工作除图1所示的B1、B2工作外,还分别有A2、A3工作。

  2.【参考答案】

  主坝项目的计划工期为170天,最迟完成日期2013年3月20日。

  【考点解析】

  本题考核网络时间参数之间的关系,掌握网络计划时间参数计算方法,根据网络图的复杂程度,可选择工作时间、节点时间和最长线路法计算。

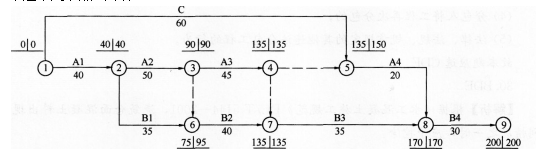

  本题采用节点法计算:

2016年一级建造师《水利水电》模拟测试卷(2)

  主坝项目包括A1、A2、A3、A4,该项目计划工期为最迟完成时间170天,网络计划从2012年10月1日开始,最迟完成日期为2013年3月20日。

  3.【参考答案】

  (1)横道图进度计划(简称:横道图)与网络进度计划(简称:网络图)不同之处:

  ①A2工作持续时间网络图为50天,横道图为45天。

  ②A3工作开始日期网络图为2013年1月1日,与其他工作无搭接,横道图为2012年12月21日,与A2工作搭接5天。

  ③A4工作在网络图中持续时间20天,总时差为15天,可以在2013年2月16日至2013年3月20日期间安排,横道图从2013年2月11日开始,持续时间30天。

  (2)主坝项目横道图进度计划能满足网络进度计划要求。

  理由:主坝项目横道图从2012年10月1日开始,可于2013年3月10日完成,没超过主坝项目的最迟完成日期为2013年3月20日,且A3和A4工作共有10天的总时差。

  【考点解析】

  本题考核网络图与横道图的比较,掌握两种计划表示方法的特点。

  从同一工作的开始时间、持续时间、连续性、搭接关系、机动性、对后续工作的影响等方面进行分析。

  4.【参考答案】

  事件2的责任方为发包人,C工作计划最迟完成日期为2013年1月30日,实际完成日期为2013年1月15日,不影响工期。

  事件3的责任方为承包人,A1工作按横道图延误了3天,A2、A3、A4、B1工作的开始时间将推迟,但3天的延误时间并没有超过总时差,不影响工期。

  事件4的责任方为承包人,A4工作从2013年2月16日开始,32天后为2013年3月17日完成,未超过3月20日的最迟完成时间,不影响工期。

  【考点解析】

  本题考核关于进度延误研判,掌握对进度延误责任认定,对总工期影响程度的分析。

  根据《水利水电工程标准施工招标文件》(2009年版)中有关发包人和承包人的责任和义务,确定造成进度延误的责任方。

  判别是否影响工期的方法:是否为关键工作?若是则影响工期;若不是,则判断延误时间是否超过总时差,若超过则影响工期;其余情况均不影响工期。

  事件2中因为移民安置为发包人职责,因移民问题影响施工,责任为发包人。

  事件3中修理损坏的设备、事件4中的质量问题返工均为承包人原因造成,故为承包人责任。

  5.【参考答案】

  实际总工期为200天,承包人有权提出增加3万元的费用要求,无权提出延长工期的要求。

  理由:事件2为发包人责任,承包人有权提出增加费用要求,而事件3、事件4为承包人责任,增加的费用和延长的工期由承包人自行承担。

  【考点解析】

  本题考核对工期延误、合同履约的综合分析能力,熟悉《水利水电工程标准施工招标文件》(2009年版)有进度条款。

  依据原逻辑关系和计划,按实际进度时间数据重新计算工期。

  根据《水利水电工程标准施工招标文件》(2009年版)中,“由于发包人的下列原因造成工期延误的,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润。”

  ①既影响工期,又增加费用,可延长工期和增加费用;②不影响工期且增加费用,不可延长工期,但可增加费用;③影响工期且不增加费用,可延长工期,但不可增加费用。

  C工作和主坝项目均不影响工期,副坝项目均可按网络计划实施,故实际工期为200天。

  上述事件中只有事件2延误的责任为发包人,承包人有权提出增加3万元费用的要求,不影响工期,故不能提出延长工期的要求。

  (二)

  1.【参考答案】

  (1)事件1对投标人资格要求的不妥之处包括:投标人资质“年检合格”要求不妥,应取消“年检合格”要求;

  (2)要求项目经理持有一级建造师执业资格不妥,应改为持有水利水电专业一级注册建造师资格证书;

  (3)注册资本金要求不低于10%不妥,应改为20%。

  信用等级分为诚信(AAA级,AA级、A级)、守信(BBB级)、失信(CCC级)三等五级。

  【考点解析】

  根据《建筑业企业资质管理规定》(建设部令第159号),水利水电工程施工总承包企业资质等级分为特级、一级、二级、三级,一级企业可承担单项合同额不超过企业注册资本金5倍的各种类型水利水电工程及辅助生产设施的建筑、安装和基础工程的施工。

  投标人应具备与拟承担招标项目施工相适应的资质、财务状况、信誉等资格条件。

  资质条件包括资质证书有效性和资质符合性两个方面的内容。资质证书有效性要求资质证书在投标时必须在有效期内,没有被吊销资质证书等情况;资质符合性要求必须具有相应专业和级别的资质。

  信用等级分为诚信(AAA级,AA级、A级)、守信(BBB级)、失信(CCC级)三等五级。AAA级表示为信用很好,AA级表示为信用好,A级表示为信用较好,BBB级表示为信用一般,CCC级表示为信用差。

  项目经理应当由本单位的水利水电工程专业注册建造师担任。拟担任项目经理的注册建造师应符合《注册建造师执业管理办法(试行)》(建市[2008]48号)的有关规定,有一定数量类似工程业绩,具备有效的安全生产考核合格证书。

  2.【参考答案】

  事件2中发包人的义务和责任中不妥之处有:②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害。

  承包人的义务和责任中不妥之处有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收。

  【考点解析】

  根据《水利水电工程标准施工招标文件》(2009年版),除合同另有约定外,发包人和承包人基本义务如下:

  (1)发包人基本义务

  1)遵守法律;

  2)发出开工通知;

  3)提供施工场地;

  4)协助承包人办理证件和批件;

  5)组织设计交底;

  6)支付合同价款;

  7)组织法人验收;

  8)专用合同条款约定的其他义务和责任。

  (2)承包人基本义务

  1)遵守法律;

  2)依法纳税;

  3)对施工作业和施工方法的完备性负责;

  4)保证工程施工和人员的安全;

  5)负责施工场地及其周边环境与生态的保护工作;

  6)避免施工对公众与他人的利益造成损害;

  7)为他人提供方便;

  8)工程的维护和照管;

  9)专用合同条款约定的其他义务和责任。

  3.【参考答案】

  本项目签约合同金额为100×10+2×400+0.18×5000+2×200+3000×15%+1×300=3850万元;发包人应支付的工程预付款为385(3850×10%=385)万元;应扣留的工程质量保证金总额为192.5万元。

  【考点解析】

  预付款用于承包人为合同工程施工购置材料、工程设备、施工设备、修建临时设施以及组织施工队伍进场等,分为工程预付款和工程材料预付款。预付款必须专用于合同工程。

  一般工程预付款为签约合同价的10%,分两次支付,招标项目包含大宗设备采购的可适当提高但不宜超过20%。

  从第一个付款周期在付给承包人的工程进度付款中(不包括预付款支付和扣回)扣留5%~8%,直至达到规定的质量保证金总额。一般情况下,质量保证金总额为签约合同价的2.5%~5%。合同工程完工证书颁发后14天内,发包人将质量保证金总额的一半支付给承包人。在工程质量保修期满时,发包人将在30个工作日内核实后将剩余的质量保证金支付给承包人。在工程质量保修期满时,承包人没有完成缺陷责任的,发包人有权扣留与未履行责任剩余工作所需金额相应的质量保证金余额,并有权延长缺陷责任期,直至完成剩余工作为止。

  4.【参考答案】

  施工单位倒数第二个月的工程进度款为=10×10+1×200+0.1×400+90×50

Tags:一级建造师 模拟题
】【打印繁体】 【关闭】 【返回顶部
下一篇没有了

网站客服QQ: 960335752 - 14613519 - 791315772
