bsp; B.单位工程施工条件准备
C.分部工程作业条件准备 D.阶段性准备
非选择题部分
注意事项:
用黑色字迹的签字笔或钢笔将答案写在答题纸上,不能答在试题卷上。
二、填空题:(本大题共10小题,每小题2分,共20分)
11.工程施工项目管理要求强化__________工作。其管理主体是__________。
12.工程项目管理的协调范围是根据与工程项目管理组织的关系的松散和紧密状况决定的,大致有三层:一层是内部关系;二层是__________;三层是__________。
13.质量管理是指在质量方面指挥和控制组织协调的活动。通常包括质量目标和质量方针,以及__________、质量控制、__________和质量保证。
14.项目管理规划作为指导项目管理工作的__________文件,应对项目管理的目标、依据、内容、组织、资源、方法、程序和__________进行确定。
15.项目经理部是一个具有__________的一次性管理组织,随着工程项目的开工而组建,随着工程项目的竣工而解体,不应搞成__________组织。
16.建筑施工程序包括承接施工任务、__________、组织施工、__________。
17.单代号搭接网络工作最早开始时间的计算,应考虑的基本搭接关系有__________和__________。
18.组织流水施工必须具备的条件有:将拟建工程划分为若干个__________、把拟建工程建造过程划分为若干个施工过程、主导施工过程必须__________施工。
19.施工流向指的是单位工程或施工过程在__________或__________上施工的开始的部位及其展开的方向。
20.施工项目管理制度的作用主要有两点:一是贯彻国家和企业与__________有关的法律、法规、方针、政策、标准、规程等;二是规范__________的行为,使之按规定的方法、程序、要求、标准进行施工和管理活动。
三、名词解释(本大题共3小题,每小题4分,共12分)
21.组织活动
22.项目管理组织
23.质量成本
四、简答题(本大题共6小题,每小题6分,共36分)
24.进行工程项目管理规划时,大致可按哪些内容和程序进行工作?
25.简述项目质量管理应遵守的实施程序。
26.项目职业健康安全技术措施计划应包括哪些内容?
27.矩阵式项目组织形式的特征有哪些?
28.单位工程划分施工段时考虑哪些因素?
29.工程项目成本管理的主要内容有哪些?
五、计算题(本大题共12分)

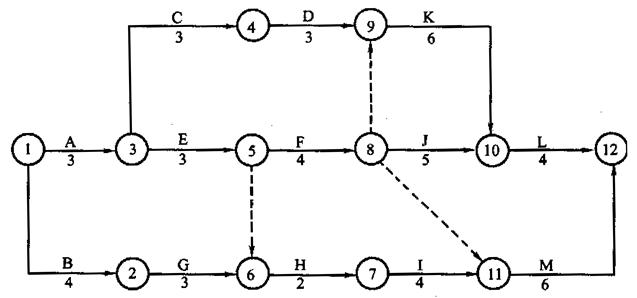

30.某建筑公司(承包方)与某建设单位(发包方)签订了某单层工业厂房的施工合同,合同工期为20周。承包方按时提交了施工方案和施工网络计划并获得批准。该项工程中各项工作资金需用量由承包方提交,经审核批准后,作为施工阶段投资控制的依据。
在工程进行到第9周结束时,检查发现A、B、C、E、G工作全部完成,D、F和H三项工作实际完成的费用分别为15万元、14万元和8万元。且前9周各项工作的实际费用均与计划费用相符。

工作名称 |
A |
B |
C |
D |
E |
F |
G |
H |
I |
J |
K |
L |
M |
持续时间(周) |
3 |
4 |
3 |
3 |
3 |
4 |
3 |
2 |
4 |
5 |
6 |
4 |
6 |
费用(万元) |
10 |
12 |
8 |
15 |
24 |
28 |
22 |
16 |
12 |
26 |
30 |
23 |
24 |
问题:
(1)试绘制该工程的时标网络进度计划,根据第9周末的检查结果标出实际进度前锋线,分析D、F和H三项工作的实际进度与计划进度的偏差;
(2)如果后续施工按计划进行,试分析上述三项工作的进度偏差对计划工期产生什么影响?其总工期是否大于合同工期?
B卷
选择题部分
注意事项:
1. 答题前,考生务必将自己的考试课程名称、姓名、准考证号用黑色字迹的签字笔或钢笔填写在答题纸规定的位置上。
2. 每小题选出答案后,用2B铅笔把答题纸上对应题目的答案标号涂黑。如需改动,用橡皮擦干净后,再选涂其他答案标号。不能答在试题卷上。
一、单项选择题(本大题共10小题,每小题2分,共20分)
在每小题列出的四个备选项中只有一个是符合题目要求的,请将其选出并将“答题纸”的相应代码涂黑。错涂、多涂或未涂均无分。
1.“代建制”中,“提出项目建议书”是______的职责。
A.政府主管部门 B.投资公司
C.工程管理公司 D.使用单位
2.“适用于大型经营性企业的工程承包,特别是适用于远离公司本部的工程承包”的施工项目组织形式是
A.工作队式 B.部门控制式
C.矩阵式 D.事业部式
3.“各个专业队能相对连续施工,有些施工段可能有空闲。”是______的特点。
A.等节奏流水施工 B.无节奏流水施工
C.全等节拍流水施工 D.成倍节拍流水施工
4.某工程项目由A、B、C三个施工过程组成,各施工过程的流水节拍分别为:2周、2周、4周,若组织成倍节拍流水施工,则流水工期为______周。
A.8 &nbs
