【考点来源】该考点来自教材第四章《建设工程项目质量控制》,第五节:施工质量不合格的处理
42.根据《建设工程施工劳务分包合同(示范文本)》(GF—2003—0214),从事危险作业职工的意外伤害保险应由( )办理。
A.劳务分包人
B.发包人
C.施工承包人
D.专业分包人
【试题答案】A
【试题解析】劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用。
【考点来源】该考点来自教材第六章《建设工程合同与合同管理》,第二节:建设工程合同的内容
43.对应采用单价合同招标的工程,如投标书中由明显的数字计算错误,业主有权先做修改再评标。当总价和单价的计算结果不一致时,正确的做法是( )。
A.按市场价调整单价
B.分别调整单价和总价
C.以总价为准调整单价
D.以单价为准调整总价
【试题答案】D
【试题解析】单价合同的特点是单价优先,例如FIDIC土木工程施工合同中,业主给出的工程量清单表中的数字是参考数字,而实际工程款则按实际完成的工程量和合同中确定的单计算。虽然在投标报价、评标以及签订合同中,人们常常注重总价格,但在工程款结算中单价优先,对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整总价。
【考点来源】该考点来自教材第六章《建设工程合同与合同管理》,第三节:合同计价方式
44.在建设工程施工投标过程中,施工方案应由投标人的( )主持制定。
A.项目经理
B.法人代表
C.分管投标的负责人
D.技术负责人
【试题答案】D
【试题解析】施工方案应由投标人的技术负责人主持制定,主要应考虑施工方法、主要施工机具的配置、各工种劳动力的安排及现场施工人员的平衡、施工进度及分批竣工的安排、安全措施等。
【考点来源】该考点来自教材第六章《建设工程项目合同与合同管理》,第一节:建设工程施工招标与投标
45.项目风险管理过程包括:①项目风险响应;②项目风险评估;③项目风险识别;④项目风险控制。其正确的管理流程是( )。
A.③—②—④—①
B.③—②—①—④
C.②—③—④—①
D.①—③—②—④
【试题答案】B
【试题解析】风险管理过程包括项目实施全过程的项目风险识别、项目风险评估、项目风险响应和项目风险控制。
【考点来源】该考点来自教材第一章《建设工程项目的组织与管理》,第九节:建设工程项目的风险和风险管理的工作流程
46.工程档案的编码应根据有关工程档案的规定、项目的特点和( )而建立。
A.项目实施单位的需求
B.项目实施的工作任务目录
C.分部分项工程的定额号
D.信息输入输出模型
【试题答案】A
【试题解析】工程档案编码,应根据有关工程档案的规定、项目的特点和项目实施单位的需求等而建立。
【考点来源】该考点来自教材第七章《建设工程项目信息管理》,第二节:建设工程项目信息的分类、编码和处理方法
47.下列项目各参与方的沟通障碍中,属于组织沟通障碍的是( )。
A.知识,经验水平的差距导致的障碍
B.对信息的看法不同造成的障碍
C.下属对上级的恐惧心理而形成的障碍
D.机构组织庞大,中间层次太多构成的障碍
【试题答案】D
【试题解析】在管理中,合理的组织机构有利于信息沟通。但是,如果组织机构过于庞大,中间层次太多,信息从最高决策层传递到下层不仅容易产生信息的失真,而且还会浪费大量时间,影响信息的及时性。同时,自下而上的信息沟通,如果中间层次过多,同样也浪费时间,影响效率。
【考点来源】该考点来自教材第一章《建设工程项目的组织与管理》,第八节:施工企业项目经理的工作性质、任务和责任
48.如果一个进度计划系统由总进度计划,项目子系统进度计划,项目子系统中的单项工程进度计划组成,该进度计划系统是由( )的计划组成系统。
A.不同功能
B.不同项目参与方
C.不同深度
D.不同周期
【试题答案】C
【试题解析】建设工程项目进度计划系统由不同深度的计划构成进度计划系统,包括:总进度规划(计划);项目子系统进度规划(计划);项目子系统中的单项工程进度计划等。
【考点来源】该考点来自教材第三章《建设工程项目进度控制》,第一节:建设工程项目进度控制与进度计划系统
49.直方图的分布形状及分布区间宽窄,取决于质量特征统计数据的( )。
A.样本数量分布情况
B.控制标准和分布状态
C.平均值和标准偏差
D.分布位置和控制标准上下限
【试题答案】C
【试题解析】直方图的分布形状及分布区间宽窄是由质量特性统计数据的平均值和标准偏差所决定的。
【考点来源】该考点来自教材第四章《建设工程项目质量控制》,第六节:数理统计方法在施工质量管理中的应用
50.在签订合同的谈判中,为了防范货币贬值或者通货膨胀的风险,招标人和中标人一般通过( )约定风险分担方式。
A.确定合同价格条款
B.调整工程范围
C.确定合同款支付方式
D.确定价格调整条款
【试题答案】D
【试题解析】关于价格调整条款:对于工期较长的建设工程,容易遭受货币贬值或通货膨胀等因素的影响,可能给承包人造成较大损失。价格调整条款可以比较公正地解决这一承包人无法控制的风险损失。
【考点来源】该考点来自教材第六章《建设工程合同与合同管理》,第二节:建设工程合同的内容
51.下列施工成本材料费的控制中,可以影响材料价格的因素是( )。
A.材料的采购运输
B.材料领用的指标
C.材料的投料计量
D.材料消耗量的大小
【试题答案】A
【试题解析】材料价格是由买价、运杂费、运输中的合理损耗等所组成,因此控制材料价格,主要是通过掌握市场信息,应用招标和询价等方式控制材料、设备的采购价格。
【考点来源】该考点来自教材第二章《建设工程项目施工成本控制》,第三节:施工成本控制
52.根据项目目标动态控制的工作程序,第一步工作是( )。
A.进行项目目标分解
B.收集项目目标的实际值
C.进行目标的计划值与实际值比较
D.确定各种资源投入量
【试题答案】A
【试题解析】项目目标动态控制的工作程序:
第一步,项目目标动态控制的准备工作:将项目的目标进行分解,以确定用于目标控制的计划值。
第二步,在项目实施过程中项目目标的动态控制:(1)收集项目目标的实际值,如实际投资,实际进度等;(2)定期(如每两周或每月)进行项目目标的计划值和实际值的比较;(3)通过项目目标的计划值和
第三步,如有必要,则进行项目目标的调整,目标调整后再回复到第一步。
【考点来源】该考点来自教材第一章《建设工程项目组织与管理》,第七节:建设工程项目目标的动态控制
53.工程施工过程中发生索赔事件以后,承包人首先要做的工作是( )。
A.向监理工程师提交索赔证据
B.提交索赔报告
C.提出索赔意向通知
D.与业主就索赔事项进行谈判
【试题答案】C
【试题解析】在工程实施过程中发生索赔事件以后,或者承包人发现索赔机会,首先要提出索赔意向,即在合同规定时间内将索赔意向用书面形式及时通知发包人或者工程师,向对方表明索赔愿望、要求或者声明保留索赔权利,这是索赔工作程序的第一步。
【考点来源】该考点来自教材第六章《建设工程合同与合同管理》,第六节:建设工程索赔
54.根据施工现场环境保护的要求,凡在人口稠密区进行强噪声作业时,须严格控制作业时间,一般情况下,停止强噪声作业的时间是( )。
A.晚9点到次日早4点之间
B.晚11点到次日早4点之间
C.晚10点到次日早5点之间
D.晚10点到次日早6点之间
【试题答案】D
【试题解析】凡在人口稠密区进行强噪声作业时,须严格控制作业时间,一般晚10点到次日早6点之间停止强噪声作业。
【考点来源】该考点来自教材第五章《建设工程职业健康安全与环境管理》,第四节:建设工程施工现场文明施工和环境保护的要求
55.关于职业健康安全与环境管理体系内部审核的说法,正确的是( )。
A.内部审核是管理体系自我保证和自我监督的一种机制
B.内部审核是对相关的法律法规执行情况进行评价
C.内部审核是最高管理者对管理体系的系统评价
D.内部审核是管理体系接受政府监督的一种机制
【试题答案】A
【试题解析】内部审核是组织对其自身的管理体系进行的审核,是对体系是否正常进行以及是否达到了规定的目标所作的独立的检查和评价,是管理体系自我保证和自我监督的一种机制。内部审核要明确提出审核的方式方法和步骤,形成审核日程计划,并发至相关部门。
【考点来源】该考点来自教材第五章《建设工程职业健康安全与环境管理》,第一节:职业健康安全管理体系与环境管理体系
56.分部分项工程成本分析的“三算”对比分析,是指( )的比较。
A.概算成本,预算成本,决算成本
B.预算成本,目标成本,实际成本
C.月度成本,季度成本,年度成本
D.预算成本,计划成本,目标成本
【试题答案】B
【试题解析】分部分项工程成本分析的方法是:进行预算成本、目标成本和实际成本的“三算”对比,分别计算实际偏差和目标偏差,分析偏差产生的原因,为今后的分部分项工程成本寻求节约途径。
【考点来源】该考点来自教材第二章《建设工程项目施工成本控制》,第四节:施工成本分析

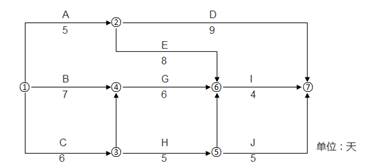

57.某分部工程双代号网络计划如下图所示,则工作C的自由时差为( )天。
A.1
B.2
C.0
D.3
【试题答案】C
【试题解析】根据自由时差的计算公式:EFi-j=ESj-k-ESi-j-Di-j=6-0-6=0。
【考点来源】该考点来自教材第三章《建设工程项目进度控制》,第三节:建设工程项目进度计划的编制和调整方法
58.双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为( )。
A.该工作的波形的水平长度
B.本工作于紧后工作间波形线水平长度和的最小值
C.本工作于紧后工作间波形线水平长度和的最大值
D.后续所有线路段中波形线中水平长度和的最小值
【试题答案】B
【试题解析】时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。
【考点来源】该考点来自教材第三章《建设工程项目进度控制》,第三节:建设工程项目进度计划的编制和调整方法
59.某企业通过质量管理体系认证后,由于管理不善,经认证机构调查做出了撤销认证的决定,则该企业( )。
A.不能提出申诉,不能在重新提出认证申请
B.不能提成申诉,但在一年后可以重新提出认证申请
C.可以提出申诉,并在一年后可重新提出认证申请
D.可以提出申诉,并在半年后可重新提出认证申请
【试题答案】C
【试题解析】认证撤销。当获证企业发生质量管理体系存在严重不符合规定,或在认证暂停的规定期限未予整改,或发生其他构成撤销体系认证
