2013一级建造师建设工程项目管理试题4(附答案)(六)
2012-11-03 23:28:15 来源: 作者:91考试网建造师频道 【 】 浏览:392次 评论:0
微信搜索关注"91考试网"公众号,领30元,获取公务员、事业编、教师等考试资料40G!
枝干题

每小题1分,共19分 1、    (一)

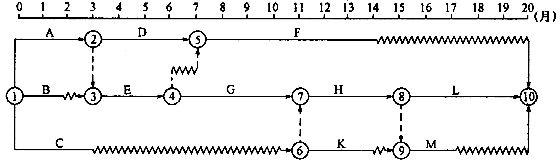

   某水电站工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图1所示(时间单位:月),各项工作均匀速施工。

               图1   批准的施工进度计划图
   问题
参考答案: 应按工作B―C―H顺序安排(也可在图中直接标注)。该专业队施工中最少的工作间断时间为6个月。
答案解析: 应按工作B―C―H顺序安排(也可在图中直接标注)。该专业队施工中最少的工作间断时间为6个月。
1如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。________
参考答案: 不能用口头指令,应该以书面形式通知承包单位推迟开工日期,应顺延工期,并补偿因延期开工造成的损失。
答案解析: 不能用口头指令,应该以书面形式通知承包单位推迟开工日期,应顺延工期,并补偿因延期开工造成的损失。
2指出总监理工程师做法的不妥之处,并写出相应的正确做法。推迟4个月开工后,当工作G开始之时检查实际进度,发现此前施工进度正常。此时,建设单位要求仍按原竣工日期完成工程,承包单位提出如下赶工方案,得到总监理工程师的同意。 该方案将G、H、L三项工作均分成两个施工段组织流水施工,数据见表1。 表1 施工段及流水节拍 ________
参考答案: 计算流水步距。错位相减求得差数列。 G与H之间: G与H间的流水步距KGH=max(2,3,-4)=3(月) H与L间的流水步距KHL=max=(2,2,-5)=2(月) G、H、L三项工作的流水施工工期为(3+2)+(2+3)=10(月) 此时工程总工期为4+6+10=20(月),可以满足原竣工日期要求。
答案解析: 计算流水步距。错位相减求得差数列。 G与H之间: G与H间的流水步距KGH=max(2,3,-4)=3(月) H与L间的流水步距KHL=max=(2,2,-5)=2(月) G、H、L三项工作的流水施工工期为(3+2)+(2+3)=10(月) 此时工程总工期为4+6+10=20(月),可以满足原竣工日期要求。
3G、H、L三项工作流水施工的工期为多少?此时工程总工期能否满足原竣工日期的要求?为什么? 工作G经监理工程师核准每月实际完成工程量均为400m3。承包单位在报价单中的工料单价为50元 /m3,其他直接费率为3%,间接费率为10%,现场经费率为5%,利润率为5%,计税系数为3.41%。________

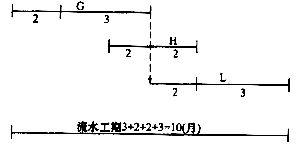

参考答案: 直接费:400×50=20000(元) 工作G的流水工期计算见图4。 图4 流水工期计算图 其他直接费:20000×3%=600(元) 现场经费:20000×5%=1000(元) 间接费:(20000+600+1000)×10%=2160(元) 利润:(20000+600+1000+2160)×5%=1188(元) 税金:(20000+600+1000+2160+1188)×3.41%=850.73(元) 结算款;20000+600+1000+2160+1188+850.73=25798.73(元)
答案解析: 直接费:400×50=20000(元) 工作G的流水工期计算见图4。 图4 流水工期计算图 其他直接费:20000×3%=600(元) 现场经费:20000×5%=1000(元) 间接费:(20000+600+1000)×10%=2160(元) 利润:(20000+600+1000+2160)×5%=1188(元) 税金:(20000+600+1000+2160+1188)×3.41%=850.73(元) 结算款;20000+600+1000+2160+1188+850.73=25798.73(元)
4按合同约定,工作G每月的结算款应为多少? ________
2、    (二)
   某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少,坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。
   工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单元工程,其中合格30个,优良50个,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”
   问题
参考答案: 由于该河流枯水期流量很少,坝址处河道较窄,宜选择全段围堰法导流。因岸坡平缓,泄水建筑物宜选择明渠。
答案解析: 由于该河流枯水期流量很少,坝址处河道较窄,宜选择全段围堰法导流。因岸坡平缓,泄水建筑物宜选择明渠。
1根据该项目的工程条件,请你选择合理的施工导流方式及其泄水建筑物类型。________
参考答案: 大坝拟采用碾压式填筑,黏土心墙可选用羊脚碾、气胎碾或夯板压实,坝壳可选用振动碾、气胎碾或夯板压实。 坝面作业可以分为铺料、整平和压实三个主要工序。
答案解析: 大坝拟采用碾压式填筑,黏土心墙可选用羊脚碾、气胎碾或夯板压实,坝壳可选用振动碾、气胎碾或夯板压实。 坝面作业可以分为铺料、整平和压实三个主要工序。
2大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?坝面作业分哪几项主要工序?________
参考答案: 大坝施工前碾压实验主要确定的参数包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。施工中坝体与混凝土泄洪闸连接部位的填筑,混凝土面在填土前,必须用钢丝刷等工具清除其表面的乳皮、粉尘、油毡等;并用风枪吹扫干净;在混凝土面上填土时,应洒水湿润,并边涂刷浓泥浆、边铺土、边夯实。
答案解析: 大坝施工前碾压实验主要确定的参数包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。施工中坝体与混凝土泄洪闸连接部位的填筑,混凝土面在填土前,必须用钢丝刷等工具清除其表面的乳皮、粉尘、油毡等;并用风枪吹扫干净;在混凝土面上填土时,应洒水湿润,并边涂刷浓泥浆、边铺土、边夯实。
3大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?________
参考答案: 根据水利水电工程有关质量评定规程,质量评定时项目划分为:单元工程、分部工程、单位工程等三级。
答案解析: 根据水利水电工程有关质量评定规程,质量评定时项目划分为:单元工程、分部工程、单位工程等三级。
4根据水利水电工程有关质量评定规程,质量评定时项目划分为哪几级?________
参考答案: 根据水利水电工程有关质量评定规程,上述验收结论应修改为:“本分部工程划分为80个单元工程,单元工程质量全部合格,其中有50%(单元工程优良率为62.5%)以上达到优良,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”
答案解析: 根据水利水电工程有关质量评定规程,上述验收结论应修改为:“本分部工程划分为80个单元工程,单元工程质量全部合格,其中有50%(单元工程优良率为62.5%)以上达到优良,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”
5根据水利水电工程有关质量评定规程,上述验收结论应如何修改? ________
3、    (三)
   某水利工程建设项目的网络计划如图2所示。在施工过程中,由于建设单位原因、不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果如表2所示(正数为延长工作天数,负数为缩短工作天数),网络计划如图3所示。
   问题

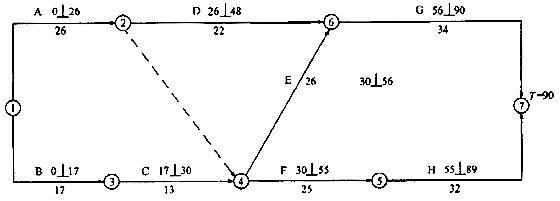

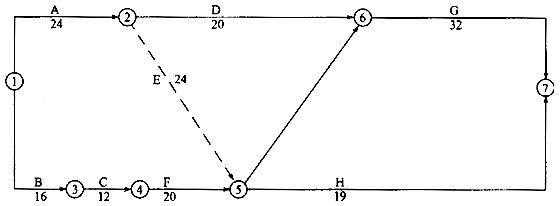

参考答案: (1)先计算出计划网络图2各工作的最早开始时间、最早完成时间如图5所示。 图5 计划网络图(2) 所以网络计划图上的关键线路为①→③→④→⑥→⑦,其计算长度为84天。 (2)计算出计划网络图3各工作的最早开始时间、最早完成时间如图6所示。 图6 施工过程实际网络图(2) 所以,网络计划图2的关键线路为①→③→④→⑤→⑦或由关键工作B→C→F→H组成的路线,其计算长度为89天。
答案解析: (1)先计算出计划网络图2各工作的最早开始时间、最早完成时间如图5所示。 图5 计划网络图(2) 所以网络计划图上的关键线路为①→③→④→⑥→⑦,其计算长度为84天。 (2)计算出计划网络图3各工作的最早开始时间、最早完成时间如图6所示。 图6 施工过程实际网络图(2) 所以,网络计划图2的关键线路为①→③→④→⑤→⑦或由关键工作B→C→F→H组成的路线,其计算长度为89天。
1确定网络计划图2、图3的关键路线并计算其长度。________
参考答案: (1)施工单位要求顺延工期18天不合理。因为虽然这18天是没有考虑施工单位原因对工期的影响,但是却将建设单位及不可抗力原因对所有工作的影响都加在一起,其中一些工作不在关键路线上,如果它们的延误工作持续时间不超过各自的总时差就不会影响总工期。 (2)施工单位要求顺延工期5天也不合理。因为其中包含了施工单位自身原因所造成的工作持续时间。
答案解析: (1)施工单位要求顺延工期18天不合理。因为虽然这18天是没有考虑施工单位原因对工期的影响,但是却将建设单位及不可抗力原因对所有工作的影响都加在一起,其中一些工作不在关键路线上,如果它们的延误工作持续时间不超过各自的总时差就不会影响总工期。 (2)施工单位要求顺延工期5天也不合理。因为其中包含了施工单位自身原因所造成的工作持续时间。
2施工单位要求延长合同工期18天和按实际工期延长合同工期5天是否合理?说明理由。________

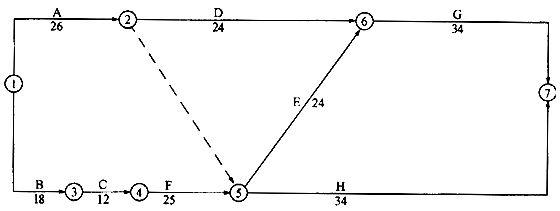

参考答案: 由非施工单位原因造成的工期延长应给予延长,其计算如图7所示。 图7 计入建设单位及不可抗力原因引起的网络图 (图7仅计入建设单位及不可抗力原因引起的时间延长) 施工单位应申请延长合同工期为90-84=6(d)。
答案解析: 由非施工单位原因造成的工期延长应给予延长,其计算如图7所示。 图7 计入建设单位及不可抗力原因引起的网络图 (图7仅计入建设单位及不可抗力原因引起的时间延长) 施工单位应申请延长合同工期为90-84=6(d)。
3作为项目经理,你认为施工单位应申请延长合同工期多少天为合理?说明理由(用网络计划图表示)。________ 图2 计划网络图
参考答案: 只考虑因建设单位直接原因所造成的经济损失: 800+600+2×500+3×800+3×500=6300(元) 所以施工单位应申请索赔金额为6300元。
答案解析: 只考虑因建设单位直接原因所造成的经济损失: 800+600+2×500+3×800+3×500=6300(元) 所以施工单位应申请索赔金额为6300元。
4作为项目经理,你认为施工单位应申请索赔金额为多少合理?说明理由。________
参考答案: 施工单位应向建设单位、监理单位提供的索赔文件有索赔申请、索赔报告、详细计算、证据。
答案解析: 施工单位应向建设单位、监理单位提供的索赔文件有索赔申请、索赔报告、详细计算、证据。
5施工单位应向建设单位、监理单位提供的索赔文件有哪些?              表2 数据表
工作代号 建设单位原因 不可抗力因素 施工单位原因 延长的时间 延长和缩短1天的经济得失(元/天)
A 0 2 0 2 600
B 1 0 1 2 800
C 1 0 -1 0 600
D 2 0 2 4 500
E 0 2 -2 0 700
F 3 2 0 5 800
G 0 2 0 2 600
H 3 0 2 5 500
合计 10 8 2 20
图3 施工过程实际网络图 ________
4、    (四)
   某水利工程施工合同,合同总价6000万元,合同工期为6个月,合同签订日期为某年1月初,从当年2月份开始施工。
   1.合同规定:
   (1)预付款按合同价款的20%支付,自支付的预付款和进度款累计达到总合同价的40%时的下月起各月平均扣回。
   (2)保留金按5%扣留,从第一个月开始按月结工程款的10%扣留,扣完为止,竣工结算时返还。
   (3)工期提前1天奖励10000元,推迟1天罚20000元。
   (4)合同规定,当物价比签订合同时上涨不小于5%时,依当月应结价款的实际上涨幅度,按如下公式调整:
   图
   式中0.15为人工费在合同总价中比重;0.60为材料费在合同总价中比重。
   单项上涨幅度小于5%者,不予调整,其他情况均不予调整。
   (5)合同中规定:非承包商责任的人工窝工损失费为800元/天,机械闲置损失费为600元/天。
   2.工程如期开工,施工过程中,某一关键工作面上发生如下情况造成临时停工:
   (1)5月10日至5月16日承包商的施工设备出现了从未出现过的故障;
   (2)应于5月14日交给承包商的后续图纸直到6月1日才交给承包商;
   (3)5月28日至6月3日施工现场下了该季节罕见的特大暴雨,造成了6月1日至6月5日该地区的供电全面中断;
   (4)为了赶了期,施工单位采取赶工措施,增加赶工措施费5万元。
   3.工程比合同工期提前10天完成。
   4.(1)该工程实际完成产值见表3(各索赔费用不包括在内)。
                         表3         工程实际完成产值   单位:万元




















月份234567
实际产值100012001200 1200800600

     (2)实际造价指数见表4。
                    表4        各月价格指数   单位:万元
































月份1234567
人工110110110110115 120110
材料130130135135140130130

     问题
参考答案: 对临时停工的索赔判定如下; (1)5月10日至5月16日出现的设备故障,属于承包商应承担的风险,不能索赔。 (2)5月17日至6月1日是由于业主迟交图纸引起的,为业主应承担的风险,可以进行工期与费用索赔。工期15天,费用索赔额=15×800+600×15=21000(元)=2.1(万元)。 (3)5月28日至6月3日的特大暴雨属于双方共同风险,不应考虑费用索赔,6月1日至6月3日工期可索赔3天。 (4)6月4日至6月5日的停电属于有经验的承包商无法预见的自然条件,为业主应承担的风险。费用索赔额=(800+600)×2=2800(元)=0.28(万元),工期可索赔2天, (5)赶工措施费不能索赔。 综上所述,可索赔工期20天,可索赔费用2.38万元。
答案解析: 对临时停工的索赔判定如下; (1)5月10日至5月16日出现的设备故障,属于承包商应承担的风险,不能索赔。 (2)5月17日至6月1日是由于业主迟交图纸引起的,为业主应承担的风险,可以进行工期与费用索赔。工期15天,费用索赔额=15×800+600×15=21000(元)=2.1(万元)。 (3)5月28日至6月3日的特大暴雨属于双方共同风险,不应考虑费用索赔,6月1日至6月3日工期可索赔3天。 (4)6月4日至6月5日的停电属于有经验的承包商无法预见的自然条件,为业主应承担的风险。费用索赔额=(800+600)×2=2800(元)=0.28(万元),工期可索赔2天, (5)赶工措施费不能索赔。 综上所述,可索赔工期20天,可索赔费用2.38万元。
1施工单位可索赔工期多少?可索赔费用多少?________
参考答案: 该工程预付款为6000×20%=1200(万元),起扣点为6000×40%=2400(万元),保留金为 6000×5%=300(万元)。
答案解析: 该工程预付款为6000×20%=1200(万元),起扣点为6000×40%=2400(万元),保留金为 6000×5%=300(万元)。
2该工程预付款为多少?预付款起扣点为多少?保留金为多少?________
参考答案: 每月实际付款: 2月份:实际完成1000(万元),扣保留金1000×0.1=100(万元),应支付1000×0.9=900(万元),支付累计1200+900=2100(万元),扣保留金累计100万元。 3月份:实际完成1200万元,扣保留金1200×0.1=120(万元),应支付1200×0.9=1080(万元),支付累计2100+1080=3180(万元),扣保留金累计220万元,尚需扣留80万元。 3月份支付款累计已超起扣点,下月开始每月扣1200/4=300(万元)。 4月份:1200-300-80=820(万元) 5月份:实际完成1200万元,材料上涨:×100%=7.69%>5%,应调整价款。 调整后价款=1200×(0.15+0.6×+0.25)=1200×1.046=1255.2(万元) 应支付1255.2-300=955.2(万元)。 6月份:实际完成800万元,人工上涨:×100%=9.09%>5% 调整后价款=800×(0.15×+0.6+0.25)=810.91(万元) 实付:810.91-300+2.38=513.29(万元)。 7月份:实际完成600万元,工期提前奖:(10+20)×10000=300000=30(万元) 应支付:600+30+300-300=630(万元)
答案解析: 每月实际付款: 2月份:实际完成1000(万元),扣保留金1000×0.1=100(万元),应支付1000×0.9=900(万元),支付累计1200+900=2100(万元),扣保留金累计100万元。 3月份:实际完成1200万元,扣保留金1200×0.1=120(万元),应支付1200×0.9=1080(万元),支付累计2100+1080=3180(万元),扣保留金累计220万元,尚需扣留80万元。 3月份支付款累计已超起扣点,下月开始每月扣1200/4=300(万元)。 4月份:1200-300-80=820(万元) 5月份:实际完成1200万元,材料上涨:×100%=7.69%>5%,应调整价款。 调整后价款=1200×(0.15+0.6×+0.25)=1200×1.046=1255.2(万元) 应支付1255.2-300=955.2(万元)。 6月份:实际完成800万元,人工上涨:×100%=9.09%>5% 调整后价款=800×(0.15×+0.6+0.25)=810.91(万元) 实付:810.91-300+2.38=513.29(万元)。 7月份:实际完成600万元,工期提前奖:(10+20)×10000=300000=30(万元) 应支付:600+30+300-300=630(万元)
3每月实际应结算工程款为多少? ________
5、
参考答案: 监理工程师接到索赔申请通知后应进行以下主要工作: (1)实地勘察,了解证实有关受灾情况; (2)验证施工单位提出的索赔项目及证据; (3)根据法律和合同,划清责任界限; (4)认可合理索赔要求。对双方均有责任的项目,与施工单位协调划清责任和比例; (5)拒绝无理索赔要求; (6)拟定合理索赔款额和延期天数; (7)与施工单位协调统一意见; (8)签发索赔报告文件; (9)把处理意见报业主核定批准。
答案解析: 监理工程师接到索赔申请通知后应进行以下主要工作: (1)实地勘察,了解证实有关受灾情况; (2)验证施工单位提出的索赔项目及证据; (3)根据法律和合同,划清责任界限; (4)认可合理索赔要求。对双方均有责任的项目,与施工单位协调划清责任和比例; (5)拒绝无理索赔要求; (6)拟定合理索赔款额和延期天数; (7)与施工单位协调统一意见; (8)签发索赔报告文件; (9)把处理意见报业主核定批准。
1监理工程师接到施工单位提交的索赔申请后,应进行哪些工作?________
参考答案: 不可抗力风险承担责任的原则及对要求的处理意见: (1)经济损失由双方分别承担。工期延误应予以签证,顺延的要求不完全合理应分别处理。 (2)工程本身的损害由业主承担。工程修复、重建所需22万元工程款应由业主支付。 (3)造成施工单位机械、设备的损坏和停工等损失由施工单位承担。14万元损失,不予认可。 (4)人员伤亡由所属单位负责,并承担费用损失的责任。施工人员的4万元医疗费,不予认可。 (5)因不可抗力因素延误工期,经业主签证应予顺延。应认可顺延合同工期6天。 (6)工程清理和修复工作的责任和费用由发包方承担。
答案解析: 不可抗力风险承担责任的原则及对要求的处理意见: (1)经济损失由双方分别承担。工期延误应予以签证,顺延的要求不完全合理应分别处理。 (2)工程本身的损害由业主承担。工程修复、重建所需22万元工程款应由业主支付。 (3)造成施工单位机械、设备的损坏和停工等损失由施工单位承担。14万元损失,不予认可。 (4)人员伤亡由所属单位负责,并承担费用损失的责任。施工人员的4万元医疗费,不予认可。 (5)因不可抗力因素延误工期,经业主签证应予顺延。应认可顺延合同工期6天。 (6)工程清理和修复工作的责任和费用由发包方承担。
2不可抗力发生的风险承担的原则是什么?监理工程师对施工单位提出的索赔要求如何处理? ________

Tags:一级建造师 历年真题 模拟题 责任编辑:小编01
