2015年二级建造师执业资格考试市政公用工程管理与实务(真题及答案详解)(一)
2016-02-25 18:45:34 来源:91考试网 作者:www.91exam.org 【
微信搜索关注"91考试网"公众号,领30元,获取公务员、事业编、教师等考试资料40G!

2015年二级建造师执业资格考试市政公用工程管理与实务(真题)

1.可用于高等级道路基层的是()。

A.二灰稳定土

B.级配碎石

C.级配砾石

D.二灰稳定粒料

2.水泥混凝土路面设胀缝施工时,不设置()。

A.模板

B.传力杆

C.(胀、缩)缝板

D.预应力筋

3.承重结构以受压力为主的桥型是()。

A.梁式桥

B.拱式桥

C.悬索桥

D.刚架桥

4.施工中钢筋接头应力状态不清的,应按()处理

A.受拉

B.受压

C.偏压

D.受剪

5.采用悬臂浇筑法施工多跨预应力混凝土连续梁时,正确的浇筑顺序是()

A.0号块®主梁节段®边跨合龙段®中跨合龙段

B. 0号块®主梁节段®中跨合龙段®边跨合龙段

C. 主梁节段®0号块®边跨合龙段®中跨合龙段

D. 主梁节段®0号块®中跨合龙段®边跨合龙段

6.采用锁口管楼尖的地下连续墙的施工工序包括开挖沟槽,吊放钢筋笼,下导管,吊收接头管,拔出接头管,灌注水下混凝土,导墙施工

A. ------

B. ------

C. ------

D. ------

7.单管高压喷射注浆法喷射的介质为()。

A.水泥浆液

B.净水

C.空气

D.膨润土泥浆

8.下图是喷锚暗挖法中单侧壁导坑法的施工方法示意图,正常的施工顺序为()。

A. b-c-a

B. a-b-c

C. c-b-a

D. b-a-c

9.关于小导管注浆技术错误的是()。

A.小导管支护和超前加固必须配合钢拱架使用

B.小导管安装位置应正确并具备足够的长度

C.小导管采用直径70-180mm的无缝钢管

D.钢管沿隧道纵向的搭接长度一般不小于1m

10.关于给水压力管道水压试验的说法,错误的是(    )

A.试验前,管道以上回填高度不应小于50cm

B.试验后,管道接口处应回填密实

C.宜采用注水法试验以测定实际渗水量

D.设计无要求是,试验合格的判定依据可采用允许压力降值

11.关于无压管道闭水试验准备工作的说法,错误的是()。

A.管道及检查并外观质量已验收合格

B.管道未回填土且沟槽内无积水

C.试验管段所有端口应封闭

D.做好水源接引,排水疏导等方案

12.关于管道定位焊的说法,错误的是()。

A.采用与根部焊道相同的焊接材料

B.采用与根部焊道相同的焊接工艺

C.在螺旋管焊缝的端部应进行定位焊

D.定位焊缝是正式焊缝

13.供热管道中,占据空间最大的补偿器是()。

A.球形补偿器

B.方形补偿器

C.套管补偿器

D.波纹管补偿器

14.生活垃圾填埋场工程中,泥质防水层施工技术的核心是掺加()。

A.石灰土

B.砂砾土

C.水泥土

D.膨润土

15.施工过程中各个阶段工程测量的各项内业计算准备工作应含为()。

A.投标文件

B.设计文件

C.专项安全施工方案

D.技术交底

16.不属于混凝土结构水处理构筑物质验收主控项目的是()。

A.结构类型和结构尺寸符合设计要求

B.混凝土结构外观无严重质量缺陷

C.构筑物外观不得渗水

D.结构表面应光洁平顺、线形流畅

17.基抗施工影响范围内的建筑物倾斜监测常用仪器使()。

A.水准仪

B.经纬仪

C.全站仪

D.测斜仪

18.热拌沥青混合料路面摊铺完成后,其表面温度自然降至()时,可开放交通。

A.50

B.60

C.80

D.100

19.关于城镇供热直埋保温接头的说法,错误的是()。

A.一级管网现场安装的85%的接头应进行气密性检验

B.接头的保温和密封应在接头焊接检验合格后方可进行

C.预警线断路后,短路检测应在接头安装完毕后进行

D.外观检验是质量验收主控项目

20.依据规定,注册建造师本人无法修改所签章施工管理文件时,应由所在企业指定()签字用章。

A.项目安全负责人

B.项目技术负责人

C.注册一级建筑师

D.同等资格条件注册建造师

二、多项选择题(共10题,每题2分,)

21.下列现浇混凝土需洒水养护不少于14d的有()。

A.抗渗混凝土

B.缓凝混凝土

C.高强混凝土

D.普通硅胶盐水泥混凝土

E.矿渣硅酸盐水泥混凝土

22.当地下连续墙作为主体地下结构外观,需要形成整体墙时,宜采用的接头形式有()。

A.锁头管接头

B.波纹管接头

C.一字形钢板接头

D.十字形钢板接头

E.钢筋承插式接头

23.根据《地铁设计规范》GB50157-2013,地下铁路隧道工程防水设计应遵循的规则有()。

A.以截为主

B.刚柔结合

C.多道设防

D.因地制宜

E.综合治理

24.关于水池变形缝中止水带安装的说法,错误的有()。

A.金属止水带搭接长度不少于20mm

B.塑料止水带对接接头采用叠接

C.止水带用钢钉固定就位

D.金属止水带在伸缩缝中的部分不涂刷防腐材料

E.塑料或橡胶止水带应无裂缝,无气泡

25.施工无抗浮结构设计的水池时,正确的降排水做法有()。

A.选择可靠的降低地下水位方法

B.基抗受承压水影响时,应进行承压水降压计算

C.施工过程中间断降排水

D.有备用降水机具

E.降排水应输送至抽水影响半径范围以外的河道或排水管道

26.关于供热管道安装焊接的说法,错误的有()。

A.管道任何位置不得有T字形焊缝

B.在管道焊缝及其边缘处不得开孔

C.管道焊口应避开建筑物的墙壁

D.对接管口时,应检查管道的垂直度

E.管道安装长度不够时,可加焊长度为100mm的短节

27.关于燃气管道施工的说法,错误的有()

A.燃气管道不得采用水平定向钻法施工

B.穿越铁路的燃气管道外应加套管

C.中压B燃气管道可利用道路桥梁跨越河流

D.燃气管道随桥敷设时,应采用较高的防腐等级

E.敷设于桥梁上的燃气管道当采用厚壁管时,可适当降低焊缝的探伤

28.关于城镇道路石灰工业废渣稳定砂砾基层施工的说法,正确的有()。

A.摊铺前含水量为最佳含水量+2%

B.控制虚铺厚度,确保基层厚度和高程

C.应在潮湿状态下养护,常温下养护时间不宜少于7d

D.采用喷洒沥青乳液养护时应及时在乳液面撒嵌丁料

E.养护期内可开放交通

29.下列检验项目中,属于供热管道安装质量检验主控项目的有()。

A.高程

B.中心线位移

C.立管垂直度

D.对口间隙

E.定位焊缝的位置

30.根据《城市桥梁工程施工与质量验收规范》CJJ2-2008,关于工程的说法,正确的有()。

A.工程施工质量应符合相关规范的规定

B.参加工程施工质量验收的人员应具备规定的资格

C.只有具备相应检测资质的单位才能承担见证取样检测业务

D.隐蔽工程验收可在下道工序开始后组织

E.工程施工结束后,应先由施工单位自行组织验收

三、案例题

(一)背景资料

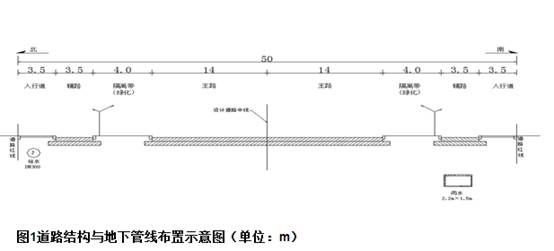

某公司中标北方城市道路工程,道路全长1000m,道路结构与地下管线布置如图1所示。

施工场地位于农田,邻近城市绿地,土层以砂性粉土为主,不考虑施工降水。雨水方沟内内断面2.2m*1.5m,采用钢筋混凝土结构,壁厚度200mm,底板下混凝土垫层厚100mm,雨水方沟位于南侧辅路下,排水方向为由东向西,东端沟内底高程为-5.0m(地表高程+0.0m,流水坡度1.5‰,给水管道位于北侧人行道下,覆土深度1m

项目部对辅路、主路、给水管道、雨水方沟、两侧人行道及隔离带(绿化)作了施工部署,依据各种管道高程以及平面位置对工程的施工顺序作了总体安排。

施工过程发生如下事件:

事件1:部分主路路基施工突遇大雨,未能及时碾压,造成路床积水、土料过湿,影响施工进度。

事件2:为加快施工进度,项目部将沟槽开挖的土方在现场占用城市绿地存放、以备回填,方案审查时被纠正。

问题:1.列式计算两水方沟东、西两端沟槽的开挖深度。

2.用背景资料中提供的序号表示本工程的总体施工程序。

3.针对事件1写出部分路基雨后土基压实的处理措施。

4.事件2中现场占用城市绿地存土方案为何被纠正?给出正确的做法。

(二)背景资料

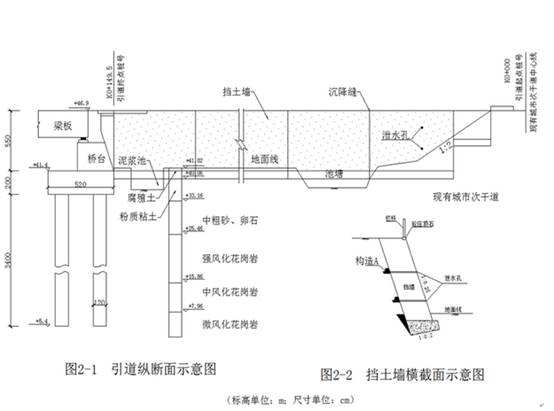

某公司承担的市政桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率1:2、采用植草防护:引道位于种植滩地,线位上现存池塘一处(长15m,12m,1.5m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台。基础为120cm混凝土钻孔灌注桩。引道纵断面如图2-1所示。挡土墙横截面如图2-2所示。

项目部编制的引道路堤及桥台施工方案有如下内容:

1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用,正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静压力桩机。

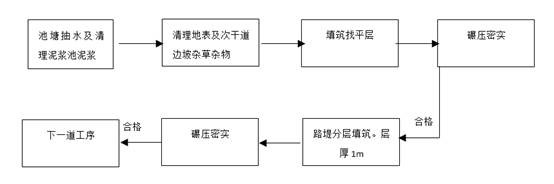

2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型,施工工艺流程图如下:

监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处:施工工艺流程图存在较多缺漏好错误,要求项目部改正。

在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。

问题:

1.施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。

2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。

3.结合图2-1,补充好改正施工方案(2)中施工工艺流程的缺漏和错误之处。(用文字叙述)

4.2-2所示挡土墙属于哪种结构形式(类型)?写出图2-2中构造A的名称。

5.针对行人滑入泥浆池的安全事故,指出桩基施工现场应采取哪些安全措施。

(三)背景材料

某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度  1.5km,由节点至节点,其中节点分别为30°的变坡点。如图3所示。项目部编制了施工组织设计,内容包括工程概述、编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘查时未探明的墓穴,项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理,导致增加了合同外的工作量。管道安装焊接完毕,依据专项方案进行清扫与试验,管道清扫由点方向段进行,清扫过程中发现了卡球现象。

据现场专题会议要求切开点处后,除发现清扫球外,还有一根撬杠。调查确认是焊工为预防撬杠丢失临时放在管腔内,但忘记取出。会议确定这次事故为质量安全事故。

问题:

1.补充完善天然气管道施工组织设计内容。

2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。

3.简述天燃气管道清扫的目的和清扫应注意的主要事项。

4.针对此次质量事故,简述项目部应采取的处理程序和加强哪方面管理。

(四)背景资料

A公司中标承建小型垃圾填埋场工程。填埋场防渗工程系统采用HDPE膜,摸下保护层为厚1000黏土层,上保护层为土工织物。

项目部按规定设置了围挡,并在门口设置了工程概况牌、管理人员名单、监督电话牌和扰民告示牌。为满足进度要求,现场安排3支劳务作业队伍;压缩施工流程并减少工序间隔时间。

施工过程中,A
