2015年一级建造师考试《机电工程管理与实务》真题及答案详解(一)
2016-02-26 12:57:11 来源:91考试网 作者:www.91exam.org 【
微信搜索关注"91考试网"公众号,领30元,获取公务员、事业编、教师等考试资料40G!

2015年一级建造师考试

《机电工程管理与实务》真题

一、单项选择题(20题,每题1分。每题的备选项中,只有1个最符合题意。错选,本题不得分)

1.下列塑料中,不属于热塑性塑料的是(   )。

A.聚氯乙烯

B.聚苯乙烯

C.聚丙烯

D.环氧塑料

2.按照设备在生产工艺过程中的作用原理分类,搅拌罐属于静置设备中的(  )。

A.容器

B.反应器

C.换热设备

D.分离设备

3.输电线路钢塔架档距约320m,其基础施工时的档距测量应采用(  )。

A.十字线法

B.电磁波测距法

C.钢尺量距法

D.平行基准线法

4.电机干燥时的温度测量,不允许使用(  )。

A.电阻温度计

B.酒精温度计

C.水银温度计

D.温差热电偶

5.下列设备安装中,通常情况下采用桩基础的是(  )。

A.水泵

B.变压器

C.汽轮机

D.空调机组

6.下列检测实验中,属于钢制压力容器产品焊接试板力学性试验的是(  )。

A.扭转试验

B.射线检测

C.耐压试验

D.弯曲试验

7.发电机设备的安装程序中,发电机穿转子的紧前工序是(  )。

A.定子就位

B.定子及转子水压试验

C.氢冷器安装

D.端盖、轴承、密封瓦调整安装

8.锅炉蒸汽管道的冲洗与吹洗范围,不包括(  )。

A.减温水管系统

B.过热器

C.再热器

D.凝汽器

9.关于仪表校准要求的说法,正确的是(  )。

A.在仪表最大工作量值范围内均匀选取校准点

B.称重仪表在安装中逐渐加载标准重量进行校准

C.指针式仪表在全标度范围内的示值误差和回程误差应符合仪表准确度的规定

D.施工现场不具备校准条件的仪表可用合格证明文件代替

10.炉底为反拱形的炉窑砌筑前,找准砌筑弧形拱基面的方法是(  )。

A.采用样板找准

B.用加工砖找准

C.测量弧底标高

D.设置基准线

11.下列建筑管道绝热类型中,不属于按用途分类的是(  )。

A.保温

B.保冷

C.加固增强

D.加热保护

12.安装坡度要求最大的采暖管道是(  )。

A.热水采暖管道

B.蒸汽管道

C.散热器支管管道

D.蒸汽凝结水管道

13.下列电气线路中,不能共管敷设的是(  )。

A.照明灯的8根导线

B.同一照明配电箱的5个回路

C.同一设备的主回路和无干扰要求的控制回路

D.电压分别为24V12V的两个直流回路

14.下列检查内容中,不属于广播音响系统检测的是(  )。

A.最高输出电平

B.输出信噪比

C.阻抗匹配

D.响应时间

15.在自动扶梯空载制动试验中,应检查符合标准范围要求的是(  )。

A.制动荷载

B.制动方法

C.空载速度

D.制停距离

16.关于自动喷水灭火系统喷嘴安装要求的说法,正确的是(  )。

A.应在吸引试压前安装

B.安装时可对喷头进行拆装

C.可给喷头装饰性涂层

D.不得利用喷头的框架施拧

17.计量器具修理后的鉴定属于(  )。

A.使用中检定

B.周期检定

C.后续检定

D.仲裁检定

18.按架空电力线路保护区内取土规定,220KV杆塔周围禁止取土的范围是(  )。

A5m

B6m

C7m

D8m

19.按国家制定实施首捡的起重机械目录规定,下列起重机械中实施首检的是(  )。

A.流动式起重机

B.塔式起重机

C.桥式起重机

D.桅杆起重机

20.按机电安装工程的工程类别与工程项目划分,不属于净化工程的是(  )。

A.制药工程

B.医疗污水处理工程

C.精密机械工程

D.电子工程

二、多项选择题(10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5)

21.起重机吊装工艺计算书的主要内容包括(    )。

A.吊装安全距离核算

B.卷扬机走绳强度核算

C.起重机受力分配计算

D.吊耳强度核算

E.吊索具安全系数核算

22.降低焊接应力的正确措施有(    )。

A.构件设计时尽量减少焊缝尺寸

B.将焊缝集中在一个区域

C.焊接时采用较小的焊接线能量

D.焊接过程中,层面锤击

E.焊接前对结构件进行整体预热

23.安装精度调整与检测中,属于形状误差的有(    )。

A.圆柱度

B.平行度

C.垂直度

D.平面度

E.直线度

24.380V电动机试运行前应检查的内容有(   )。

A.电动机绕组的绝缘电阻

B.电动机的地脚螺旋栓是否接地

C.电动机的保护接地线是否连接可靠

D.电动机的温度是否有过热现象

E.绕线式电动机的滑环和电刷

25.管道系统进行压力试验前,应从待试管道拆下或加以隔离的组成有(    )。

A.调节阀

B.安全阀

C.单向阀

D.膨胀节

E.爆破片

26.复合层涂层防腐蚀施工时,涂底漆前应对(    )部位加以保护。

A.焊缝

B.螺纹

C.焊接坡口

D.标识

E.弯头

27.采取浇注法进行绝热层施工的要求有(    )。

A.每次配料必须在规定时间内用完

B.应提前制作试块

C.浇注时宜一次浇注成型

D.大面积浇注时,应设对称多浇口

E.间断浇注时,施工缝宜留在伸缩缝的位置上

28.净化空调系统调试和试运转应具备的条件有(    )。

A.洁净室建筑装饰验收合格

B.各种管线吹扫及试压完成

C.空调设备系统联动完成

D.高效过滤器安装完成

E.风量、风压平衡完成

29.工业安装分部工程质量验收记录表签字人包括(    )。

A.建设单位专业技术负责人

B.施工单位项目技术负责人

C.专业监理工程师

D.质检单位项目负责人

E.设计单位项目负责人

30.建筑安装单位工程质量验收记录填写的主要内容有(    )。

A.施工试验记录

B.隐蔽工程验收记录

C.试运转记录

D.分部工程验收记录

E.质量控制资料验收记录

三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。)

(一)

A公司承包某市大型标志性建筑大厦机电工程项目,内容包括管道安装、电气设备安装及通风空调工程。建设单位要求A公司严格实施绿色施工,严格安全和质量管理,并签订了施工合同。

      A公司项目部制定了绿色施工管理和环境保护的绿色施工措施,提交建设单位后,建设单位认为绿色施工内容不能满足施工要求,建议补充完整。

    施工中项目部按规定多次对施工现场进行安全检查,仍反复出现设备吊装指挥信号不明确或多人同时指挥;个别电焊工无证上岗;雨天高空作业;临时楼梯为设置护栏等多项安全隐患。项目部经认真分析总结,认为是施工现场安全检查为重点,经整改后效果明显。

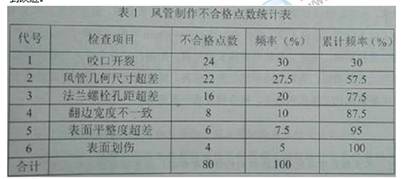

    在第一批空调金属风管制作检查中,发现质量问题,项目部采用排列图法对制作中出现的质量问题进行了统计、分析、分类,并建立分管制作不合格点数统计表(见表1),予以纠正处理。经检查,其中分管咬口开裂的质量问题是咬口形式选择不当造成的,经改变咬口形式后,咬口质量得到改进。

【问题】

1.绿色施工要点还应包括哪些方面的内容?

2.根据背景资料,归纳施工现场安全检查的重点。

3.对表1中的质量问题进行ABC分类。

4.金属风管咬口形式的选择依据是什么?

(二)

    某机电公司承接一地铁机电工程(44区间),该工程位于市中心繁华区,施工周期共16个月,工程范围包括通风与空调、给排水及消防水、动力照明、环境与设备监控系统等。

    工程各站设置3台制冷机组,单台机组重量5.5t,位于地下站台层。各站两端的新风及排风竖井共安装6台大型风机。空调冷冻、冷却水管采用镀锌钢管焊接法兰连接,法兰焊接处内外焊口做防腐处理。其中某站的3台冷却塔按设计要求设置在地铁初入口外的建筑区围挡内,冷却塔并排安装且与围挡建筑物距离为2.0m.

    机电工程工期紧,作业区域分散,项目部编制了施工组织设计,对工程进度、质量和安全管理进行重点控制。在安全管理方面,项目部根据现场作业特点,对重点风险作业进行分析识别,制定了相应的安全管理措施和应急预案。

    在车站出入口未完成结构施工时,全部机电设备,材料均需进行吊装作业,其中制冷机组合大型风机的吊装运输分包给专业施工队伍。分包单位编制了吊装运输专项方案后即组织实施,被监理工程制止,后经审批,才组织实施。

在公共区及设备区走廊上方的管线密集区,采用“管线综合布置”的机电安装新技术,由成品镀锌型钢和专用配件组成的综合支吊架系统。机电管线深化设计后,解决了一下问题:避免了设计图纸中一根600x400mm风管与400x200mm电缆桥架安装位置的碰撞;

确定了各机电管线安装位置;断面尺寸最大的风管最高,电缆桥架居中,水管最低;确定管线间的位置和标高,满足施工及维修操作面的要求。机电公司根据优化方案组织施工,按合同要求一次完成。

【问题】

1.本工程应重点进行风险识别的作业有哪些?应急预案分为哪几类?

2.分包单位选择的吊装运输专项方案应如何进行审批?

3.采用“管线综合布置”优化方案后,对管线的施工有哪些优化作用?

4.本工程冷却塔安装位置能否满足其进风要求?说明理由?塔体安装还应符合哪些要求?

(三)

【背景资料】

某机电工程公司施工总体承包了一项大型原油储备库工程,该工程主要包括450000m3浮顶原油储罐及其配套系统和设施。工程公司项目部对50000m3浮顶罐的施工方案进行了策划,确定罐壁焊缝采用自动焊的主体施工方案。为了减少脚手架的搭设和投入,选用了适宜的内挂脚手架正装法组装罐壁。确定主体施工方案后项目部编制了施工组织设计,并按规定程序进行了审批。

施工过程中,发生了如下事件:

事件1:由于罐壁自动焊接设备不能按计划日期到达施工现场,为不影响工程进度,项目部决定将罐壁焊缝改为焊条电弧焊(手工焊),为此,项目部根据电弧焊方法修改了施工设计,由项目总工程师批准后实施。在施工过程中专业监理工程师发现,认为改变罐壁焊接方法属于重大施工方案修改,项目部的施工组织设计变更的审批手续不否合要求,因此报请总监理工程师下达了工程停工指令。

事件2:修改罐壁焊接方法后,工程公司项目部把焊缝的焊条电弧焊焊接质量控制的重点,制订了合理的焊接顺序和工艺要求,并编制了质量预控方案。

事件3:在对第一台焊接的50000m3浮顶罐进行罐壁焊缝射线检测及缺陷检查中,认为气孔和密集气孔是出现频次最多的超标缺陷,是影响焊接质量的主要因素。项目部采用因果分析图方法,找出了焊缝产生气孔的主要原因,制定了对后续焊接施工中,项目部落实了对策表内容,提高了焊接质量。

【问题】

1.说明内挂脚手架正装法和外搭正装法脚手架的搭设区别。

2.事件1中,为什么监理工程师认为项目部对施工组织设计变更不符合要求?

3.写出储罐罐壁焊缝采用焊条电弧焊接方法的合理焊接顺序和?

4.事件3中,项目部制定的对策表一般包括哪些内容?

(四)

某钢厂炼钢技改项目内容包括钢结构、工艺设备、工业管道、电气安装等,节能减排,新增氧气制取
